โครงการ · กิจกรรม · ปีงบประมาณ 2567

ติดตั้ง/ซ่อม ไฟฟ้าส่องสว่างริมคลอง (ดวง)

งบประมาณ - ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตพระนคร 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

เป้าหมาย ติดตั้ง 20 ดวง ซ่อมแซม 148 ดวง

เขตที่ดำเนินโครงการ
สำนักงานเขตพระนคร
เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
68

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
11

ข้อมูลอัปเดตล่าสุด 27-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
6. ติดตั้ง/ซ่อม ไฟฟ้าส่องสว่างริมคลอง (ดวง) : OKR 1.1.03
OKR #6 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
168.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 168 · 11 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+5.0
ล่าสุด -47.3/เดือน
คาดว่าจะบรรลุเป้าหมาย
17 ก.ค. 70
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 1,020 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 11 ครั้ง ตั้งแต่ 1 พ.ย. 66 ถึง 27 ก.ย. 67 (331 วัน) เฉลี่ยทุก 33 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 168 (0%) เมื่อ 27 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +5.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด -47.3 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.20
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 17 ก.ค. 70 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 1,704.5 ต่อเดือน (อัตราปัจจุบัน 5.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 59 วัน (28 ก.พ. 67 → 27 เม.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 732 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 4 ครั้ง (เช่น 27 เม.ย. 67 → 23 พ.ค. 67 เปลี่ยน -10.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 23 พ.ค. 67 → 28 มิ.ย. 67 (+100 ใน 36 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (11 ครั้ง)

2024-09-27 +28 วัน
0.00 ▼ -20.00
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764796, 100.498921
🗺 ดูข้อมูลแผนที่
2024-08-30 +37 วัน
20.00 ▼ -79.00

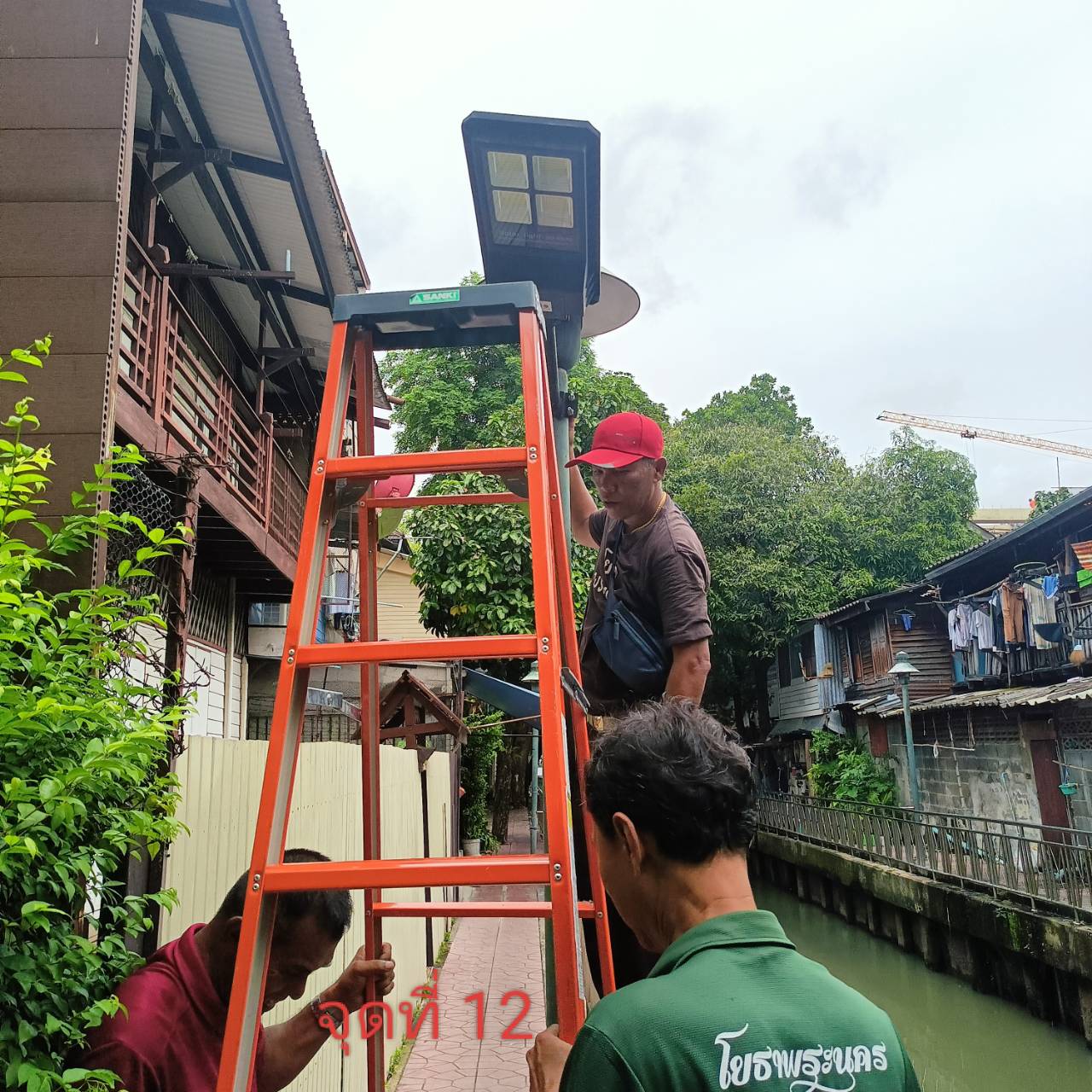

ติดตั้ง 20 ดวง คลองหลอดวัดราชนัดดา 15 ดวง คลองหลอดวัดราชบพิธ 5 ดวง
📍 พิกัดโครงการ: 13.764796, 100.498921
🗺 ดูข้อมูลแผนที่
2024-07-24 +26 วัน
99.00 ▼ -1.00
สนย.ดำเนินการซ่อมแซมไฟฟ้าส่องสว่างริมคลองคูเมืองเดิม จำนวน 199 ดวง หมายเหตุ “แยกการรายงานเพื่อการลงข้อมูลในระบบ”
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764796, 100.498921
🗺 ดูข้อมูลแผนที่
2024-06-28 +36 วัน
100.00 ▲ +100
สนย.ดำเนินการซ่อมแซมไฟฟ้าส่องสว่างริมคลองคูเมืองเดิม จำนวน 199 ดวง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764796, 100.498921
🗺 ดูข้อมูลแผนที่
2024-05-23 +26 วัน
0.00 ▼ -10.00

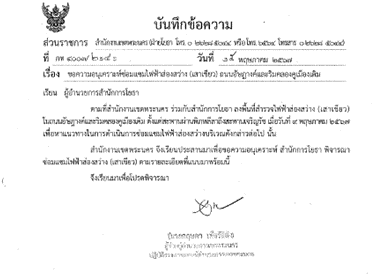

ประสานสนย.เพื่อขอความอนุเคราะห์ซ่อมแซมไฟฟ้าส่องสว่างริมคลองคูเมืองเดิม จำนวน 199 ดวง ตามหนังสือที่ กท4003/2141 ลงวันที่ 15 พฤษภาคม 2567
📍 พิกัดโครงการ: 13.764796, 100.498921
🗺 ดูข้อมูลแผนที่
2024-04-27 +59 วัน
10.00 ▲ +10.00
ซ่อมที่คลองหลอดวัดราชบพิธ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764796, 100.498921
🗺 ดูข้อมูลแผนที่
2024-02-28 +1 วัน
0.00 ● เท่าเดิม
สำนักงานเขตประสานสำนักการโยธาตรวจสอบไฟฟ้าส่องสว่างริมคลองคูเมืองเดิม มีความเห็นว่าไม่มีความคุ้มค่าที่จะซ่อมแซม และมีไฟฟ้าบริเวณถนนส่องสว่างเพียงพอแล้ว จึงควรดำเนินการรื้อถอนเสาไฟ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764796, 100.498921
🗺 ดูข้อมูลแผนที่
2024-02-27 +28 วัน
0.00 ● เท่าเดิม
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764796, 100.498921
🗺 ดูข้อมูลแผนที่
2024-01-30 +36 วัน
0.00 ● เท่าเดิม
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764796, 100.498921
🗺 ดูข้อมูลแผนที่
2023-12-25 +54 วัน
0.00 ● เท่าเดิม
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764796, 100.498921
🗺 ดูข้อมูลแผนที่
2023-11-01
0.00
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764796, 100.498921
🗺 ดูข้อมูลแผนที่

05แผนที่โครงการ

หมุดสีเขียว: พิกัดโครงการ (13.764796, 100.498921)

← กลับไปเลือกเขต
