โครงการ · กิจกรรม · ปีงบประมาณ 2567

พัฒนาและปรับปรุงทางเดินและทางจักรยาน

งบประมาณ - ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตราชเทวี 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
7169

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
8

ข้อมูลอัปเดตล่าสุด 26-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.2 ทางจักรยาน (กม.) : OKR 1.3.07
OKR #1236 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
10.00 0.00 0%

04ขั้นตอนการดำเนินงาน

3 ขั้นตอน · ผลงานรวม 0 จาก 100
ขั้นตอน
ต.ค. 66 พ.ย. 66 ธ.ค. 66 ม.ค. 67 ก.พ. 67 มี.ค. 67 เม.ย. 67 พ.ค. 67 มิ.ย. 67 ก.ค. 67 ส.ค. 67 ก.ย. 67
1 สำรวจ
0%
2 พิจารณาความเหมาะสม
3 ดำเนินการ
0%
ดำเนินการครบ ดำเนินการบางส่วน เลยกำหนดแต่ยังไม่ครบ ยังไม่มีผลงาน วันนี้
ขั้นตอนรายละเอียดเริ่มสิ้นสุด สัดส่วน (%)ผลงานที่ทำได้รายงานล่าสุดหมายเหตุ
1 สำรวจ 2023-10-02 2024-04-30 50.00 -
2 พิจารณาความเหมาะสม 2024-05-01 2024-05-30 20.00 -
3 ดำเนินการ 2024-05-30 2024-09-30 30.00 -
รวม 100.00 0.00

05รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 10.00 · 8 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.8
ล่าสุด +3.1/เดือน
บรรลุเป้าหมายเมื่อ
11 ก.ย. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 19 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 8 ครั้ง ตั้งแต่ 30 พ.ย. 66 ถึง 11 ก.ย. 67 (286 วัน) เฉลี่ยทุก 41 วัน
  • ค่าล่าสุด 10.00 จากเป้าหมาย 10.00 (100%) เมื่อ 11 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.8 ต่อเดือน (ช่วง 3 รายงานล่าสุด +3.1 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.44
  • ถึงเป้าหมายครั้งแรกเมื่อ 11 ก.ย. 67 (ก่อนหรือตรงกำหนด 19 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 72 วัน (1 ก.ค. 67 → 11 ก.ย. 67)
  • ก้าวหน้ามากที่สุดในช่วง 1 ก.ค. 67 → 11 ก.ย. 67 (+10.00 ใน 72 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (8 ครั้ง)

2024-09-11 +72 วัน
10.00 ▲ +10.00
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน

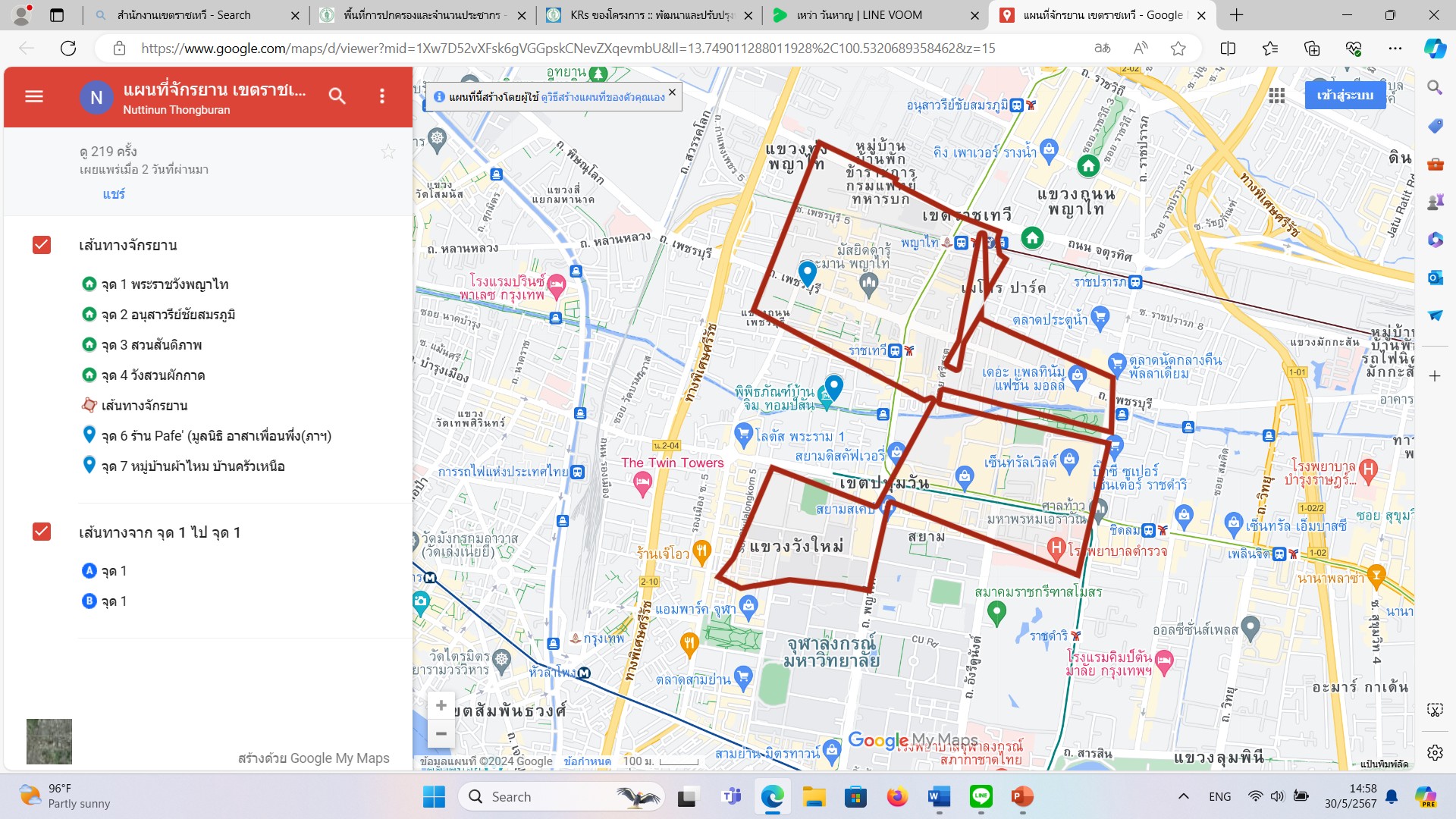

📍 พิกัดโครงการ: 13.759176, 100.534192
🗺 ดูข้อมูลแผนที่
2024-07-01 +32 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างหน่วยงาน H การพิจารณาความเหมาะสมในการดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.759176, 100.534192
🗺 ดูข้อมูลแผนที่
2024-05-30 +33 วัน
0.00 ● เท่าเดิม
ส่งผลการสำรวจเส้นทางแล้ว อยู่ระหว่างการพิจารณาความเหมาะสมในการดำเนินการ
📍 พิกัดโครงการ: 13.759176, 100.534192
🗺 ดูข้อมูลแผนที่
2024-04-27 +28 วัน
0.00 ● เท่าเดิม
สำรวจเส้นทาง
📍 พิกัดโครงการ: 13.759176, 100.534192
🗺 ดูข้อมูลแผนที่
2024-03-30 +26 วัน
0.00 ● เท่าเดิม
สำรวจโดยยังไม่พบที่จุดมีความปลอดภัยเพียงพอในการดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.759176, 100.534192
🗺 ดูข้อมูลแผนที่
2024-03-04 +33 วัน
0.00 ● เท่าเดิม
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.759176, 100.534192
🗺 ดูข้อมูลแผนที่
2024-01-31 +62 วัน
0.00 ● เท่าเดิม
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.759176, 100.534192
🗺 ดูข้อมูลแผนที่
2023-11-30
0.00
อยู่ระหว่างการสำรวจและจัดทำ action plan
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.759176, 100.534192
🗺 ดูข้อมูลแผนที่
