โครงการ · กิจกรรม · ปีงบประมาณ 2567

กิจกรรมผายปากซอยเพื่อแก้ไขจุฝืดจราจร

งบประมาณ 0 บาท ความคืบหน้าล่าสุด - หน่วยงาน สำนักงานเขตวัฒนา 4เริ่มดำเนินการแล้ว

01รายละเอียดโครงการ

รหัสโครงการ
8395

02ความคืบหน้า

ความคืบหน้าโครงการ
-
จำนวนรายงานทั้งหมด
2

ข้อมูลอัปเดตล่าสุด 19-07-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
10.2 การผายปากซอย (จุด) : OKR 1.2.05
OKR #1536 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
2.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 2.00 · 1 รายงาน
ข้อมูลยังไม่พอวิเคราะห์แนวโน้ม (ต้องมีรายงานอย่างน้อย 2 ครั้ง)
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
-
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
สิ้นปีงบประมาณ 2567 (30 ก.ย.)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 1 ครั้ง ตั้งแต่ 23 ก.ค. 67 ถึง 23 ก.ค. 67 (0 วัน)
  • ค่าล่าสุด 0.00 จากเป้าหมาย 2.00 (0%) เมื่อ 23 ก.ค. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.9 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ยังไม่มีรายงานใหม่มาแล้ว 797 วัน นับจากรายงานล่าสุด

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: สิ้นปีงบประมาณ 2567 (30 ก.ย.)

ไทม์ไลน์การรายงาน (2 ครั้ง)

2024-07-23 +0 วัน
0.00 ▼ -2.00
จุดผายปากซอยสุขุมวิท 33 เชื่อมซอยพร้อมจิต ไม่สามารถดำเนินการได้เนื่องจากติดเสาไฟฟ้าไม่สามารถย้ายได้จึงมิได้ดำเนินการผายปาก
📍 พิกัดโครงการ: 13.742359, 100.585944
🗺 ดูข้อมูลแผนที่
2024-07-23
2.00

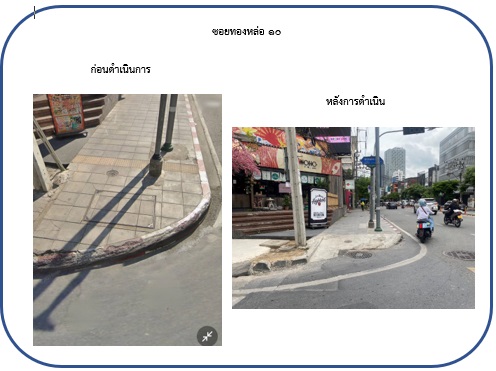

ดำเนินการผายปากซอยทองหล่อ 10 และสุขุมวิท 33 เชื่อมซอยพร้อมจิตเพื่อเพิ่มความคล่องตัวการจราจรแล้วเสร็จ
📍 พิกัดโครงการ: 13.742359, 100.585944
🗺 ดูข้อมูลแผนที่
