โครงการ · กิจกรรม · ปีงบประมาณ 2567

พัฒนามาตรฐานการบริการประชาชน (% จำนวนคำขอที่เขตสามารถให้บริการได้ภายในกรอบเวลาตามคู่มือประชาชน)

งบประมาณ - ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตคันนายาว 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เขตที่ดำเนินโครงการ
สำนักงานเขตคันนายาว
เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
853

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
13

ข้อมูลอัปเดตล่าสุด 11-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

04ขั้นตอนการดำเนินงาน

1 ขั้นตอน · ผลงานรวม 0 จาก 100
ขั้นตอน
ต.ค. 66 พ.ย. 66 ธ.ค. 66 ม.ค. 67 ก.พ. 67 มี.ค. 67 เม.ย. 67 พ.ค. 67 มิ.ย. 67 ก.ค. 67 ส.ค. 67 ก.ย. 67
1 ให้บริการภายในกรอบเวลาตามคู่มือประชาชน
0%
ดำเนินการครบ ดำเนินการบางส่วน เลยกำหนดแต่ยังไม่ครบ ยังไม่มีผลงาน วันนี้
ขั้นตอนรายละเอียดเริ่มสิ้นสุด สัดส่วน (%)ผลงานที่ทำได้รายงานล่าสุดหมายเหตุ
1 ให้บริการภายในกรอบเวลาตามคู่มือประชาชน 2023-10-01 2024-09-30 100.00 -
รวม 100.00 0.00

05รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
บรรลุเป้าหมายเมื่อ
31 ต.ค. 66
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 335 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 13 ครั้ง ตั้งแต่ 31 ต.ค. 66 ถึง 11 ก.ย. 67 (316 วัน) เฉลี่ยทุก 26 วัน
  • ค่าล่าสุด 100 จากเป้าหมาย 100 (100%) เมื่อ 11 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • ถึงเป้าหมายครั้งแรกเมื่อ 31 ต.ค. 66 (ก่อนหรือตรงกำหนด 335 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 41 วัน (11 ก.ค. 67 → 21 ส.ค. 67)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (13 ครั้ง)

2024-09-11 +21 วัน
100.00 ● เท่าเดิม
ประจำเดือนสิงหาคม จำนวนทั้งหมดรวม 6,821 เรื่อง จำนวนที่ดำเนินการแล้วเสร็จ 6,819 เรื่อง
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-08-21 +41 วัน
100.00 ● เท่าเดิม

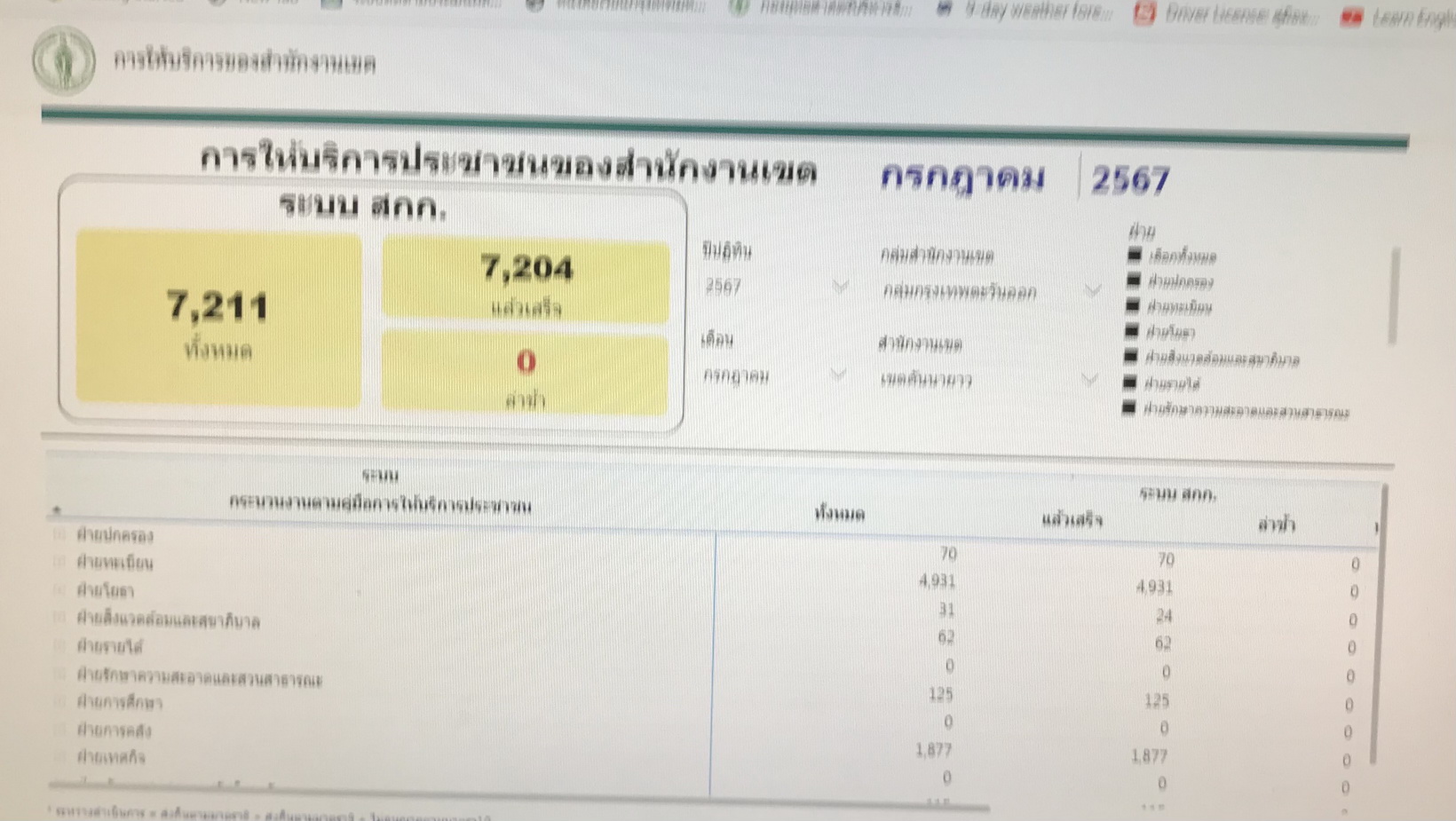

ประจำเดือนกรกฎาคม จำนวนทั้งหมดรวม 7,211 เรื่อง จำนวนที่ดำเนินการแล้วเสร็จ 7,204 เรื่อง
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-07-11 +28 วัน
100.00 ● เท่าเดิม
ประจำเดือนมิถุนายน จำนวนทั้งหมดรวม 5,979 เรื่อง จำนวนที่ดำเนินการแล้วเสร็จ 5,979 เรื่อง
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-06-13 +35 วัน
100.00 ● เท่าเดิม
ประจำเดือนพฤษภาคม จำนวนทั้งหมดรวม 7,294 เรื่อง จำนวนที่ดำเนินการแล้วเสร็จ 7,281 เรื่อง
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-05-09 +20 วัน
100.00 ● เท่าเดิม
ประจำเดือนเมษายน จำนวนทั้งหมดรวม 329 เรื่อง จำนวนที่ดำเนินการแล้วเสร็จ 328 เรื่อง
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-04-19 +22 วัน
100.00 ● เท่าเดิม
ประจำเดือนมีนาคม จำนวนทั้งหมดรวม 6,031 เรื่อง จำนวนที่ดำเนินการแล้วเสร็จ 6,019 เรื่อง
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-03-28 +28 วัน
100.00 ● เท่าเดิม

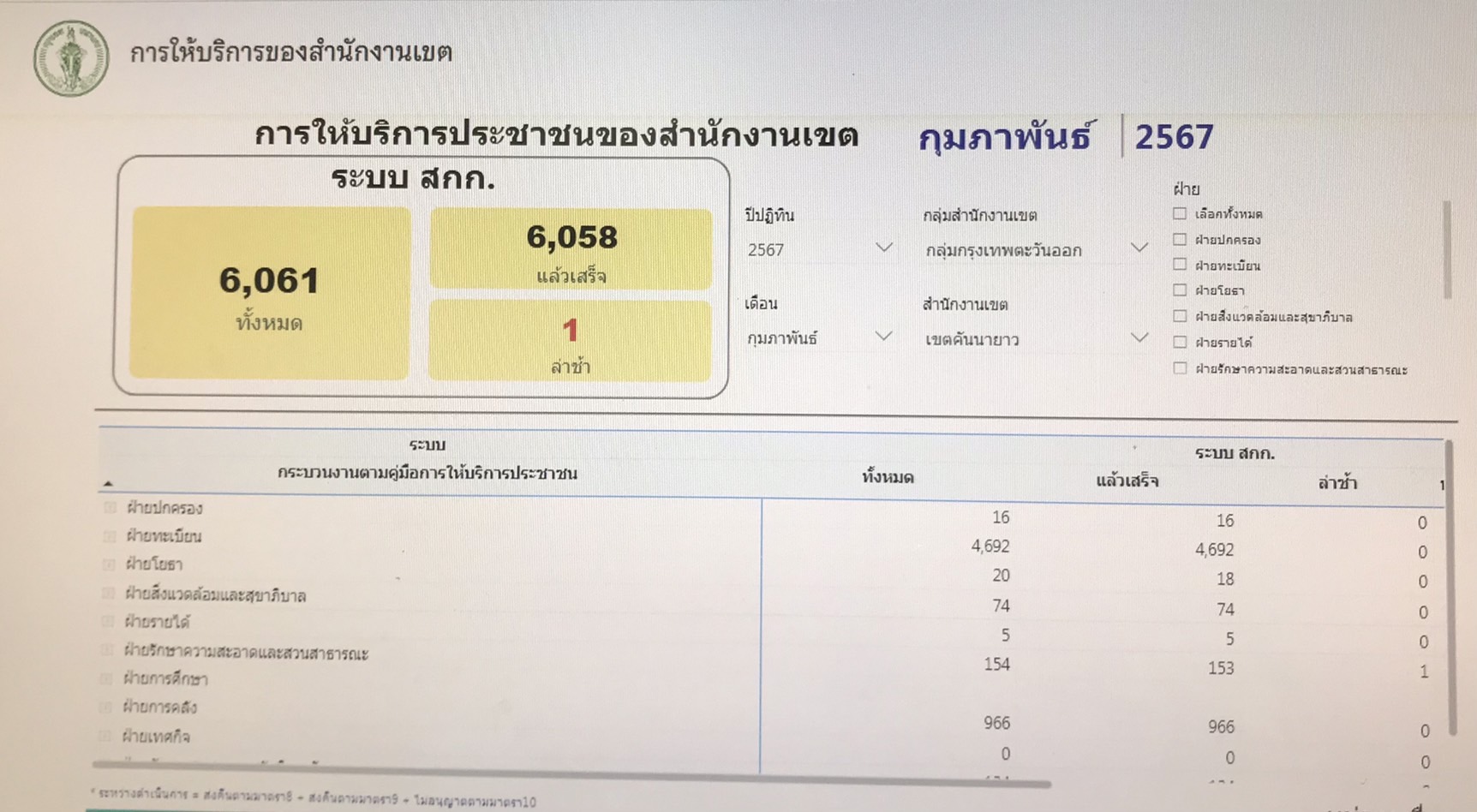

ประจำเดือนกุมภาพันธ์ จำนวนทั้งหมดรวม 6,061 เรื่อง จำนวนที่ดำเนินการแล้วเสร็จ 6,058 เรื่อง
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-02-29 +6 วัน
100.00 ● เท่าเดิม
ข้อมูลประจำเดือนกุมภาพันธ์ (อยู่ระหว่างรอผลจากระบบ BMA Data Warehouse ที่เป็นทางการ)
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-02-23 +24 วัน
100.00 ● เท่าเดิม
ประจำเดือนมกราคม จำนวนทั้งหมดรวม 8,128 เรื่อง จำนวนที่ดำเนินการแล้วเสร็จ 8,128 เรื่อง
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-01-30 +33 วัน
100.00 ● เท่าเดิม

ประจำเดือนธันวาคม จำนวนทั้งหมดรวม 7,670 เรื่อง จำนวนที่ดำเนินการแล้วเสร็จ 7,670 เรื่อง
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2023-12-28 +29 วัน
100.00 ● เท่าเดิม
ประจำเดือนพฤศจิกายน 2566 จำนวนทั้งหมดรวม 8,571 เรื่อง จำนวนที่ดำเนินการแล้วเสร็จ 8,571 เรื่อง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2023-11-29 +29 วัน
100.00 ● เท่าเดิม
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2023-10-31
100.00
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
