โครงการ · กิจกรรม · ปีงบประมาณ 2567

พัฒนามาตรฐานการบริการประชาชน (% จำนวนคำขอที่เขตสามารถให้บริการได้ภายในกรอบเวลาตามคู่มือประชาชน)

งบประมาณ - ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตสะพานสูง 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เขตที่ดำเนินโครงการ
สำนักงานเขตสะพานสูง
เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
858

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
10

ข้อมูลอัปเดตล่าสุด 10-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
บรรลุเป้าหมายเมื่อ
25 ธ.ค. 66
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 280 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 10 ครั้ง ตั้งแต่ 25 ธ.ค. 66 ถึง 30 ก.ย. 67 (280 วัน) เฉลี่ยทุก 31 วัน
  • ค่าล่าสุด 100 จากเป้าหมาย 100 (100%) เมื่อ 30 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • ถึงเป้าหมายครั้งแรกเมื่อ 25 ธ.ค. 66 (ก่อนหรือตรงกำหนด 280 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 46 วัน (26 ก.ค. 67 → 10 ก.ย. 67)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (10 ครั้ง)

2024-09-30 +20 วัน
100.00 ● เท่าเดิม
เดือนกันยายน 2567 มีจำนวนเรื่องที่ดำเนินการทั้งหมด ........ เรื่อง จำนวนเรื่องที่ดำเนินการแล้วเสร็จ ,,,,,,, เรื่อง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-09-10 +46 วัน
100.00 ● เท่าเดิม

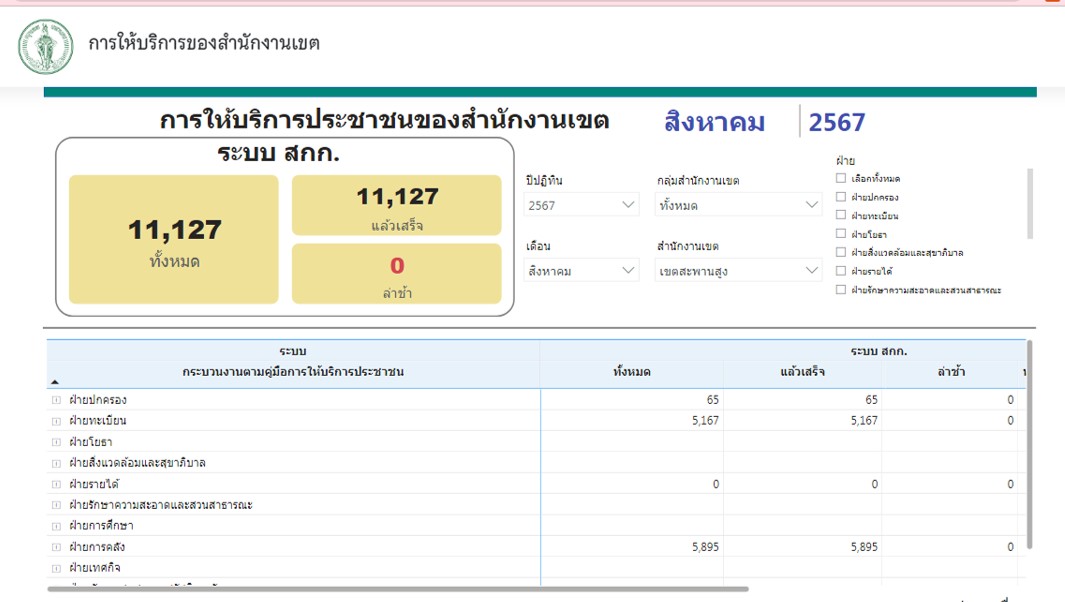

เดือนสิงหาคม 2567 มีจำนวนเรื่องที่ดำเนินการทั้งหมด 11,127 เรื่อง จำนวนเรื่องที่ดำเนินการแล้วเสร็จ 11,127 เรื่อง
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-07-26 +22 วัน
100.00 ● เท่าเดิม
เดือนกรกฎาคม 2567 มีจำนวนเรื่องที่ดำเนินการทั้งหมด 10,623 เรื่อง จำนวนเรื่องที่ดำเนินการแล้วเสร็จ 10,623 เรื่อง
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-07-04 +34 วัน
100.00 ● เท่าเดิม
เดือนมิถุนายน 2567 มีจำนวนเรื่องที่ดำเนินการทั้งหมด 5,927 เรื่อง จำนวนเรื่องที่ดำเนินการแล้วเสร็จ 5,927 เรื่อง
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-05-31 +23 วัน
100.00 ● เท่าเดิม

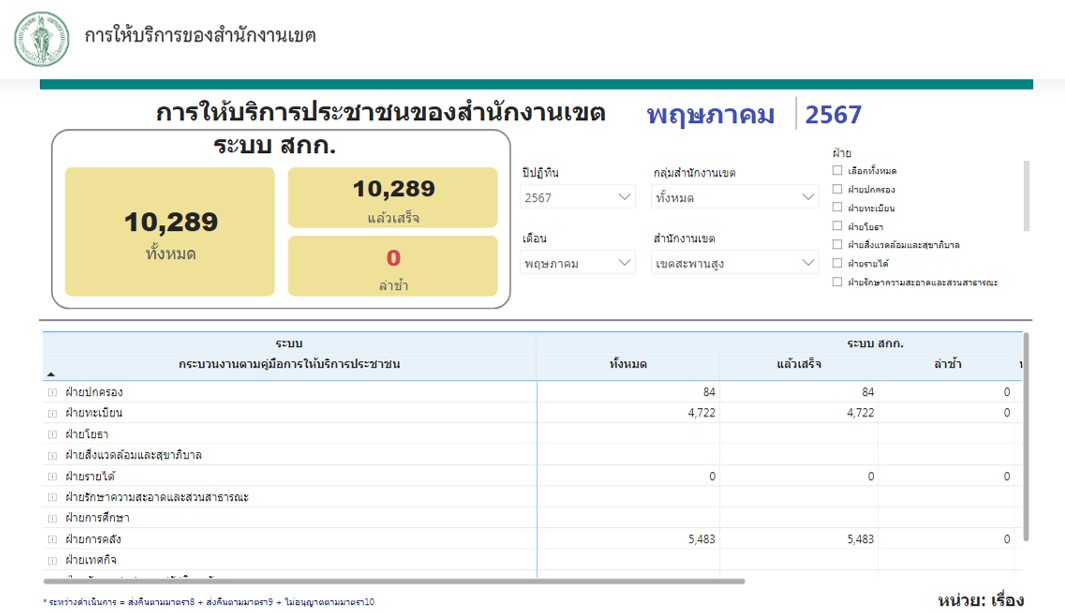

เดือนพฤษภาคม 2567 มีจำนวนเรื่องที่ดำเนินการทั้งหมด 10,289 เรื่อง จำนวนเรื่องที่ดำเนินการแล้วเสร็จ 10,289 เรื่อง
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-05-08 +28 วัน
100.00 ● เท่าเดิม

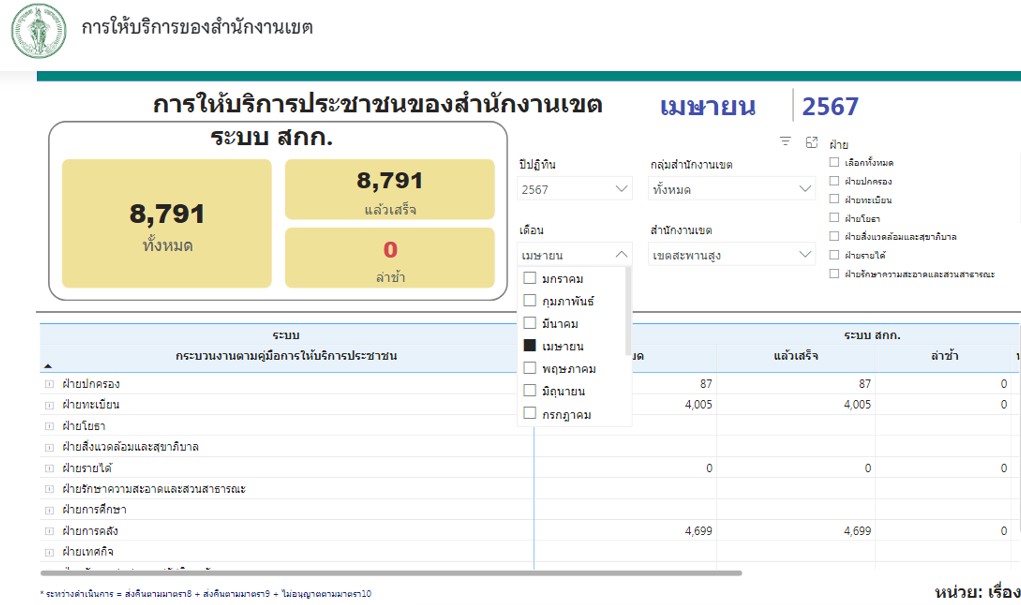

เดือนเมษายน 2567 มีจำนวนเรื่องที่ดำเนินการทั้งหมด 8,791 เรื่อง จำนวนเรื่องที่ดำเนินการแล้วเสร็จ 8,791 เรื่อง
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-04-10 +35 วัน
100.00 ● เท่าเดิม
เดือนมีนาคม 2567 มีจำนวนเรื่องที่ดำเนินการทั้งหมด 10,391 เรื่อง จำนวนเรื่องที่ดำเนินการแล้วเสร็จ 10,391 เรื่อง
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-03-06 +40 วัน
100.00 ● เท่าเดิม
เดือนกุมภาพันธ์ 2567 มีจำนวนเรื่องที่ดำเนินการทั้งหมด 4,594 เรื่อง จำนวนเรื่องที่ดำเนินการแล้วเสร็จ 4,594 เรื่อง
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-01-26 +32 วัน
100.00 ● เท่าเดิม

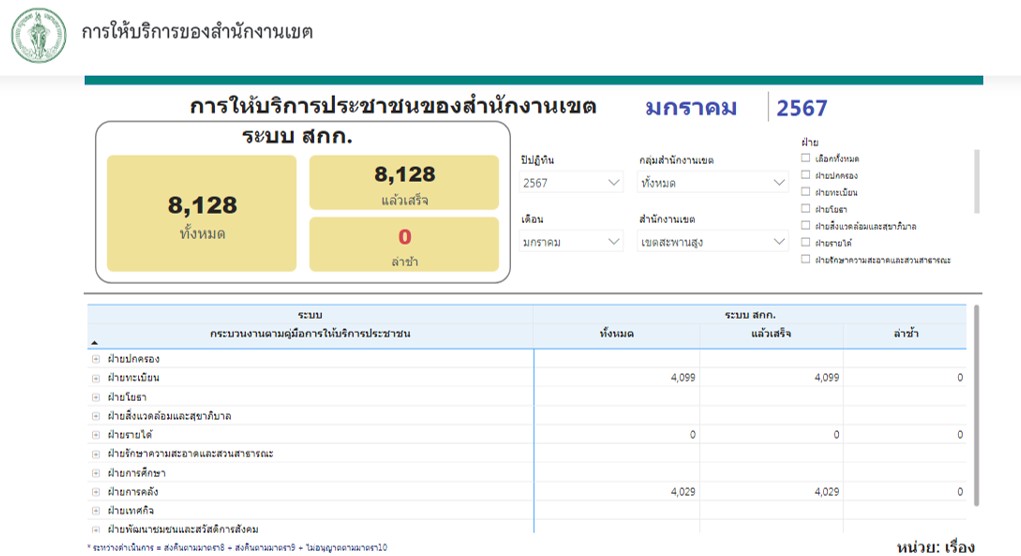

เดือนมกราคม 2567 มีจำนวนเรื่องที่ดำเนินการทั้งหมด 8,128 เรื่อง จำนวนเรื่องที่ดำเนินการแล้วเสร็จ .8128 เรื่อง
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2023-12-25
100.00

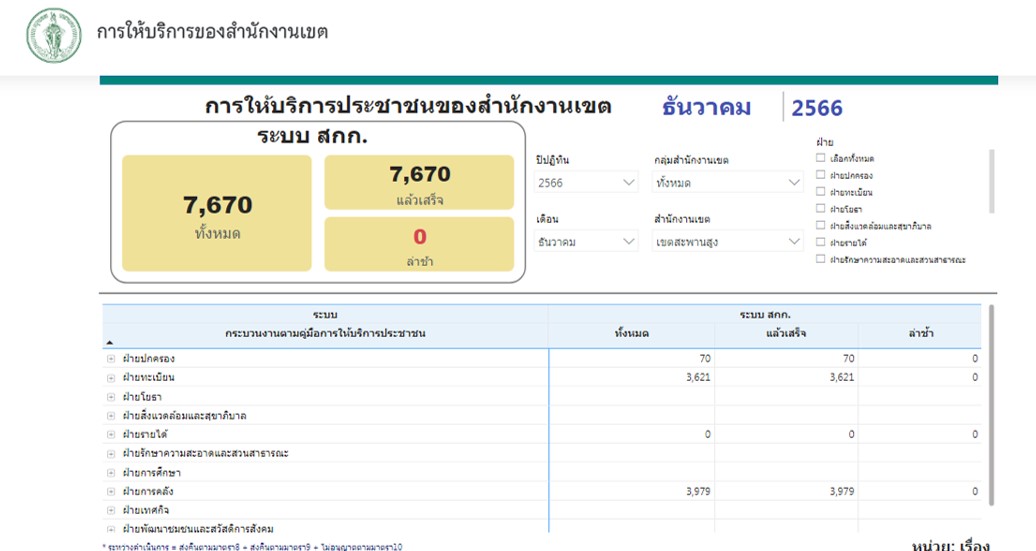

เดือนธันวาคม 2566 มีจำนวนเรื่องที่ดำเนินการทั้งหมด 7,670 เรื่อง จำนวนเรื่องที่ดำเนินการแล้วเสร็จ 7,670 เรื่อง
📍 พิกัดโครงการ: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
