โครงการ · กิจกรรม · ปีงบประมาณ 2567

ยกเลิก/ยุบรวม พื้นที่หาบเร่แผงลอยนอกจุดผ่อนผัน (แห่ง)

งบประมาณ 0 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตบางนา 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เขตที่ดำเนินโครงการ
สำนักงานเขตบางนา
เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
9

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
9

ข้อมูลอัปเดตล่าสุด 23-01-2025 11:09

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
7. ยกเลิก/ยุบรวม พื้นที่หาบเร่แผงลอยนอกจุดผ่อนผัน (แห่ง) : OKR 1.1.01
OKR #7 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
2.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 2.00 · 9 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
50%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด +0.5/เดือน
คาดว่าจะบรรลุเป้าหมาย
12 มี.ค. 68
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 163 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 9 ครั้ง ตั้งแต่ 30 ต.ค. 66 ถึง 26 มิ.ย. 67 (240 วัน) เฉลี่ยทุก 30 วัน
  • ค่าล่าสุด 1.00 จากเป้าหมาย 2.00 (50%) เมื่อ 26 มิ.ย. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.5 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.52
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 12 มี.ค. 68 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.3 ต่อเดือน (อัตราปัจจุบัน 0.1 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 35 วัน (26 ธ.ค. 66 → 30 ม.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 824 วัน นับจากรายงานล่าสุด
  • ก้าวหน้ามากที่สุดในช่วง 26 เม.ย. 67 → 24 พ.ค. 67 (+1.00 ใน 28 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (9 ครั้ง)

2024-06-26 +33 วัน
1.00 ● เท่าเดิม

การทางพิเศษแห่งประเทศไทย แจ้งว่าถนนสรรพาวุธซอย 2 (เลียบด่วน) อยู่ในพื้นที่เขตทางโครงการทางพิเศษเฉลิมมหานคร (สายบางนา-ท่าเรือ) และกรรมสิทธิ์ที่ดินเป็นของการทางพิเศษ (ผู้ค้าจำนวน 14 ราย)
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2024-05-24 +28 วัน
1.00 ▲ +1.00

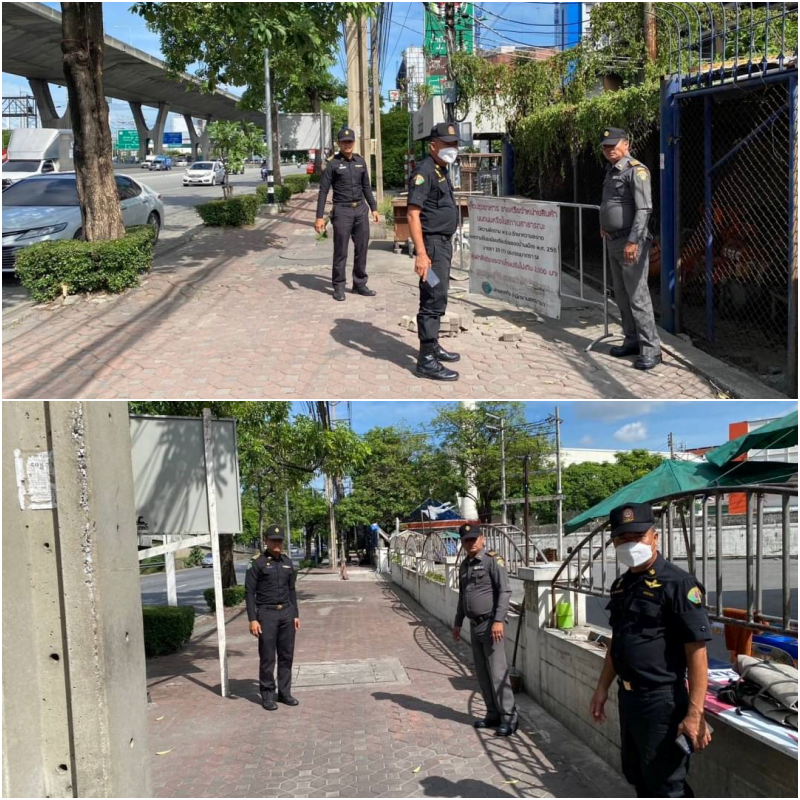

ดำเนินการยกเลิกผู้ค้าหาบเร่แผงลอยนอกจุดผ่อนผัน จำนวน 1 แห่ง คือ บริเวณถนนเทพรัตนขาออก (ผู้ค้าจำนวน 6 ราย)
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2024-04-26 +29 วัน
0.00 ● เท่าเดิม
ประสานการทางพิเศษแห่งประเทศไทยสอบถามแนวเขตซอยสรรพาวุธซอย 2 (เลียบด่วน)
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2024-03-28 +28 วัน
0.00 ● เท่าเดิม
ลงพื้นที่ตรวจสอบจุดทำการค้าร่วมกับการทางพิเศษบริเวณสรรพาวุธซอย2 (เลียบด่วน)
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2024-02-29 +30 วัน
0.00 ● เท่าเดิม
ประชุมผู้ค้าบริเวณถนนเทพรัตนขาออกเกี่ยวกับการยกเลิกจุดทำการค้า ผู้ค้า จำนวน 6 ราย
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2024-01-30 +35 วัน
0.00 ● เท่าเดิม
ประชาสัมพันธ์ผู้ค้า
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2023-12-26 +28 วัน
0.00 ● เท่าเดิม
จัดทำบัญชีผู้ค้านอกจุดผ่อนผันทั้ง 2 จุด จำนวน 20 ราย และประชาสัมพันธ์ผู้ค้า
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2023-11-28 +29 วัน
0.00 ● เท่าเดิม
จัดทำแผนการดำเนินการตามเป้าหมายการยกเลิกผู้ค้าหาบเร่แผงลอยนอกจุดผ่อนผัน จำนวน 2 แห่ง คือ บริเวณถนนเทพรัตนขาออก เริ่มต้น ซอยบางนา-ตราด 7 สิ้นจุด หน้า SB Design square และบริเวณถนนสรรพาวุธซอย 2 (เลียบด่วน) เริ่มต้น หน้าคอนโดรีเจ้นท์ สิ้นจุด ทางแยกเข้าซอยกุศลศิลป์
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2023-10-30
0.00
จัดทำแผนการดำเนินการตามเป้าหมายการยกเลิกผู้ค้าหาบเร่แผงลอยนอกจุดผ่อนผัน จำนวน 2 แห่ง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่

05แผนที่โครงการ

หมุดสีเขียว: พิกัดโครงการ (13.678183, 100.592795)

← กลับไปเลือกเขต
