โครงการ · กิจกรรม · ปีงบประมาณ 2567

พัฒนาถนนสวย (กม.)

งบประมาณ - ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตตลิ่งชัน 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เขตที่ดำเนินโครงการ
สำนักงานเขตตลิ่งชัน
เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
1016

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
16

ข้อมูลอัปเดตล่าสุด 25-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
1. พัฒนาถนนสวย (กม.) : OKR 4.1.10
OKR #1 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.30 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.30 · 14 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +1.5/เดือน
บรรลุเป้าหมายเมื่อ
22 ส.ค. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 39 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 14 ครั้ง ตั้งแต่ 1 พ.ย. 66 ถึง 22 ส.ค. 67 (295 วัน) เฉลี่ยทุก 23 วัน
  • ค่าล่าสุด 1.30 จากเป้าหมาย 1.30 (100%) เมื่อ 22 ส.ค. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +1.5 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.16
  • ถึงเป้าหมายครั้งแรกเมื่อ 22 ส.ค. 67 (ก่อนหรือตรงกำหนด 39 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 39 วัน (9 ก.พ. 67 → 19 มี.ค. 67)
  • ก้าวหน้ามากที่สุดในช่วง 5 ส.ค. 67 → 22 ส.ค. 67 (+1.30 ใน 17 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (16 ครั้ง)

2024-08-22 +17 วัน
1.30 ▲ +1.30

ตามหนังสือสำนักโยธา ด่วนที่สุด ที่ กท 0902/3502 ลงวันที่ 24 พฤศจิกายน 2566 เรื่องแผนปฏิบัติการ (Action Plan) ของตัวชี้วัดเจรจาตกลงประจำปีงบประมาณ พ.ศ. 2567 นั้น สำนักงานเขตตลิ่งชัน ขอรายงานความคืบหน้า ตามแผนปฏิบัติการสำนักการโยธากำหนดให้รายงานเป็น ไตรมาสที่ 3 (เมษายน – มิถุนายน 2567) พัฒนาถนนสว
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-08-05 +11 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างจัดทำรายงานผลการดำเนินการแล้วเสร็จ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-07-25 +13 วัน
0.00 ● เท่าเดิม
ดำเนินการแก้ไขชายคาเรียบร้อย
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-07-12 +0 วัน
0.00 ● เท่าเดิม

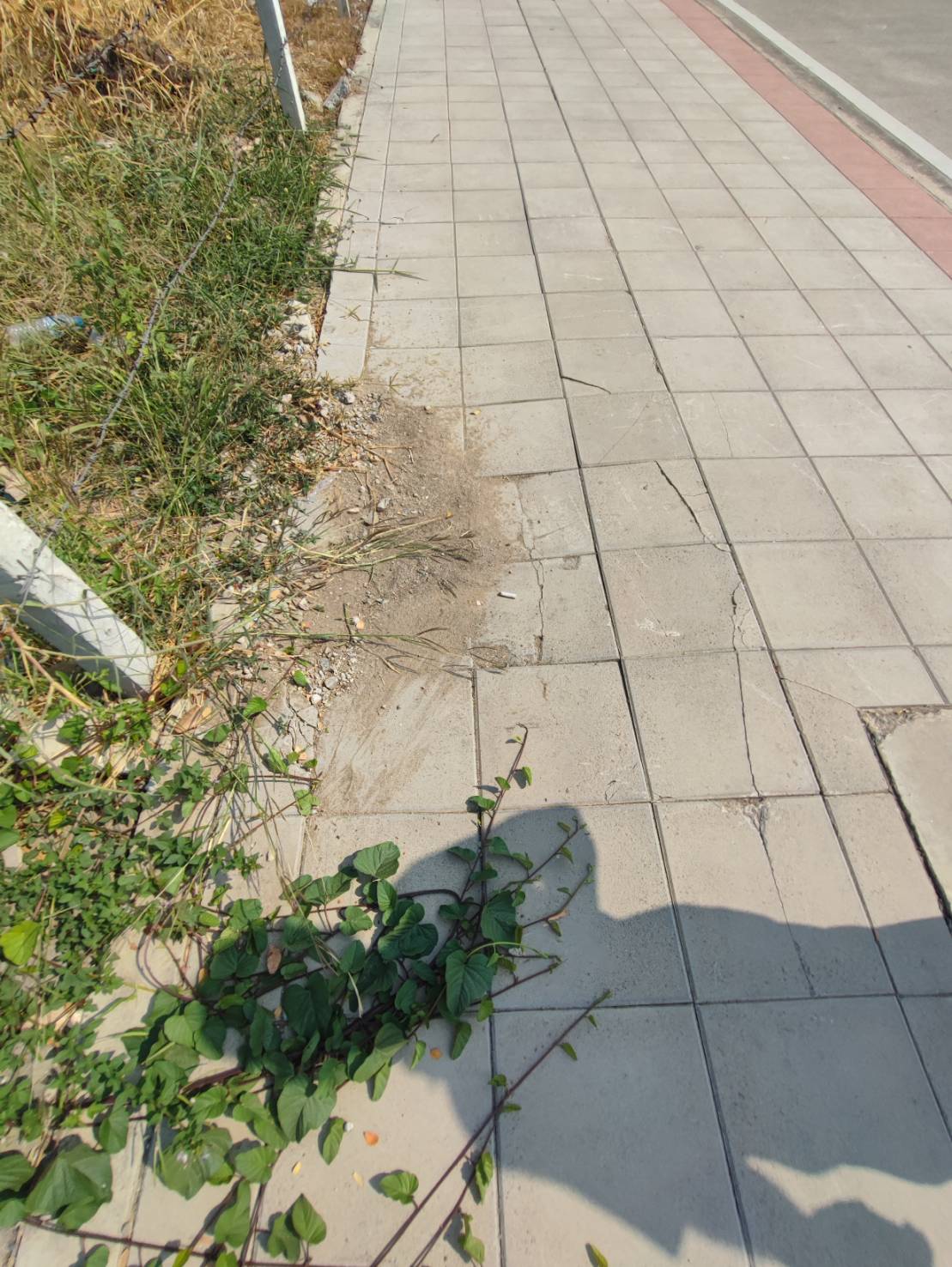

คณะกรรมการลงพื้นที่ตรวจการประเมินให้คำแนะนำในเรื่องของเส้นจราจรและทางเท้าชำรุดให้ประสานหน่วยงานเกี่ยวข้องดำเนินการจัดซ่อม และเรื่องชายคาล้ำทางเท้าให้เขตดำเนินการปรับปรุงให้สวยงามเรียบร้อย
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-07-12 +35 วัน
0.00 ● เท่าเดิม
ลงพื้นที่แก้ไขเรื่องชายคา
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-06-07 +24 วัน
0.00 ● เท่าเดิม
ด้านกายภาพ ดำเนินการ 100 % ด้านการใช้งาน ดำเนินการ 70% ด้านสิ่งแวดล้อม ดำเนินการ 100 % ถนนฉิมพลี (จากถนนเลียบทางรถไฟถึงถนนบรมราชชนนี) ความยาว 1.3 กม. และดำเนินการตรวจสอบสภาพทางเท้าพบเสาไฟไม่ได้ใช้งาน ประสานการผ่านช่องทางไลน์ดำเนินการจัดเก็บเรียบร้อย
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-05-14 +25 วัน
0.00 ● เท่าเดิม
ด้านกายภาพ ดำเนินการ 100 % ด้านการใช้งาน ดำเนินการ 70% ด้านสิ่งแวดล้อม ดำเนินการ 100 % ถนนฉิมพลี (จากถนนเลียบทางรถไฟถึงถนนบรมราชชนนี) ความยาว 1.3 กม.
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-04-19 +15 วัน
0.00 ● เท่าเดิม
ด้านกายภาพ ดำเนินการ 100 % ด้านการใช้งาน ดำเนินการ 70% ด้านสิ่งแวดล้อม ดำเนินการ 100 % ถนนฉิมพลี (จากถนนเลียบทางรถไฟถึงถนนบรมราชชนนี) ความยาว 1.3 กม.
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-04-04 +0 วัน
0.00 ● เท่าเดิม
ฝ่ายเทศกิจประชาสัมพันธ์ผู้ค้า บริษัท โทรคมนาคมแห่งชาติ จำกัด (มหาชน) ดำเนินการจัดเก็บสายสื่อสารไม่เป็นระเบียบเรียบร้อย
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-04-04 +16 วัน
0.00 ● เท่าเดิม
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-03-19 +39 วัน
0.00 ● เท่าเดิม
สำนักงานเขตตลิ่งชัน ขอรายงานความคืบหน้า ตามแผนปฏิบัติการสำนักการโยธากำหนดให้รายงานเป็น ไตรมาสที่ 2 (มกราคม – มีนาคม 2567) พัฒนาถนนสวย (ถนนฉิมพลี จากถนนเลียบทางรถไฟ ถึงถนนบรมราชชนนี ความยาว 1.3 กม.) ได้ดำเนินการมีหนังสือประสานหน่วยงานที่เกี่ยวข้องดำเนินการตรวจสอบแก้ไขทางม้าลาย เส้นแบ่งจราจร ป
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-02-09 +21 วัน
0.00 ● เท่าเดิม
1. ด้านกายภาพ - สำรวจตรวจสอบผิวจราจร และทางเท้า หากพบชำรุด แจ้งสนย.ดำเนินการหรือดำเนินการซ่อมเอง ให้มีมาตรฐานการจัดซ่อม เรียบดี พร้อมใช้งาน - สำรวจตรวจสอบและปรับปรุงซ่อมแซมเครื่องหมายและสัญญาณไฟจราจร หรือประสานหน่วยงานที่เกี่ยวข้องแก้ไข
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2024-01-19 +37 วัน
0.00 ● เท่าเดิม
ลงพื้นที่สำรวจพื้นที่มอบภารกิจ
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2023-12-13 +21 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างจัดการประชุม
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2023-11-22 +21 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างจัดการประชุม
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
2023-11-01
0.00
เริ่มดำเนินการสำรวจพื้นที่
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.776818, 100.456459
🗺 ดูข้อมูลแผนที่
