โครงการ · กิจกรรม · ปีงบประมาณ 2567

ปรับปรุงทางเท้า (กม.)

งบประมาณ 9,380,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตหลักสี่ 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เขตที่ดำเนินโครงการ
สำนักงานเขตหลักสี่
เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
128

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
12

ข้อมูลอัปเดตล่าสุด 03-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.1 ปรับปรุงทางเท้า (กม.) : OKR 1.1.05
OKR #4 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.26 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.26 · 12 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
102%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.2/เดือน
บรรลุเป้าหมายเมื่อ
24 มิ.ย. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 98 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 12 ครั้ง ตั้งแต่ 31 ต.ค. 66 ถึง 24 มิ.ย. 67 (237 วัน) เฉลี่ยทุก 22 วัน
  • ค่าล่าสุด 0.26 จากเป้าหมาย 0.26 (102%) เมื่อ 24 มิ.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.2 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.23
  • ถึงเป้าหมายครั้งแรกเมื่อ 24 มิ.ย. 67 (ก่อนหรือตรงกำหนด 98 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 62 วัน (30 พ.ย. 66 → 31 ม.ค. 67)
  • ก้าวหน้ามากที่สุดในช่วง 8 พ.ค. 67 → 24 มิ.ย. 67 (+0.26 ใน 47 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (12 ครั้ง)

2024-06-24 +47 วัน

0.26 ▲ +0.26
ฝ่ายโยธาสำนักงานเขตหลักสี่ปรับปรุงทางเท้าซอยพหลโยธิน 49-1 แยก 1 แยก 1-6 แยก 3-5 ดำเนินการเสร็จเรียบร้อยแล้ว
📍 พิกัดโครงการ: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2024-05-08 +7 วัน
0.00 ● เท่าเดิม
สร้างบ่อพักท่อระบายน้ำ ค.ส.ล. จำนวน 26 บ่อแล้วเสร็จ ผู้รับจ้างอยู่ระหว่างดำเนินการขยายทางเชื่อมลงสู่คลองสาธารณะคลองบางเขน และวางท่อลอดบ่อพักท่อลอด ความคืบหน้าของโครงการ คิดเป็นร้อยละ 25 คาดว่าจะแล้วเสร็จภายใน 29 เดือนมิถุนายน พ.ศ. 2567
📍 พิกัดโครงการ: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2024-05-01 +9 วัน

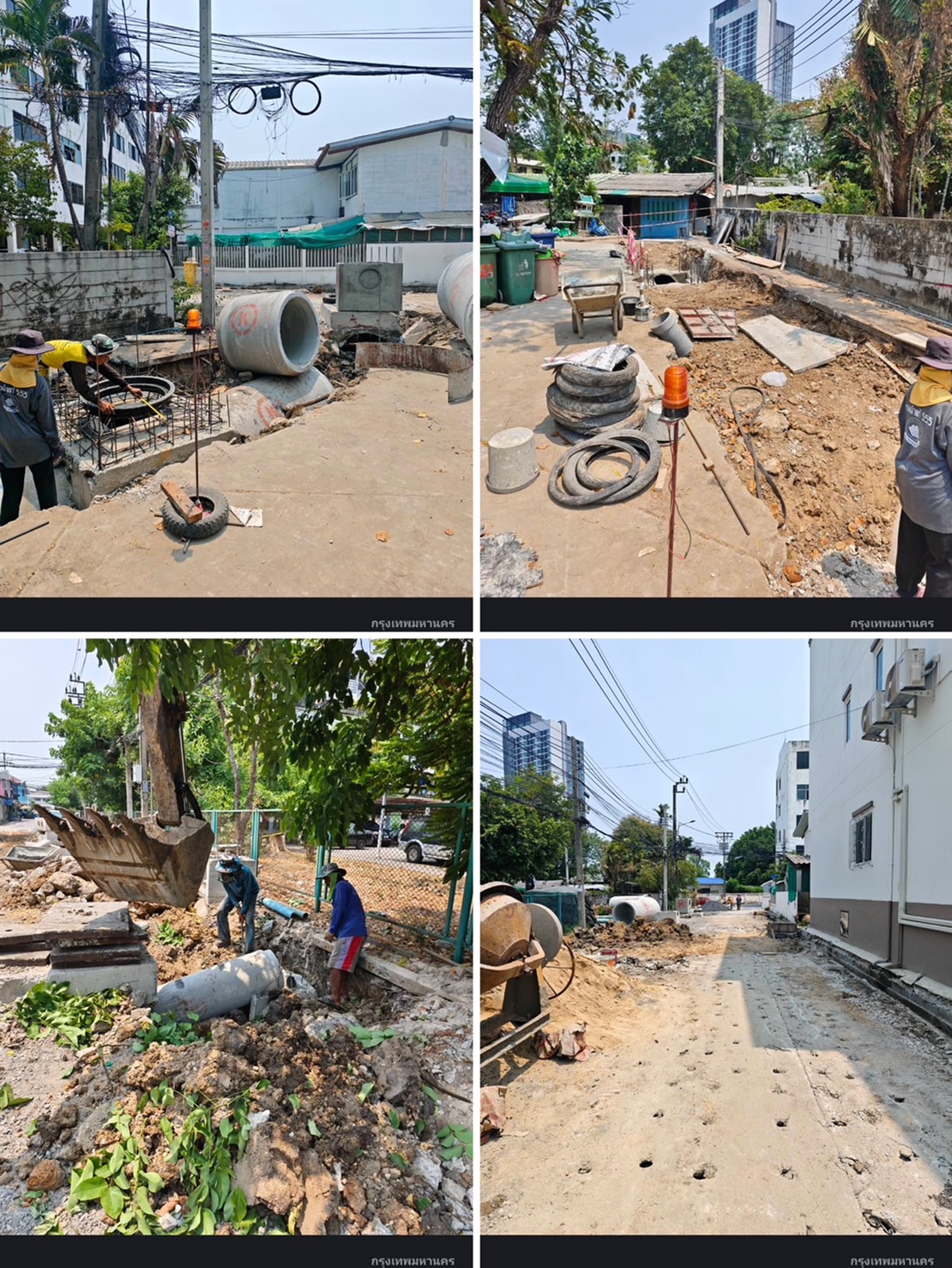

0.00 ● เท่าเดิม
สร้างบ่อพักท่อระบายน้ำ ค.ส.ล. จำนวน 26 บ่อแล้วเสร็จ ผู้รับจ้างอยู่ระหว่างดำเนินการขยายทางเชื่อมลงสู่คลองสาธารณะคลองบางเขน ความคืบหน้าของโครงการ คิดเป็นร้อยละ 20 คาดว่าจะแล้วเสร็จภายใน 29 เดือนมิถุนายน พ.ศ. 2567
📍 พิกัดโครงการ: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2024-04-22 +19 วัน
0.00 ● เท่าเดิม
ผู้รับจ้างอยู่ระหว่างขุดวางท่อระบายน้ำ
📍 พิกัดโครงการ: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2024-04-03 +9 วัน
0.00 ● เท่าเดิม
ผู้รับจ้างอยู่ระหว่างรื้อผิวจราจรและทางเท้าเดิมและขุดวางท่อระบายน้ำ
📍 พิกัดโครงการ: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2024-03-25 +6 วัน
0.00 ● เท่าเดิม
ผู้รับจ้างอยู่ระหว่างรื้อผิวจราจรและทางเท้าเดิมและขุดวางท่อระบายน้ำ
📍 พิกัดโครงการ: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2024-03-19 +1 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการ (ได้ตัวผู้รับจ้างแล้ว ลงนามสัญญาเมื่อวันที่ 31 มกราคม 2567)
📍 พิกัดโครงการ: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2024-03-18 +13 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการ (ได้ตัวผู้รับจ้างแล้ว ลงนามสัญญาเมื่อวันที่ 31 มกราคม 2567)
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่

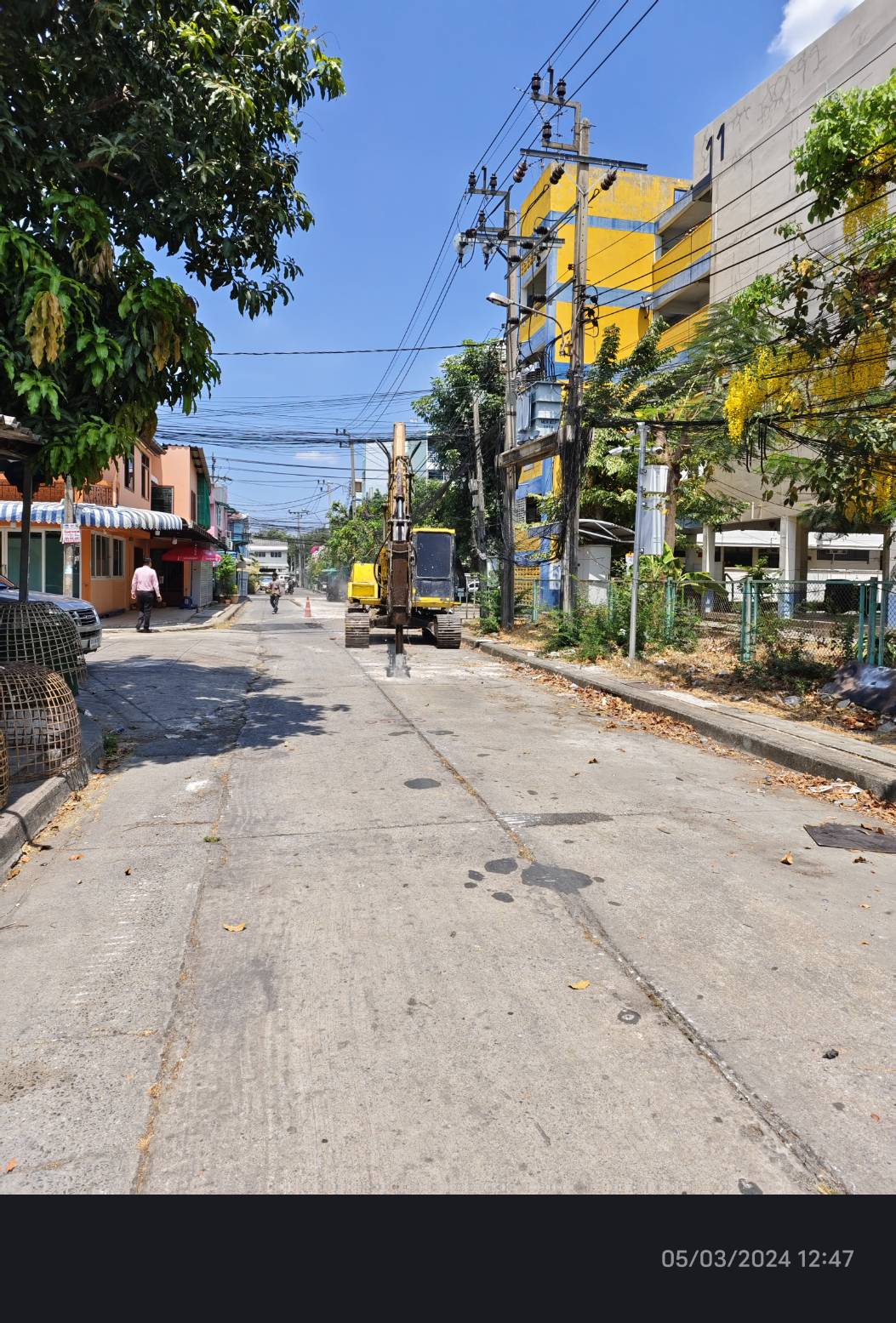

2024-03-05 +34 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการ (ได้ตัวผู้รับจ้างแล้ว ลงนามสัญญาเมื่อวันที่ 31 มกราคม 2567)
📍 พิกัดโครงการ: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2024-01-31 +62 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการ
📍 พิกัดโครงการ: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2023-11-30 +30 วัน
0.00 ● เท่าเดิม
สำรวจทางเท้าในพื้นที่เพื่อจัดทำแผนปรับปรุง/พัฒนา (ถนน ซอยพหลโยธิน 49/1 แยก 1 แยก 1-6 และแยก 3-5 จาก ถนนพหลโยธิน ถึง ซอยพหลโยธิน 49/1 แยก 1 แยก 1-6 และแยก 3-5 ความยาว 0.26 กม.)
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2023-10-31
0.00
จัดทำรายละเอียดงานปรับปรุงทางเท้า (กม.)
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
