โครงการ · กิจกรรม · ปีงบประมาณ 2567

ปรับปรุงซอยทวีวัฒนา 1 จากคลองกำนันประทีปถึงสุดเขตทางสาธารณะ พร้อมก่อสร้างสะพาน ค.ส.ล. ข้ามคลองกำนันประทีป

งบประมาณ 29,992,000 บาท ความคืบหน้าล่าสุด 95% หน่วยงาน สำนักงานเขตหนองแขม 4เริ่มดำเนินการแล้ว

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
2310

02ความคืบหน้า

ความคืบหน้าโครงการ
95%
จำนวนรายงานทั้งหมด
7

ข้อมูลอัปเดตล่าสุด 25-03-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
อื่นๆ (ตัวชี้วัดงานประจำ)
OKR #99 · ปี 2568 · ดูรายละเอียดตัวชี้วัด →
80.00 0.00 0%
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.55 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 80.00 · 1 รายงาน
ข้อมูลยังไม่พอวิเคราะห์แนวโน้ม (ต้องมีรายงานอย่างน้อย 2 ครั้ง)
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
-
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 1 ครั้ง ตั้งแต่ 23 ต.ค. 66 ถึง 23 ต.ค. 66 (0 วัน)
  • ค่าล่าสุด 0.00 จากเป้าหมาย 80.00 (0%) เมื่อ 23 ต.ค. 66
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 7.1 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ยังไม่มีรายงานใหม่มาแล้ว 1,068 วัน นับจากรายงานล่าสุด
เป้าหมาย 0.55 · 6 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 6 ครั้ง ตั้งแต่ 20 เม.ย. 67 ถึง 25 ก.ย. 67 (158 วัน) เฉลี่ยทุก 32 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 0.55 (0%) เมื่อ 25 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 3.3 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 34 วัน (20 เม.ย. 67 → 24 พ.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 730 วัน นับจากรายงานล่าสุด
  • ค่าเท่าเดิมติดต่อกัน 6 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (7 ครั้ง)

2024-09-25 +32 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
-อยู่ระหว่างสัญญา ความคืบหน้าของงาน 60%
📍 พิกัดโครงการ: 13.705402, 100.349149
🗺 ดูข้อมูลแผนที่
2024-08-24 +31 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)

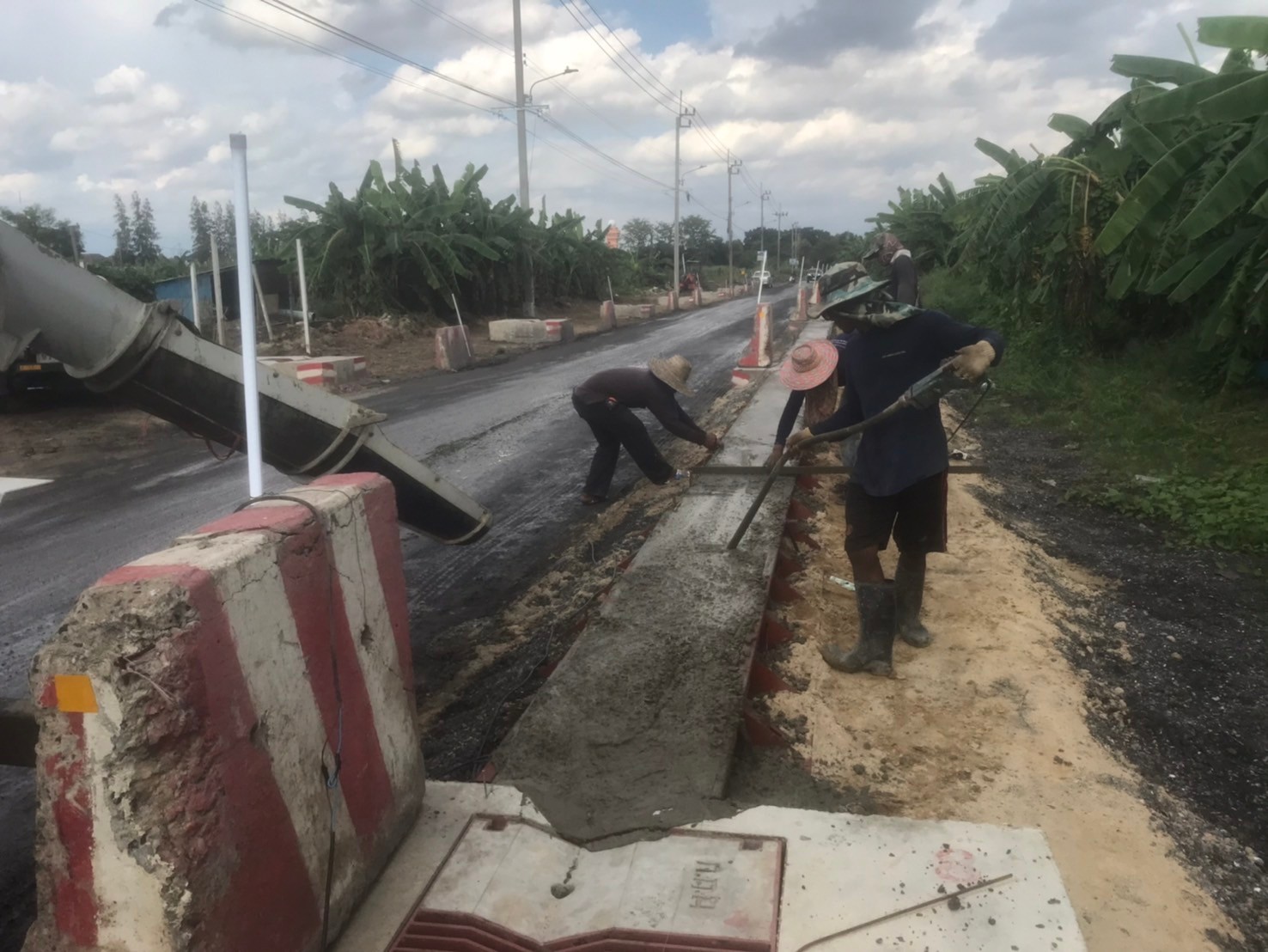

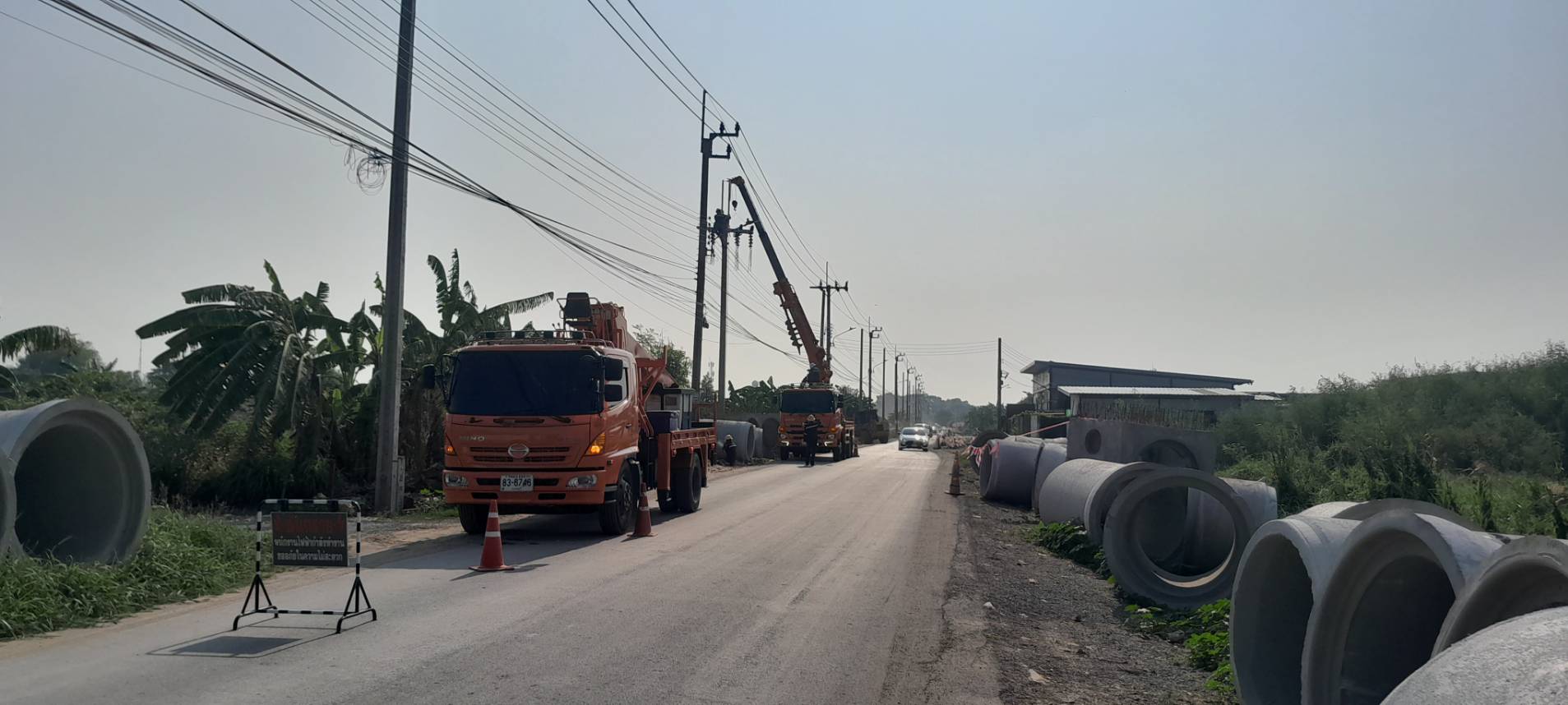

-อยู่ระหว่างสัญญา ความคืบหน้าของงาน 50% (วางท่อระบายน้ำ, หล่อบ่อพัก, ตอกเสาเข็ม)
📍 พิกัดโครงการ: 13.705402, 100.349149
🗺 ดูข้อมูลแผนที่
2024-07-24 +29 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
-อยู่ระหว่างสัญญา ความคืบหน้าของงาน 30% (วางท่อระบายน้ำ, หล่อบ่อพัก)
📍 พิกัดโครงการ: 13.705402, 100.349149
🗺 ดูข้อมูลแผนที่
2024-06-25 +32 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
-อยู่ระหว่างสัญญา ความคืบหน้าของงาน 25%
📍 พิกัดโครงการ: 13.705402, 100.349149
🗺 ดูข้อมูลแผนที่
2024-05-24 +34 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
อยู่ระหว่างสัญญา ความคืบหน้าของงาน 17%
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.705402, 100.349149
🗺 ดูข้อมูลแผนที่
2024-04-20
อยู่ระหว่างดำเนินการตามสัญญา ความคืบหน้าเนื้องาน ( 10%)
📍 พิกัดโครงการ: 13.705402, 100.349149
🗺 ดูข้อมูลแผนที่
2023-10-23
อยู่ระหว่างดำเนินการตามสัญญา ความคืบหน้าเนื้องาน ( 10%)
📍 พิกัดโครงการ: 13.705402, 100.349149
🗺 ดูข้อมูลแผนที่
