โครงการ · ปีงบประมาณ 2567

โครงการขุดลอกคลองผาสุขใจ (ช่วงที่ 1)

งบประมาณ 2,058,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตบางแค 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

-กว้างประมาณ 6.00–18.00 ม. ยาวประมาณ 1,360 ม. ลึกจากระดับท้องคลองเดิมถึงระดับขุดลอกเฉลี่ย -1.00 ม. ระดับขุดลอก 2.137 ม. รทก. ปริมาณดิน 9,792 ลบ.ม.

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
2562

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
2

ข้อมูลอัปเดตล่าสุด 20-05-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
22. ขุดลอกคลองและเปิดทางน้ำไหล (กม) : OKR 1.4.07
OKR #23 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.36 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.36 · 2 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+13.8
บรรลุเป้าหมายเมื่อ
20 พ.ค. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 133 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 2 ครั้ง ตั้งแต่ 17 พ.ค. 67 ถึง 20 พ.ค. 67 (3 วัน) เฉลี่ยทุก 3 วัน
  • ค่าล่าสุด 1.36 จากเป้าหมาย 1.36 (100%) เมื่อ 20 พ.ค. 67
  • ความคืบหน้าเฉลี่ย +13.8 ต่อเดือน ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • ถึงเป้าหมายครั้งแรกเมื่อ 20 พ.ค. 67 (ก่อนหรือตรงกำหนด 133 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (2 ครั้ง)

2024-05-20 +3 วัน
1.36 ▲ +1.36

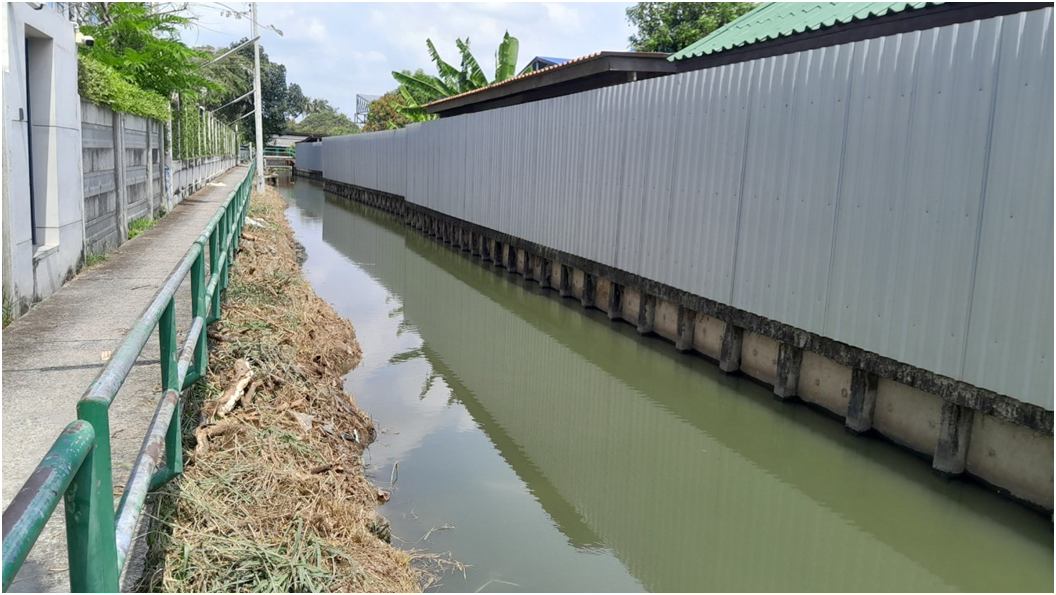

ขุดลอกคลองแล้วเสร็จ
📍 พิกัดโครงการ: 13.696383, 100.409217
🗺 ดูข้อมูลแผนที่
2024-05-17
0.00
อยู่ระหว่างจัดทำร่างสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.696383, 100.409217
🗺 ดูข้อมูลแผนที่
