โครงการ · ปีงบประมาณ 2567

ขุดลอกลำกระโดงสาธารณประโยชน์แยกคลองบางระแนะ(1),(2),(3) จากคลองบางระแนะถึงลำกระโดงสาธารณประโยชน์แยกคลองบางระแนะ (4) จากลำกระโดงสาธารณประโยชน์แยกคลองบางระแนะ(3)ถึงถนนกัลปพฤกษ์

งบประมาณ 1,497,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตจอมทอง 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

-ขุดลอกลำกระโดงสาธารณประโยชน์ กว้างประมาณ 1.5 - 5 เมตร (หรือตามสภาพ) ยาวประมาณ 1602 ม. ลึกจากท้องคลองเดิมถึงระดับขุดลอกเฉลี่ย 1 เมตร ระดับขุดลอก -1 รทก. ปริมาณดิน 4891 ลบ.ม.

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
2677

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
9

ข้อมูลอัปเดตล่าสุด 19-06-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
22. ขุดลอกคลองและเปิดทางน้ำไหล (กม) : OKR 1.4.07
OKR #23 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.60 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.60 · 9 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด +0.9/เดือน
บรรลุเป้าหมายเมื่อ
18 มิ.ย. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 104 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 9 ครั้ง ตั้งแต่ 31 ต.ค. 66 ถึง 18 มิ.ย. 67 (231 วัน) เฉลี่ยทุก 29 วัน
  • ค่าล่าสุด 1.61 จากเป้าหมาย 1.60 (100%) เมื่อ 18 มิ.ย. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.9 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.29
  • ถึงเป้าหมายครั้งแรกเมื่อ 18 มิ.ย. 67 (ก่อนหรือตรงกำหนด 104 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 37 วัน (25 ธ.ค. 66 → 31 ม.ค. 67)
  • ก้าวหน้ามากที่สุดในช่วง 20 พ.ค. 67 → 18 มิ.ย. 67 (+1.61 ใน 29 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (9 ครั้ง)

2024-06-18 +29 วัน
1.61 ▲ +1.61

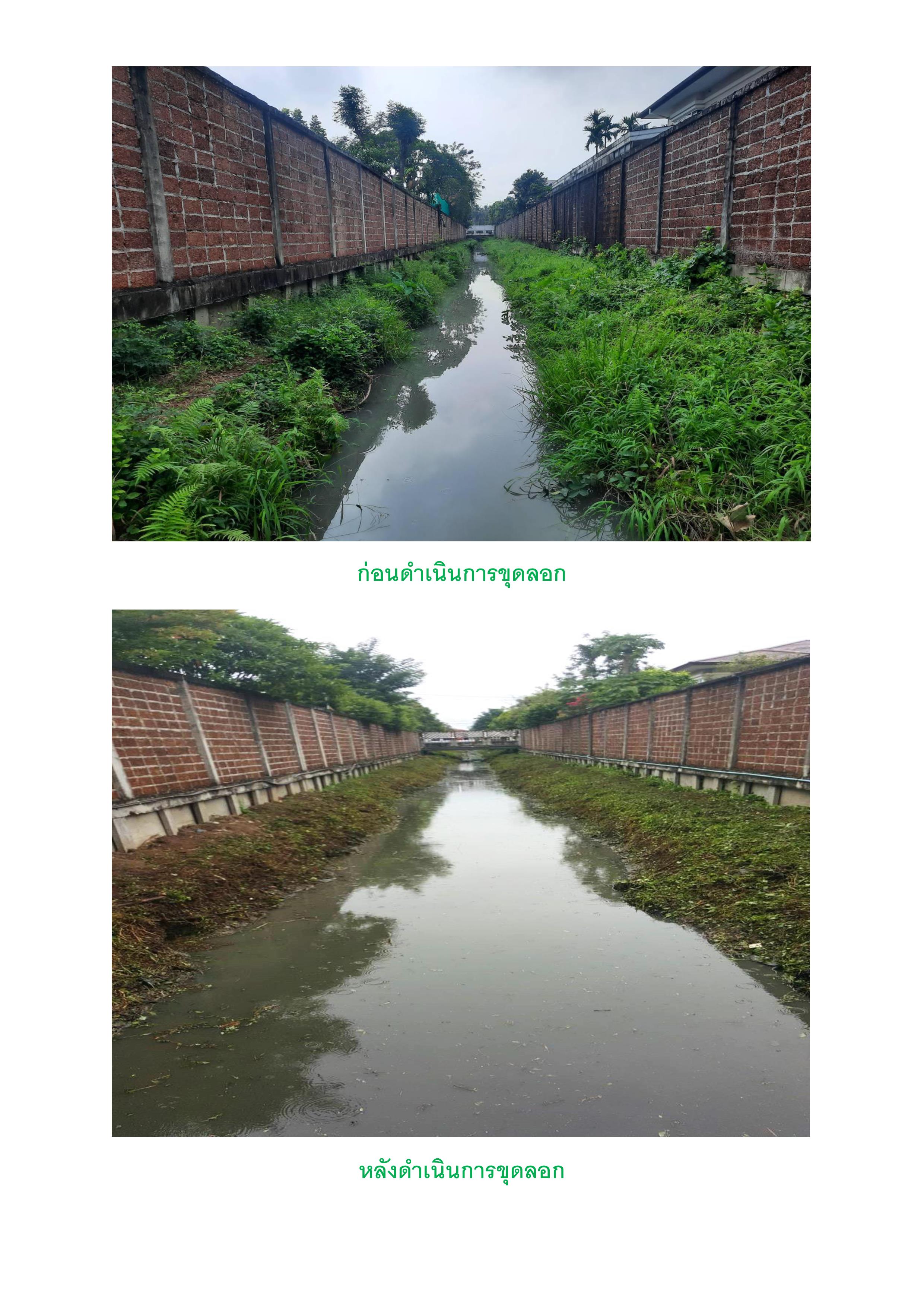

ได้ดำเนินการขุดลอกแล้วเสร็จ ได้ตามเป้าหมาย 1.602 กิโลเมตร
📍 พิกัดโครงการ: 13.677352, 100.484128
🗺 ดูข้อมูลแผนที่
2024-05-20 +26 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการขุดลอก
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.677352, 100.484128
🗺 ดูข้อมูลแผนที่
2024-04-24 +30 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการขุดลอก
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.677352, 100.484128
🗺 ดูข้อมูลแผนที่
2024-03-25 +27 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างลงนามสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.677352, 100.484128
🗺 ดูข้อมูลแผนที่
2024-02-27 +27 วัน
0.00 ● เท่าเดิม
ขอเงินประจำงวด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.677352, 100.484128
🗺 ดูข้อมูลแผนที่
2024-01-31 +37 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างขอเงินงวด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.677352, 100.484128
🗺 ดูข้อมูลแผนที่
2023-12-25 +27 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างจัดทำประกาศจัดซื้อจัดจ้าง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.677352, 100.484128
🗺 ดูข้อมูลแผนที่
2023-11-28 +28 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างจัดทำประกาศจัดซื้อจัดจ้าง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.677352, 100.484128
🗺 ดูข้อมูลแผนที่
2023-10-31
0.00
จัดทำแผน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.677352, 100.484128
🗺 ดูข้อมูลแผนที่
