โครงการ · กิจกรรม · ปีงบประมาณ 2567

การเบิกจ่ายงบประมาณในภาพรวม

งบประมาณ 0 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตบางซื่อ 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

เบิกจ่ายงบประมาณ จำนวน รวม 4 ประเภท ได้แก่ งบดำเนินงาน งบลงทุน งบเงินอุดหนุน และงบรายจ่ายอื่น และงบกลางทุกประเภทที่ได้รับจัดสรรในปีงบประมาณ พ.ศ. 2567 (ไม่รวมงบประมาณรายจ่ายประจำปี ประเภทงบบุคลากร และงบกลางรายการเงินช่วยเหลือข้าราชการและลูกจ้าง งบกลางรายการเงินบำเหน็จลูกจ้าง งบประมาณรายจ่ายเพิ่มเติม งบเงินอุดหนุนจากรัฐบาล และงบประมาณรายจ่ายประจำปีงบประมาณ พ.ศ. 2566 กันไว้เบิกเหลื่อมปีในปีงบประมาณ พ.ศ. 2567)

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
2727

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
12

ข้อมูลอัปเดตล่าสุด 23-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
องค์ประกอบที่ 3.2 : ความสําเร็จของการเบิกจ่ายงบประมาณในภาพรวม
OKR #1415 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
97.21 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 97.21 · 12 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
39%
ความเร็วเฉลี่ย (ต่อเดือน)
+1.6
ล่าสุด +16.2/เดือน
คาดว่าจะบรรลุเป้าหมาย
18 ต.ค. 70
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 1,113 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 12 ครั้ง ตั้งแต่ 30 ต.ค. 66 ถึง 23 ก.ย. 67 (329 วัน) เฉลี่ยทุก 30 วัน
  • ค่าล่าสุด 37.60 จากเป้าหมาย 97.21 (39%) เมื่อ 23 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +1.6 ต่อเดือน (ช่วง 3 รายงานล่าสุด +16.2 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.35
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 18 ต.ค. 70 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 259.2 ต่อเดือน (อัตราปัจจุบัน 1.6 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 34 วัน (26 มี.ค. 67 → 29 เม.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 733 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 3 ครั้ง (เช่น 23 ก.พ. 67 → 26 มี.ค. 67 เปลี่ยน -1.24) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 30 ส.ค. 67 → 23 ก.ย. 67 (+30.59 ใน 24 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (12 ครั้ง)

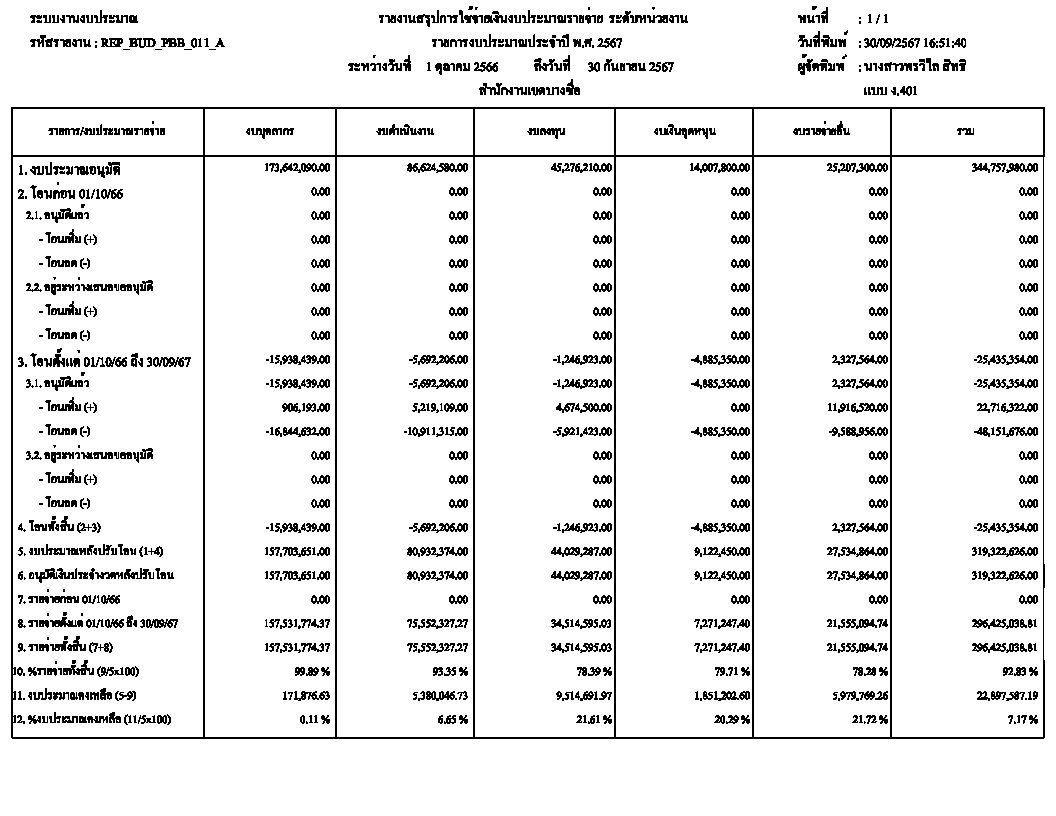

2024-09-23 +24 วัน
37.60 ▲ +30.59
1. งบประมาณกันเงินไว้เบิกเหลื่อมปี แบบไม่มีหนี้ผูกพัน 6,786,000.- บาท เบิกจ่าย - บาท 2. งบประมาณประจำปี (งบดำเนินงาน งบลงทุน งบเงินอุดหนุน และงบรายจ่ายอื่น) งบประมาณหลังปรับโอน 161,618,975 .-บาท เบิกจ่าย 37,028,131.24 บาท 3. งบกลาง (ไม่รวมงบบุคลากร) 4,550,493.-บาท เบิกจ่าย 2,814,810.28 บาท (ข้อมูล
📍 พิกัดโครงการ: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่

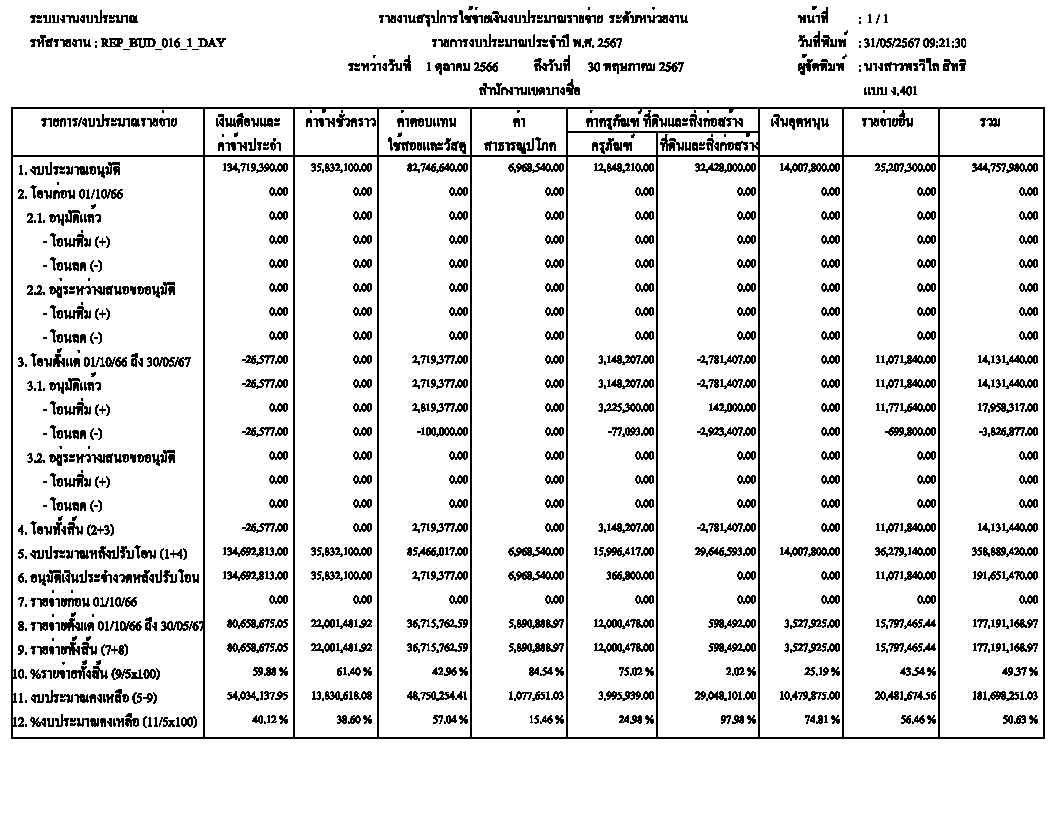

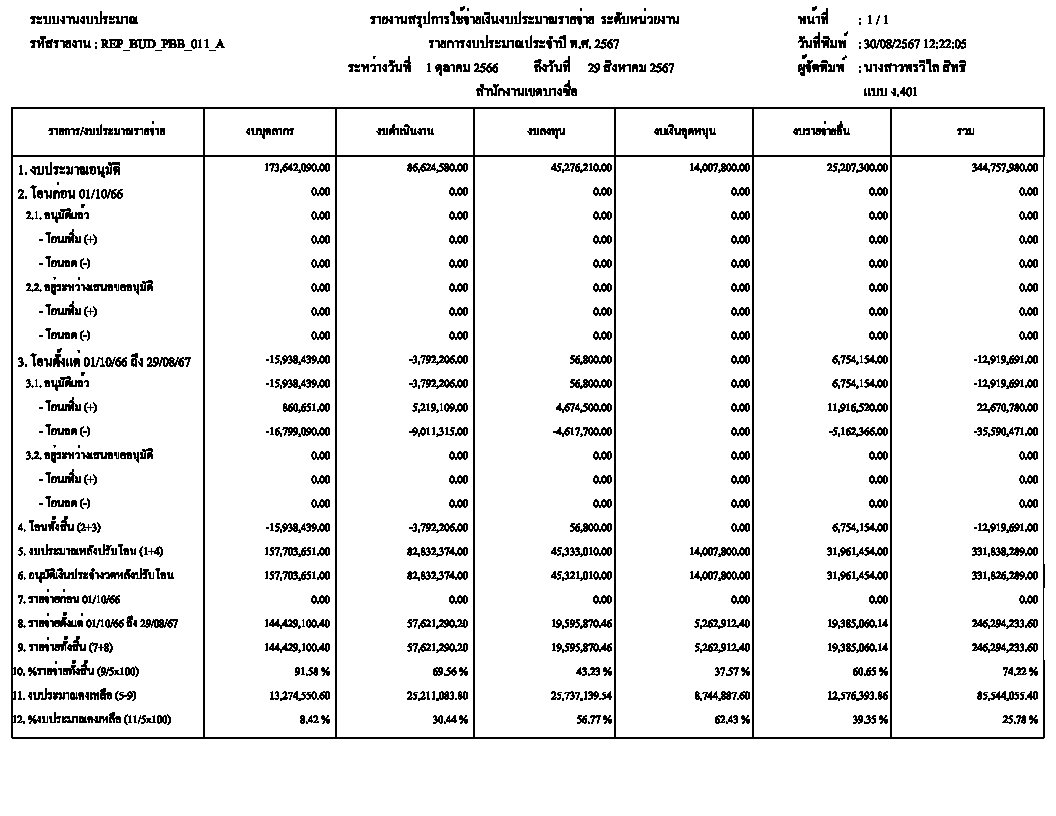

2024-08-30 +33 วัน
7.01 ▲ +1.55
1. งบประมาณกันเงินไว้เบิกเหลื่อมปี แบบไม่มีหนี้ผูกพัน 6,786,000.- บาท เบิกจ่าย 1,490,600.-บาท 2. งบประมาณประจำปี (งบดำเนินงาน งบลงทุน งบเงินอุดหนุน และงบรายจ่ายอื่น) งบประมาณหลังปรับโอน 174,122,638 .-บาท เบิกจ่าย 12,253,110.31 บาท 3. งบกลาง (ไม่รวมงบบุคลากร) 4,550,493.-บาท เบิกจ่าย 346,305.62-บาท (
📍 พิกัดโครงการ: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่

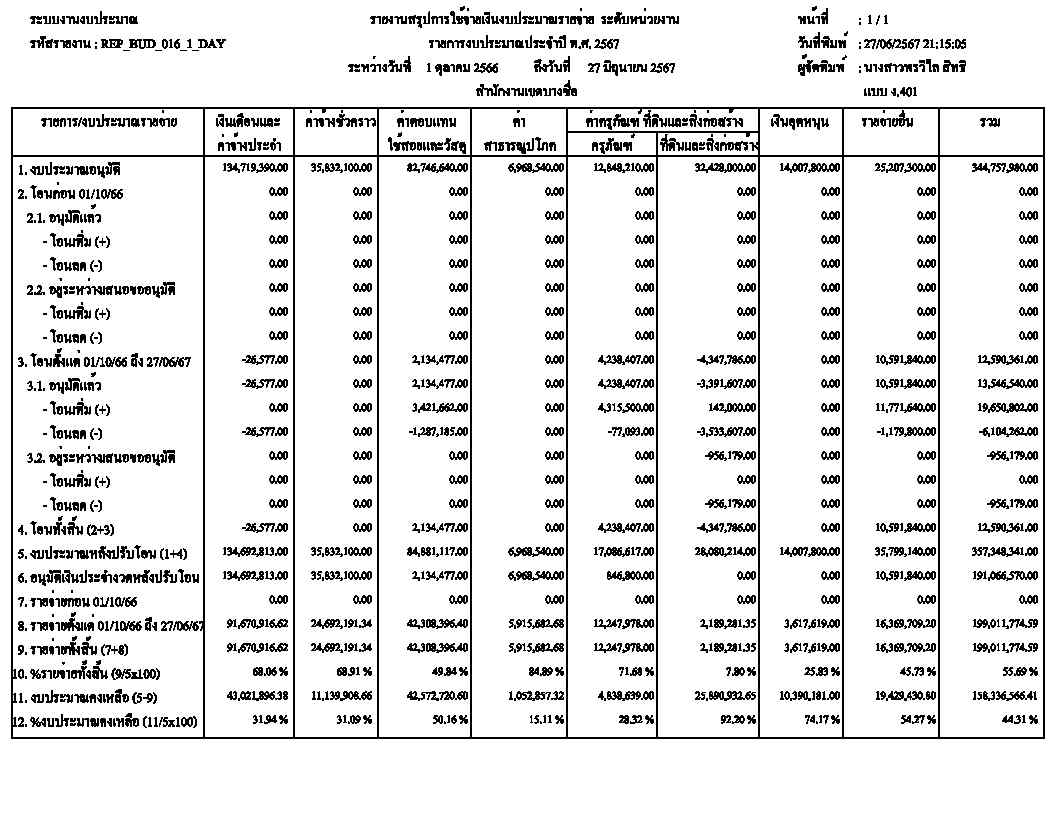

2024-07-28 +31 วัน
5.46 ▲ +0.62
1. งบประมาณกันเงินไว้เบิกเหลื่อมปี แบบไม่มีหนี้ผูกพัน 6,786,000.- บาท เบิกจ่าย - บาท 2. งบประมาณประจำปี (งบดำเนินงาน งบลงทุน งบเงินอุดหนุน และงบรายจ่ายอื่น) งบประมาณหลังปรับโอน 183,706,251.-บาท เบิกจ่าย 8,863,718.03 บาท 3. งบกลาง (ไม่รวมงบบุคลากร)4,073,916.-บาท เบิกจ่าย 18,700-บาท (ข้อมูล ณ วันที่ 2
📍 พิกัดโครงการ: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่
2024-06-27 +27 วัน
4.84 ▼ -0.84
1. งบประมาณกันเงินไว้เบิกเหลื่อมปี แบบไม่มีหนี้ผูกพัน 6,786,000.- บาท เบิกจ่าย - บาท 2. งบประมาณประจำปี (งบดำเนินงาน งบลงทุน งบเงินอุดหนุน และงบรายจ่ายอื่น) งบประมาณหลังปรับโอน 183,706,251.-บาท เบิกจ่าย 7,852,448.63 บาท 3. งบกลาง (ไม่รวมงบบุคลากร) 922,957.-บาท เบิกจ่าย 78,800.-บาท (ข้อมูล ณ วันท
📍 พิกัดโครงการ: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่
2024-05-31 +32 วัน
5.68 ▲ +2.61
1. งบประมาณกันเงินไว้เบิกเหลื่อมปี แบบไม่มีหนี้ผูกพัน 6,786,000.- บาท เบิกจ่าย - บาท 2. งบประมาณประจำปี (งบดำเนินงาน งบลงทุน งบเงินอุดหนุน และงบรายจ่ายอื่น) งบประมาณหลังปรับโอน 185,247,330.-บาท เบิกจ่าย 10,514,707.75 บาท 3. งบกลาง (ไม่รวมงบบุคลากร) 881,557.- เบิกจ่าย 219,605.62 บาท (ข้อมูล ณ วันที่
📍 พิกัดโครงการ: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่

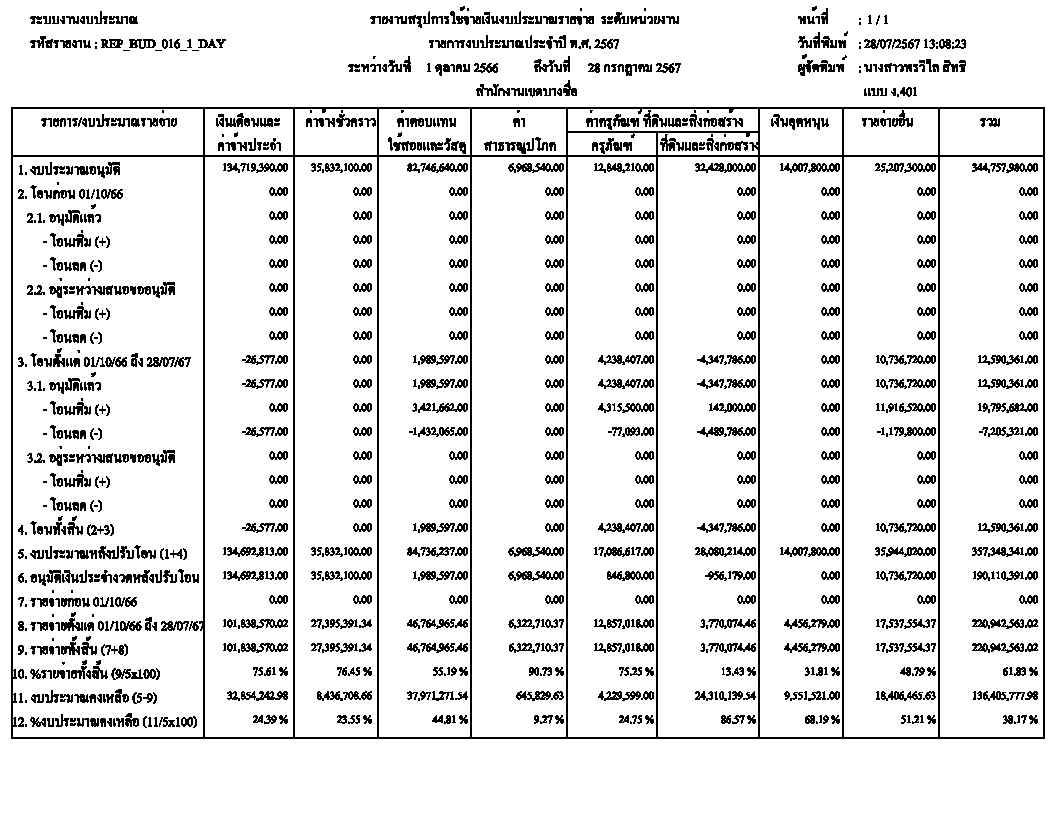

2024-04-29 +34 วัน
3.07 ▼ -1.70
1. งบประมาณกันเงินไว้เบิกเหลื่อมปี แบบไม่มีหนี้ผูกพัน 6,786,000.- บาท เบิกจ่าย - บาท 2. งบประมาณประจำปี (งบดำเนินงาน งบลงทุน งบเงินอุดหนุน และงบรายจ่ายอื่น) งบประมาณหลังปรับโอน 185,247,330.-บาท เบิกจ่าย 7,686,439.39 บาท 3. งบกลาง (ไม่รวมงบบุคลากร) 733,657.- เบิกจ่าย 106,000 บาท (ข้อมูล ณ วันที่
📍 พิกัดโครงการ: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่

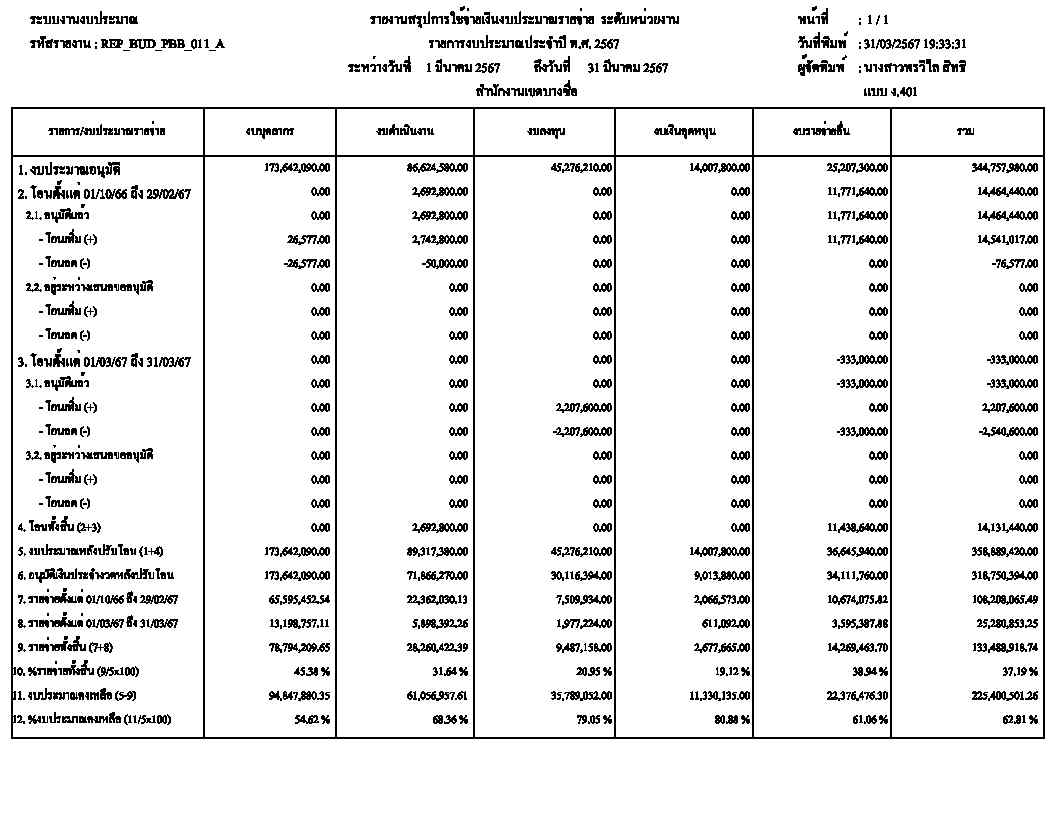

2024-03-26 +32 วัน
4.77 ▼ -1.24
1. งบประมาณกันเงินไว้เบิกเหลื่อมปี แบบไม่มีหนี้ผูกพัน 6,786,000.- บาท เบิกจ่าย - บาท 2. งบประมาณประจำปี (งบดำเนินงาน งบลงทุน งบเงินอุดหนุน และงบรายจ่ายอื่น) งบประมาณหลังปรับโอน 185,247,330.-บาท เบิกจ่าย 12,082,096.14 บาท 3. งบกลาง (ไม่รวมงบบุคลากร) 733,657.- เบิกจ่าย 33,000 บาท (ข้อมูล ณ วันที่
📍 พิกัดโครงการ: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่
2024-02-23 +24 วัน
6.01 ▲ +0.10
1. งบประมาณกันเงินไว้เบิกเหลื่อมปี แบบไม่มีหนี้ผูกพัน 6,786,000.- บาท เบิกจ่าย 30,000 บาท 2. งบประมาณประจำปี (งบดำเนินงาน งบลงทุน งบเงินอุดหนุน และงบรายจ่ายอื่น) งบประมาณหลังปรับโอน 185,550,330.-บาท เบิกจ่าย 14,397,337.30 บาท 3. งบกลาง (ไม่รวมงบบุคลากร) 733,657.- เบิกจ่าย 2,400 บาท (ข้อมูล ณ วัน
📍 พิกัดโครงการ: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่
2024-01-30 +33 วัน
5.91 ▲ +2.71
1. งบประมาณกันเงินไว้เบิกเหลื่อมปี แบบไม่มีหนี้ผูกพัน 6,786,000.- บาท เบิกจ่าย 295,100.10 บาท 2. งบประมาณประจำปี (งบดำเนินงาน งบลงทุน งบเงินอุดหนุน และงบรายจ่ายอื่น) งบประมาณหลังปรับโอน 185,350,330.-บาท เบิกจ่าย 14,700,899.45 บาท 3. งบกลาง (ไม่รวมงบบุคลากร) 733,657.- เบิกจ่าย 1,200 บาท (ข้อมูล ณ
📍 พิกัดโครงการ: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่
2023-12-28 +28 วัน
3.20 ▲ +1.83
1.. งบประมาณกันเงินไว้เบิกเหลื่อมปี แบบไม่มีหนี้ผูกพัน 6,786,000.- บาท เบิกจ่าย 0 บาท 2. งบประมาณประจำปี (งบดำเนินงาน งบลงทุน งบเงินอุดหนุน และงบรายจ่ายอื่น) งบประมาณหลังปรับโอน 175,350,330.-บาท เบิกจ่าย 7,808,902.28บาท 3. งบกลาง (ไม่รวมงบบุคลากร) 733,657.- เบิกจ่าย 0 บาท (ข้อมูล ณ วันที่ 28 ธันว
📍 พิกัดโครงการ: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่

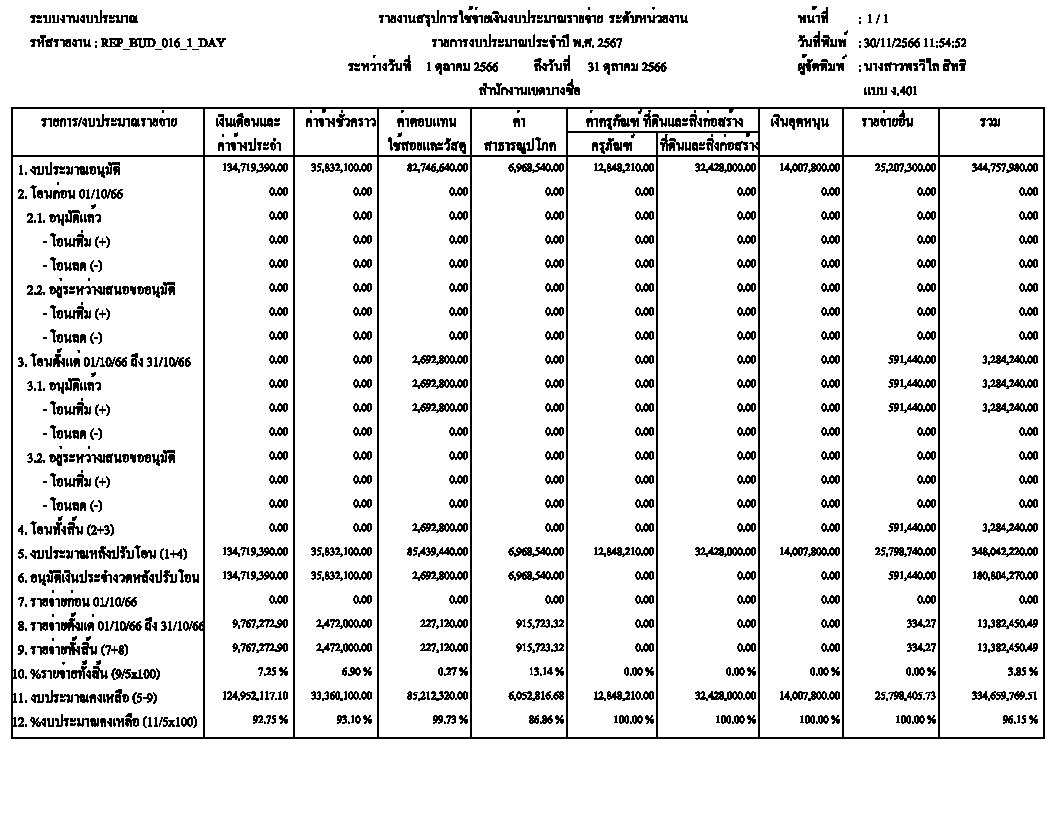

2023-11-30 +31 วัน
1.37 ▲ +0.94
1. งบประมาณกันเงินไว้เบิกเหลื่อมปี แบบไม่มีหนี้ผูกพัน 6,786,000.- บาท เบิกจ่าย 0 บาท 2. งบประมาณประจำปี (งบดำเนินงาน งบลงทุน งบเงินอุดหนุน และงบรายจ่ายอื่น) งบประมาณหลังปรับโอน 175,350,330.-บาท เบิกจ่าย 3,330,101.66 บาท 3. งบกลาง (ไม่รวมงบบุคลากร) 691,222.- เบิกจ่าย 0 บาท (ข้อมูล ณ วันที่ 29 พฤศ
📍 พิกัดโครงการ: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่
2023-10-30
0.43
1. งบประมาณกันเงินไว้เบิกเหลื่อมปี แบบไม่มีหนี้ผูกพัน 6,786,000.- บาท เบิกจ่าย 0 บาท 2. งบประมาณประจำปี (งบดำเนินงาน งบลงทุน งบเงินอุดหนุน และงบรายจ่ายอื่น) งบประมาณหลังปรับโอน 171,400,130.-บาท เบิกจ่าย 1,019,577.59.-บาท 3. งบกลาง (ไม่รวมงบบุคลากร) - (ข้อมูล ณ วันที่ 30 ตุลาคม 2566)
📍 พิกัดโครงการ: 13.809700, 100.537624
🗺 ดูข้อมูลแผนที่

← กลับไปเลือกเขต
