โครงการ · กิจกรรม · ปีงบประมาณ 2567

ปรับปรุงซอยพัฒนาการ 58

งบประมาณ 16,714,000 บาท ความคืบหน้าล่าสุด 90% หน่วยงาน สำนักงานเขตสวนหลวง 4เริ่มดำเนินการแล้ว

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
2894

02ความคืบหน้า

ความคืบหน้าโครงการ
90%
จำนวนรายงานทั้งหมด
14

ข้อมูลอัปเดตล่าสุด 23-08-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.45 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.45 · 13 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 13 ครั้ง ตั้งแต่ 30 พ.ย. 66 ถึง 7 ม.ค. 68 (404 วัน) เฉลี่ยทุก 34 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 0.45 (0%) เมื่อ 7 ม.ค. 68
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • ช่วงที่ไม่มีรายงานนานที่สุด 92 วัน (26 ก.ย. 67 → 27 ธ.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 626 วัน นับจากรายงานล่าสุด
  • ค่าเท่าเดิมติดต่อกัน 13 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (14 ครั้ง)

2025-01-07 +11 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการสร้างบ่อพักพร้อมประตูปิดกั้นน้ำ โดยมีปัญหา/อุปสรรค การรื้อย้ายแนวท่อประปา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.730143, 100.651324
🗺 ดูข้อมูลแผนที่
2024-12-27 +0 วัน
0.00 ● เท่าเดิม
ผลการดำเนินการปรับปรุงซอยพัฒนาการ 58 ประจำเดือนธันวาคม 2567 อยู่ระหว่างดำเนินการสร้างบ่อพักพร้อมประตูปิดกั้นน้ำ ดำเนินการก่อสร้างไป 70%
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.730143, 100.651324
🗺 ดูข้อมูลแผนที่
2024-12-27 +92 วัน
0.00 ● เท่าเดิม
ผลการดำเนินการปรับปรุงซอยพัฒนาการ 58 ประจำเดือนธันวาคม 2567 อยู่ระหว่างดำเนินการสร้างบ่อพักพร้อมประตูปิดกั้นน้ำ ดำเนินการก่อสร้างไป 70%
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.730143, 100.651324
🗺 ดูข้อมูลแผนที่
2024-09-26 +29 วัน
0.00 ● เท่าเดิม
ผลการดำเนินการปรับปรุงซอยพัฒนาการ 58 ประจำเดือนกันยายน 2567 อยู่ระหว่างดำเนินการก่อสร้าง ดำเนินการไป 70% ดำเนินการทำรางระบายน้ำ ได้ 800 เมตร และวางท่อ ขนาด 0.40 ม. ยาว 50 ม. อุปสรรค : มีเเนวท่อประปากีดขวางบ่อพักพร้อมประตูปิดกั้นน้ำ และมีเสาไฟฟ้าและเสาสื่อสารกีดขวางแนวท่อระบายน้ำ หมายเหตุ : ติดปั
📍 พิกัดโครงการ: 13.730143, 100.651324
🗺 ดูข้อมูลแผนที่
2024-08-28 +36 วัน
0.00 ● เท่าเดิม

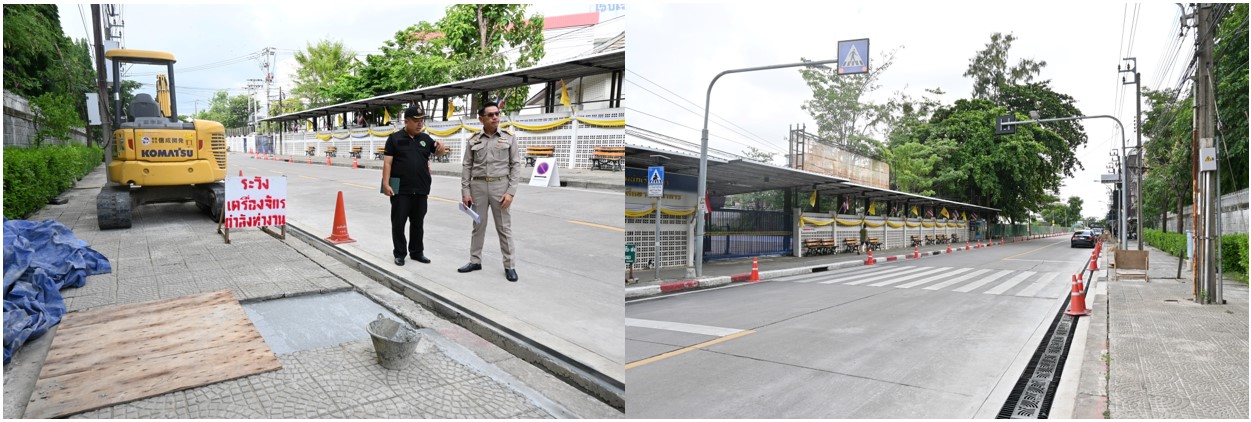

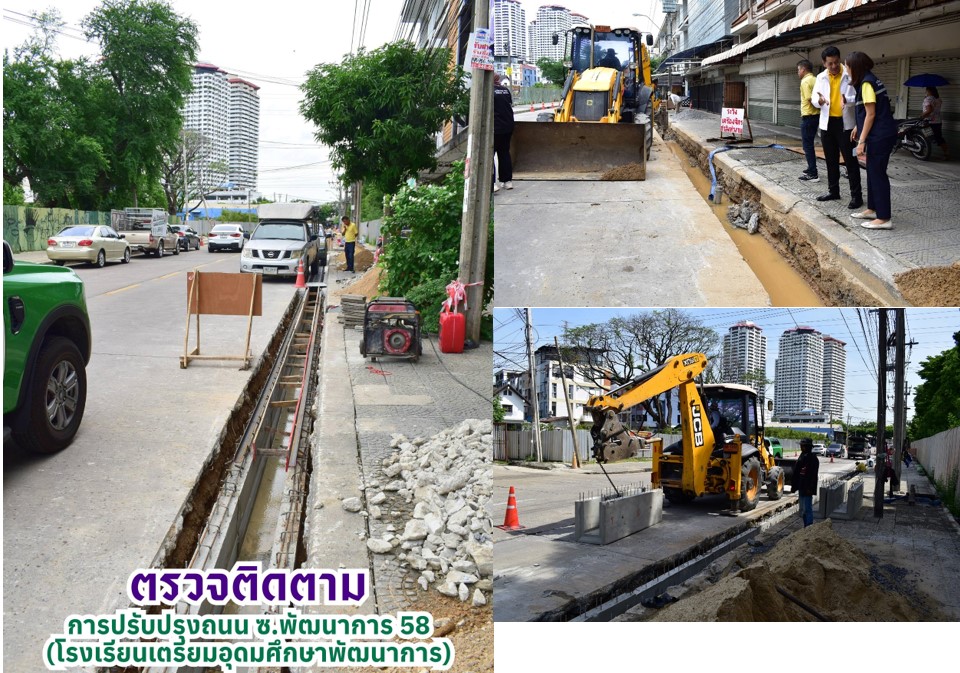

ผลการดำเนินการปรับปรุงซอยพัฒนาการ 58 ประจำเดือนสิงหาคม 2567 อยู่ระหว่างดำเนินการก่อสร้าง ดำเนินการไป 60% >> เมื่อวันที่ 14 สิงหาคม 2567 นายบัญชา สืบกระพัน ผู้อำนวยการเขตสวนหลวง พร้อมด้วยเจ้าหน้าที่ ลงพื้นที่ตรวจติดตามการดำเนินการตาม โครงการปรับปรุงซอยพัฒนาการ 58 (ซอยโรงเรียนเตรียมอุดมศึกษาพัฒนาการ
📍 พิกัดโครงการ: 13.730143, 100.651324
🗺 ดูข้อมูลแผนที่
2024-07-23 +68 วัน
0.00 ● เท่าเดิม

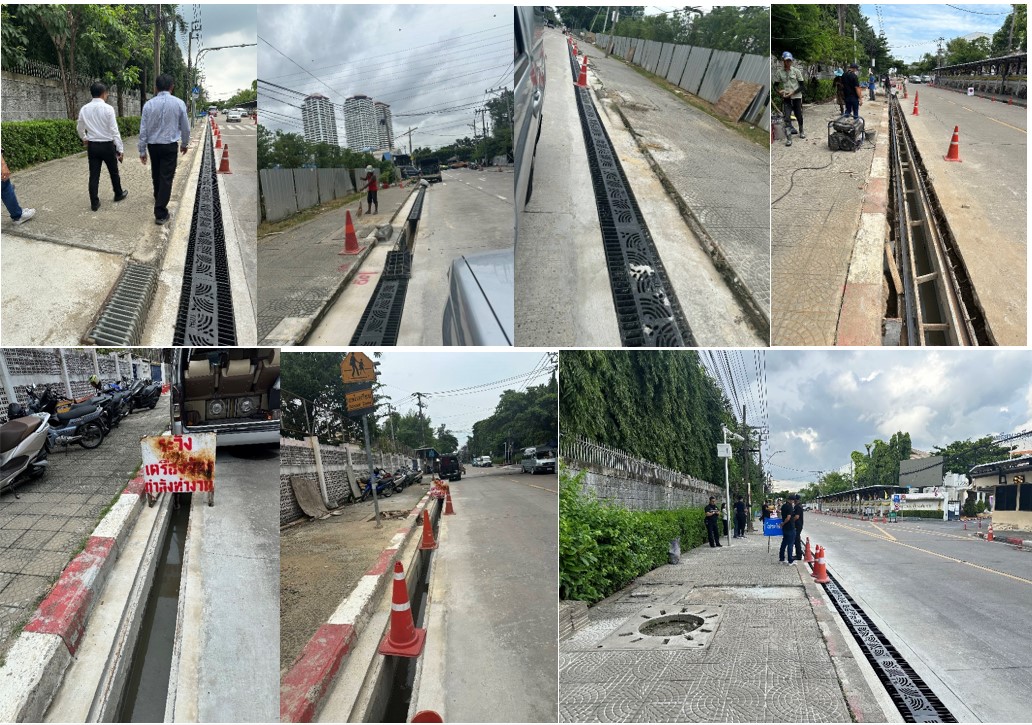

ผลการดำเนินการปรับปรุงซอยพัฒนาการ 58 อยู่ระหว่างดำเนินการก่อสร้าง ดำเนินการไป 40% ตามโครงการปรับปรุงซอยพัฒนาการ 58 (ซอยโรงเรียนเตรียมอุดมศึกษาพัฒนาการ) โดยมีการสร้างรางระบายน้ำ ท่อระบายน้ำ บ่อพักพร้อมประตูปิดกั้นน้ำ เพื่อแก้ไขปัญหาน้ำท่วมขังจุดเสี่ยงน้ำท่วมเขตสวนหลวงในซอย
📍 พิกัดโครงการ: 13.730143, 100.651324
🗺 ดูข้อมูลแผนที่
2024-05-16 +21 วัน
0.00 ● เท่าเดิม
ผลการดำเนินการปรับปรุงซอยพัฒนาการ 58 ประจำเดือนพฤษภาคม 2567 ดำเนินการลงนามสัญญา 120 วัน เมื่อวันที่ 30 เม.ย.67 เเละอยู่ระหว่างดำเนินการก่อสร้าง เริ่ม 1 พ.ค.67 - 28 ส.ค.67
📍 พิกัดโครงการ: 13.730143, 100.651324
🗺 ดูข้อมูลแผนที่
2024-04-25 +35 วัน
0.00 ● เท่าเดิม
ผลการดำเนินการปรับปรุงซอยพัฒนาการ 58 ประจำเดือนเมษายน 2567 ดำเนินการจัดทำร่างสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.730143, 100.651324
🗺 ดูข้อมูลแผนที่
2024-03-21 +22 วัน
0.00 ● เท่าเดิม
ผลการดำเนินการปรับปรุงซอยพัฒนาการ 58 ประจำเดือนมีนาคม 2567 ดำเนินการยื่นเอกสารเสนอราคา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.730143, 100.651324
🗺 ดูข้อมูลแผนที่
2024-02-28 +34 วัน
0.00 ● เท่าเดิม
ผลการดำเนินการปรับปรุงซอยพัฒนาการ 58 ประจำเดือนกุมภาพันธ์ 2567 ดำเนินการประกาศร่างTORเเละร่างประกวดราคา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.730143, 100.651324
🗺 ดูข้อมูลแผนที่
2024-01-25 +23 วัน
0.00 ● เท่าเดิม
ผลการดำเนินการปรับปรุงซอยพัฒนาการ 58 ประจำเดือนมกราคม 2567 ดำเนินการคำนวณราคากลาง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.730143, 100.651324
🗺 ดูข้อมูลแผนที่
2024-01-02 +14 วัน
0.00 ● เท่าเดิม
ผลการดำเนินการปรับปรุงซอยพัฒนาการ 58 ประจำเดือนธันวาคม 2566 ดำเนินการคำนวณราคากลางในระบบegp
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.730143, 100.651324
🗺 ดูข้อมูลแผนที่
2023-12-19 +19 วัน
0.00 ● เท่าเดิม
ผลการดำเนินการปรับปรุงซอยพัฒนาการ 58 ประจำเดือนตุลาคม 2566 ดำเนินการจัดทำเเละเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.730143, 100.651324
🗺 ดูข้อมูลแผนที่
2023-11-30
0.00
ผลการดำเนินการปรับปรุงซอยพัฒนาการ 58 ประจำเดือนพฤศจิกายน 2566 ดำเนินการจัดทำและเห็นชอบรายงานขอซื้อหรือขอจ้าง/ร่างประกาศ/เอกสารเผยแพร่ทางเว็บไซต์
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.730143, 100.651324
🗺 ดูข้อมูลแผนที่
