โครงการ · กิจกรรม · ปีงบประมาณ 2567

แก้ไขจุดเสี่ยงน้ำท่วม (จุด)

งบประมาณ 59,123,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตจตุจักร 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

1.หมู่บ้านซิเมนต์ไทย(รัชดาภิเษก 52 ) 10,890,000 บาท 2. ซอยพหลโยธิน 49 6,590,000 บาท 3. ซอยวิภาวดีรังสิต 17 16,433,000 บาท 4. ซอยพหลโยธิน 40 25,210,000 บาท

เขตที่ดำเนินโครงการ
สำนักงานเขตจตุจักร
เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
300

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
18

ข้อมูลอัปเดตล่าสุด 24-10-2025 09:57

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
9. แก้ไขจุดเสี่ยงน้ำท่วม (จุด) : OKR 1.4.05
OKR #9 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
4.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 4.00 · 11 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 11 ครั้ง ตั้งแต่ 28 ธ.ค. 66 ถึง 12 ธ.ค. 67 (350 วัน) เฉลี่ยทุก 35 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 4.00 (0%) เมื่อ 12 ธ.ค. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • ช่วงที่ไม่มีรายงานนานที่สุด 73 วัน (30 ก.ย. 67 → 12 ธ.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 652 วัน นับจากรายงานล่าสุด
  • ค่าเท่าเดิมติดต่อกัน 11 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (18 ครั้ง)

2024-12-12 +0 วัน
0.00 ● เท่าเดิม
4. ซอยพหลโยธิน 40 /อยู่ระหว่างดำเนินการ ขยายอายุสัญญา 120 วัน สิ้นสุด 10 ม.ค. 68 (สัญญาเลขที่ 13/2567 ลงวันที่ 15 ก.พ. 67 สิ้นสุด 12 ก.ย. 67 ระยะเวลา 210 วัน (บจก. ส.ทวีชัย ก่อสร้าง)
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-12-12 +0 วัน
0.00 ● เท่าเดิม
3.ก่อสร้างบ่อสูบน้ำหมู่บ้านซีเมนต์ไทย /อยู่ระหว่างดำเนินการ ขยายอายุสัญญา 180 วัน สิ้นสุด 8 ก.พ. 68 (สัญญาเลขที่ 17/2567 ลงวันที่ 15 มี.ค. 67 สิ้นสุด 11 ก.ย. 67 ระยะเวลา 180 วัน (หจก. เอ พี เวิร์ค)
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-12-12 +0 วัน
0.00 ▼ -1.00
2.บ่อสูบน้ำซอยพหลโยธิน 49 / อยู่ระหว่างดำเนินการ ขยายอายุสัญญา 120 วัน สิ้นสุด 9 ม.ค. 68 (สัญญาเลขที่ 16/2567 ลงวันที่ 15 มี.ค. 67 สิ้นสุด 11 ก.ย. 67 ระยะเวลา 180 วัน (หจก. เอ พี เวิร์ค)
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-12-12 +0 วัน
1.00 ▲ +1.00
1. ซอยวิภาวดีรังสิต 17 ดำเนินการแล้วเสร็จ
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-12-12 +0 วัน
0.00 ● เท่าเดิม
4. ซอยพหลโยธิน 40 /อยู่ระหว่างดำเนินการ ขยายอายุสัญญา 120 วัน สิ้นสุด 10 ม.ค. 68 (สัญญาเลขที่ 13/2567 ลงวันที่ 15 ก.พ. 67 สิ้นสุด 12 ก.ย. 67 ระยะเวลา 210 วัน (บจก. ส.ทวีชัย ก่อสร้าง)
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-12-12 +0 วัน
0.00 ● เท่าเดิม
3.ก่อสร้างบ่อสูบน้ำหมู่บ้านซีเมนต์ไทย /อยู่ระหว่างดำเนินการ ขยายอายุสัญญา 180 วัน สิ้นสุด 8 ก.พ. 68 (สัญญาเลขที่ 17/2567 ลงวันที่ 15 มี.ค. 67 สิ้นสุด 11 ก.ย. 67 ระยะเวลา 180 วัน (หจก. เอ พี เวิร์ค)
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-12-12 +0 วัน
0.00 ▼ -1.00
2.บ่อสูบน้ำซอยพหลโยธิน 49 / อยู่ระหว่างดำเนินการ ขยายอายุสัญญา 120 วัน สิ้นสุด 9 ม.ค. 68 (สัญญาเลขที่ 16/2567 ลงวันที่ 15 มี.ค. 67 สิ้นสุด 11 ก.ย. 67 ระยะเวลา 180 วัน (หจก. เอ พี เวิร์ค)
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-12-12 +73 วัน
1.00 ▲ +1.00
1. ซอยวิภาวดีรังสิต 17 ดำเนินการแล้วเสร็จ
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-09-30 +31 วัน
0.00 ● เท่าเดิม

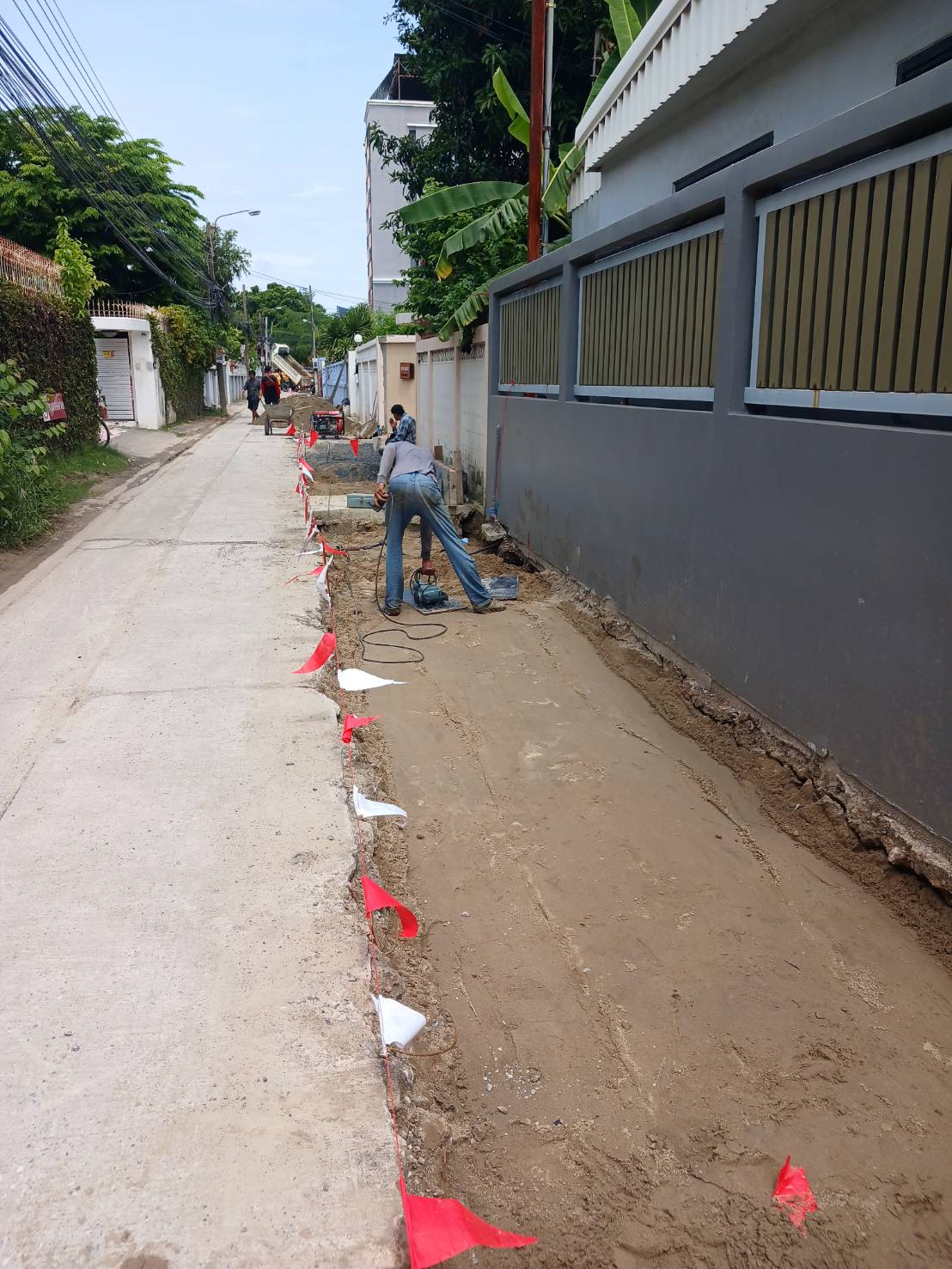

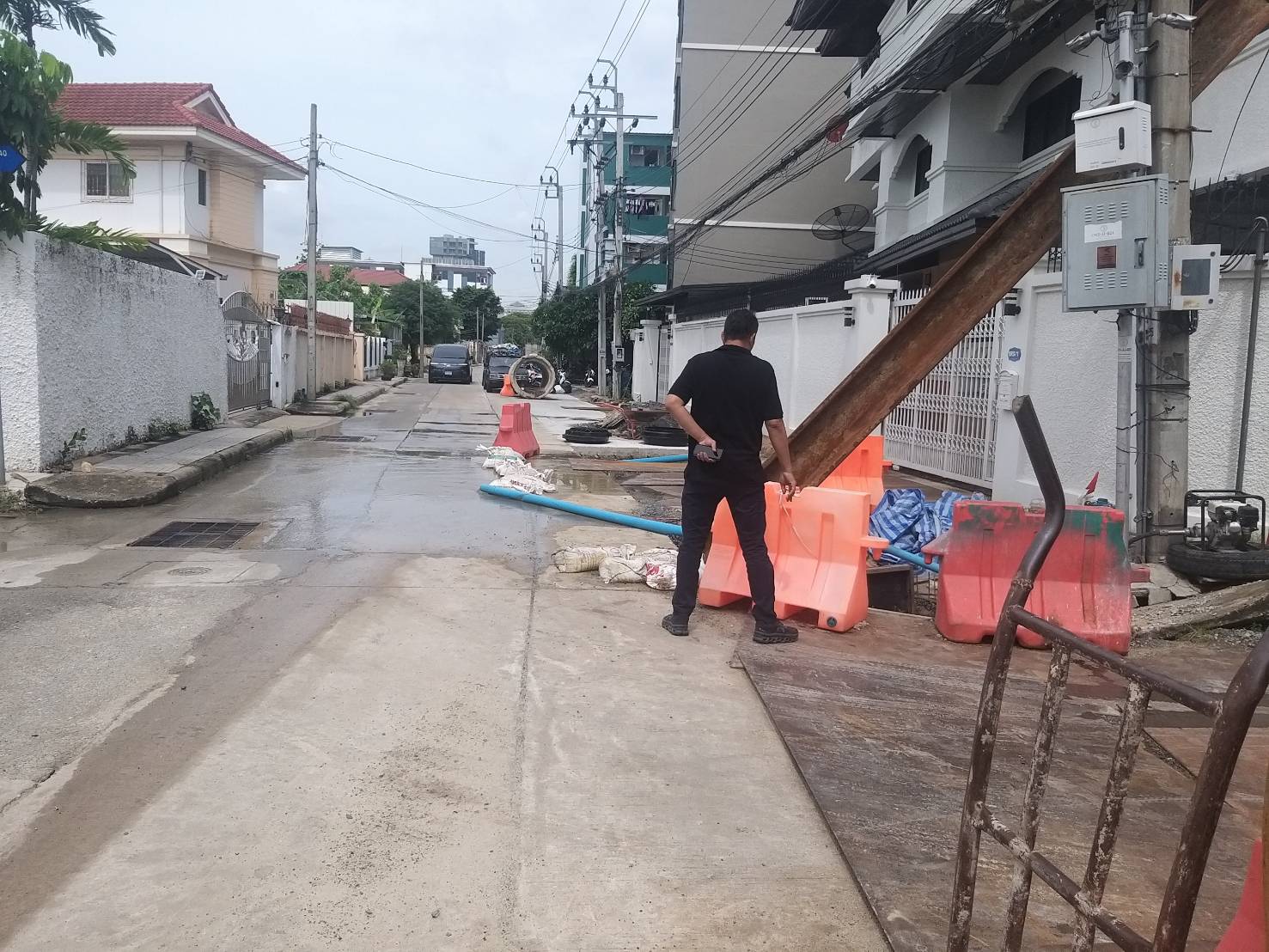

1. ซอยวิภาวดีรังสิต 17 / อยู่ระหว่างดำเนินการ ขยายอายุสัญญา 90 วัน สิ้นสุด 27 ต.ค. 67(สัญญาเลขที่ 2/2567 ลงวันที่ 31 ม.ค. 67 สิ้นสุด 29 ก.ค. 67 ระยะเวลา 180 วัน) 2.บ่อสูบน้ำซอยพหลโยธิน 49 / อยู่ระหว่างดำเนินการ ขยายอายุสัญญา 120 วัน สิ้นสุด 9 ม.ค. 68 (สัญญาเลขที่ 16/2567 ลงวันที่ 15 มี.ค. 67 สิ้นส
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-08-30 +31 วัน
0.00 ● เท่าเดิม
1. ซอยวิภาวดีรังสิต 17 /อยู่ระหว่างดำเนินการ สัญญาเลขที่ 2/2567 ลงวันที่ 31 ม.ค. 67 สิ้นสุด 29 ก.ค. 67 ระยะเวลา 180 วัน (บริษัท มานะพร คอนสตรัคชั่น) 2.บ่อสูบน้ำซอยพหลโยธิน 49 / อยู่ระหว่างดำเนินการ สัญญาเลขที่ 16/2567 ลงวันที่ 15 มี.ค. 67 สิ้นสุด 11 ก.ย. 67 ระยะเวลา 180 วัน (หจก. เอ พี เวิร์ค) 3
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-07-30 +33 วัน
0.00 ● เท่าเดิม
1. ซอยวิภาวดีรังสิต 17 /อยู่ระหว่างดำเนินการ สัญญาเลขที่ 2/2567 ลงวันที่ 31 ม.ค. 67 สิ้นสุด 29 ก.ค. 67 ระยะเวลา 180 วัน (บริษัท มานะพร คอนสตรัคชั่น) 2.บ่อสูบน้ำซอยพหลโยธิน 49 / อยู่ระหว่างดำเนินการ สัญญาเลขที่ 16/2567 ลงวันที่ 15 มี.ค. 67 สิ้นสุด 11 ก.ย. 67 ระยะเวลา 180 วัน (หจก. เอ พี เวิร์ค) 3
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-06-27 +31 วัน
0.00 ● เท่าเดิม
1. ซอยวิภาวดีรังสิต 17 /อยู่ระหว่างดำเนินการ สัญญาเลขที่ 2/2567 ลงวันที่ 31 ม.ค. 67 สิ้นสุด 29 ก.ค. 67 ระยะเวลา 180 วัน (บริษัท มานะพร คอนสตรัคชั่น) 2.บ่อสูบน้ำซอยพหลโยธิน 49 / อยู่ระหว่างดำเนินการ สัญญาเลขที่ 16/2567 ลงวันที่ 15 มี.ค. 67 สิ้นสุด 11 ก.ย. 67 ระยะเวลา 180 วัน (หจก. เอ พี เวิร์ค)
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-05-27 +29 วัน
0.00 ● เท่าเดิม
1. ซอยวิภาวดีรังสิต 17 /อยู่ระหว่างดำเนินการ สัญญาเลขที่ 2/2567 ลงวันที่ 31 ม.ค. 67 สิ้นสุด 29 ก.ค. 67 ระยะเวลา 180 วัน (บริษัท มานะพร คอนสตรัคชั่น) 2.บ่อสูบน้ำซอยพหลโยธิน 49 / อยู่ระหว่างดำเนินการ สัญญาเลขที่ 16/2567 ลงวันที่ 15 มี.ค. 67 สิ้นสุด 11 ก.ย. 67 ระยะเวลา 180 วัน (หจก. เอ พี เวิร์ค)
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-04-28 +28 วัน
0.00 ● เท่าเดิม
1. ซอยวิภาวดีรังสิต 17 /อยู่ระหว่างดำเนินการ 2. บ่อสูบน้ำซอยพหลโยธิน 49 / อยู่ระหว่างดำเนินการ 3.ก่อสร้างบ่อสูบน้ำหมู่บ้านซีเมนต์ไทย /อยู่ระหว่างดำเนินการ 4. ซอยพหลโยธิน 40 /อยู่ระหว่างดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-03-31 +31 วัน
0.00 ● เท่าเดิม
1. ซอยวิภาวดีรังสิต 17 /อยู่ระหว่างดำเนินการ 2. บ่อสูบน้ำซอยพหลโยธิน 49 / อยู่ระหว่างดำเนินการ 3.ก่อสร้างบ่อสูบน้ำหมู่บ้านซีเมนต์ไทย /อยู่ระหว่างดำเนินการ 4. ซอยพหลโยธิน 40 /อยู่ระหว่างดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-02-29 +30 วัน
0.00 ● เท่าเดิม
1. ซอยวิภาวดีรังสิต 17 /ลงนามสัญญา 2. บ่อสูบน้ำซอยพหลโยธิน 49 / ขออนุมัติเงินจัดสรร 3.ก่อสร้างบ่อสูบน้ำหมู่บ้านซีเมนต์ไทย /ขออนุมัติเงินจัดสรร 4. ซอยพหลโยธิน 40 /ลงนามสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2024-01-30 +33 วัน
0.00 ● เท่าเดิม
1. ซอยวิภาวดีรังสิต 17 /ลงนามสัญญ 2. บ่อสูบน้ำซอยพหลโยธิน 49 / ประกาศร่าง 3.ก่อสร้างบ่อสูบน้ำหมู่บ้านซีเมนต์ไทย /เสนอราคา 4. ซอยพหลโยธิน 40 /ขออนุมัติเงินจัดสรร
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่
2023-12-28
0.00
1. ซอยวิภาวดีรังสิต 17 /ขออนุมัติเงินจัดสรร 2. บ่อสูบน้ำซอยพหลโยธิน 49 / ประกาศร่าง 3.ก่อสร้างบ่อสูบน้ำหมู่บ้านซีเมนต์ไทย /ประกาศร่าง 4. ซอยพหลโยธิน 40 /เสนอราคา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.828797, 100.559872
🗺 ดูข้อมูลแผนที่

← กลับไปเลือกเขต
