โครงการ · ปีงบประมาณ 2567

ปรับปรุงโรงเรียนศาลาคู้

งบประมาณ 208,800 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตมีนบุรี 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

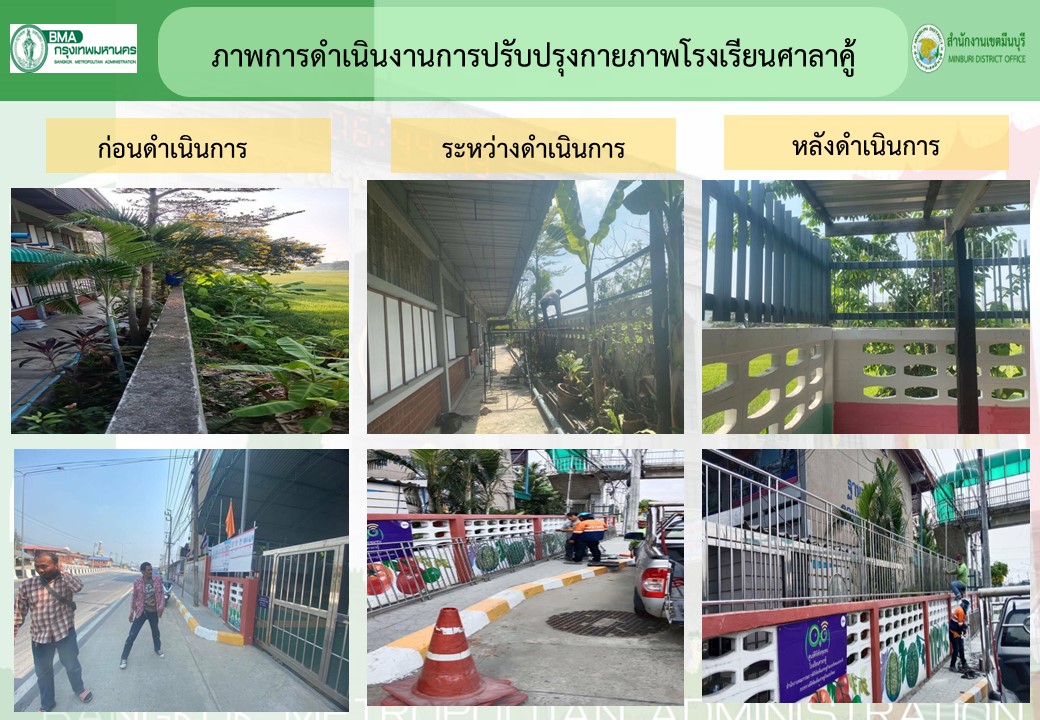

ดำเนินปรับปรุงโรงเรียนศาลาคู้ซึ่งอยู่ในการดูแลของสำนักงานเขตมีนบุรี

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
3055

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
7

ข้อมูลอัปเดตล่าสุด 26-03-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
15. ปรับปรุงกายภาพโรงเรียน (แห่ง) : OKR 6.3.32
OKR #16 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.00 · 6 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
9 เม.ย. 68
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 191 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 6 ครั้ง ตั้งแต่ 27 พ.ย. 66 ถึง 25 เม.ย. 67 (150 วัน) เฉลี่ยทุก 30 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 1.00 (0%) เมื่อ 25 เม.ย. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.16
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 9 เม.ย. 68 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.2 ต่อเดือน (อัตราปัจจุบัน 0.1 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 31 วัน (26 ธ.ค. 66 → 26 ม.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 883 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 26 มี.ค. 67 → 25 เม.ย. 67 เปลี่ยน -1.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 24 ก.พ. 67 → 26 มี.ค. 67 (+1.00 ใน 31 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (7 ครั้ง)

2024-04-25 +30 วัน
0.00 ▼ -1.00
ดำเนินการตรวจรับงานและเบิกจ่ายเงินเรียบร้อยแล้ว ดำเนินการตามแผนที่วางไว้เสร็จเรียบร้อยแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-03-26 +31 วัน
1.00 ▲ +1.00
ปรับปรุงรั้วเหล็กรอบโรงเรียนเสร็จเรียบร้อย ส่งมอบงานและตรวจรับงานเรียบร้อย ขณะนี้อยู่ระหว่างฝ่ายโยธาเตรียมทำการเบิกจ่ายเงินให้ผู้รับเหมา
📍 พิกัดโครงการ: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-02-24 +0 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการปรับปรุง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-02-24 +29 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการปรับปรุง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-01-26 +31 วัน
0.00 ● เท่าเดิม
ขออนุมัติจ้างและขอเงินประจำงวดเรียบร้อยแล้ว และจะก่อหนี้ภายในเดือน ม.ค.2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2023-12-26 +29 วัน
0.00 ● เท่าเดิม
คณะกรรมการจัดทำแบบรูปรายการงานก่อสร้างและราคากลาง อยู่ระหว่างคณะกรรมการดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2023-11-27
0.00
แต่งตั้งคณะกรรมการจัดทำแบบรูปรายการงานก่อสร้างและราคากลาง อยู่ระหว่างคณะกรรมการดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่

← กลับไปเลือกเขต
