โครงการ · ปีงบประมาณ 2567

ปรับปรุงโรงเรียนวัดบำเพ็ญเหนือ

งบประมาณ 333,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตมีนบุรี 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

ดำเนินการปรับปรุงโรงเรียนวัดบำเพ็ญเหนือซึ่งอยู่ในความรับผิดชอบของสำนักงานเขตมีนบุรี

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
3056

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
9

ข้อมูลอัปเดตล่าสุด 26-03-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
15. ปรับปรุงกายภาพโรงเรียน (แห่ง) : OKR 6.3.32
OKR #16 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.00 · 8 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
7 ส.ค. 74
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 2,502 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 8 ครั้ง ตั้งแต่ 27 พ.ย. 66 ถึง 27 มิ.ย. 67 (213 วัน) เฉลี่ยทุก 30 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 1.00 (0%) เมื่อ 27 มิ.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.01
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 7 ส.ค. 74 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.3 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 33 วัน (25 พ.ค. 67 → 27 มิ.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 820 วัน นับจากรายงานล่าสุด
  • ค่าเท่าเดิมติดต่อกัน 3 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 26 มี.ค. 67 → 25 เม.ย. 67 เปลี่ยน -1.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 24 ก.พ. 67 → 26 มี.ค. 67 (+1.00 ใน 31 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (9 ครั้ง)

2024-06-27 +33 วัน
0.00 ● เท่าเดิม
ดำเนินการตรวจรับงานและเบิกจ่ายเงินเรียบร้อยแล้ว ดำเนินการตามแผนที่วางไว้เสร็จเรียบร้อยแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-05-25 +30 วัน
0.00 ● เท่าเดิม
คณะกรรมการตรวจรับงานเรียบร้อยแล้ว ขณะนี้อยู่ระหว่างจัดเตรียมเอกสาร เพื่อดำเนินการเบิกจ่ายเงินให้ผู้รับเหมา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-04-25 +30 วัน
0.00 ▼ -1.00

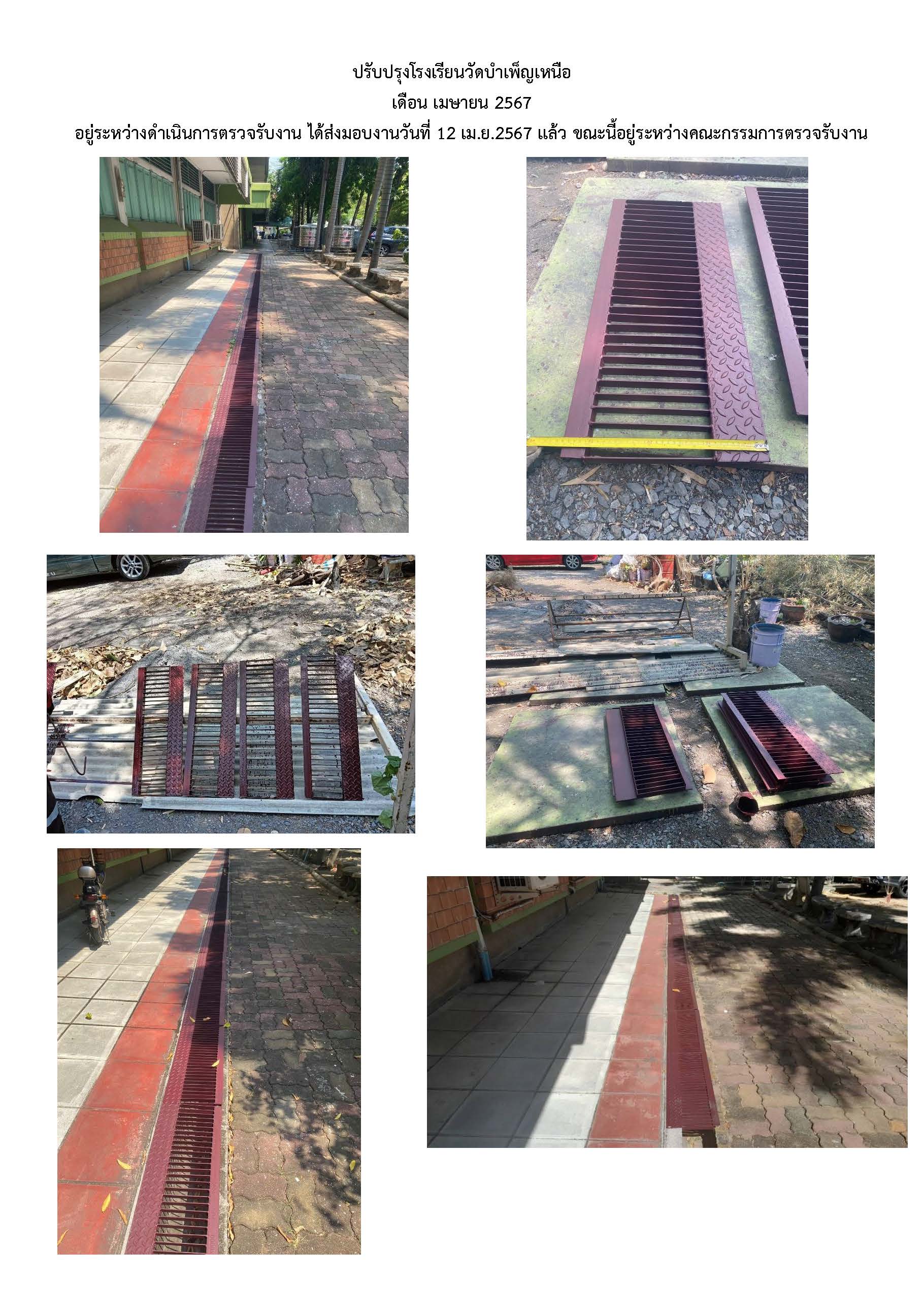

อยู่ระหว่างดำเนินการตรวจรับงาน ได้ส่งมอบงานวันที่ 12 เม.ย.2567 แล้ว ขณะนี้อยู่ระหว่างคณะกรรมการตรวจรับงาน
📍 พิกัดโครงการ: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-03-26 +31 วัน
1.00 ▲ +1.00
ปรับปรุงฝาตะแกรงรางระบายน้ำภายในโรงเรียนเรียบร้อยแล้ว ขณะนี้อยู่ระหว่างตรวจรับงาน
📍 พิกัดโครงการ: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-02-24 +0 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการปรับปรุง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-02-24 +29 วัน
0.00 ● เท่าเดิม
-
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-01-26 +31 วัน
0.00 ● เท่าเดิม
ขออนุมัติจ้างและขอเงินประจำงวดเรียบร้อยแล้ว และจะก่อหนี้ภายในเดือน ม.ค.2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2023-12-26 +29 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างขอเห็นชอบราคากลาง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2023-11-27
0.00
แต่งตั้งคณะกรรมการจัดทำแบบรูปรายการงานก่อสร้างและราคากลาง อยู่ระหว่างคณะกรรมการดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่

← กลับไปเลือกเขต
