โครงการ · กิจกรรม · ปีงบประมาณ 2567

แก้ไขจุดเสี่ยงน้ำท่วม (จุด)

งบประมาณ 0 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตบางแค 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

1. หมู่บ้านชัชฎาวิลล่า 2. หมู่บ้านเพิ่มทรัพย์ 3. ถนนหมู่บ้านเศรษฐกิจ 4. หมู่บ้านสุขสันต์ 7 5. หมู่บ้านชัยมงคล

เขตที่ดำเนินโครงการ
สำนักงานเขตบางแค
เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
306

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
8

ข้อมูลอัปเดตล่าสุด 13-05-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
9. แก้ไขจุดเสี่ยงน้ำท่วม (จุด) : OKR 1.4.05
OKR #9 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
8.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 8.00 · 5 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
-0.4
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 5 ครั้ง ตั้งแต่ 27 ต.ค. 66 ถึง 30 ก.ย. 67 (339 วัน) เฉลี่ยทุก 85 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 8.00 (0%) เมื่อ 30 ก.ย. 67
  • ความคืบหน้าเฉลี่ย -0.4 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.24
  • ช่วงที่ไม่มีรายงานนานที่สุด 153 วัน (28 พ.ย. 66 → 29 เม.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 725 วัน นับจากรายงานล่าสุด
  • ค่าเท่าเดิมติดต่อกัน 3 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 28 พ.ย. 66 → 29 เม.ย. 67 เปลี่ยน -8.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 27 ต.ค. 66 → 28 พ.ย. 66 (+8.00 ใน 32 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (8 ครั้ง)

2024-09-30 +132 วัน
0.00 ● เท่าเดิม

รองปลัดกรุงเทพมหานครเห็นชอบการแก้ไขค่าเป้าหมาย แก้ไขจุดเสี่ยงน้ำท่วมของสนข.บางแค 19 ก.ย. 67
📍 พิกัดโครงการ: 13.696383, 100.409217
🗺 ดูข้อมูลแผนที่
2024-05-21 +22 วัน
0.00 ● เท่าเดิม
ส่งหนังสือแก้ไขค่าเป้าหมาย ถึง สนน. จุดเสี่ยงน้ำท่วม 8 จุด
📍 พิกัดโครงการ: 13.696383, 100.409217
🗺 ดูข้อมูลแผนที่
2024-04-29 +0 วัน
0.00 ● เท่าเดิม

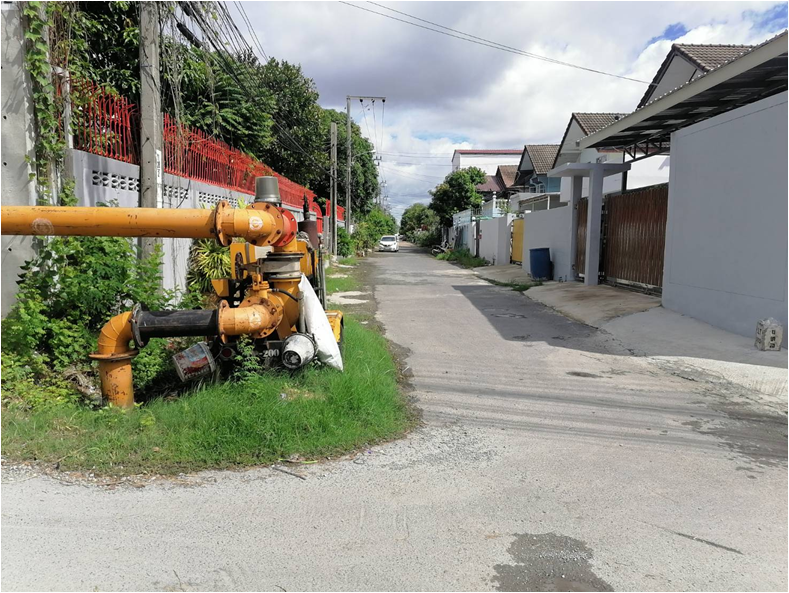

ภาพการแก้ไขจุดเสี่ยงน้ำท่วม
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.696383, 100.409217
🗺 ดูข้อมูลแผนที่
2024-04-29 +0 วัน
0.00 ● เท่าเดิม

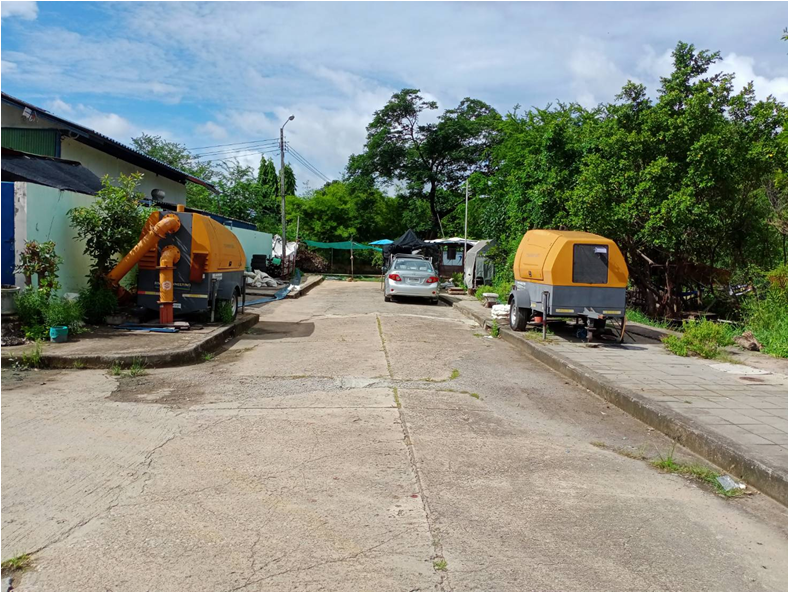

ภาพการแก้ไขจุดเสี่ยงน้ำท่วม
📍 พิกัดโครงการ: 13.696383, 100.409217
🗺 ดูข้อมูลแผนที่
2024-04-29 +0 วัน
0.00 ● เท่าเดิม

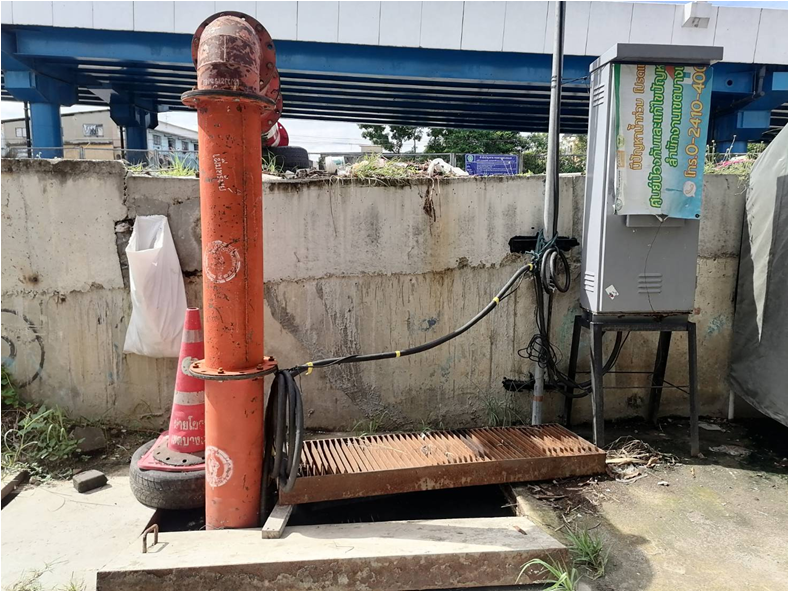

ภาพการแก้ไขจุดเสี่ยงน้ำท่วม
📍 พิกัดโครงการ: 13.696383, 100.409217
🗺 ดูข้อมูลแผนที่
2024-04-29 +153 วัน
0.00 ▼ -8.00

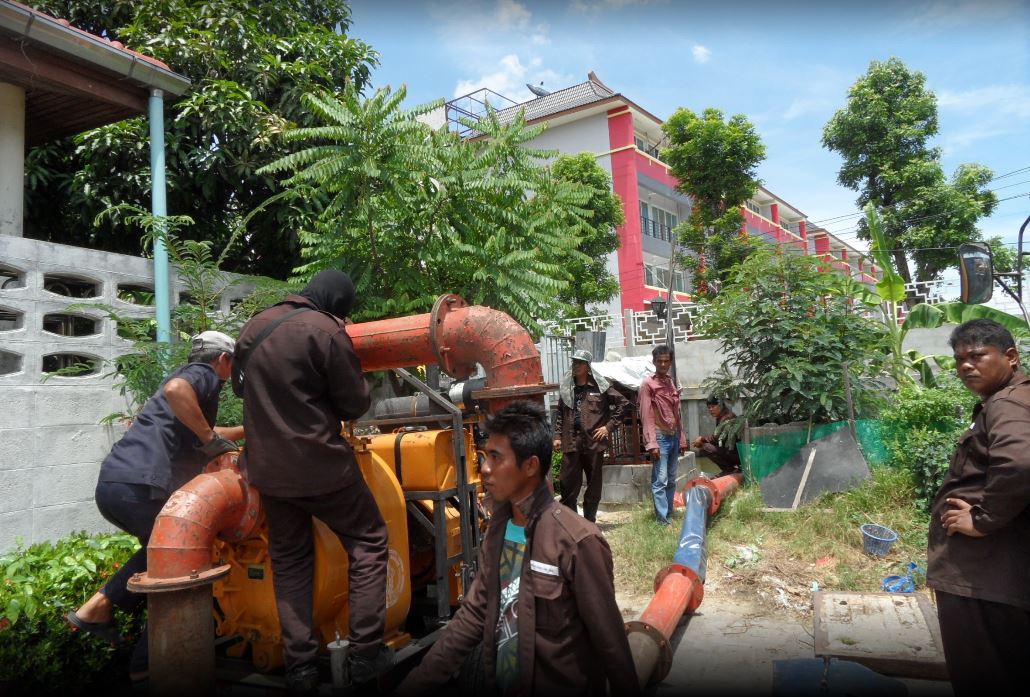

ภาพการแก้ไขจุดเสี่ยงน้ำท่วม
📍 พิกัดโครงการ: 13.696383, 100.409217
🗺 ดูข้อมูลแผนที่
2023-11-28 +32 วัน
8.00 ▲ +8.00
ดำเนินการครบ 8 จุดแล้ว
📍 พิกัดโครงการ: 13.696383, 100.409217
🗺 ดูข้อมูลแผนที่
2023-10-27
0.00
📍 พิกัดโครงการ: 13.696383, 100.409217
🗺 ดูข้อมูลแผนที่

← กลับไปเลือกเขต
