โครงการ · กิจกรรม · ปีงบประมาณ 2567

เพิ่มสวน 15 นาทีทั่วกรุง

งบประมาณ - ความคืบหน้าล่าสุด 10% หน่วยงาน สำนักงานเขตธนบุรี 4เริ่มดำเนินการแล้ว

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

ปรับปรุงภูมิทัศน์บริเวณที่ว่างใต้สะพานข้ามแยกตากสิน - สาทร ถนนราชพฤกษ์ (สวน 15 นาที สำนักงานเขตธนบุรี เฟส 2) ขนาดพื้นที่ 2,400 ตร.ม.

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
3266

02ความคืบหน้า

ความคืบหน้าโครงการ
10%
จำนวนรายงานทั้งหมด
12

ข้อมูลอัปเดตล่าสุด 31-10-2023 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
3. เพิ่มสวน 15 นาที (แห่ง) : OKR 4.1.05
OKR #3 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
3.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 3.00 · 12 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
33%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.6/เดือน
คาดว่าจะบรรลุเป้าหมาย
16 มิ.ย. 71
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 1,355 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 12 ครั้ง ตั้งแต่ 25 ต.ค. 66 ถึง 10 ก.ย. 67 (321 วัน) เฉลี่ยทุก 29 วัน
  • ค่าล่าสุด 1.00 จากเป้าหมาย 3.00 (33%) เมื่อ 10 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.6 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.12
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 16 มิ.ย. 71 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 3.0 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 44 วัน (25 พ.ย. 66 → 8 ม.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 746 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 2 ครั้ง (เช่น 22 ก.พ. 67 → 25 มี.ค. 67 เปลี่ยน -1.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 25 ม.ค. 67 → 22 ก.พ. 67 (+1.00 ใน 28 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (12 ครั้ง)

2024-09-10 +16 วัน
1.00 ▲ +1.00
สวน 15 นาที แห่งที่ 1 สวนในสำนักงานเขตธนบุรี แห่งที่ 2 สวนใต้สะพานข้ามแยกตากสิน-สาทร (เฟส 2) แห่งที่ 3 สวนข้างสถานี BTS วุฒากาศ ทั้ง 3 แห่งดำเนินการเสร็จแล้วและเปิดให้ใช้บริการเรียบร้อยแล้ว
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่

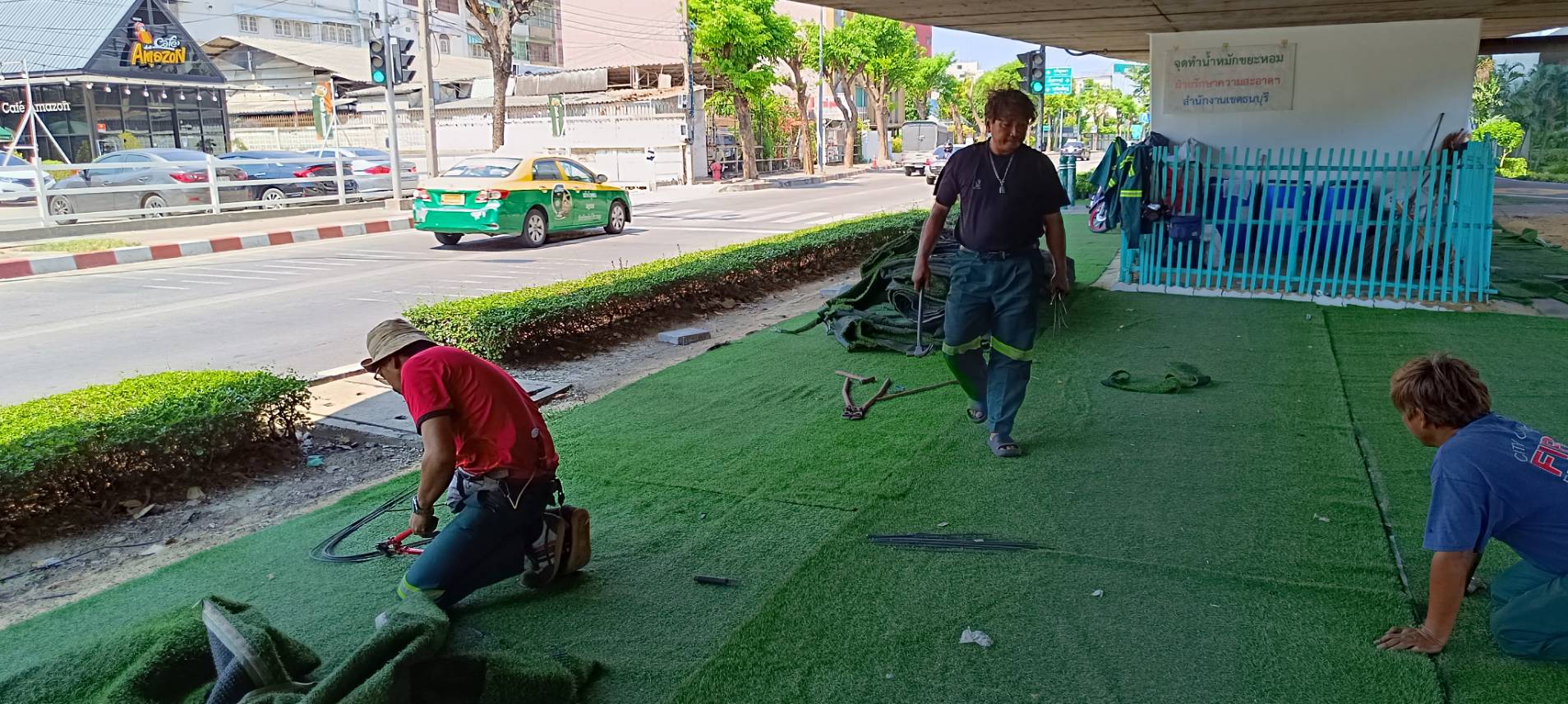

2024-08-25 +31 วัน
0.00 ● เท่าเดิม
สวน 15 นาที แห่งที่ 1 สวนในสำนักงานเขตธนบุรี ดำเนินการเสร็จแล้ว แห่งที่ 2 สวนใต้สะพานข้ามแยกตากสิน-สาทร (เฟส 2) อยู่ระหว่างรอสำนักการโยธาลงแอสฟัสต์ แห่งที่ 3 สวนข้างสถานี BTS วุฒากาศ ดำเนินการเสร็จแล้ว
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-07-25 +30 วัน
0.00 ▼ -1.00
สวน 15 นาที แห่งที่ 1 สวนในสำนักงานเขตธนบุรี ดำเนินการเสร็จแล้ว แห่งที่ 2 สวนใต้สะพานข้ามแยกตากสิน-สาทร (เฟส 2) อยู่ระหว่างรอสำนักการโยธาลงแอสฟัสต์ แห่งที่ 3 สวนข้างสถานี BTS วุฒากาศ ดำเนินการเสร็จแล้ว
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-06-25 +31 วัน
1.00 ▲ +1.00
สวน 15 นาที แห่งที่ 1 สวนในสำนักงานเขตธนบุรี ดำเนินการเสร็จแล้ว แห่งที่ 2 สวนใต้สะพานข้ามแยกตากสิน-สาทร (เฟส2) อยู่ระหว่างดำเนินการลงหินคลุกเพื่อลงแอสฟัสต์ต่อไป แห่งที่ 3 สวนข้างสถานี BTS วุฒากาศ ดำเนินการเสร็จแล้ว
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-05-25 +30 วัน
0.00 ● เท่าเดิม
สวน 15 นาที แห่งที่ 1 สวนในสำนักงานเขตธนบุรี ดำเนินการเสร็จแล้ว แห่งที่ 2 สวนใต้สะพานข้ามแยกตากสิน-สาทร (เฟส 2) อยู่ระหว่างดำเนินการ ปรับพื้นลู่วิ่งทางเดิน คาดว่าจะเสร็จภายในเดือนพฤษภาคม 2567 เนื่องจากโรงงานผลิตแอสฟัลท์สามารถจะผลิตแอสฟัลท์ได้ภายในเดือนนี้ อยู่ระหว่างการจัดซื้อ แห่งที่ 3 สวนข้างสถานี
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-04-25 +31 วัน
0.00 ● เท่าเดิม

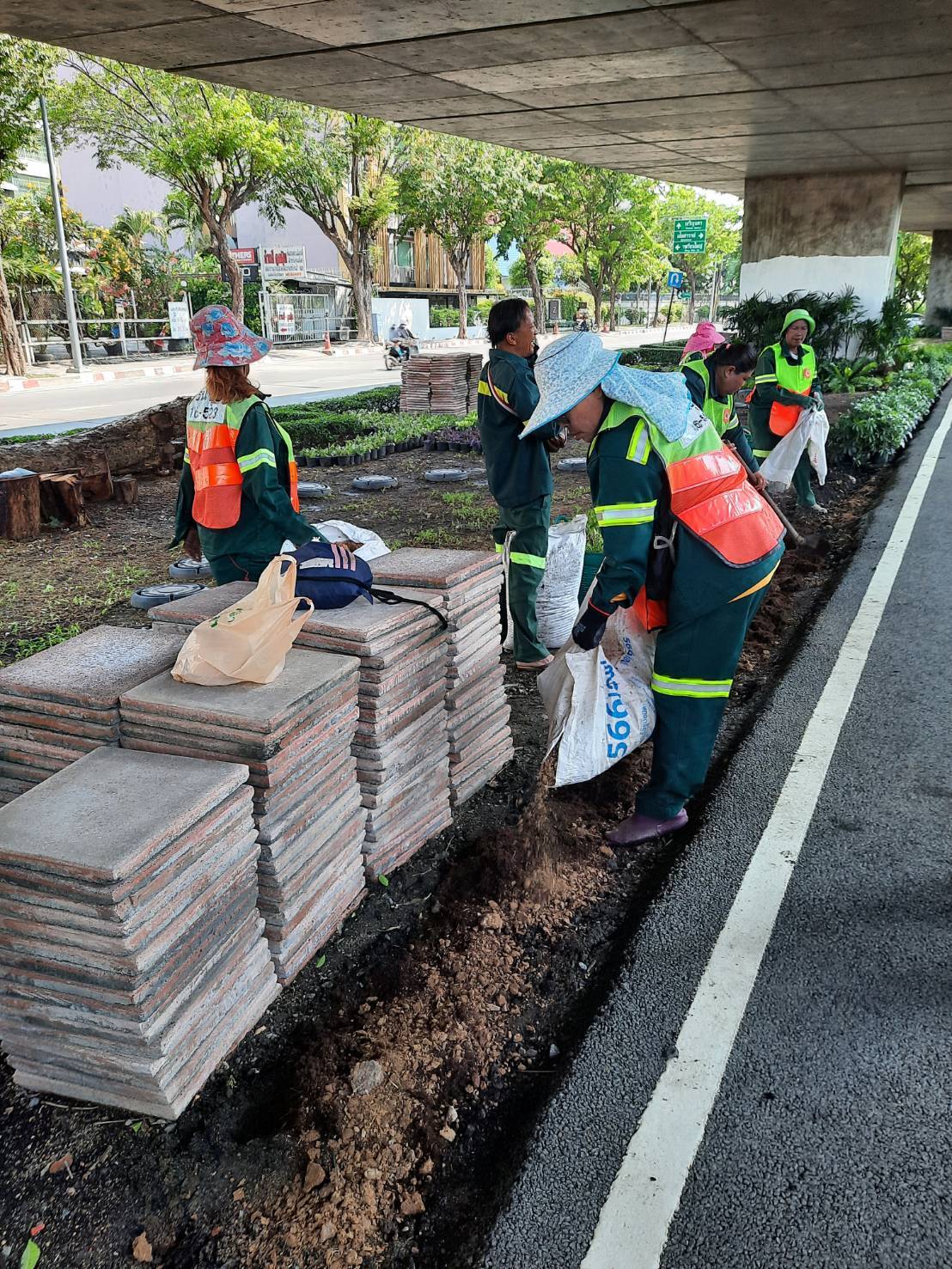

สวน 15 นาที แห่งที่ 1 สวนในสำนักงานเขตธนบุรี ดำเนินการเสร็จแล้ว แห่งที่ 2 สวนใต้สะพานข้ามแยกตากสิน-สาทร (เฟส 2) อยู่ระหว่างดำเนินการปูแผ่นปูนทางเดิน ปูหญ้าเทียม แห่งที่ 3 สวนข้างสถานี BTS วุฒากาศ อยู่ระหว่างดำเนินการปรับพื้นที่และเตรียมปูแผ่นปูนทางเดิน 1. งบประมาณที่ใช้ถ้วจ่ายจากงบประมาณ งานดูแลส
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-03-25 +32 วัน
0.00 ▼ -1.00
ประจำเดือนมีนาคม 2567 กำหนดไว้ 3 แห่ง แห่งที่ 1 สวนในสำนักงานเขตธนบุรี พื้นที่ 100 ตรม. ดำเนินการเสร็จแล้ว แห่งที่ 2 ใต้สะพานข้ามแยกตากสิน-สาทร (เฟส2) พื้นที่ 2400 ตรม. อยู่ระหว่างดำเนินการเตรียมพื้นที่ ปรับดิน วางลูกเทสป้องกันดินพังทลาย ปูแผ่นทางเดิน เตรียมลู่วิ่ง แห่งที่ 3 สวนข้างสถานี BTS วุฒาก
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-02-22 +28 วัน
1.00 ▲ +1.00
3 แห่ง 1.ดำเนินการเสร็จแล้ว สวนในสำนักงานเขตธนบุรี พื้นที่ 100 ตรม. เป็นสถานที่พักผ่อนหย่อนใจ กึ่งสุขภาพ 2.อยู่ระหว่างดำเนินการ สวนใต้สะพานข้ามแยกสะพานตากสิน-สาทร (เฟส2) พื้นที่ 2400 ตรม. เป็นสถานที่พักผ่อนหย่อนใจ ออกกำลังกายกลางแจ้ง -เตรียมพื้นที่ปรับดิน วางลูกเทสป้องกันดินพังทะลาย -ปูแผ่นทางเดิน -
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-01-25 +17 วัน
0.00 ● เท่าเดิม
1 เคลียร์วัชพืชออกจากพื้นที่แล้ว 2 ปูแผ่นหิน เพื่อทำเป็นทางเดิน 1. งบประมาณที่ใช้ถัวจ่ายจากงบประมาณ งานดูแลสวนและพื้นที่สีเขียว 2. ขอสนับสนุนต้นไม้จากสำนักงานสวนสาธารณะ สำนักสิ่งแวดล้อม 3. ใช้เจ้าหน้าที่เพาะและขยายพันธุ์ต้นไม้ที่สามารถขยายพันธุ์ได้เพื่อนำมาตกแต่งสวน
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-01-08 +44 วัน
0.00 ● เท่าเดิม

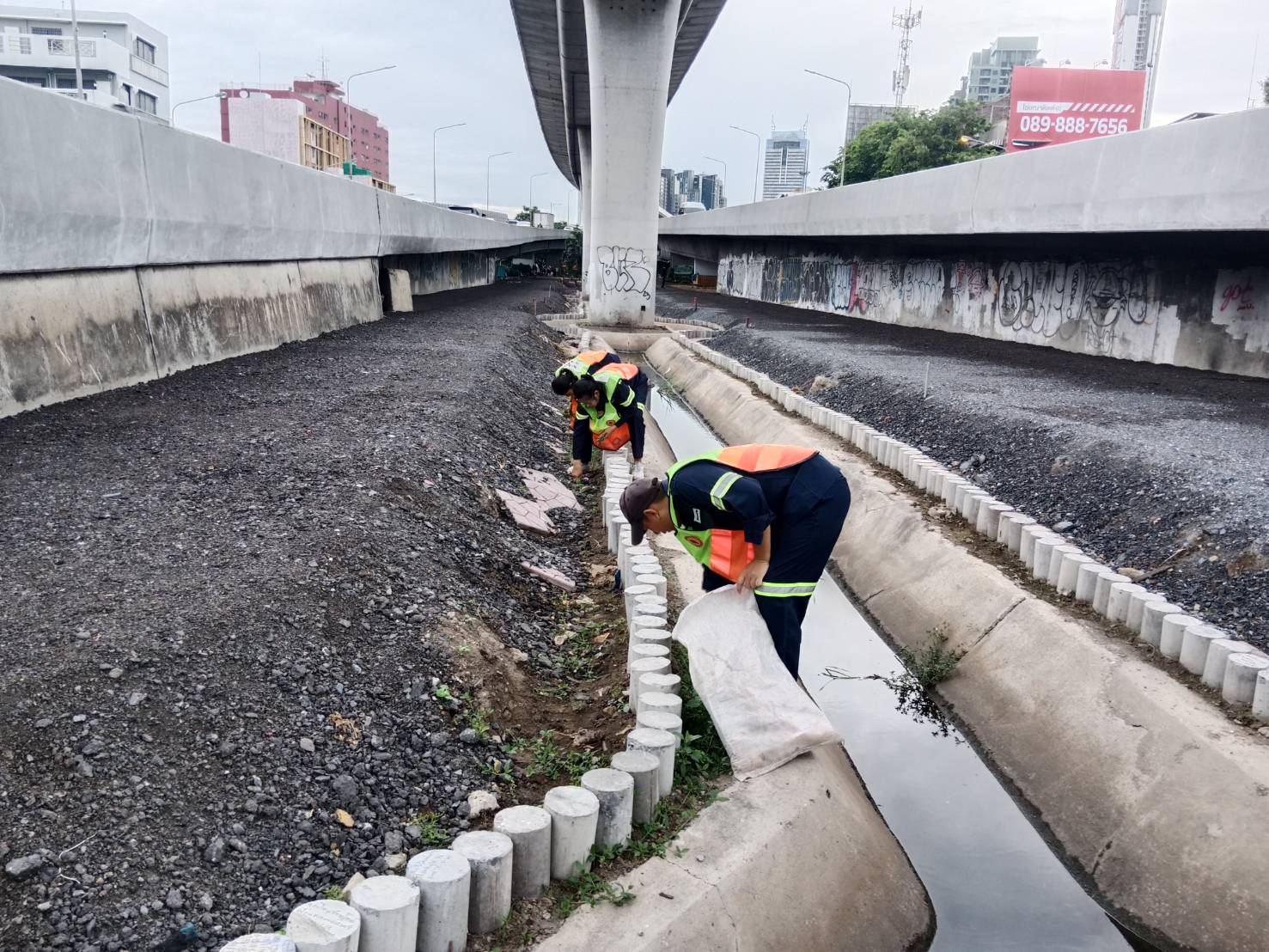

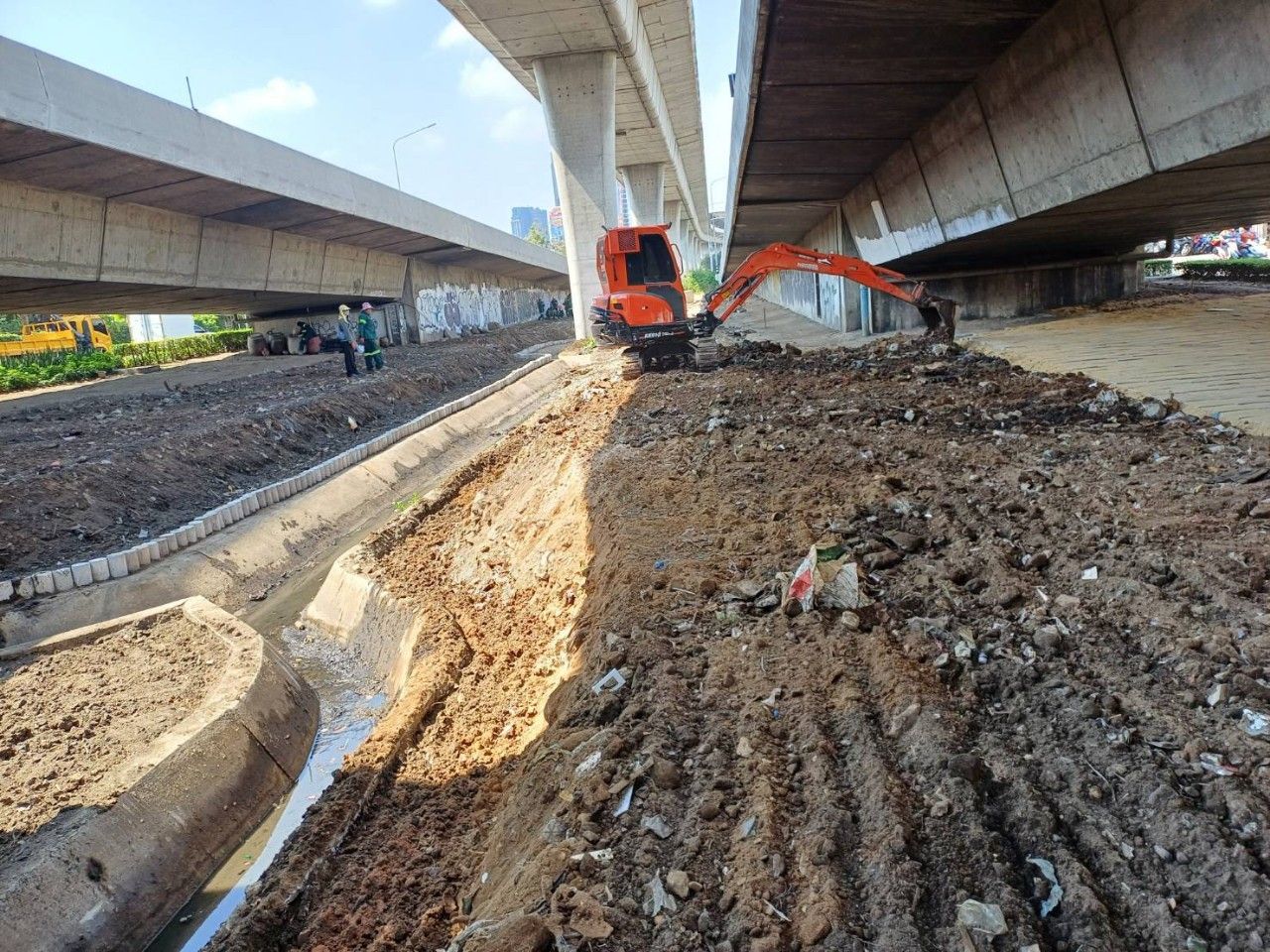

เตรียมพื้นที่ใต้ทางด่วนเพื่อดำเนินการ1.ปรับพื้นที่เตรียมเคลียร์วัชพืชปรับพื้นที่2.จัดซื้อวัสดุอุปกรณ์ในการดำเนินการต่อไป 1. งบประมาณที่ใช้ถัวจ่ายจากงบประมาณ งานดูแลสวนและพื้นที่สีเขียว 2. ขอสนับสนุนต้นไม้จากสำนักงานสวนสาธารณะ สำนักสิ่งแวดล้อม 3. ใช้เจ้าหน้าที่เพาะและขยายพันธุ์ต้นไม้ที่สามารถขยายพันธ
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2023-11-25 +31 วัน
0.00 ● เท่าเดิม
ประสานสำนักงานก่อสร้างและบูรณะ เพื่อขอรับการสนับสนุนวัสดุเหลือใช้ เช่น แผ่นปูทางเดิน บล๊อคปูพื้นครชกริช แอสพัลต์ เครื่องจักรและเจ้าหน้าที่ในการปูยางทางเดินและลู่วิ่งภายในสวน 1. งบประมาณที่ใช้ถัวจ่ายจากงบประมาณ งานดูแลสวนและพื้นที่สีเขียว 2. ขอสนับสนุนต้นไม้จากสำนักงานสวนสาธารณะ สำนักสิ่งแวดล้อม 3. ใ
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2023-10-25
0.00
ทำหนังสือประสานกรมทางหลวงชนบทเพื่อขอใช้พื้นที่บริเวณที่ว่างใต้สะพานข้ามแยกตากสิน-สาทร 1. งบประมาณที่ใช้ถัวจ่ายจากงบประมาณ งานดูแลสวนและพื้นที่สีเขียว 2. ขอสนับสนุนต้นไม้จากสำนักงานสวนสาธารณะ สำนักสิ่งแวดล้อม 3. ใช้เจ้าหน้าที่เพาะและขยายพันธุ์ต้นไม้ที่สามารถขยายพันธุ์ได้เพื่อนำมาตกแต่งสวน
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
