โครงการ · ปีงบประมาณ 2567

ปรับปรุงซอยเทอดไทย 41 จากถนนเทอดไทยถึงบ้านเลขที่ 86/120

งบประมาณ 1,605,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตธนบุรี 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

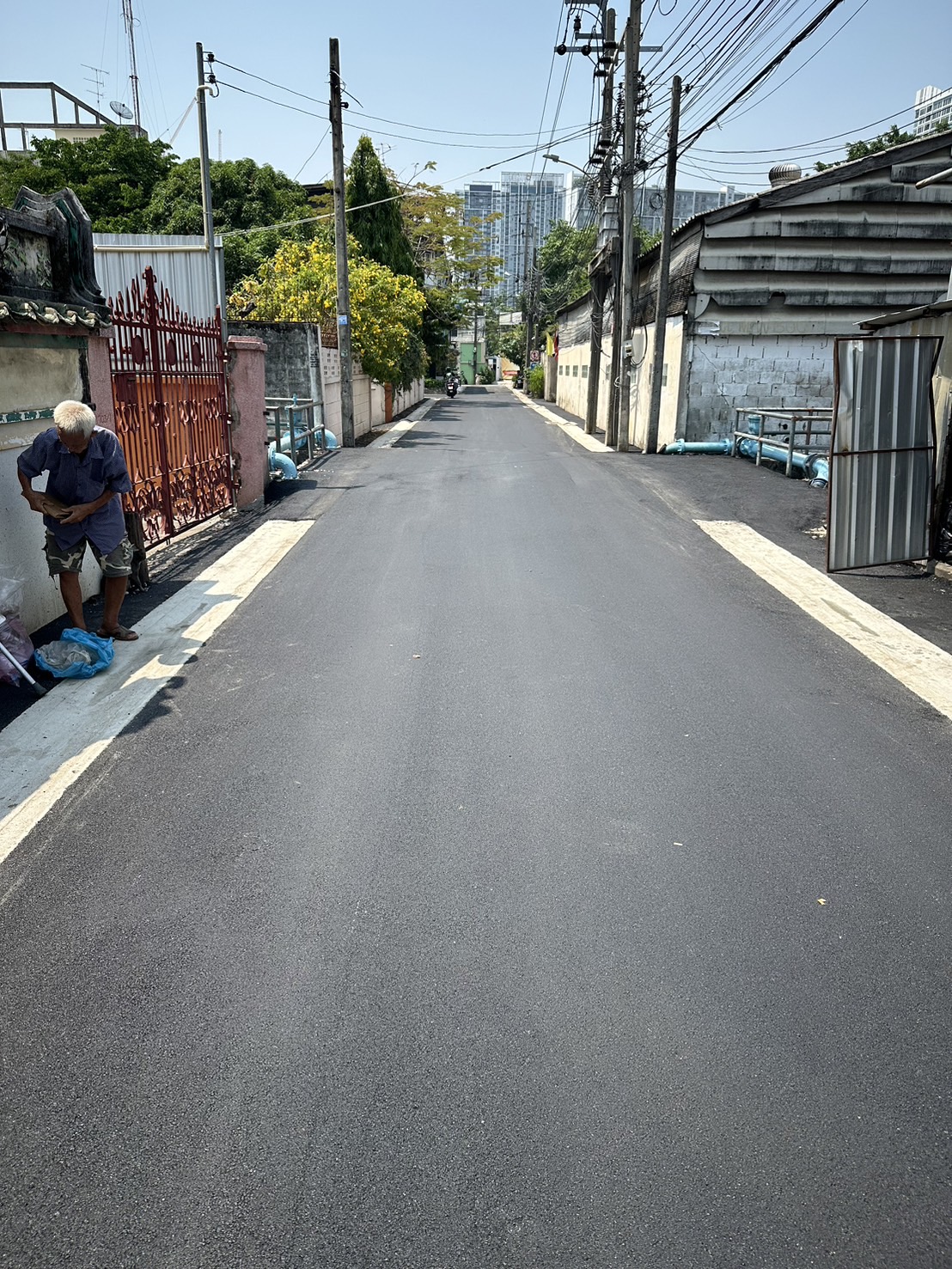

-รื้อรางวี คสล.ยาว 305 ม. -รื้อขอบบ่อพักรางวี พร้อมเสริมขอบบ่อพักรางวี จำนวน 27 บ่อ และรื้อขอบบ่อพักท่อระบายน้ำในผิวจราจร พร้อมเสริมขอบบ่อพักท่อระบายน้ำ จำนวน 1 บ่อ -เสริมรางวี คสล.ยาว 305 ม. -เสริมผิวทางแอสฟัลต์พื้นที่ 915 ตร.ม.

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
3507

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
14

ข้อมูลอัปเดตล่าสุด 11-06-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

ความสำเร็จเทียบเป้าหมาย
2%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.3
ล่าสุด -0.8/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 6 ครั้ง ตั้งแต่ 31 ต.ค. 66 ถึง 25 เม.ย. 67 (177 วัน) เฉลี่ยทุก 35 วัน
  • ค่าล่าสุด 1.42 จากเป้าหมาย 80.00 (2%) เมื่อ 25 เม.ย. 67
  • ความคืบหน้าเฉลี่ย +0.3 ต่อเดือน (ช่วง 3 รายงานล่าสุด -0.8 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.21
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 15.1 ต่อเดือน (อัตราปัจจุบัน 0.3 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 56 วัน (31 ต.ค. 66 → 26 ธ.ค. 66)
  • ยังไม่มีรายงานใหม่มาแล้ว 883 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 2 ครั้ง (เช่น 26 ธ.ค. 66 → 30 ม.ค. 67 เปลี่ยน -2.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 31 ต.ค. 66 → 26 ธ.ค. 66 (+3.00 ใน 56 วัน)
ความสำเร็จเทียบเป้าหมาย
14%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.1/เดือน
คาดว่าจะบรรลุเป้าหมาย
30 พ.ย. 69
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 791 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 5 ครั้ง ตั้งแต่ 26 ธ.ค. 66 ถึง 25 เม.ย. 67 (121 วัน) เฉลี่ยทุก 30 วัน
  • ค่าล่าสุด 0.14 จากเป้าหมาย 1.00 (14%) เมื่อ 25 เม.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.1 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.47
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 30 พ.ย. 69 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.2 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 35 วัน (26 ธ.ค. 66 → 30 ม.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 883 วัน นับจากรายงานล่าสุด
  • ก้าวหน้ามากที่สุดในช่วง 28 มี.ค. 67 → 25 เม.ย. 67 (+0.14 ใน 28 วัน)
เป้าหมาย 1.00 · 3 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
14%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด +0.1/เดือน
คาดว่าจะบรรลุเป้าหมาย
13 เม.ย. 68
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 195 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 3 ครั้ง ตั้งแต่ 28 ก.พ. 67 ถึง 25 เม.ย. 67 (57 วัน) เฉลี่ยทุก 29 วัน
  • ค่าล่าสุด 0.14 จากเป้าหมาย 1.00 (14%) เมื่อ 25 เม.ย. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.1 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.74
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 13 เม.ย. 68 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.2 ต่อเดือน (อัตราปัจจุบัน 0.1 ต่อเดือน)
  • ยังไม่มีรายงานใหม่มาแล้ว 883 วัน นับจากรายงานล่าสุด
  • ก้าวหน้ามากที่สุดในช่วง 28 มี.ค. 67 → 25 เม.ย. 67 (+0.14 ใน 28 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (14 ครั้ง)

2024-04-25 +28 วัน
ผู้รับจ้างดำเนินการตามสัญญาแล้วเสร็จ ส่งงาน (4 เม.ย 67) ตรวจรับงาน (9 เม.ย.67) เบิกจ่ายเงินแล้ว
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-04-25 +28 วัน
ผู้รับจ้างดำเนินการตามสัญญาแล้วเสร็จ ส่งงาน (4 เม.ย 67) ตรวจรับงาน (9 เม.ย.67) เบิกจ่ายเงินแล้ว
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-04-25 +28 วัน
ผู้รับจ้างดำเนินการตามสัญญาแล้วเสร็จ ส่งงาน (4 เม.ย 67) ตรวจรับงาน (9 เม.ย.67) เบิกจ่ายเงินแล้ว
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-03-28 +29 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
ผู้รับจ้างดำเนินการตามสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-03-28 +29 วัน
ผูู้รับจ้างดำเนินการตามสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-03-28 +29 วัน
ผู้รับจ้างดำเนินการตามสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-02-28
ผู้รับจ้างดำเนินการตามสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-02-28 +29 วัน
ผู้รับจ้างดำเนินการตามสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-02-28 +29 วัน
ผู้รับจ้างดำเนินการตามสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-01-30 +35 วัน
ได้รับเงินงวดแล้ว เซ็นสัญญาวันที่ 22 ม.ค.67
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2024-01-30 +35 วัน
ได้รับเงินงวดแล้ว เซ็นสัญญาวันที่ 22 ม.ค.67
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2023-12-26
ขออนุมัติเงินประจำงวด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2023-12-26 +56 วัน
ขออนุมัติเงินประจำงวด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่
2023-10-31
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.724974, 100.485651
🗺 ดูข้อมูลแผนที่

← กลับไปเลือกเขต
