โครงการ · ปีงบประมาณ 2567

ปรับปรุงลานกีฬาชุมชนสุกกาทอง

งบประมาณ 499,500 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตมีนบุรี 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

ปรับปรุงลานกีฬาชุมชนสุกกาทองซึ่งอยู่ในการดูแลของสำนักงานเขตมีนบุรี

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
3569

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
8

ข้อมูลอัปเดตล่าสุด 30-05-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
12. ปรับปรุง/พัฒนา ลานกีฬา (แห่ง) : OKR 8.1.05
OKR #13 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.00 · 8 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด +0.6/เดือน
บรรลุเป้าหมายเมื่อ
17 มิ.ย. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 105 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 8 ครั้ง ตั้งแต่ 27 พ.ย. 66 ถึง 17 มิ.ย. 67 (203 วัน) เฉลี่ยทุก 29 วัน
  • ค่าล่าสุด 1.00 จากเป้าหมาย 1.00 (100%) เมื่อ 17 มิ.ย. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.6 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.29
  • ถึงเป้าหมายครั้งแรกเมื่อ 17 มิ.ย. 67 (ก่อนหรือตรงกำหนด 105 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 39 วัน (22 มี.ค. 67 → 30 เม.ย. 67)
  • ก้าวหน้ามากที่สุดในช่วง 30 พ.ค. 67 → 17 มิ.ย. 67 (+1.00 ใน 18 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (8 ครั้ง)

2024-06-17 +18 วัน
1.00 ▲ +1.00

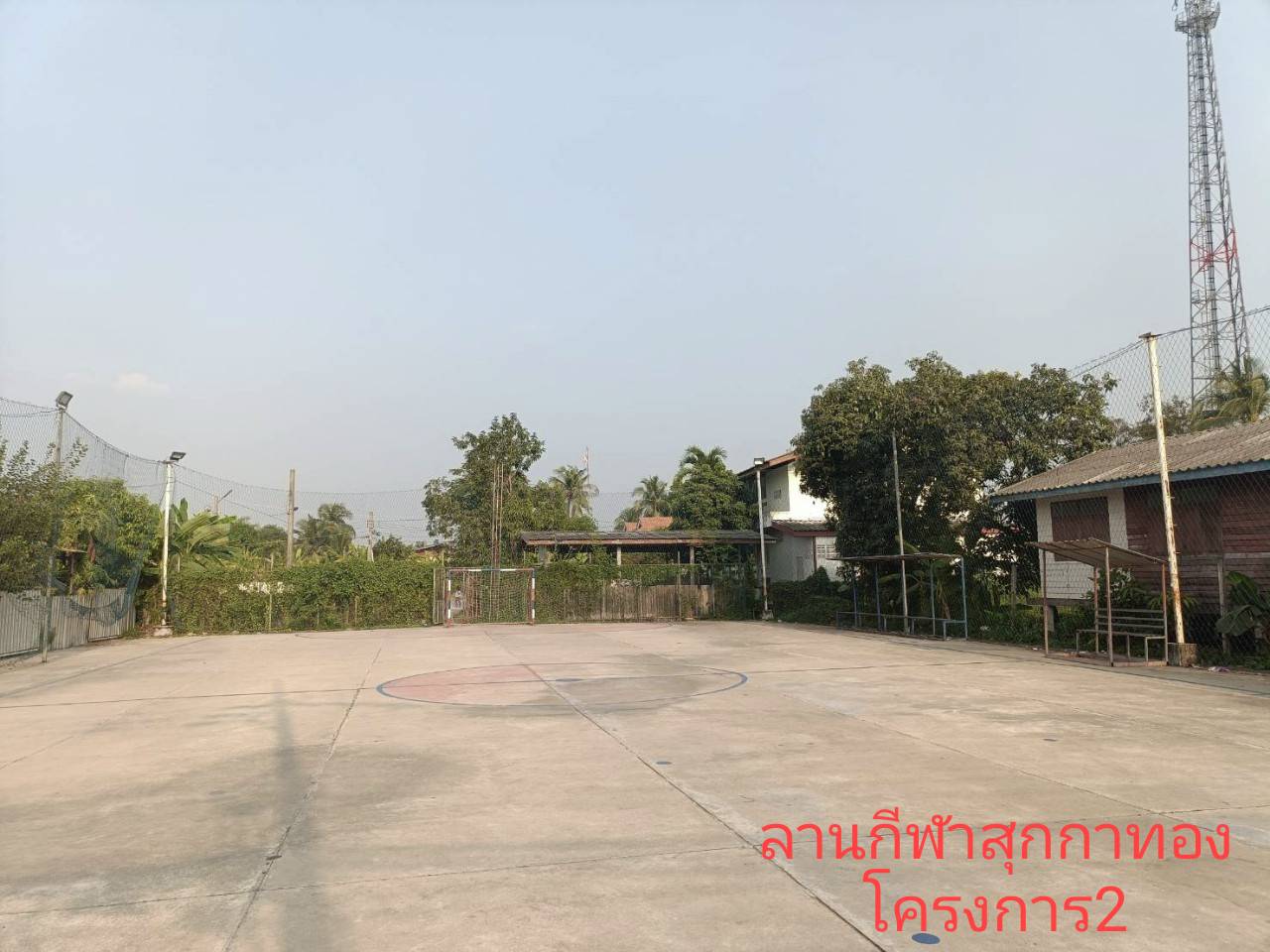

ตรวจรับงานแล้ว และเบิกจ่ายเงินเรียบร้อยแล้ว
📍 ที่ตั้งหน่วยงาน: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-05-30 +30 วัน
0.00 ● เท่าเดิม
ตรวจรับงานแล้ว และอยู่ระหว่างเบิกจ่ายเงิน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-04-30 +39 วัน
0.00 ● เท่าเดิม
ควบคุมการดำเนินงานตามสัญญา
📍 ที่ตั้งหน่วยงาน: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-03-22 +23 วัน
0.00 ● เท่าเดิม
ควบคุมการดำเนินงานตามสัญญา
📍 ที่ตั้งหน่วยงาน: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-02-28 +30 วัน
0.00 ● เท่าเดิม
- ลงนามสัญญาเรียบร้อยแล้ว - ควบคุมการดำเนินงานตามสัญญา
📍 ที่ตั้งหน่วยงาน: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-01-29 +34 วัน
0.00 ● เท่าเดิม
- ขอความเห็นชอบรายงานขอซื้อขอจ้างเรียบร้อยแล้ว - อนุมัติจ้างแล้ว อยู่ระหว่างขอเงินจัดสรร และตรวจร่างสัญญา - ได้ผู้รับจ้างแล้ว รอลงนามในสัญญา
📍 ที่ตั้งหน่วยงาน: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2023-12-26 +29 วัน
0.00 ● เท่าเดิม
คณะกรรมการจัดทำแบบรูปรายการงานก่อสร้างและราคากลาง อยู่ระหว่างคณะกรรมการดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2023-11-27
0.00
แต่งตั้งคณะกรรมการจัดทำแบบรูปรายการงานก่อสร้างและราคากลาง อยู่ระหว่างคณะกรรมการดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่

← กลับไปเลือกเขต
