โครงการ · ปีงบประมาณ 2567

ปรับปรุงผิวจราจรซอยวานิช 2 จากซอยเจริญกรุง 24 ถึงหน้าอาคารเลขที่ 999

งบประมาณ 2,110,400 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตสัมพันธวงศ์ 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

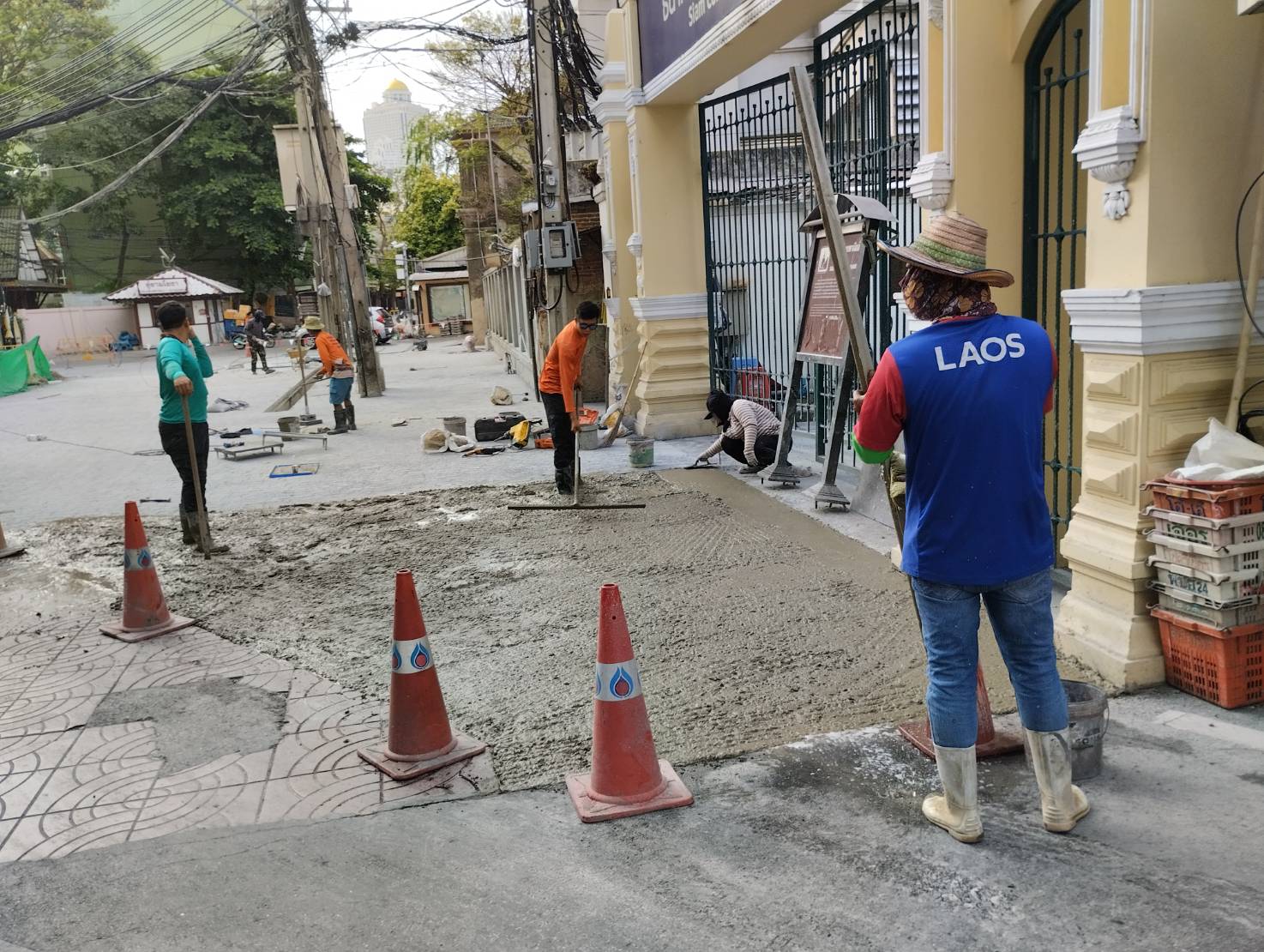

1. ทุบรื้อพื้นทางเท้าเดิม พร้อมขนไป หนาเฉลี่ย 0.05 ม. พื้นที่ประมาณ 1766.29 ตร.ม. 2. สร้างผิวจราจร คอนกรีตพิมพ์ลาย หนา 5 ซม. พื้นที่ประมาณ 1766.29 ตร.ม. 3. รื้อฝารางระบายน้ำเดิม พร้อมขนไป ยาวประมาณ 61 เมตร 4. ซ่อมขอบรางระบายน้ำเดิมพร้อมเปลี่ยนฝารางระบายน้ำ ตามแบบที่กำหนด ยาวประมาณ 61 เมตร

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
3703

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
6

ข้อมูลอัปเดตล่าสุด 27-06-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.15 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.15 · 5 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
บรรลุเป้าหมายเมื่อ
12 ก.ค. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 80 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 5 ครั้ง ตั้งแต่ 20 ก.พ. 67 ถึง 12 ก.ค. 67 (143 วัน) เฉลี่ยทุก 36 วัน
  • ค่าล่าสุด 0.15 จากเป้าหมาย 0.15 (100%) เมื่อ 12 ก.ค. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.85
  • ถึงเป้าหมายครั้งแรกเมื่อ 12 ก.ค. 67 (ก่อนหรือตรงกำหนด 80 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 85 วัน (18 เม.ย. 67 → 12 ก.ค. 67)
  • ก้าวหน้ามากที่สุดในช่วง 18 เม.ย. 67 → 12 ก.ค. 67 (+0.15 ใน 85 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (6 ครั้ง)

2024-07-12 +85 วัน
0.15 ▲ +0.15
เบิกจ่ายเงินเรียบร้อยแล้ว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.731390, 100.514041
🗺 ดูข้อมูลแผนที่
2024-04-18 +20 วัน
0.00 ● เท่าเดิม
รายงานผลการตรวจรับเสร็จเรียบร้อยแล้ว อยู่ระหว่างอนุมัติเบิกจ่ายเงิน
📍 ที่ตั้งหน่วยงาน: 13.731390, 100.514041
🗺 ดูข้อมูลแผนที่
2024-03-29 +18 วัน
0.00 ● เท่าเดิม
ผู้รับจ้างดำเนินการเสร็จเรียบร้อยตามสัญญาแล้วเมื่อวันที่ 27 มีนาคม 2567 ปัจจุบันอยู่ระหว่างรายงานผลการตรวจรับจากคณะกรรมการตรวจการจ้าง
📍 ที่ตั้งหน่วยงาน: 13.731390, 100.514041
🗺 ดูข้อมูลแผนที่
2024-03-11 +0 วัน
0.00 ● เท่าเดิม
ดำเนินการตามสัญญาคิดเป็นร้อยละ 60 เริ่มสัญญา 19 มกราคม 2567 สิ้นสุดสัญญา วันที่ 17 พฤษภาคม 2567
📍 ที่ตั้งหน่วยงาน: 13.731390, 100.514041
🗺 ดูข้อมูลแผนที่
2024-03-11 +20 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการตามสัญญาคิดเป็นร้อยละ 60 เริ่มสัญญา วันที่ 19 มกราคม 2567 สิ้นสุดสัญญาวันที่ 17 พฤษภาคม 2567
📍 ที่ตั้งหน่วยงาน: 13.731390, 100.514041
🗺 ดูข้อมูลแผนที่
2024-02-20
0.00
อยู่ระหว่างขออนุมัติจัดสรรเงินงบประมาณเพื่อก่อหนี้ผูกพันต่อไป
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.731390, 100.514041
🗺 ดูข้อมูลแผนที่
