โครงการ · ปีงบประมาณ 2567

ปรับปรุงโรงเรียนสามเสนนอก

งบประมาณ 1,213,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตดินแดง 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

- ปรับปรุงห้องน้ำหญิงรวมและห้องน้ำคนพิการ ชั้นที่ 1 อาคาร 9 - ปรับปรุงห้องน้ำชายรวมชั้นที่ 2 อาคาร 9 - ปรับปรุงห้องน้ำชานพักบันได อาคาร 9 จำนวน 8 ห้อง - ปรับปรุงระบบน้ำเสีย อาคาร 6 - ปรับปรุงระบบน้ำประปา อาคาร 3-4

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
3855

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
6

ข้อมูลอัปเดตล่าสุด 14-05-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
15. ปรับปรุงกายภาพโรงเรียน (แห่ง) : OKR 6.3.32
OKR #16 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.00 · 6 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด +0.4/เดือน
บรรลุเป้าหมายเมื่อ
14 พ.ค. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 139 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 6 ครั้ง ตั้งแต่ 22 พ.ย. 66 ถึง 14 พ.ค. 67 (174 วัน) เฉลี่ยทุก 35 วัน
  • ค่าล่าสุด 1.00 จากเป้าหมาย 1.00 (100%) เมื่อ 14 พ.ค. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.4 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.55
  • ถึงเป้าหมายครั้งแรกเมื่อ 14 พ.ค. 67 (ก่อนหรือตรงกำหนด 139 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 54 วัน (21 มี.ค. 67 → 14 พ.ค. 67)
  • ก้าวหน้ามากที่สุดในช่วง 21 มี.ค. 67 → 14 พ.ค. 67 (+1.00 ใน 54 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (6 ครั้ง)

2024-05-14 +54 วัน
1.00 ▲ +1.00

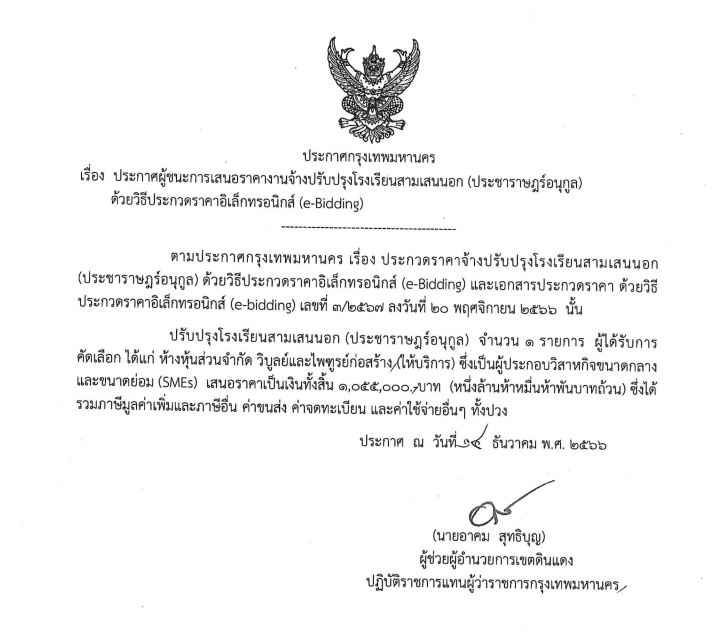

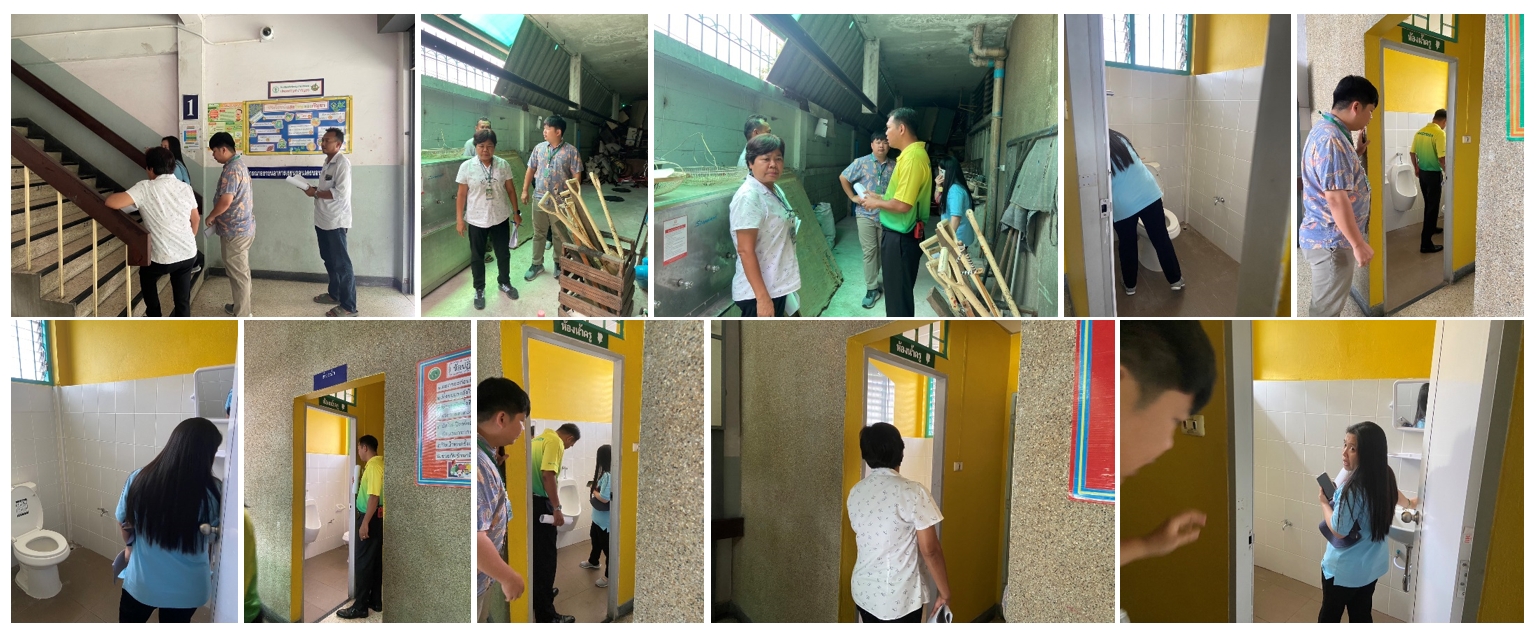

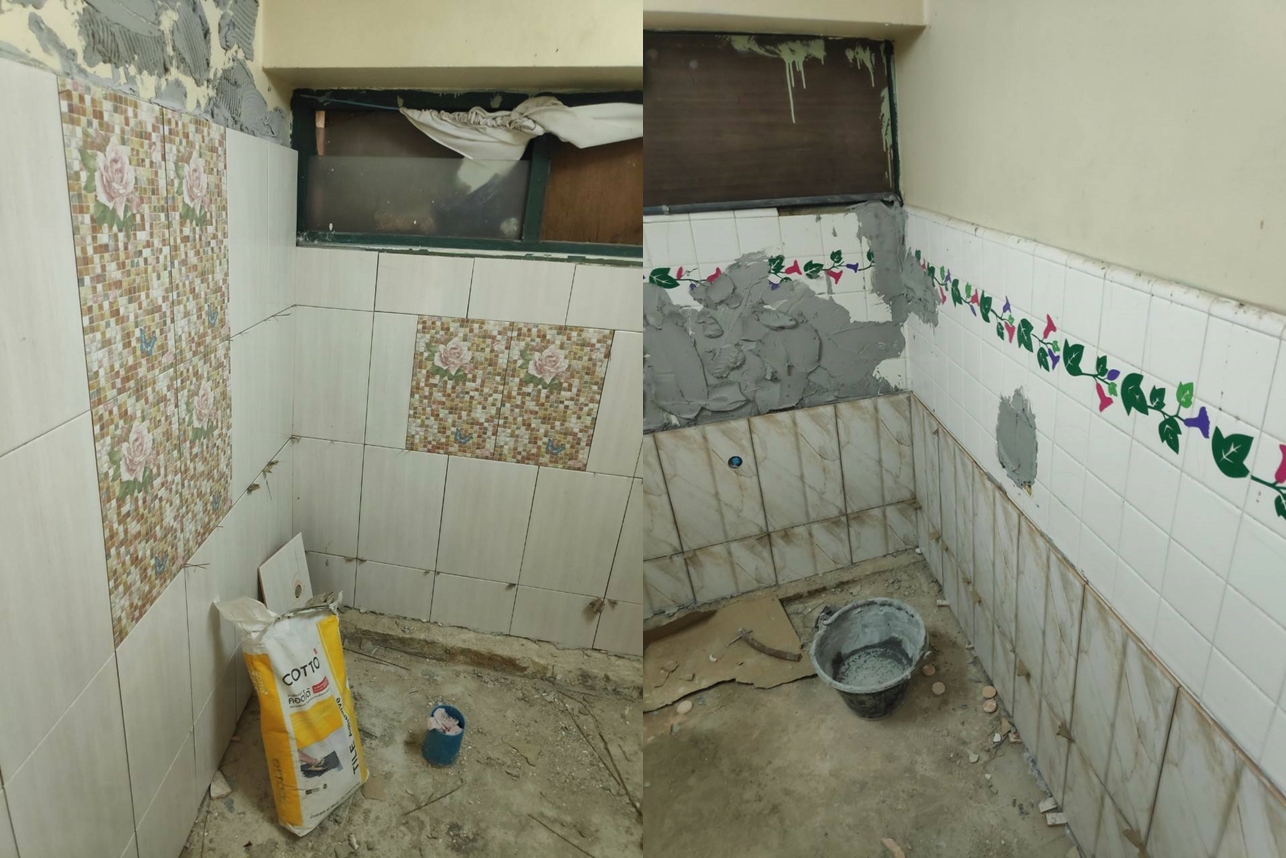

ผู้รับเหมาส่งมอบงานเรียบร้อยแล้วเมื่อวันที่ 9 พฤษภาคม 2567
📍 ที่ตั้งหน่วยงาน: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-03-21 +30 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างขั้นตอนดำเนินการตามสัญญา
📍 ที่ตั้งหน่วยงาน: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-02-20 +32 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการตามสัญญา
📍 ที่ตั้งหน่วยงาน: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-01-19 +28 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างขั้นตอนการลงนามสัญญา
📍 ที่ตั้งหน่วยงาน: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2023-12-22 +30 วัน
0.00 ● เท่าเดิม
- รออนุมัติเงินฯ -แจ้งผู้รับจ้างนำหลักประกันมามาประกอบการทำสัญญา - มอบผู้รู้กฎหมายตรวจร่าง
📍 ที่ตั้งหน่วยงาน: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2023-11-22
0.00
อยู่ระหว่างดำเนินการประกวด e-bidding และ เสนอราคาเมื่อวันที่ 22 พย. 66
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
