โครงการ · ปีงบประมาณ 2567

ค่าจ้างเหมาล้างทำความสะอาดท่อระบายน้ำ

งบประมาณ 4,334,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตดินแดง 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

ล้างทำความสะอาดท่อระบายน้ำ จำนวน 134 ซอย ความยาว 77,496 เมตร

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
3925

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
13

ข้อมูลอัปเดตล่าสุด 05-06-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
21. ขุดลอก/ทำความสะอาดท่อระบายน้ำ (กม) : OKR 1.4.06
OKR #22 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
107.80 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 108 · 10 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
-0.5
ล่าสุด -2.9/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 10 ครั้ง ตั้งแต่ 4 ธ.ค. 66 ถึง 30 ก.ย. 67 (301 วัน) เฉลี่ยทุก 33 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 108 (0%) เมื่อ 30 ก.ย. 67
  • ความคืบหน้าเฉลี่ย -0.5 ต่อเดือน (ช่วง 3 รายงานล่าสุด -2.9 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.00
  • ช่วงที่ไม่มีรายงานนานที่สุด 124 วัน (20 พ.ค. 67 → 21 ก.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 727 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 2 ครั้ง (เช่น 11 มี.ค. 67 → 21 มี.ค. 67 เปลี่ยน -85.40) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 20 ก.พ. 67 → 11 มี.ค. 67 (+85.40 ใน 20 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (13 ครั้ง)

2024-09-30 +0 วัน
0.00 ● เท่าเดิม
ดำเนินการสำรวจความพึงพอใจของประชาชนและสรุปผลความพึงพอใจ ประชาชนมีความพึงพอใจรวมเฉลี่ยต่อการดำเนินการทำความสะอาดท่อระบายน้ำ ประจำปีงบประมาณ พ.ศ. 2567 สำนักงานเขตดินแดง ร้อยละ 94.16 เกินกว่าค่าเป้าหมายที่กำหนดร้อยละ 80
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-09-30 +0 วัน
0.00 ● เท่าเดิม

จัดทำแผนปฏิบัติการ การล้างทำความสะอาดท่อระบายน้ำ ตามแผนที่สำนักงานเขตดินแดงกำหนด
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-09-30 +9 วัน
0.00 ● เท่าเดิม

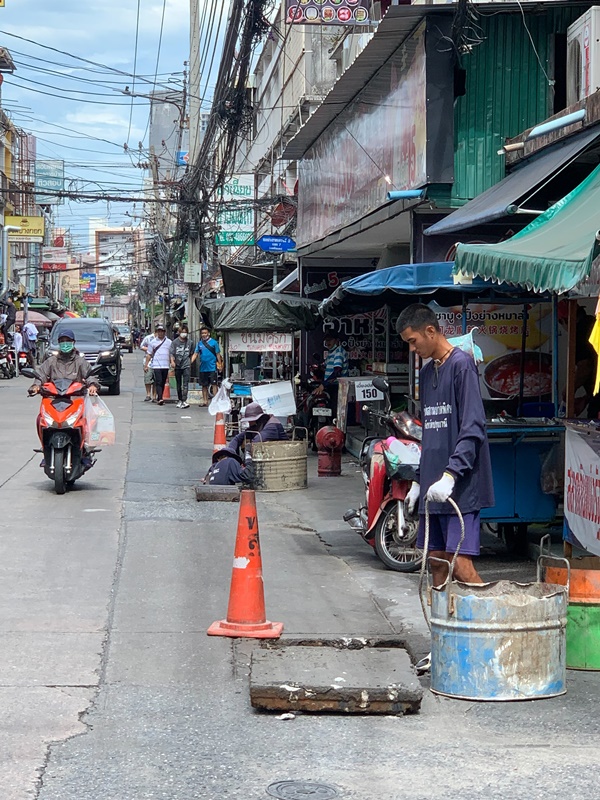

สำรวจพื้นที่ท่อระบายน้ำที่ต้องดำเนินการทำความสะอาดท่อ
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-09-21 +124 วัน
0.00 ▼ -12.40
สรุปผลการดำเนินการและความพึงพอใจของประชาชน รายงานให้สำนักการระบายน้ำและผู้บริหารกรุงเทพมหานครทราบแล้ว
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-05-20 +28 วัน
12.40 ▲ +7.40

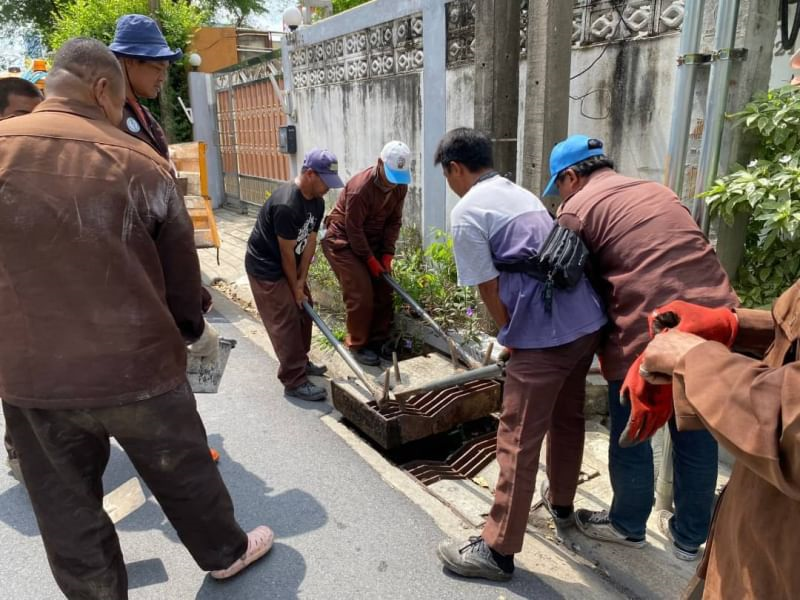

ดำเนินการลอกท่อระบายน้ำแล้วเสร็จ ระยะความยาวท่อระบายน้ำ 107.8 กิโลเมตร ดำเนินการทำความสะอาดท่อตามตารางบัญชี ข. และบัญชี ค. แล้วเสร็จ
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-04-22 +32 วัน
5.00 ▲ +5.00

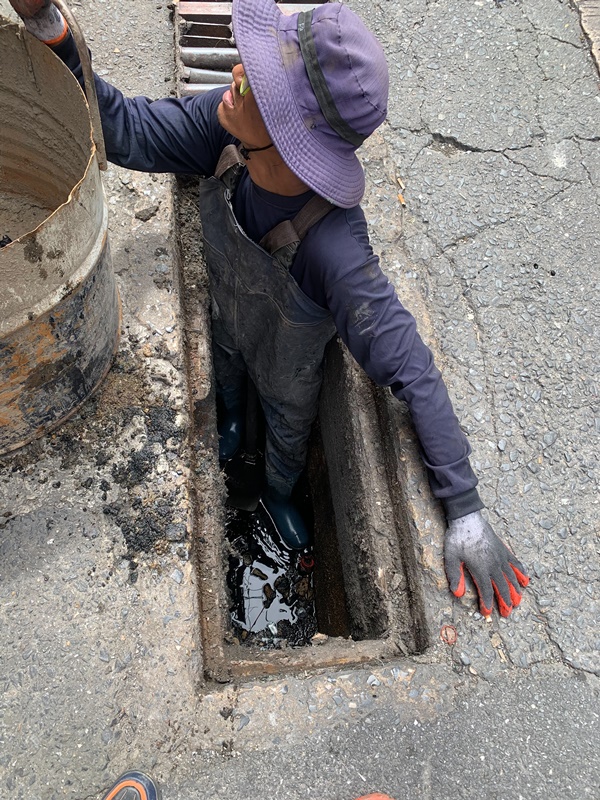

ลอกท่อระบายน้ำ ระยะ 5 กิโลเมตร
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-03-21 +0 วัน
0.00 ▼ -5.00
อยู่ระหว่างขั้นตอนดำเนินการตามสัญญา
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-03-21 +10 วัน
5.00 ▼ -80.40
ลอกท่อระบายน้ำ ได้ระยะ 5 กม.
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-03-11 +20 วัน
85.40 ▲ +85.40
ลอกท่อระบายน้ำ ได้ระยะ 85.431 กม. ดำเนินการทำความสะอาดท่อระบายน้ำตามบัญชี ก. เสร็จสิ้นแล้ว เริ่มดำเนินการทำความสะอาดท่อระบายน้ำตามบัญชี ข.
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-02-20 +32 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการตามสัญญา
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2024-01-19 +27 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการตามสัญญา
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2023-12-23 +19 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการตามสัญญา เริ่มดำเนินการทำความสะอาดท่อระบายน้ำตามตารางบัญชี ก.
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่
2023-12-04
0.00
จัดทำแผนทำความสะอาดท่อระบายน้ำ
📍 พิกัดโครงการ: 13.769710, 100.553440
🗺 ดูข้อมูลแผนที่

05แผนที่โครงการ

หมุดสีเขียว: พิกัดโครงการ (13.769710, 100.553440)

← กลับไปเลือกเขต
