โครงการ · กิจกรรม · ปีงบประมาณ 2567

ปรับปรุงพื้นทางเท้าซอยรามคำแหง 40 จากถนนรามคำแหงถึงถนนหัวหมาก

งบประมาณ 9,938,000 บาท ความคืบหน้าล่าสุด 50% หน่วยงาน สำนักงานเขตบางกะปิ 4เริ่มดำเนินการแล้ว

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

เนื่องจากต้นไม้ปลูกอยู่ในพื้นทางเท้า ซึ่งตั้งอยู่บนแนวท่อระบายน้ำทำให้รากต้นไม้ดันพื้นกระเบื้องทางเท้า ชำรุด ต่างระดับผิวพื้นทางเท้าไม่เรียบสม่ำเสมอ ทำให้ผู้สัญจรผ่านไป-มา ไม่ได้รับความสะดวก เห็นควรปรับปรุงพื้นที่ทางเท้าซอยดังกล่าวเพื่อให้ประชาชน ได้รับความสะดวกในการสัญจรและลดอุบัติเหตุ

เขตที่ดำเนินโครงการ
สำนักงานเขตบางกะปิ
เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
399

02ความคืบหน้า

ความคืบหน้าโครงการ
50%
จำนวนรายงานทั้งหมด
9

ข้อมูลอัปเดตล่าสุด 02-06-2025 21:29

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.1 ปรับปรุงทางเท้า (กม.) : OKR 1.1.05
OKR #4 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
2.08 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 2.08 · 9 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
4%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด -0.3/เดือน
คาดว่าจะบรรลุเป้าหมาย
27 ก.ค. 70
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 1,030 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 9 ครั้ง ตั้งแต่ 5 มี.ค. 67 ถึง 4 ส.ค. 67 (152 วัน) เฉลี่ยทุก 19 วัน
  • ค่าล่าสุด 0.08 จากเป้าหมาย 2.08 (4%) เมื่อ 4 ส.ค. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด -0.3 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.05
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 27 ก.ค. 70 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 1.1 ต่อเดือน (อัตราปัจจุบัน 0.1 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 33 วัน (2 ก.ค. 67 → 4 ส.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 782 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 3 ครั้ง (เช่น 7 พ.ค. 67 → 5 มิ.ย. 67 เปลี่ยน -0.40) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 29 เม.ย. 67 → 7 พ.ค. 67 (+1.10 ใน 8 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (9 ครั้ง)

2024-08-04 +33 วัน
0.08 ▼ -0.12
ดำเนินการแแล้วเสร็จ ส่งมอบงานแล้ว
📍 พิกัดโครงการ: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่

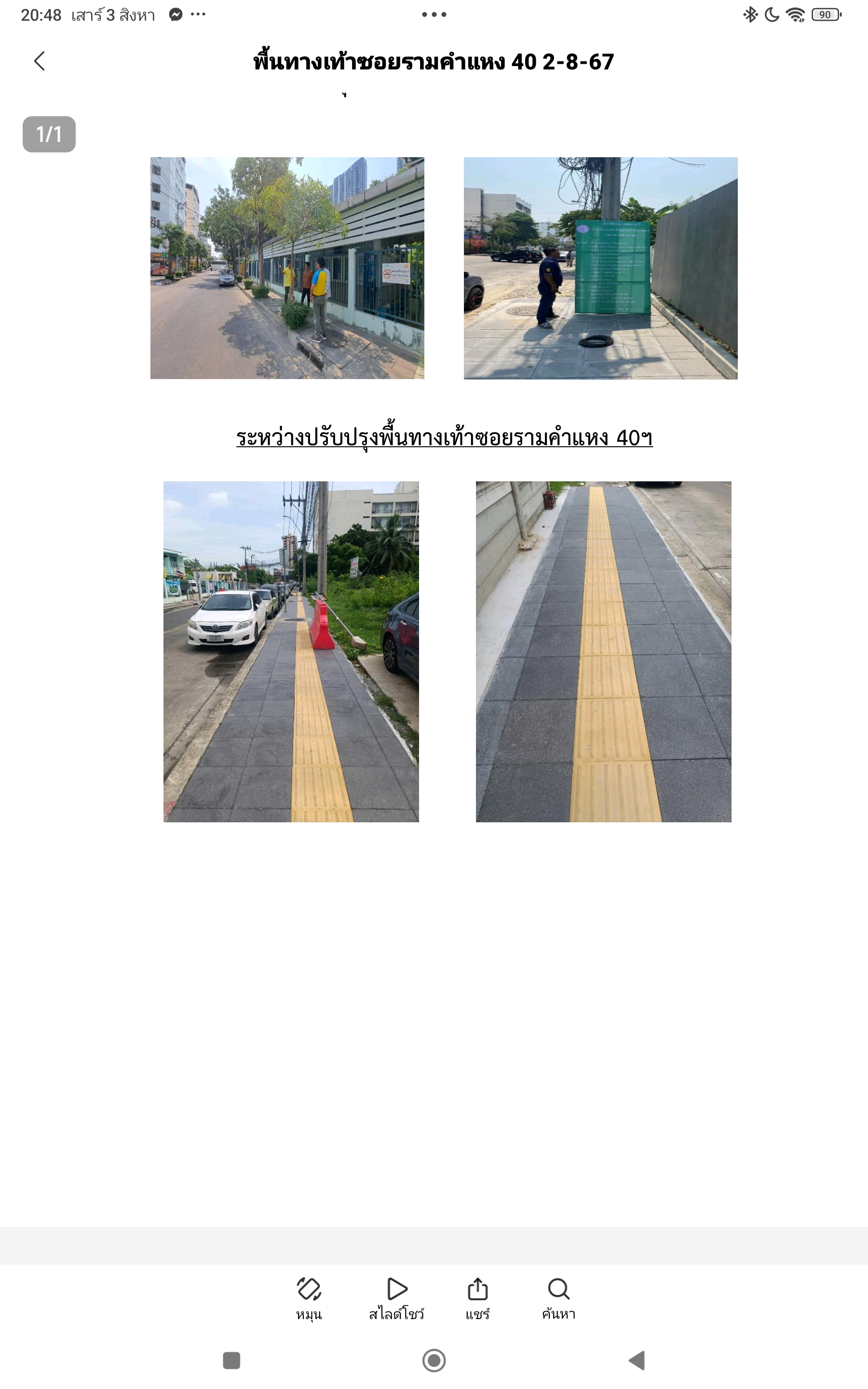

2024-07-02 +27 วัน
0.20 ▼ -0.50
อยู่ระหว่างดำเนินการของผู้รับจ้าง
📍 พิกัดโครงการ: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-06-05 +29 วัน
0.70 ▼ -0.40

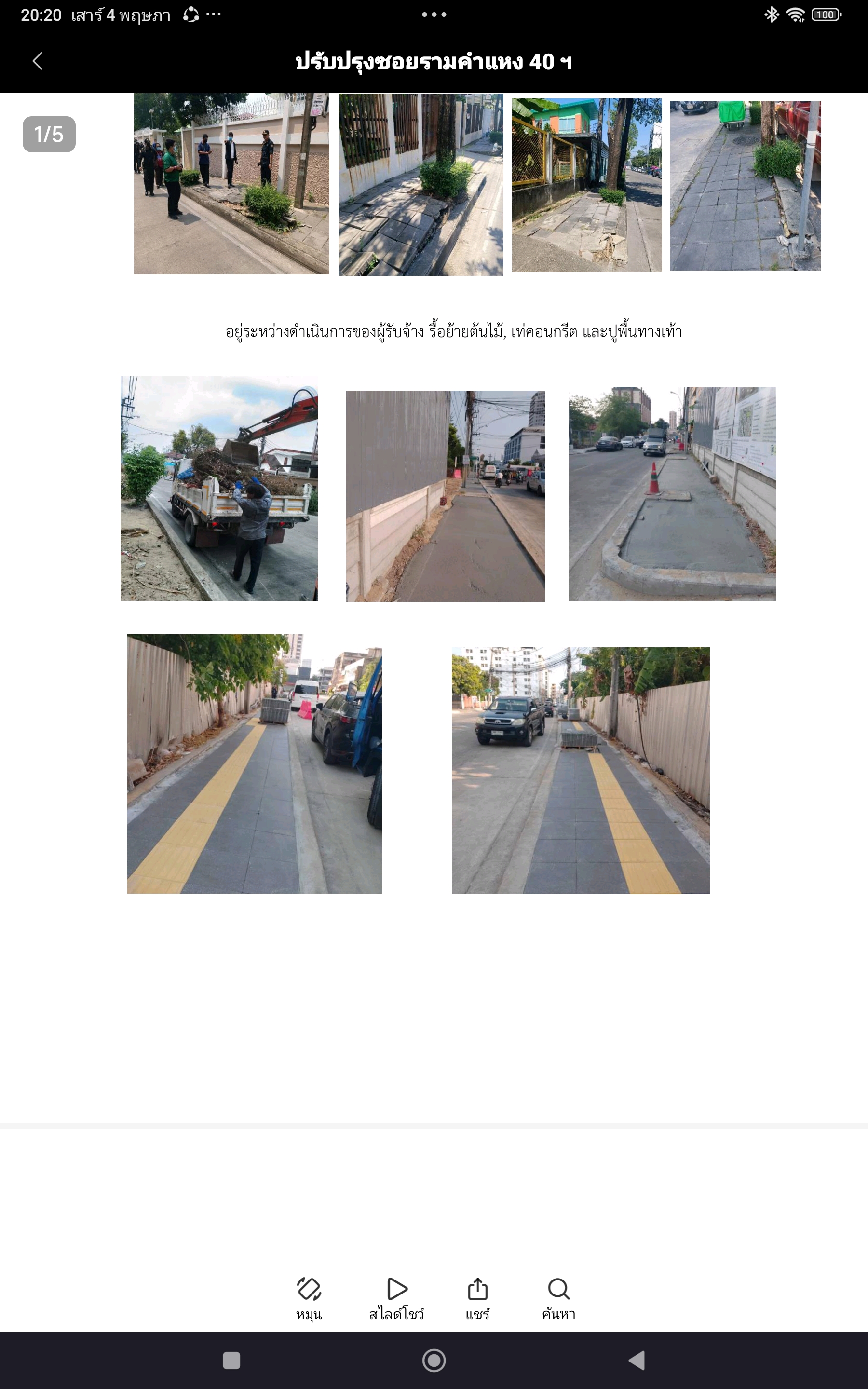

ดำเนินการปูพื้นทางเท้า เพิ่ม 700 เมตร (รวมเป็น 1800 เมตร)
📍 พิกัดโครงการ: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-05-07 +8 วัน
1.10 ▲ +1.10
เทคอนกรีตปูพื้นทางเท้าได้ระยะทาาง 1,100 เมตร
📍 พิกัดโครงการ: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-04-29 +6 วัน
0.00 ● เท่าเดิม
ปรับพื้นทางและเท่คอนกรีต
📍 พิกัดโครงการ: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-04-23 +18 วัน
0.00 ● เท่าเดิม
รื้อผิวทาง และติดอุปสรรคแนวท่อประปา
📍 พิกัดโครงการ: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-04-05 +5 วัน
0.00 ● เท่าเดิม

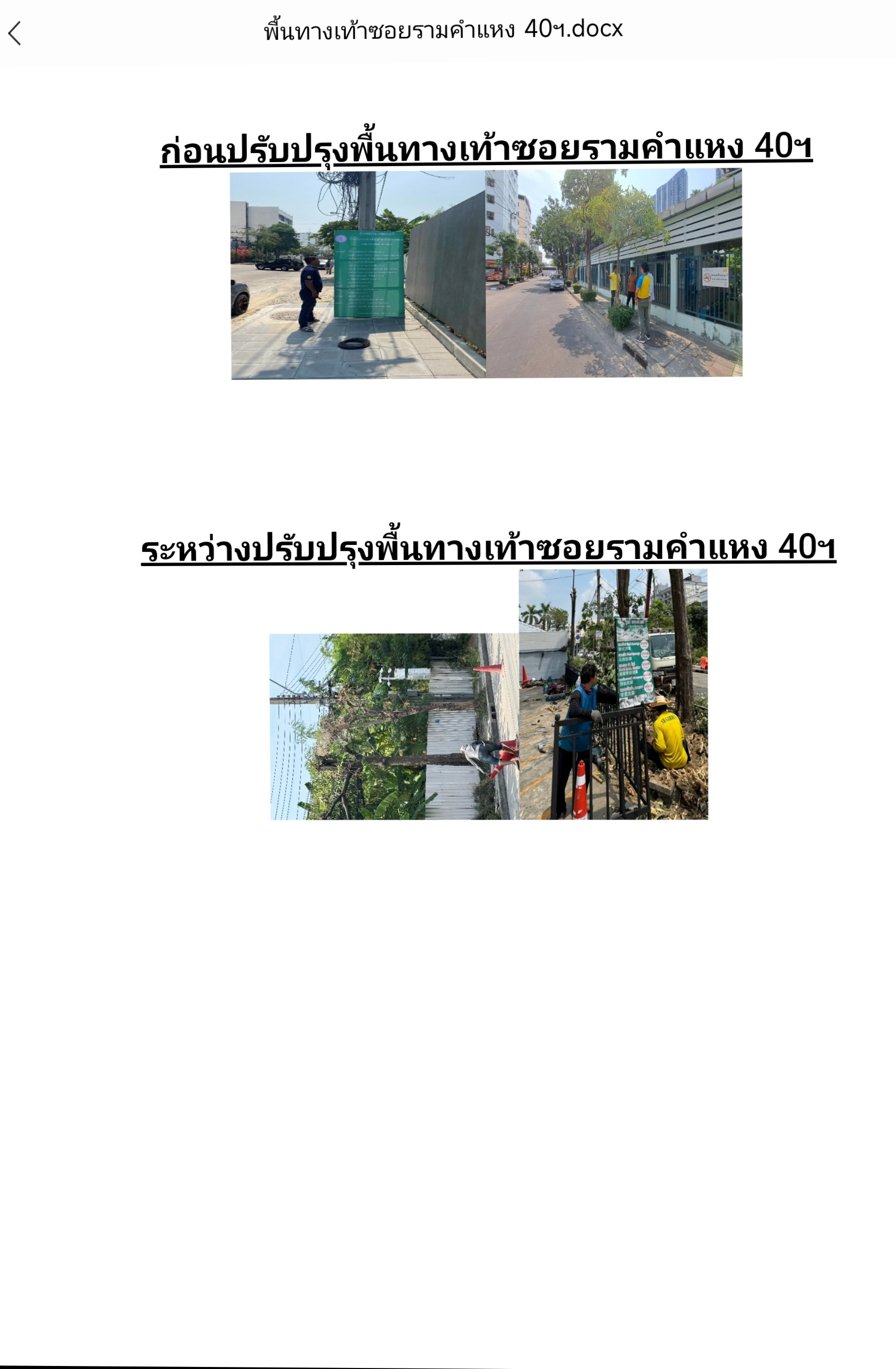

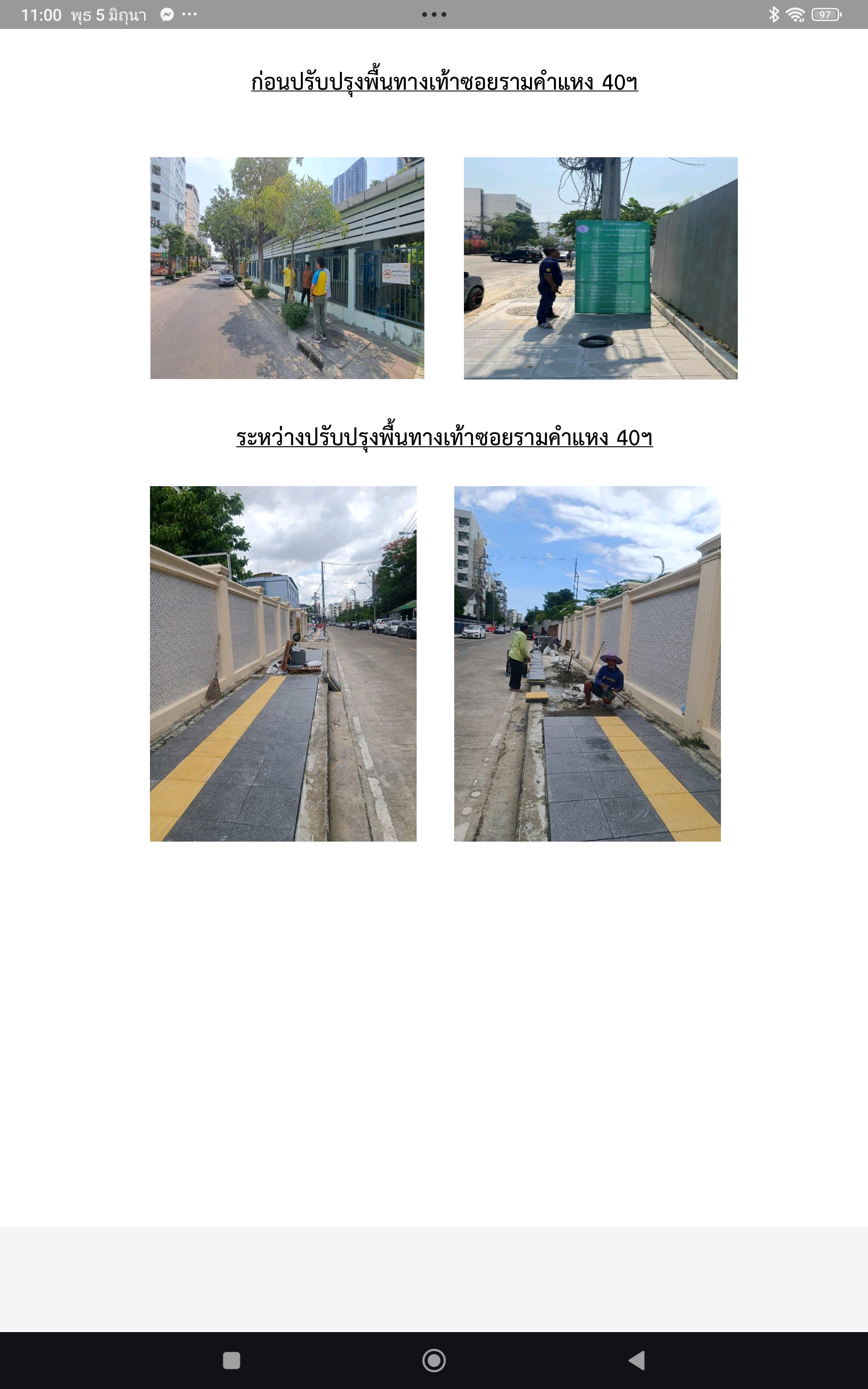

ดำเเนินการรื้อย้ายต้นไม้บนทางเท้า และติดอุปสรรแนวท่อประปา
📍 พิกัดโครงการ: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-03-31 +26 วัน
0.00 ● เท่าเดิม
ดำเนินการย้ายต้นไม้บนทางเท้า
📍 พิกัดโครงการ: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
2024-03-05
0.00
ลงนามสัญญาแล้ว วันที่ 31 ม.ค.67 เริ่ม 1 ก.พ.67 อยู่ระหว่างดำเนินการของผู้รับจ้าง ลงพื้นที่ ปิดป้าย
📍 พิกัดโครงการ: 13.765560, 100.647590
🗺 ดูข้อมูลแผนที่
