หน้าแรก› เขตของฉัน› โครงการย้อนหลัง
โครงการ · ปีงบประมาณ 2567

ปรับปรุงซอยบางนา-ตราด 46 จากถนนเทพรัตนถึงคลองบางนา

งบประมาณ 23,153,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตบางนา 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

1. เพื่อแก้ไขปัญหาความเดือดร้อนของประชาชน 2. เพื่อป้องกันและแก้ไขปัญหาน้ำท่วมขังผิวจราจร 3. เพื่อให้เกิดความปลอดภัยของประชาชนที่ใช้สัญจร 4. เพื่อเป็นการตอบสนองต่อนโยบายของกรุงเทพมหานคร

เขตที่ดำเนินโครงการ
สำนักงานเขตบางนา
เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
405

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
5

ข้อมูลอัปเดตล่าสุด 31-08-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.58 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.58 · 5 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด +0.3/เดือน
บรรลุเป้าหมายเมื่อ
25 ก.ค. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 67 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 5 ครั้ง ตั้งแต่ 19 มี.ค. 67 ถึง 25 ก.ค. 67 (128 วัน) เฉลี่ยทุก 32 วัน
  • ค่าล่าสุด 0.58 จากเป้าหมาย 0.58 (100%) เมื่อ 25 ก.ค. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.3 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.49
  • ถึงเป้าหมายครั้งแรกเมื่อ 25 ก.ค. 67 (ก่อนหรือตรงกำหนด 67 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 38 วัน (19 มี.ค. 67 → 26 เม.ย. 67)
  • ก้าวหน้ามากที่สุดในช่วง 24 มิ.ย. 67 → 25 ก.ค. 67 (+0.58 ใน 31 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (5 ครั้ง)

2024-07-25 +31 วัน
0.58 ▲ +0.58

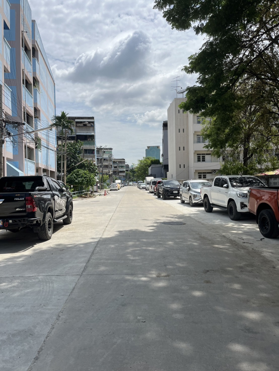

ปรับปรุงซอยบางนา-ตราด 46 จากถนนเทพรัตนถึงคลองบางนาเเล้วเสร็จ
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่

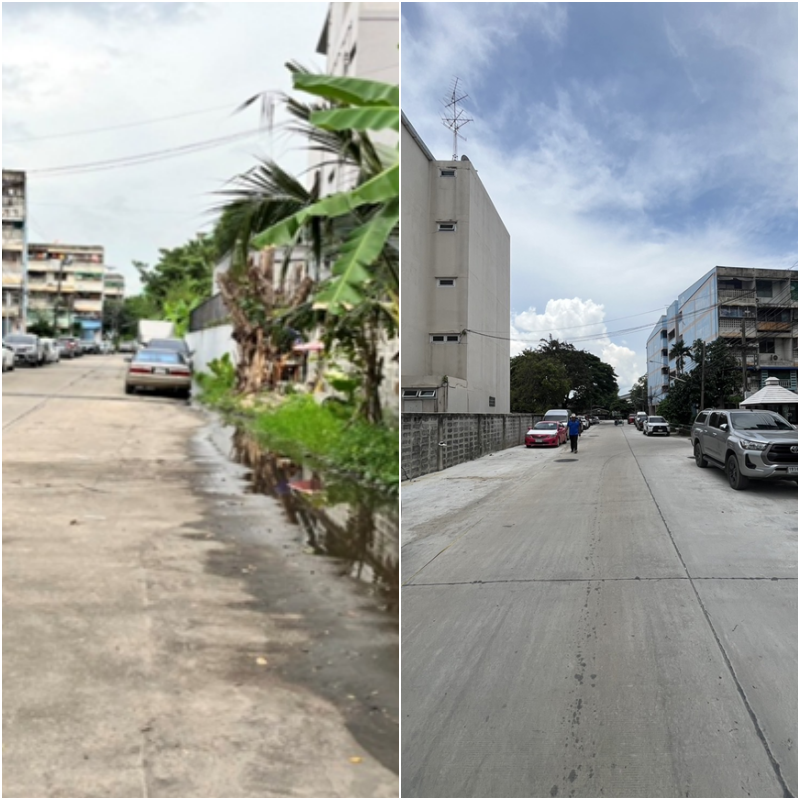

2024-06-24 +31 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการตามสัญญา
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2024-05-24 +28 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการตามสัญญา
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2024-04-26 +38 วัน
0.00 ● เท่าเดิม
ดำเนินการตามสัญญา
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่
2024-03-19
0.00

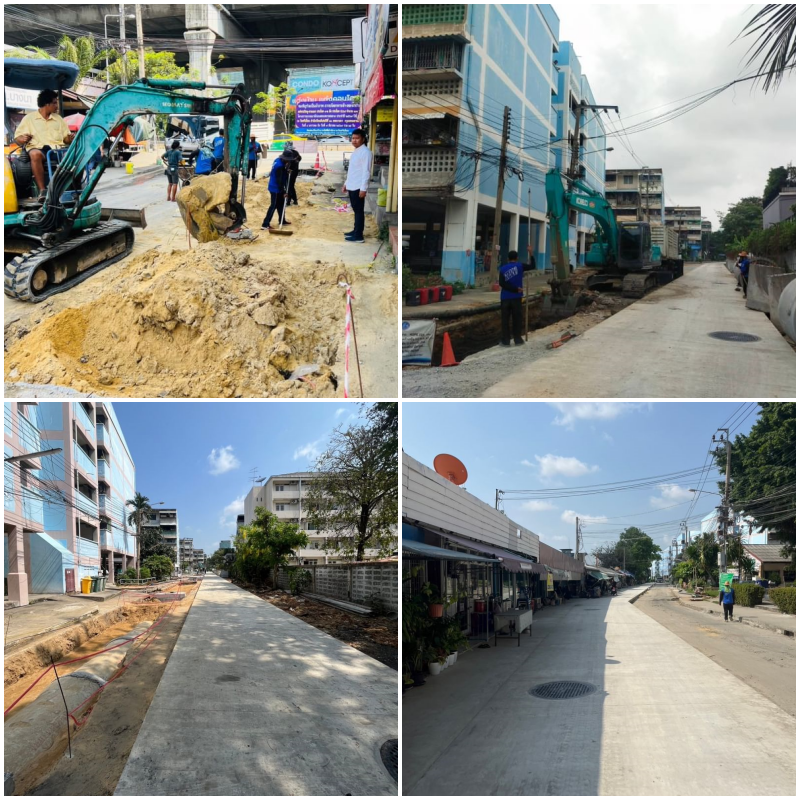

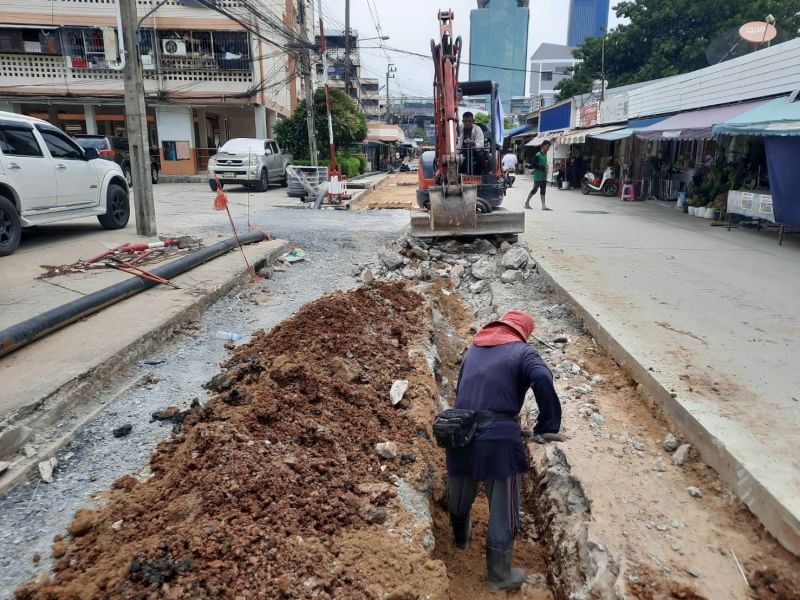

อยู่ระหว่างดำเนินการปรับปรุงซอยบางนา-ตราด 46 จากถนนเทพรัตนถึงคลองบางนา (ความยาว 0.583 กม.) ตามสัญญาเลขที่ 22-2-67 ลงวันที่ 10 มกราคม 2567 เริ่มเข้าทำงานวันที่ 11 มกราคม 2567 สิ้นสุดสัญญาวันที่ 8 กรกฏาคม 2567 รวม 180 วัน งบประมาณ 23,153,000 บาท รายละเอียดการปรับปรุง ดังนี้ 1. สร้างท่อระบายน้ํา ค.ส
📍 พิกัดโครงการ: 13.678183, 100.592795
🗺 ดูข้อมูลแผนที่

← กลับไปเลือกเขต
