โครงการ · ปีงบประมาณ 2567

ปรับปรุงโรงเรียนวัดบางปะกอก

งบประมาณ 826,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตราษฎร์บูรณะ 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

-ปรับปรุงหลังคาคลุมทางเดิน จำนวน 5 แห่ง -ปรับปรุงพื้นสนามกีฬา เรซิ่นฮาร์ดคอร์ท หนา 2 มม. พร้อมตีเส้นสนามกีฬา เนื้อที่ประมาณ 617 ตร.ม.

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
4211

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
10

ข้อมูลอัปเดตล่าสุด 23-05-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
15. ปรับปรุงกายภาพโรงเรียน (แห่ง) : OKR 6.3.32
OKR #16 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.00 · 8 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด +0.5/เดือน
บรรลุเป้าหมายเมื่อ
23 พ.ค. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 130 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 8 ครั้ง ตั้งแต่ 30 ต.ค. 66 ถึง 23 พ.ค. 67 (206 วัน) เฉลี่ยทุก 29 วัน
  • ค่าล่าสุด 1.00 จากเป้าหมาย 1.00 (100%) เมื่อ 23 พ.ค. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.5 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.34
  • ถึงเป้าหมายครั้งแรกเมื่อ 23 พ.ค. 67 (ก่อนหรือตรงกำหนด 130 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 35 วัน (21 มี.ค. 67 → 25 เม.ย. 67)
  • ก้าวหน้ามากที่สุดในช่วง 25 เม.ย. 67 → 23 พ.ค. 67 (+1.00 ใน 28 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (10 ครั้ง)

2024-05-23 +28 วัน
1.00 ▲ +1.00

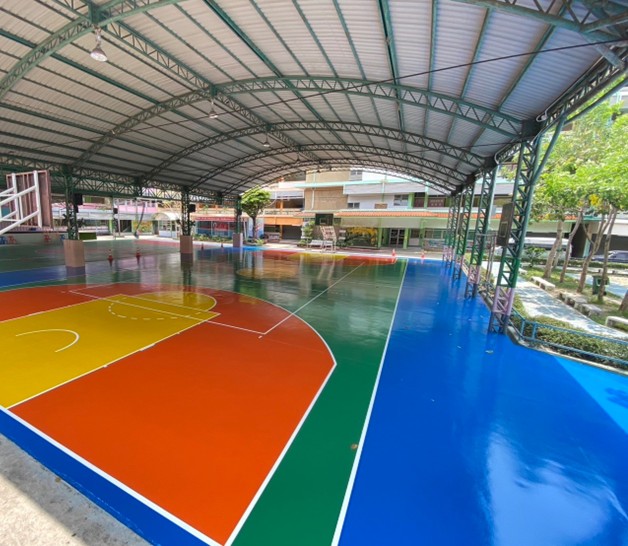

ดำเนินการปรับปรุงโรงเรียนวัดบางปะกอก แล้วเสร็จ ตามสัญญาจ้างเลขที่ ขรณ.11/2567 เบิกจ่ายงบประมาณแล้ว จำนวน 678,000 บาท (ร้อยละ 100 ตามสัญญาจ้าง) โดย - ปรับปรุงหลังคาคลุมทางเดิน จำนวน 5 แห่ง - ปรับปรุงพื้นสนามกีฬา เรซิ่นฮาร์ดคอร์ท หนา 2 มม. พร้อมตีเส้นสนามกีฬา เนื้อที่ประมาณ 617 ตร.ม.
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-04-25 +35 วัน
0.00 ● เท่าเดิม
ทาสีสนามแล้วเสร็จ อยู่ระหว่างตรวจรับงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-03-21 +28 วัน
0.00 ● เท่าเดิม

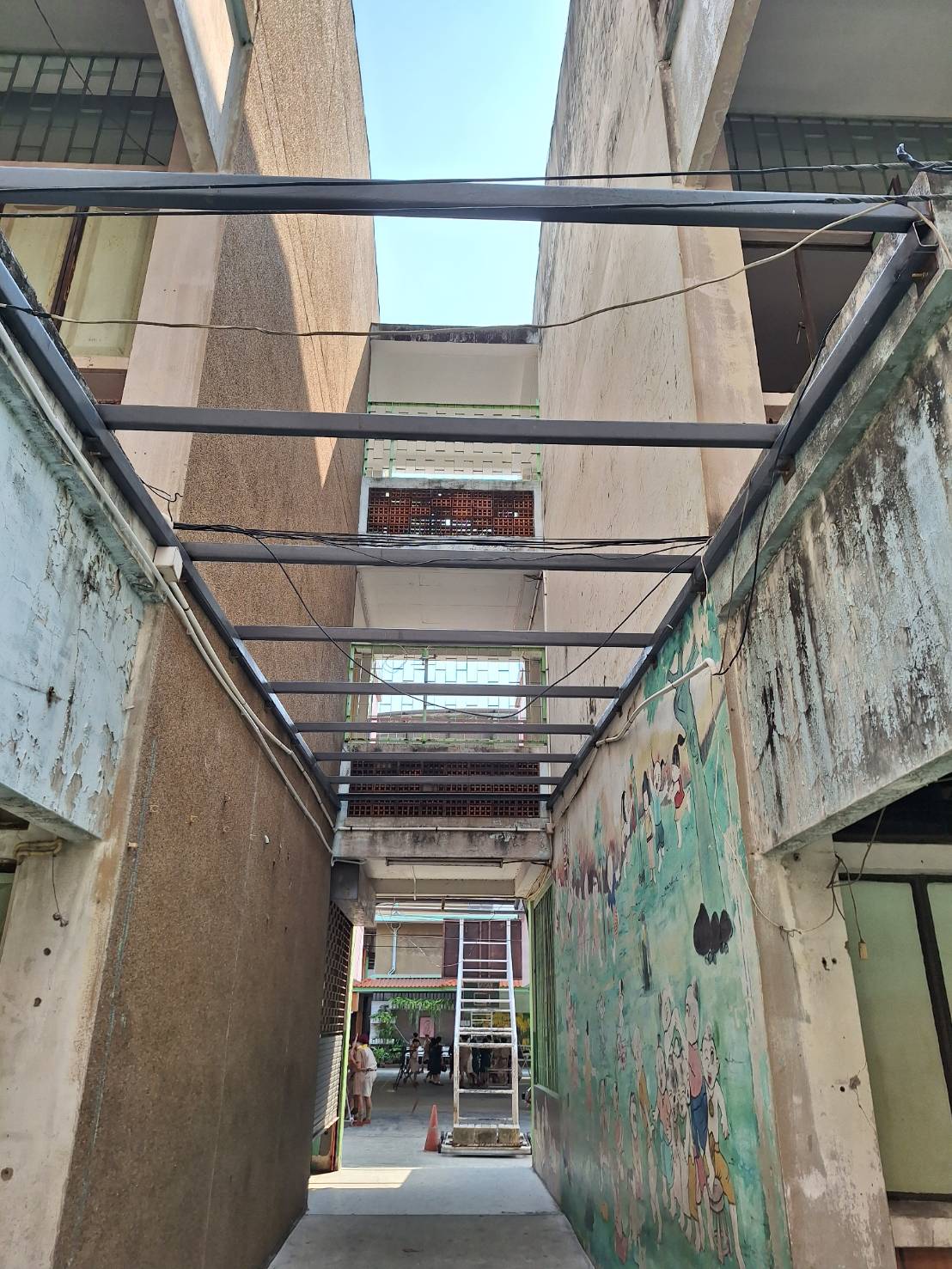

อยู่ระหว่างดำเนินการก่อสร้าง ติดตั้งโครงหลังคา
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-02-22 +30 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการก่อสร้าง ขนย้ายวัสดุ อุปกรณ์เข้าสถานที่
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-01-23 +29 วัน
0.00 ● เท่าเดิม
ดำเนินการก่อสร้าง ตรวจสอบสถานที่ ผู้รับจ้างขอใช้วัสดุ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2023-12-25 +28 วัน
0.00 ● เท่าเดิม
อนุมัติจ้าง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2023-11-27 +0 วัน
0.00 ● เท่าเดิม
ขออนุมัติดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2023-11-27 +0 วัน
0.00 ● เท่าเดิม
ประกวดราคา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2023-11-27 +28 วัน
0.00 ● เท่าเดิม
หาตัวผู้รับจ้าง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2023-10-30
0.00
สำรวจการออกแบบประมาณราคา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
