โครงการ · ปีงบประมาณ 2567

ปรับปรุงซอยร่มเกล้า 6 จากถนนร่มเกล้าถึงคลองตานวย แขวงมีนบุรี

งบประมาณ 9,630,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตมีนบุรี 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

ปรับปรุงซอยร่มเกล้า 6 จากถนนร่มเกล้าถึงคลองตานวย แขวงมีนบุรี

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
4249

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
7

ข้อมูลอัปเดตล่าสุด 30-07-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.59 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.59 · 7 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
0.0
ล่าสุด 0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 7 ครั้ง ตั้งแต่ 28 ก.พ. 67 ถึง 27 ส.ค. 67 (181 วัน) เฉลี่ยทุก 30 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 0.59 (0%) เมื่อ 27 ส.ค. 67
  • ความคืบหน้าเฉลี่ย 0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด 0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.01
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.5 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 33 วัน (27 มิ.ย. 67 → 30 ก.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 759 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 2 ครั้ง (เช่น 25 มี.ค. 67 → 25 เม.ย. 67 เปลี่ยน -0.30) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 28 ก.พ. 67 → 25 มี.ค. 67 (+0.30 ใน 26 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (7 ครั้ง)

2024-08-27 +28 วัน
0.00 ▼ -0.19

เบิกจ่ายเงินเรียบร้อยแล้ว
📍 ที่ตั้งหน่วยงาน: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-07-30 +33 วัน
0.19 ▲ +0.09
อยู่ระหว่างตรวจรับงานและเบิกจ่ายเงิน
📍 ที่ตั้งหน่วยงาน: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-06-27 +31 วัน
0.10 ▲ +0.10
อยู่ระหว่างดำเนินการปรับปรุง
📍 ที่ตั้งหน่วยงาน: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-05-27 +32 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการปรับปรุง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-04-25 +31 วัน
0.00 ▼ -0.30
อยู่ระหว่างดำเนินการปรับปรุง
📍 ที่ตั้งหน่วยงาน: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-03-25 +26 วัน
0.30 ▲ +0.30

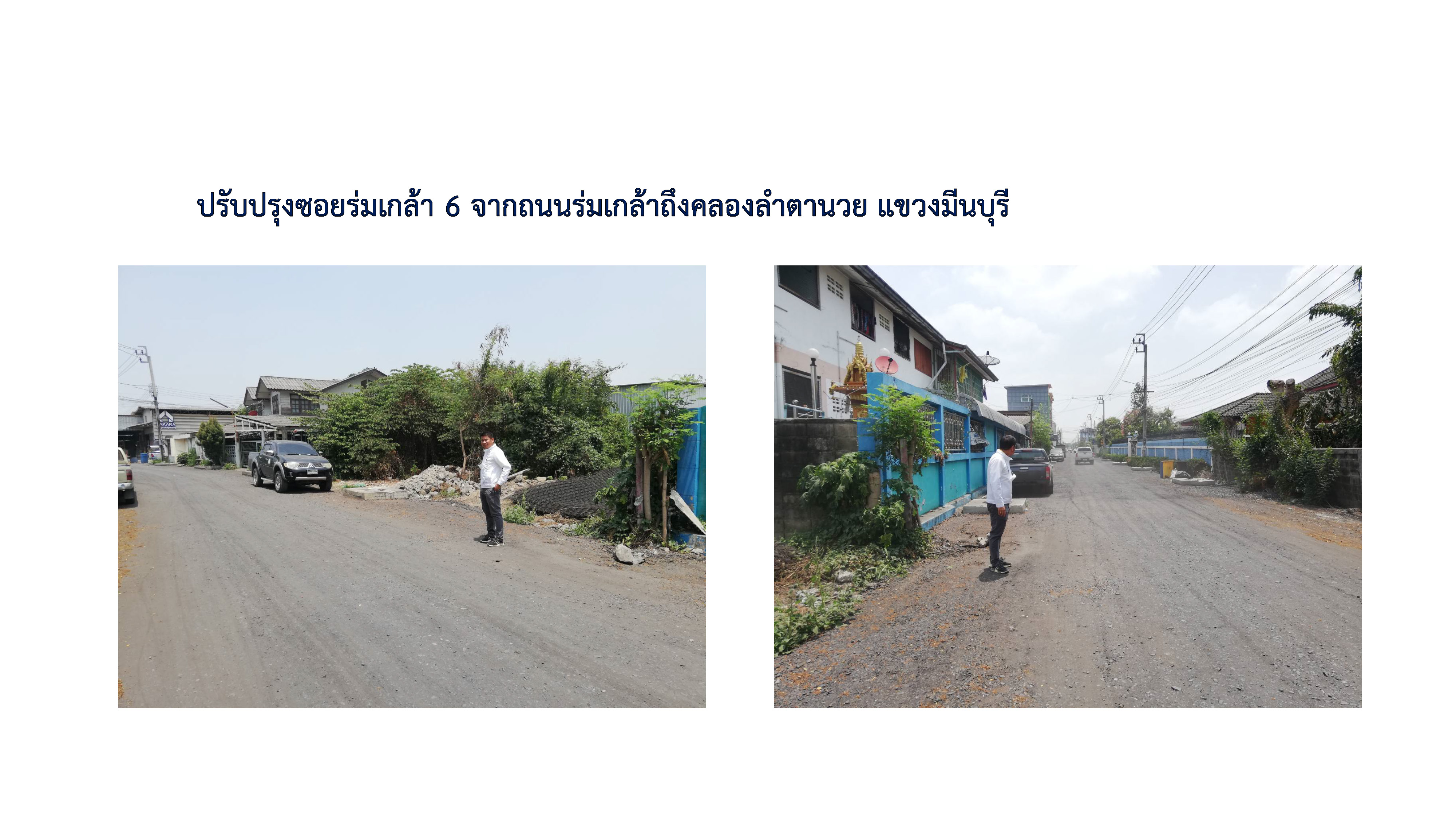

ปัจจุบันเสริมขอบบ่อพักพร้อมฝาและประตูปิดกั้นน้ำเสร็จเรียบร้อยแล้ว
📍 ที่ตั้งหน่วยงาน: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่
2024-02-28
0.00
อยู่ระหว่างดำเนินการปรับปรุง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.813549, 100.730940
🗺 ดูข้อมูลแผนที่

← กลับไปเลือกเขต
