โครงการ · ปีงบประมาณ 2567

ขุดลอกลำรางแคราย

งบประมาณ 535,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตคันนายาว 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
4263

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
9

ข้อมูลอัปเดตล่าสุด 04-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
22. ขุดลอกคลองและเปิดทางน้ำไหล (กม) : OKR 1.4.07
OKR #23 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.58 0.00 0%

04ขั้นตอนการดำเนินงาน

1 ขั้นตอน · ผลงานรวม 0 จาก 10
ขั้นตอน
ส.ค. 67
4 เบิกจ่ายเงิน
0%
ดำเนินการครบ ดำเนินการบางส่วน เลยกำหนดแต่ยังไม่ครบ ยังไม่มีผลงาน วันนี้
ขั้นตอนรายละเอียดเริ่มสิ้นสุด สัดส่วน (%)ผลงานที่ทำได้รายงานล่าสุดหมายเหตุ
4 เบิกจ่ายเงิน 2024-08-01 2024-08-16 10.00 -
รวม 10.00 0.00

05รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.58 · 9 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
26%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด 0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
1 พ.ย. 68
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 397 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 9 ครั้ง ตั้งแต่ 29 พ.ย. 66 ถึง 24 ก.ค. 67 (238 วัน) เฉลี่ยทุก 30 วัน
  • ค่าล่าสุด 0.15 จากเป้าหมาย 0.58 (26%) เมื่อ 24 ก.ค. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด 0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.24
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 1 พ.ย. 68 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.2 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 62 วัน (29 พ.ย. 66 → 30 ม.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 794 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 20 มิ.ย. 67 → 24 ก.ค. 67 เปลี่ยน -0.28) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 15 มิ.ย. 67 → 20 มิ.ย. 67 (+0.43 ใน 5 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (9 ครั้ง)

2024-07-24 +34 วัน
0.15 ▼ -0.28

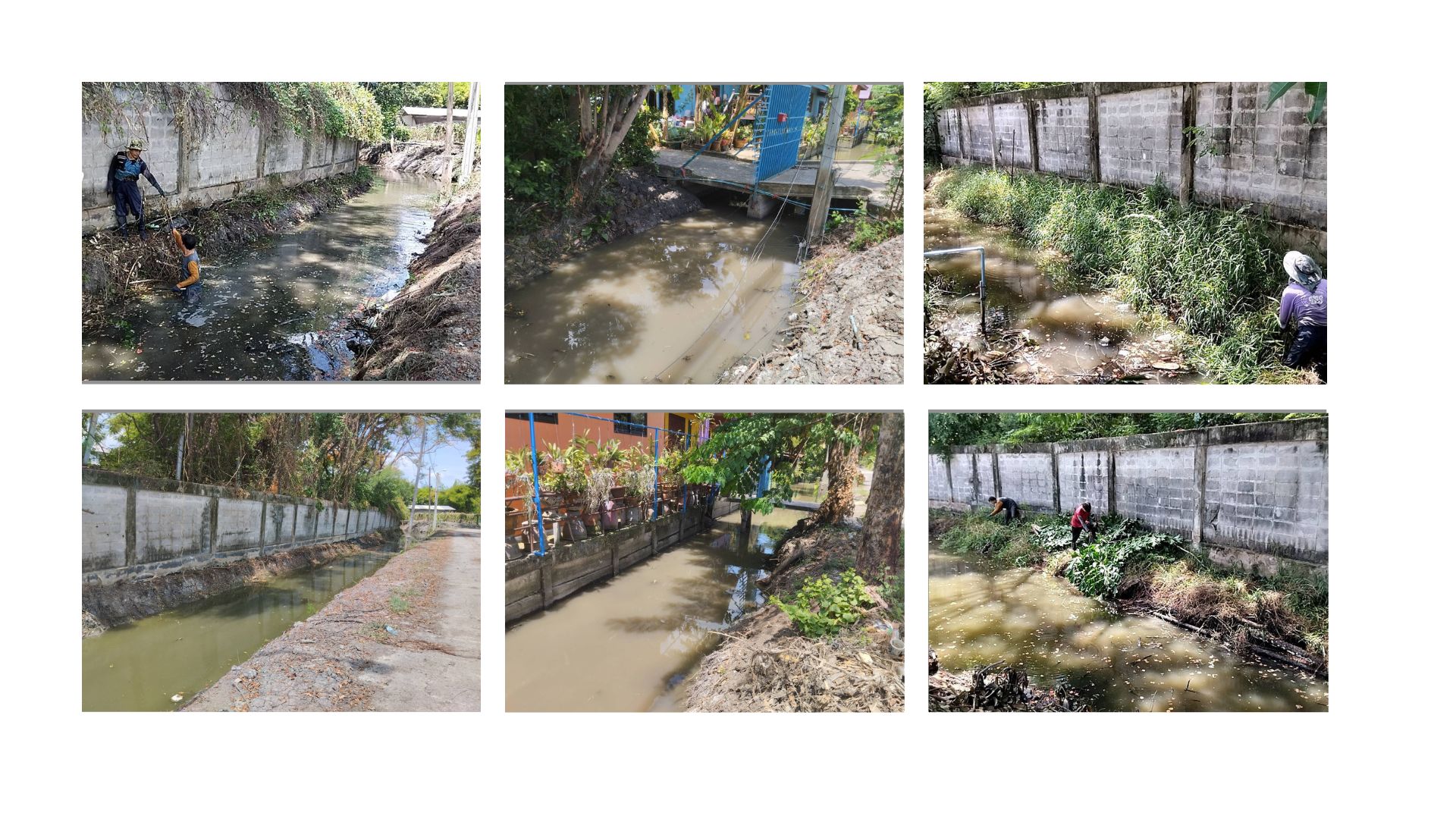

อยู่รับจ้าดำเนินการตามสัญญจ้าง ดำเนินการได้ความยาว 0.155 กม. และอยู่ระหว่างดำเนินการส่งมอบงาน
📍 ที่ตั้งหน่วยงาน: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-06-20 +5 วัน
0.43 ▲ +0.43
อยู่ระหว่างผู้รับจ้างดำเนินการตามสัญญาจ้าง ดำเนินการขุดลอกแล้วเสร็จประมาณ 430 ม.
📍 ที่ตั้งหน่วยงาน: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-06-15 +25 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างผู้รับจ้างดำเนินการตามสัญญาจ้าง ดำเนินการได้แระมาณ 20 %
📍 ที่ตั้งหน่วยงาน: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-05-21 +28 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างออกหนังสือเร่งรัดแจ้งผู้รับจ้างเข้าดำเนินการตามสัญญาจ้าง
📍 ที่ตั้งหน่วยงาน: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-04-23 +27 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างผู้รับจ้างดำเนินการตามสัญญาจ้างฯ
📍 ที่ตั้งหน่วยงาน: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-03-27 +39 วัน
0.00 ● เท่าเดิม
ระหว่างผู้รับจ้างดำเนินการตามสัญญาจ้าง
📍 ที่ตั้งหน่วยงาน: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-02-17 +18 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างผู้รับจ้างเข้าดำเนินการตามสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-01-30 +62 วัน
0.00 ● เท่าเดิม
ลงนามสัญญา 29 ม.ค. 67 อยู่ระหว่างผู้รับจ้างเข้าดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2023-11-29
0.00
ประกาศจัดซื้อจัดจ้าง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
