โครงการ · ปีงบประมาณ 2567

การบำรุง รักษา ปรับปรุงและเพิ่มพื้นที่สีเขียว

งบประมาณ 0 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตพระโขนง 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

ตามแผนปฏิบัติราชการกรุงเทพมหานคร ประจำปี พ.ศ. 2567 ยุทธศาสตร์ที่ ๒ การพัฒนาสิ่งแวดล้อมยั่งยืนและการเปลี่ยนแปลงสภาพภูมิอากาศ กลยุทธ์ 2.6 อนุรักษ์ ฟื้นฟู รักษาและขยายพื้นที่สีเขียว เพื่อสุขภาวะที่ดี เพื่อพักผ่อนหย่อนใจ ออกกำลังกาย กิจกรรมนันทนาการให้ครอบคลุมทั่วพื้นที่กรุงเทพมหานคร และมีความยั่งยืนทางสิ่งแวดล้อม กลยุทธ์ 2.6.1 ประชาชนสามารถเข้าถึงพื้นที่สาธารณะสีเขียว ระยะทางไม่เกิน 800 เมตร หรือระยะการเดินไม่เกิน 15 นาที ค่าเป้าหมายสำนักงานเขตละ 2 แห่งต่อปี และกลยุทธ์ 2.6.2 ปลูกต้นไม้สร้างพื้นที่สีเขียวและกำแพงกรองฝุ่นทั่วกรุง จำนวน 1,000,000 ต้น ภายใน 4 ปี ค่าเป้าหมายสำนักงานเขตร่วมกับภาคีเครือข่ายต่าง ๆ ในพื้นที่เขตจัดหาพื้นที่และปลูกต้นไม้ จำนวน 10,000 ต้น/สำนักงานเขต ปีละ 2,500 ต้น ในการนี้ฝ่ายรักษาความสะอาดและสวนสาธารณะ จึงได้จัดทำโครงการการบำรุง รักษา ปรับปรุงและเพิ่มพื้นที่สีเขียว โดยมีเป้าหมายเพื่อปรับปรุงภูมิทัศน์สร้างพื้นที่สวนให้ประชาชนในพื้นที่สามารถเข้าถึงได้ภายใน 15 นาที จำนวน 2 แห่ง และเป้าหมายเพื่อปลูกต้นไม้สร้างกำแพงพื้นที่สีเขียวและกำแพงกรองฝุ่นทั่วกรุงในพื้นที่เขตพระโขนง จำนวน 2,500 ต้นภายในปีงบประมาณ 2567

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
4596

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
22

ข้อมูลอัปเดตล่าสุด 23-05-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 3.00 · 4 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
33%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 4 ครั้ง ตั้งแต่ 14 ธ.ค. 66 ถึง 16 พ.ค. 67 (154 วัน) เฉลี่ยทุก 51 วัน
  • ค่าล่าสุด 1.00 จากเป้าหมาย 3.00 (33%) เมื่อ 16 พ.ค. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.4 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 63 วัน (11 ม.ค. 67 → 14 มี.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 863 วัน นับจากรายงานล่าสุด
  • ค่าเท่าเดิมติดต่อกัน 4 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)
เป้าหมาย 3,000 · 12 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
9%
ความเร็วเฉลี่ย (ต่อเดือน)
+26.6
ล่าสุด +804.4/เดือน
คาดว่าจะบรรลุเป้าหมาย
16 ม.ค. 76
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 3,030 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 12 ครั้ง ตั้งแต่ 14 ธ.ค. 66 ถึง 5 ก.ค. 67 (204 วัน) เฉลี่ยทุก 19 วัน
  • ค่าล่าสุด 280 จากเป้าหมาย 3,000 (9%) เมื่อ 5 ก.ค. 67
  • ความคืบหน้าเฉลี่ย +26.6 ต่อเดือน (ช่วง 3 รายงานล่าสุด +804.4 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.02
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 16 ม.ค. 76 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 951.6 ต่อเดือน (อัตราปัจจุบัน 26.6 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 82 วัน (4 เม.ย. 67 → 25 มิ.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 813 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 4 ครั้ง (เช่น 25 ม.ค. 67 → 6 ก.พ. 67 เปลี่ยน -740) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 19 มี.ค. 67 → 4 เม.ย. 67 (+1,287 ใน 16 วัน)
เป้าหมาย 2,531 · 4 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
11%
ความเร็วเฉลี่ย (ต่อเดือน)
-1,297.4
ล่าสุด +837.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 4 ครั้ง ตั้งแต่ 5 มิ.ย. 67 ถึง 5 ก.ค. 67 (30 วัน) เฉลี่ยทุก 10 วัน
  • ค่าล่าสุด 280 จากเป้าหมาย 2,531 (11%) เมื่อ 5 ก.ค. 67
  • ความคืบหน้าเฉลี่ย -1,297.4 ต่อเดือน (ช่วง 3 รายงานล่าสุด +837.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.75
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 787.5 ต่อเดือน (อัตราปัจจุบัน 1,297.4 ต่อเดือน)
  • ยังไม่มีรายงานใหม่มาแล้ว 813 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 2 ครั้ง (เช่น 5 มิ.ย. 67 → 25 มิ.ย. 67 เปลี่ยน -1,503) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 25 มิ.ย. 67 → 3 ก.ค. 67 (+390 ใน 8 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (22 ครั้ง)

2024-07-05 +2 วัน

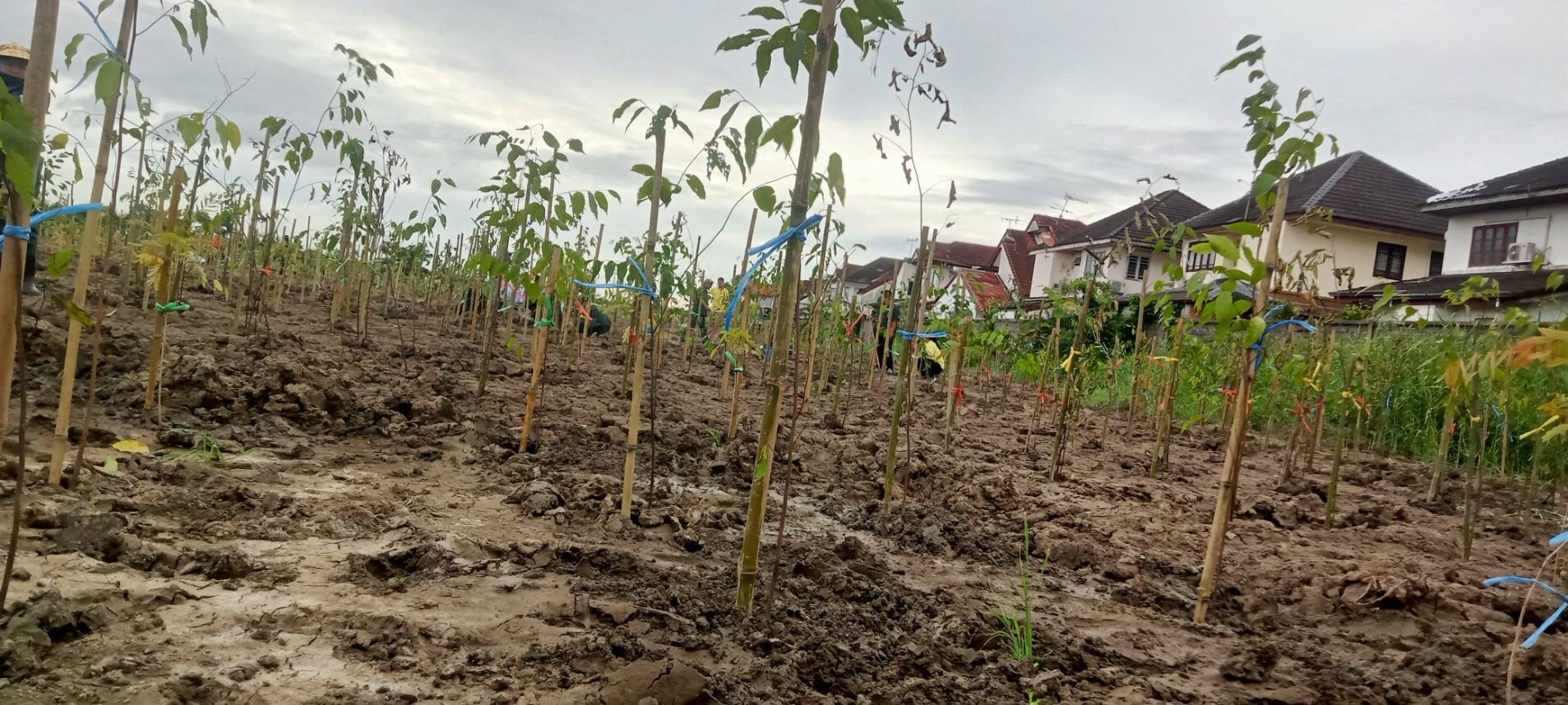

วันที่ 05/07/67 พะยูง 241 ต้น / ลำดวน 39 ต้น (ซอยวชิรธรรมสาธิต 35)
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-07-05 +2 วัน
พะยูง (ไม้ยืนต้น) 241 ต้น / ลำดวน (ไม้ยืนต้น) 39 ต้น
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-07-03 +8 วัน
วันที่ 02/07/67 ขี้เหล็ก 40 ต้น / มะขาม 420 ต้น / กุ่มบก 20 ต้น (ซอยวชิรธรรมสาธิต 35)
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-07-03 +8 วัน
ขี้เหล็ก (ไม้ยืนต้น) 40 ต้น / มะขาม (ไม้ยืนต้น) 420 ต้น / กุ่มบก (ไม้ยืนต้น) 20 ต้น
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-06-25 +0 วัน

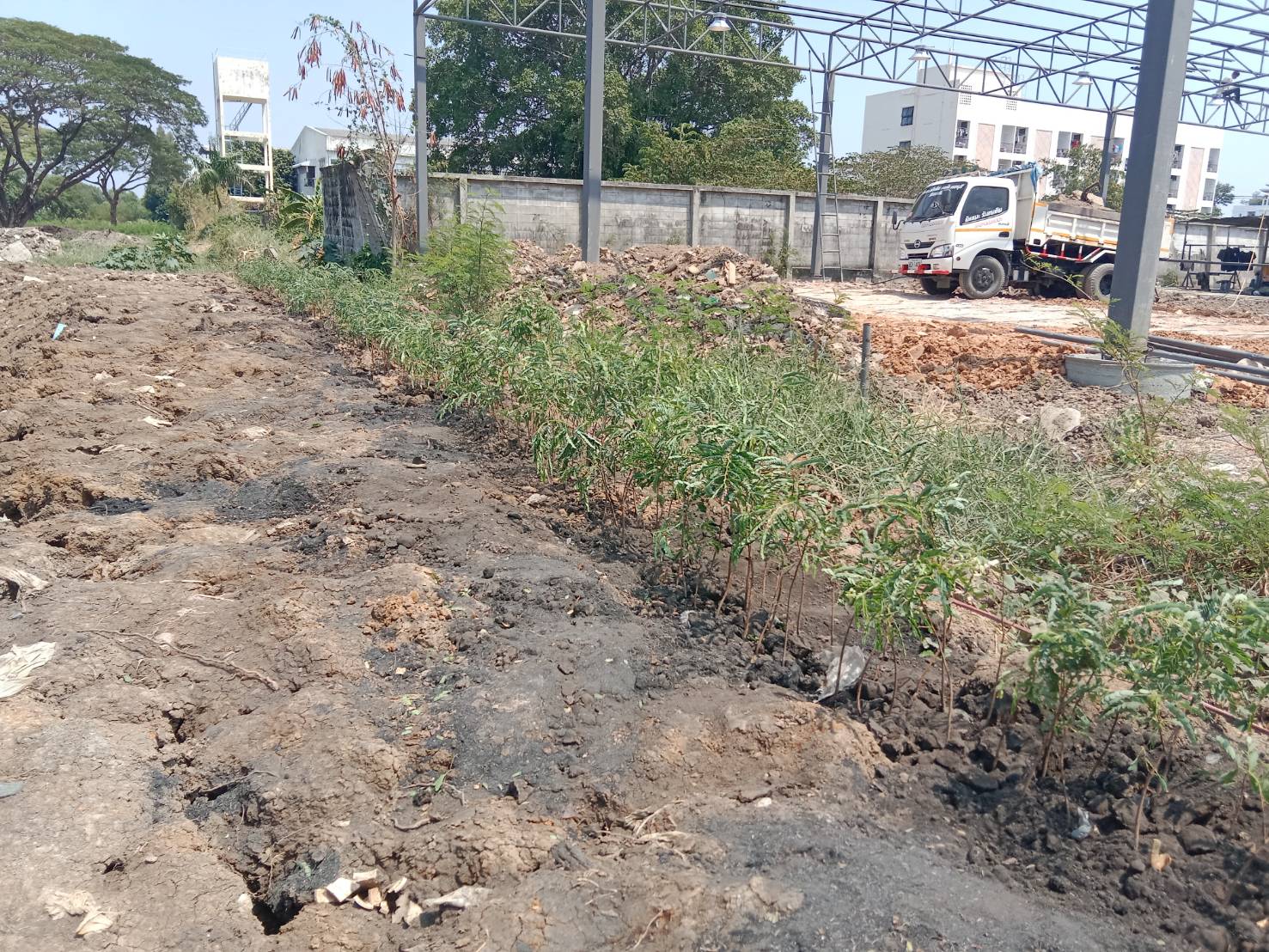

ขี้เหล็ก (ไม้ยืนต้น) จำนวน 100 ต้น
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-06-25 +82 วัน
แก้ว (ไม้ยืนต้น) 90 ต้น
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-06-25 +0 วัน

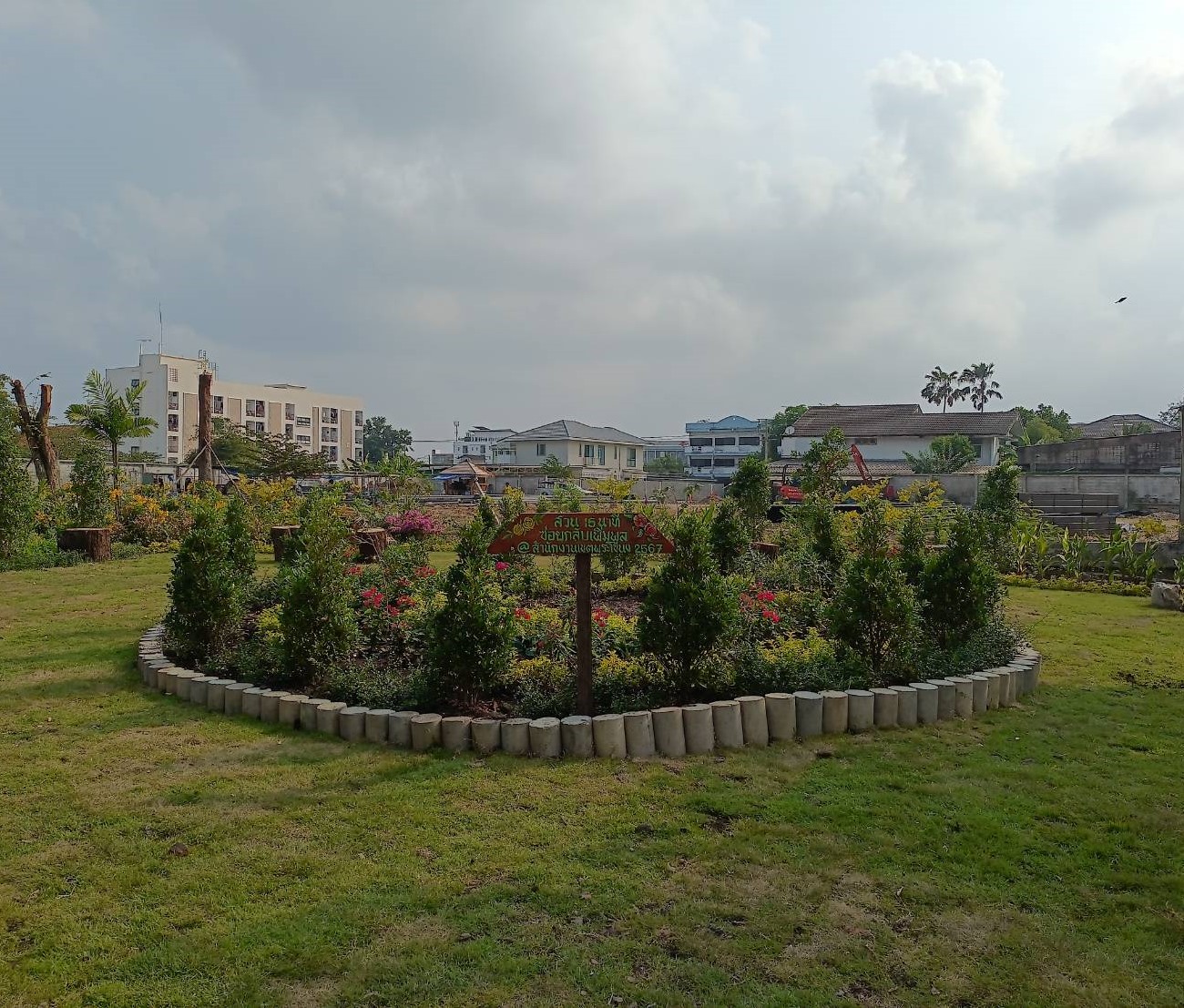

วันที่ 22/05/67 แก้ว 90 ต้น (สวนหย่อมผู้การ)
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-06-25 +20 วัน
วันที 11/06/67 ขี้เหล็ก 100 ต้น (สวนป่าคลองสามวา)
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-06-05
ปีงบประมาณ 2565 = 97 ต้น ปีงบประมาณ 2566 = 163 ต้น ปีงบประมาณ 2567 (เดือนตุลาคม 2566 - เดือนมีนาคม 2567) = 1,333 ต้น
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-05-16 +63 วัน

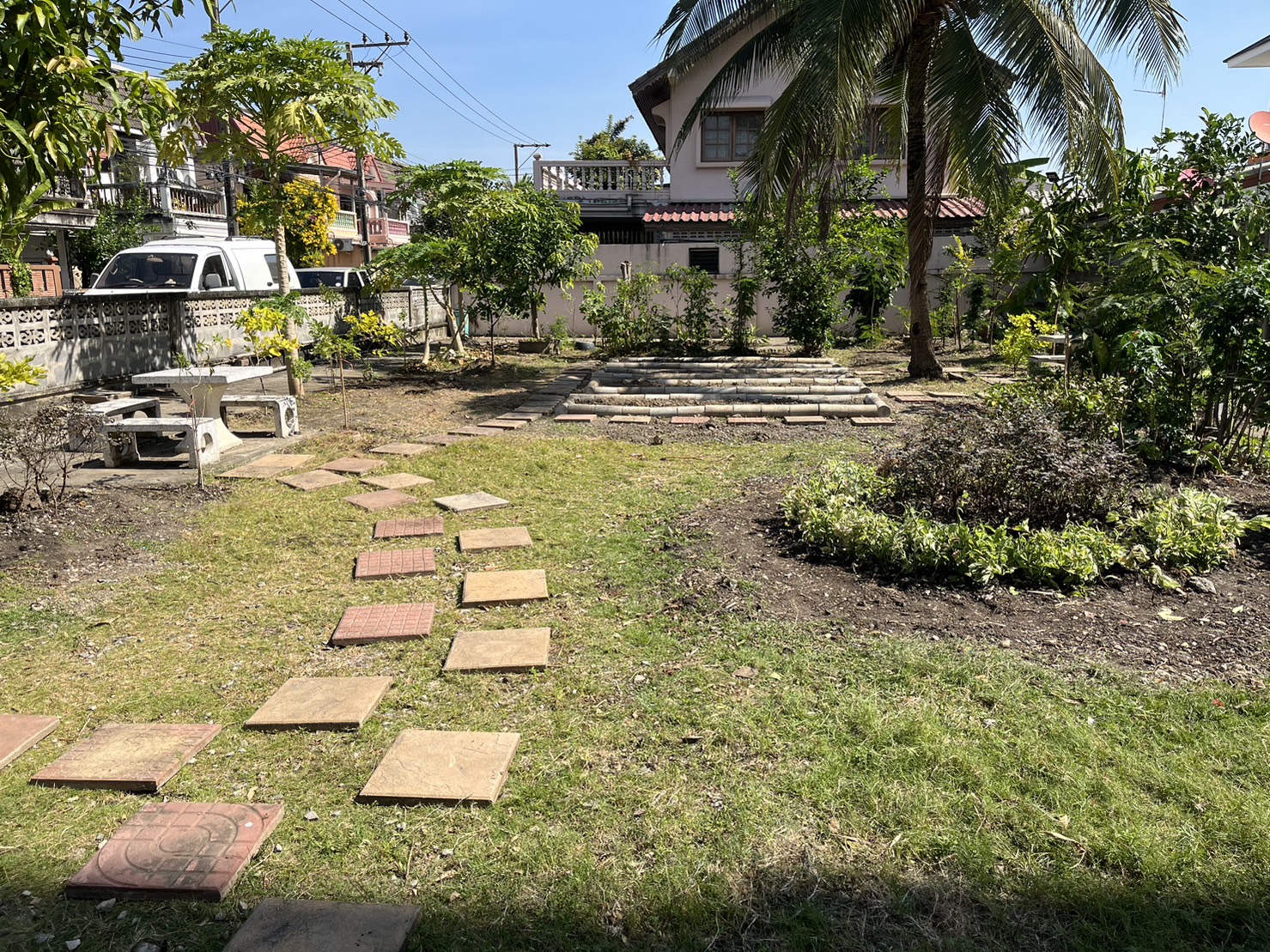

สวน 15 นาที บ้านต้นไม้ 95
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-04-04 +16 วัน

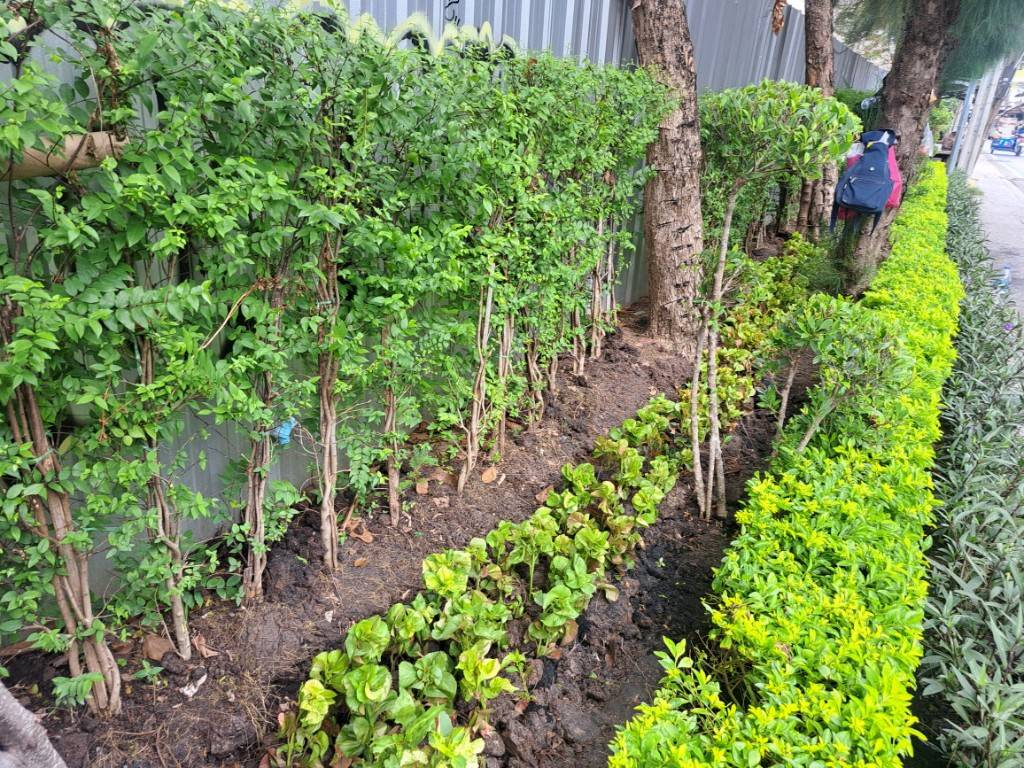

หูปลาช่อน - ไม้พุ่ม จำนวน 1750 ต้น
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-03-19 +5 วัน
มะขาม - ไม้ยืนต้น 463 ต้น
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-03-14 +23 วัน
หูปลาช่อน - ไม้พุ่ม 40 ต้น/ ชบา - ไม้พุ่ม 40 ต้น/ ไทรเกาหลี - ไม้พุ่ม 30 ต้น/ ยี่โถ - ไม้พุ่ม 30 ต้น
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-03-14 +63 วัน

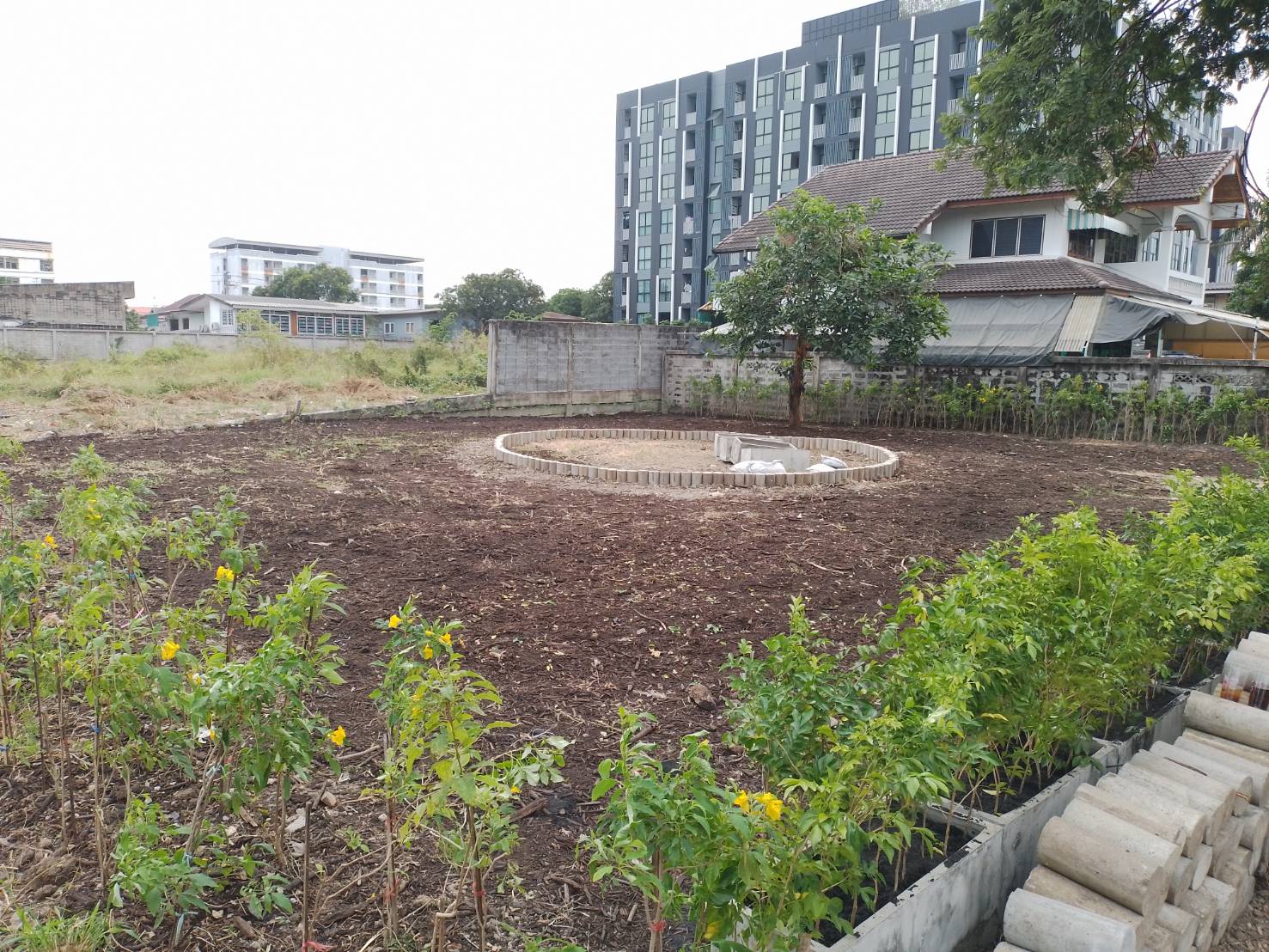

สวน 15 นาที ซอยกลับเพิ่มพูล (วชิรธรรมสาธิต 35)
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-02-20 +5 วัน
แก้ว-ไม้ยืนต้น 20 ต้น, ชะแมบทอง-ไม้พุ่ม 20 ต้น, เฟื่องฟ้า-ไม้เลื้อย 8 ต้น, รักแรกพบ-ไม้พุ่ม 5 ต้น, ไทรใบแหลม-ไม้พุ่ม 30 ต้น, เข็มปัตตาเวีย-ไม้พุ่ม 30 ต้น, ทองอุไร-ไม้พุ่ม 1 ต้น
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-02-15 +9 วัน
มะรุม-ไม้ยืนต้น 50 ต้น / มะขาม-ไม้ยืนต้น 100 ต้น / มะขามป้อม-ไม้ยืนต้น 50 ต้น / กุ่มบก-ไม้ยืนต้น 50 ต้น / ยอ-ไม้ยืนต้น 50 ต้น / แคนา-ไม้ยืนต้น 30 ต้น / สะเดา-ไม้ยืนต้น 20 ต้น
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-02-06 +12 วัน
รักแรกพบ-ไม้พุ่ม 5 ต้น/ไทรเกาหลี -ไม้พุ่ม 9 ต้น/ เฟื่องฟ้า-ไม้เลื้อย 6 ต้น
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-01-25 +14 วัน
ทองอุไร 300 ต้น/มะขาม 300 ต้น/แก้ว 160 ต้น
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-01-11 +28 วัน
หงส์ฟู่ 50 ต้น/ชะแมบทอง 8 ต้น//ขนุน 1 ต้น/นีออน 5 ต้น/ทองอุไร 10 ต้น/มะม่วง 3 ต้น/หูปลาช่อน 10 ต้น/มะนาว 1 ต้น/น้อยหน่า 3 ต้น/ชบา 8 ต้น
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2024-01-11 +28 วัน
สวน 15 นาที หมู่บ้านรุ่งเจริญ 1
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2023-12-14
รักแรกพบ-ไม้พุ่ม 21 ต้น / ประดู่บ้าน-ไม้ยืนต้น 2 ต้น / ชะแมบทอง-ไม้พุ่ม 19 ต้น / ลั่นทม-ไม้ยืนต้น 1 ต้น / เพื่องฟ้า-ไม้เลื่้อย 3 ต้น / หงส์ฟู่-ไม้พุ่ม 18 ต้น / พุดกุหลาบ-ไม้พุ่ม 1 ต้น / ทองอุไร-ไม้พุ่ม 15 ต้น
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่
2023-12-14
สวน 15 นาที คลองบางนางจีน
📍 ที่ตั้งหน่วยงาน: 13.702119, 100.601747
🗺 ดูข้อมูลแผนที่

← กลับไปเลือกเขต
