โครงการ · ปีงบประมาณ 2567

โครงการเพิ่มสวน 15 นาที เขตคลองสามวา ปี 2567

งบประมาณ - ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตคลองสามวา 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
4613

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
12

ข้อมูลอัปเดตล่าสุด 26-08-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
3. เพิ่มสวน 15 นาที (แห่ง) : OKR 4.1.05
OKR #3 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
3.00 0.00 0%

04ขั้นตอนการดำเนินงาน

8 ขั้นตอน · ผลงานรวม 0 จาก 38
ขั้นตอน
เม.ย. 67 พ.ค. 67 มิ.ย. 67 ก.ค. 67 ส.ค. 67
17 ดำเนินการปรับปรุงภูมิทัศน์ สวน 15 นาที เดือน พฤษภาคม 2567
0%
18 จัดทำรายงานผลการดำเนินการ เดือน พฤษถาคม 2567
0%
19 ดำเนินการปรับปรุงภูมิทัศน์ สวน 15 นาที เดือน มิถุนายน 2567
0%
20 จัดทำรายงานผลการดำเนินการ เดือน มิถุนายน 2567
0%
21 ดำเนินการปรับปรุงภูมิทัศน์ สวน 15 นาที เดือน กรกฏาคม 2567
0%
22 จัดทำรายงานผลการดำเนินการ เดือน มิถุนายน 2567
0%
23 ดำเนินการปรับปรุงภูมิทัศน์ สวน 15 นาที เดือน สิงหาคม 2567
0%
24 จัดทำรายงานผลการดำเนินการ เดือน สิงหาคม 2567
0%
ดำเนินการครบ ดำเนินการบางส่วน เลยกำหนดแต่ยังไม่ครบ ยังไม่มีผลงาน วันนี้
ขั้นตอนรายละเอียดเริ่มสิ้นสุด สัดส่วน (%)ผลงานที่ทำได้รายงานล่าสุดหมายเหตุ
17 ดำเนินการปรับปรุงภูมิทัศน์ สวน 15 นาที เดือน พฤษภาคม 2567 2024-04-26 2024-05-25 10.00 -
18 จัดทำรายงานผลการดำเนินการ เดือน พฤษถาคม 2567 2024-04-26 2024-05-25 1.00 -
19 ดำเนินการปรับปรุงภูมิทัศน์ สวน 15 นาที เดือน มิถุนายน 2567 2024-05-26 2024-06-25 8.00 -
20 จัดทำรายงานผลการดำเนินการ เดือน มิถุนายน 2567 2024-05-26 2024-06-25 1.00 -
21 ดำเนินการปรับปรุงภูมิทัศน์ สวน 15 นาที เดือน กรกฏาคม 2567 2024-06-26 2024-07-25 8.00 -
22 จัดทำรายงานผลการดำเนินการ เดือน มิถุนายน 2567 2024-06-26 2024-07-25 1.00 -
23 ดำเนินการปรับปรุงภูมิทัศน์ สวน 15 นาที เดือน สิงหาคม 2567 2024-07-26 2024-08-25 8.00 -
24 จัดทำรายงานผลการดำเนินการ เดือน สิงหาคม 2567 2024-07-26 2024-08-25 1.00 -
รวม 38.00 0.00

05รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 3.00 · 12 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
33%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.6/เดือน
คาดว่าจะบรรลุเป้าหมาย
8 ก.พ. 72
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 1,592 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 12 ครั้ง ตั้งแต่ 26 ต.ค. 66 ถึง 12 ก.ย. 67 (322 วัน) เฉลี่ยทุก 29 วัน
  • ค่าล่าสุด 1.00 จากเป้าหมาย 3.00 (33%) เมื่อ 12 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.6 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.09
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 8 ก.พ. 72 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 3.4 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 34 วัน (25 พ.ค. 67 → 28 มิ.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 744 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 2 ครั้ง (เช่น 26 ม.ค. 67 → 27 ก.พ. 67 เปลี่ยน -1.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 25 ธ.ค. 66 → 26 ม.ค. 67 (+1.00 ใน 32 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (12 ครั้ง)

2024-09-12 +17 วัน
1.00 ▲ +1.00

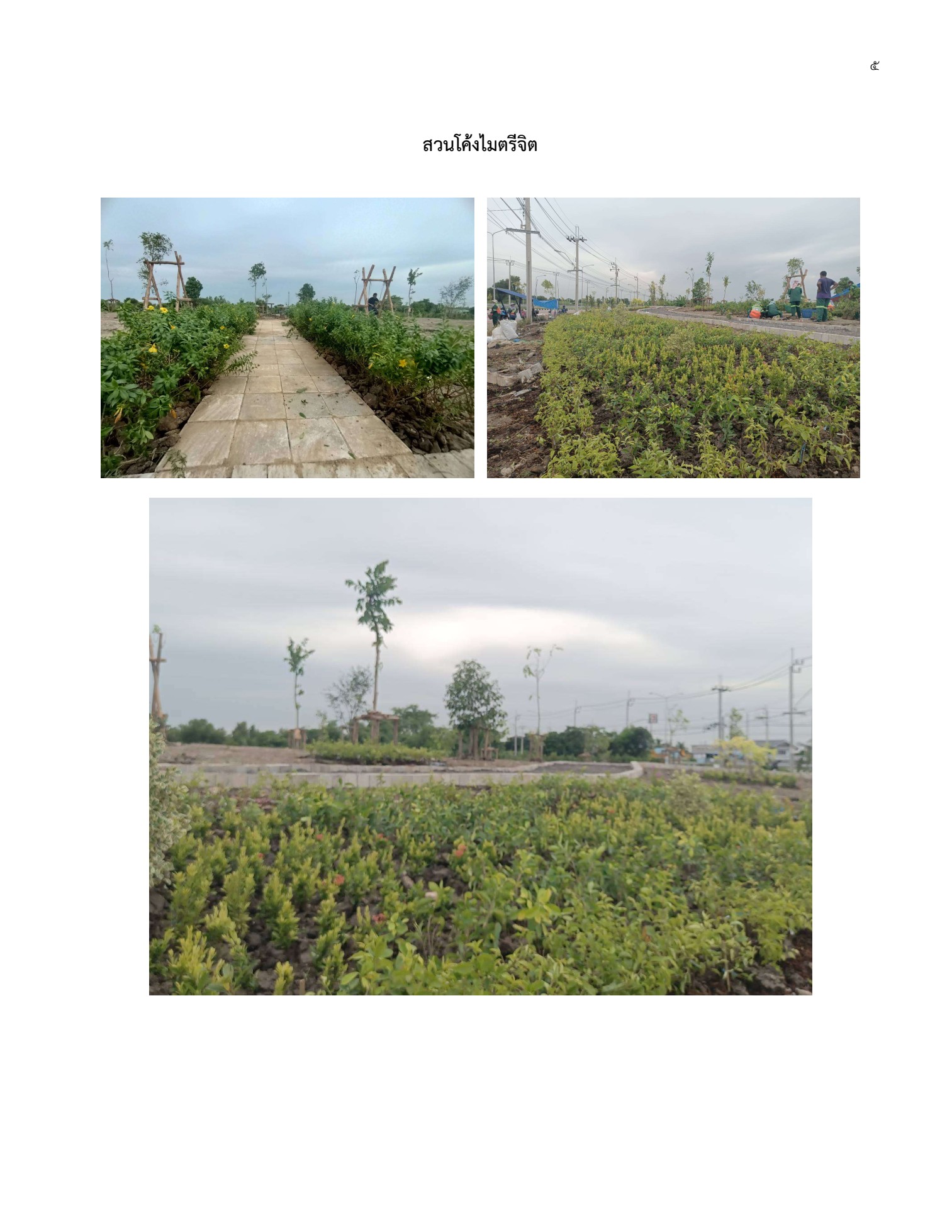

ดำเนินการก่อสร้าง/ปรับปรุง/พัฒนาพื้นที่สีเขียวให้เป็นสวน 15 นาที สวนโค้งไมตรีจิต โดยเปิดให้บริการสวน 15 นาที เรียบร้อยแล้ว เมื่อวันที่ 10 กันยายน 2567
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-08-26 +31 วัน
0.00 ● เท่าเดิม
สวนแห่งที่ 3 โค้งไมตรีจิต อยู่ระหว่างตีเส้นเพื่อทำทางวิ่ง-เดิน ปลูกต้นไม้ ทำรั้วลูกปูน
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-07-26 +28 วัน
0.00 ▼ -1.00
สวนแห่งที่ 3 โค้งไมตรีจิต อยู่ระหว่างปรับระดับดินโดยประสนขอความอนุเคราะห์จากสำนักโยธา คาดว่าจะปรับพื้นที่ดินแล้วเสร็จภายในเดือนกรกฎาคม และปรับปรุงเป็นสวน 15 นาทีเสร็จภายใน สิงหาคม 2567 นี้
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-06-28 +34 วัน
1.00 ▲ +1.00
สวนแห่งที่ 2 ดำเนินกาแล้วเสร็จ คงเหลือ สวนแห่งที่ 3 โค้งไมตรีจิต อยู่ระหว่างปรับระดับดินมอบหมายฝ่ายโยธาฯ ตั้งแต่วันที่ 13 มิถุนายน 2567 รอดำเนินการต่อไป
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2024-05-25 +29 วัน
0.00 ● เท่าเดิม
ดำเนินการพัฒนาปรับปรุงพื้นที่สวน 15 นาที (บึงแบนตะโพ) เช่น เก็บ/กวาดขยะ ลอกวัชพืชผักตบภายในบึง วางเลูกปูนกันดิน/ทำแปลง ลงดิน ปักรั้ว ปลูกต้นไม้ตามแยวรั้ว/เขื่อน เป็นต้น ดำเนินการแล้วประมาณ 80%
2024-04-26 +32 วัน
0.00 ● เท่าเดิม
ดำเนินการพัฒนาปรับปรุงพื้นที่สวน 15 นาที (บึงแบนตะโพ) เช่น เก็บ/กวาดขยะ ลอกวัชพืชผักตบภายในบึง วางเขื่อนกันดิน ลงดิน ปักรั้ว เป็นต้น ดำเนินการแล้วประมาณ 65%
2024-03-25 +27 วัน

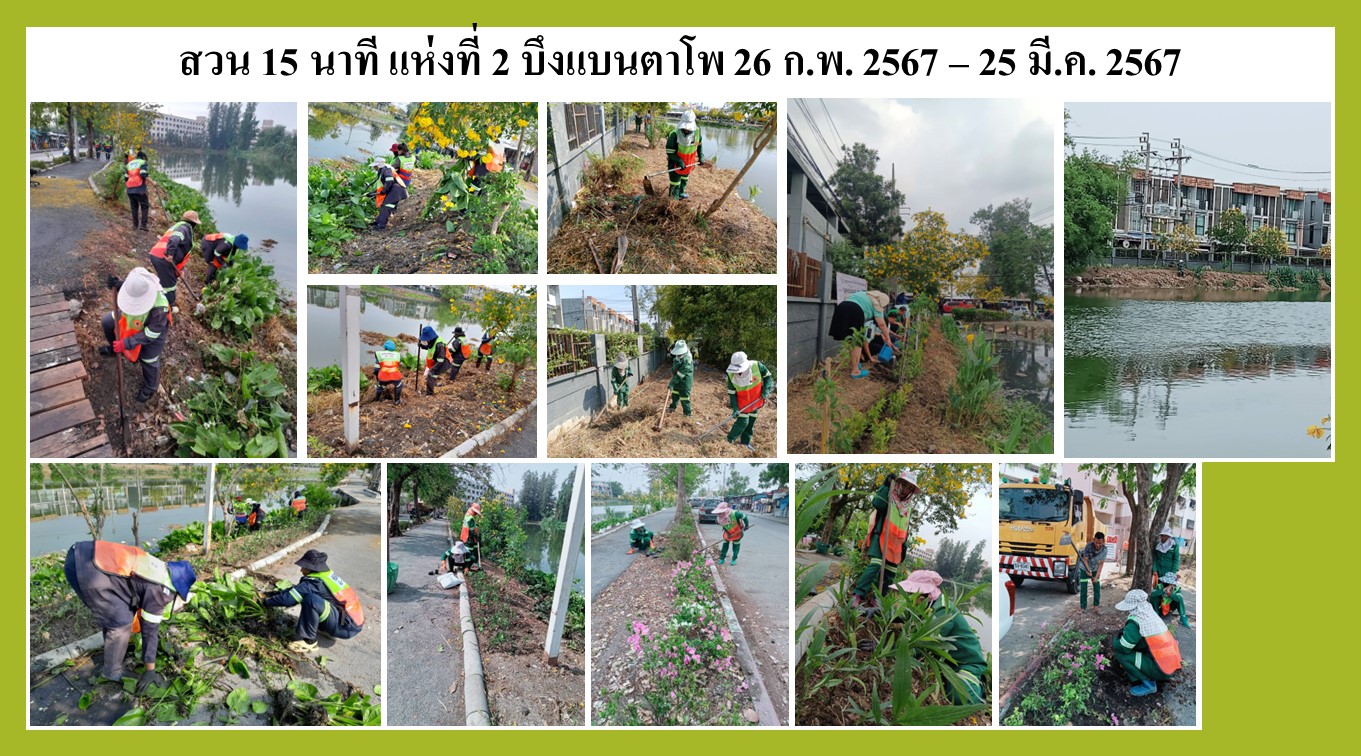

0.00 ● เท่าเดิม
ดำเนินการพัฒนาปรับปรุงพื้นที่สวน 15 นาที (บึงแบนตะโพ) เช่น ปลูกต้นไม้(ประดู่ป่า, ทองอุไร,เฟื่องฟ้า, คริสติน่า) เก็บ/กวาดขยะ ลอกวัชพืชบักตบภายในบึง เป็นต้น ดำเนินการแล้วประมาณ 60%
2024-02-27 +32 วัน
0.00 ▼ -1.00
ดำเนินการพัฒนาปรับปรุงพื้นที่สวน 15 นาที (บึงแบนตะโพ) เช่น ปลูกต้นไม้ เก็บ/กวาดขยะ ลอกวัชพืชภายในบึง เป็นต้น

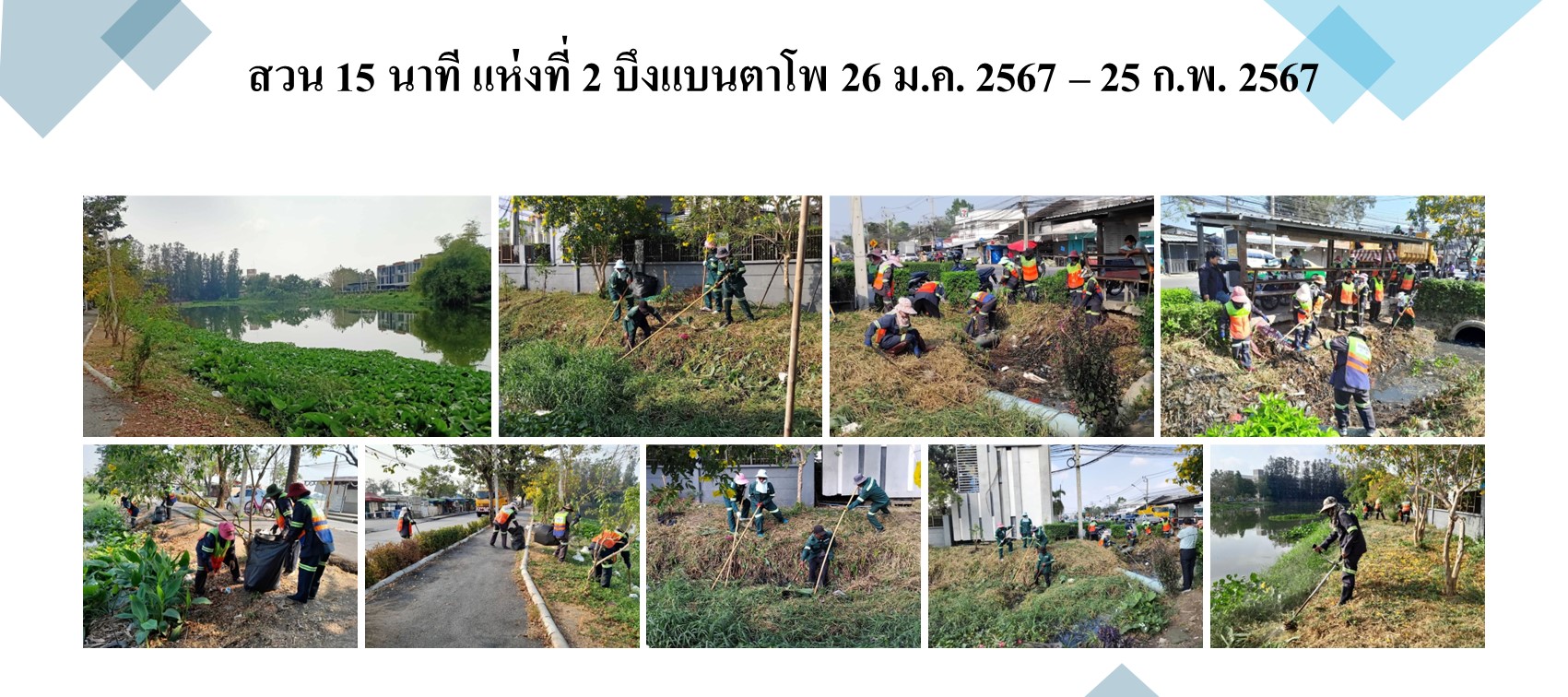

2024-01-26 +32 วัน
1.00 ▲ +1.00
เปิดสวนสามวาพระยาสุเรนทร์ วันที่ 25 มกราคม 2567
2023-12-25 +31 วัน
0.00 ● เท่าเดิม
สวนสามวาพระยาสุเรนทร์ อยู่ระหว่างปรับปรุงตกแต่งพื้นที่ ต้นไม้ เพิ่มทางเท้าตามองค์ประกอบสวน 15 นาที
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-11-24 +29 วัน
0.00 ● เท่าเดิม
สวนวัดพระยาสุเนทร์ อยู่ระหว่างตัดแต่งต้นไม่เปิดทางออกจากแนวทางเดิน-วิ่งอ
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่
2023-10-26
0.00

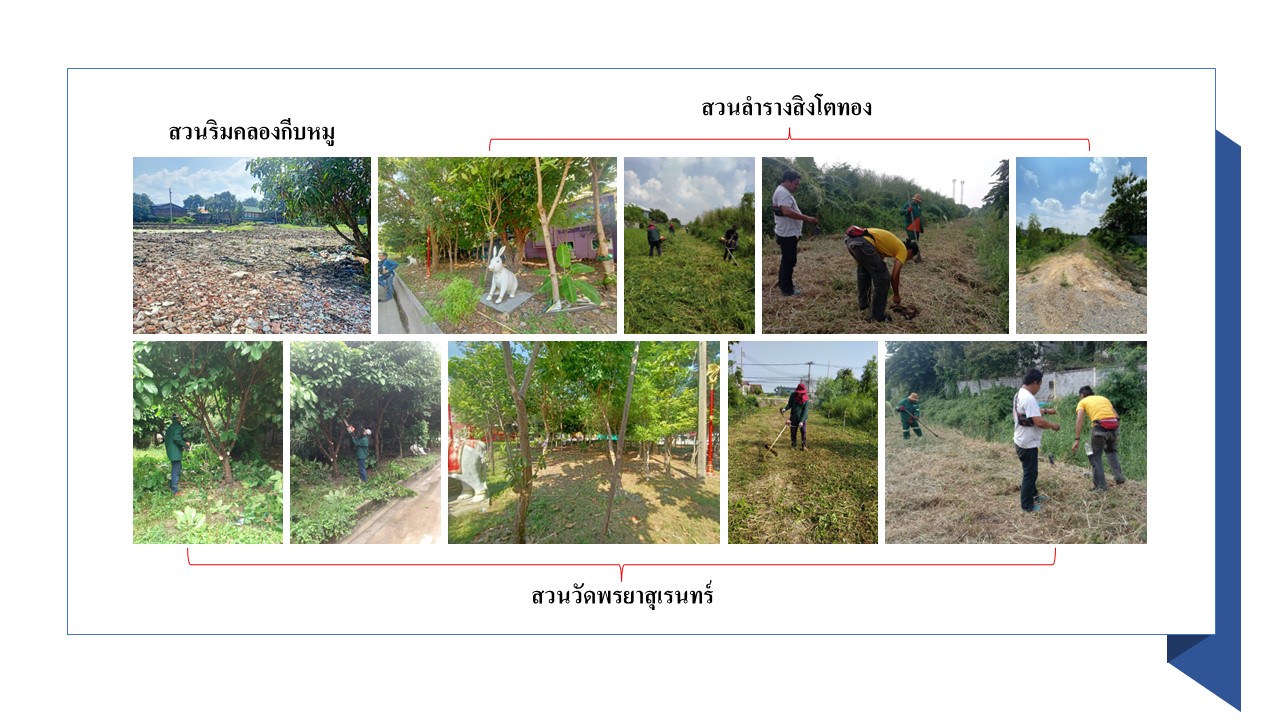

1.สวนวัดพระยาสุเนทร์ อยู่ระหว่างสำรวจต้นไม้ที่จะขุดล้อมออกจากแนวทางเดิน วิ่ง, 2.สวนลำลางสิงโตทอง อยู่ระหว่างสำรวจแนวสาธาระ และปลูกต้นไม้(กินได้)แนวทางเดิน และพัฒนาริมกำแพงหมู่บ้าน, 3.สวนริมคลองกีบหมู อยู่ระหว่างจัดหาต้นไม้และปรับพื้นที่
📍 ที่ตั้งหน่วยงาน: 13.859672, 100.704330
🗺 ดูข้อมูลแผนที่

← กลับไปเลือกเขต
