โครงการ · กิจกรรม · ปีงบประมาณ 2567

ปรับปรุง/พัฒนา บ้านหนังสือ (แห่ง)

งบประมาณ - ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตคันนายาว 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เขตที่ดำเนินโครงการ
สำนักงานเขตคันนายาว
เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
466

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
11

ข้อมูลอัปเดตล่าสุด 05-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
13. ปรับปรุง/พัฒนา บ้านหนังสือ (แห่ง) : OKR 8.1.07
OKR #14 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.00 0.00 0%

04ขั้นตอนการดำเนินงาน

1 ขั้นตอน · ผลงานรวม 0 จาก 100
ขั้นตอน
ต.ค. 66 พ.ย. 66 ธ.ค. 66 ม.ค. 67 ก.พ. 67 มี.ค. 67 เม.ย. 67 พ.ค. 67 มิ.ย. 67 ก.ค. 67 ส.ค. 67 ก.ย. 67
1 ปรับปรุงพัฒนา บ้านหนังสือ
0%
ดำเนินการครบ ดำเนินการบางส่วน เลยกำหนดแต่ยังไม่ครบ ยังไม่มีผลงาน วันนี้
ขั้นตอนรายละเอียดเริ่มสิ้นสุด สัดส่วน (%)ผลงานที่ทำได้รายงานล่าสุดหมายเหตุ
1 ปรับปรุงพัฒนา บ้านหนังสือ 2023-10-01 2024-09-30 100.00 -
รวม 100.00 0.00

05รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.00 · 11 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.5/เดือน
บรรลุเป้าหมายเมื่อ
23 ส.ค. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 38 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 11 ครั้ง ตั้งแต่ 31 ต.ค. 66 ถึง 23 ส.ค. 67 (297 วัน) เฉลี่ยทุก 30 วัน
  • ค่าล่าสุด 1.00 จากเป้าหมาย 1.00 (100%) เมื่อ 23 ส.ค. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.5 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.25
  • ถึงเป้าหมายครั้งแรกเมื่อ 23 ส.ค. 67 (ก่อนหรือตรงกำหนด 38 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 37 วัน (25 มี.ค. 67 → 1 พ.ค. 67)
  • ก้าวหน้ามากที่สุดในช่วง 25 ก.ค. 67 → 23 ส.ค. 67 (+1.00 ใน 29 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (11 ครั้ง)

2024-08-23 +29 วัน
1.00 ▲ +1.00

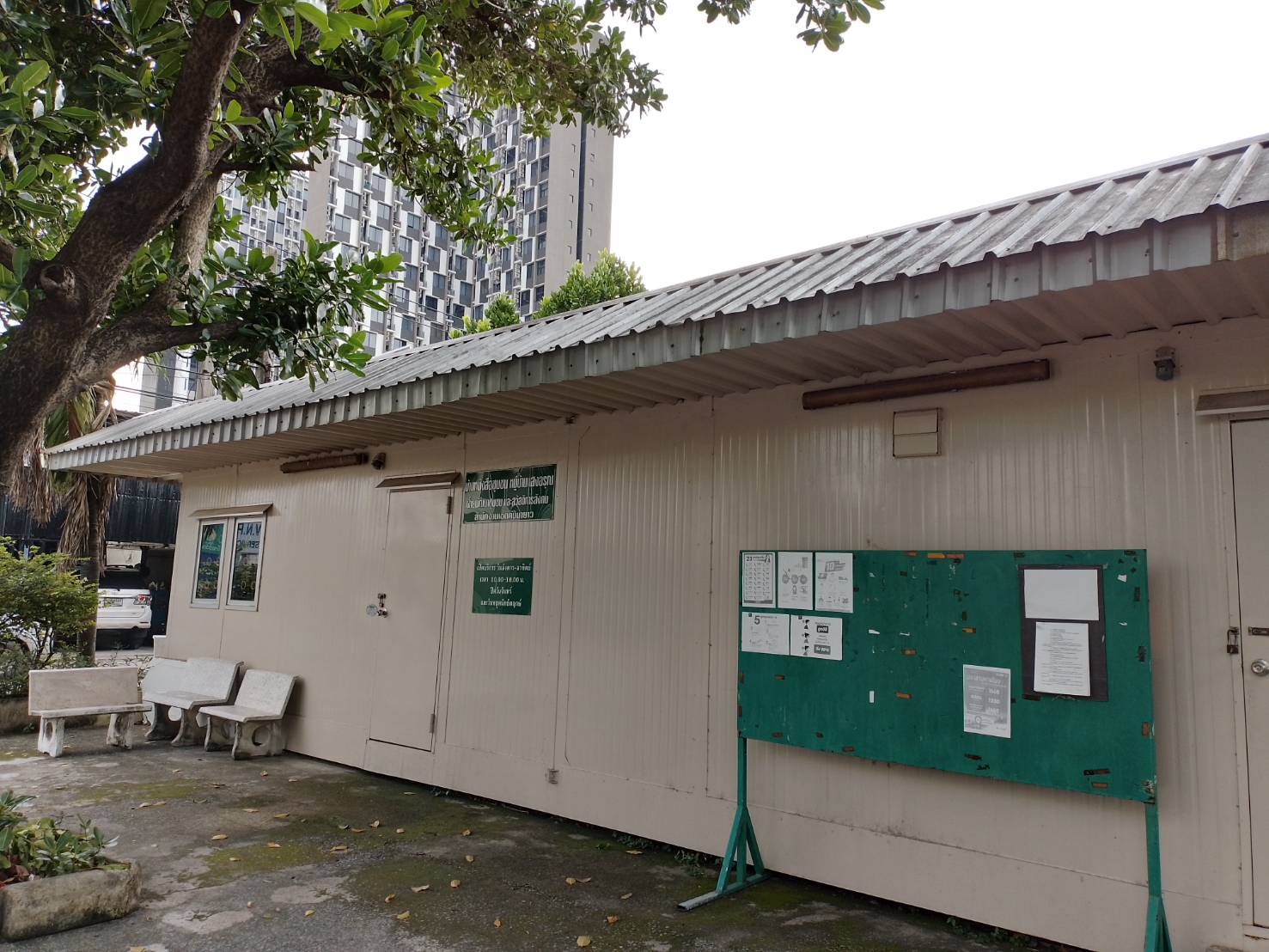

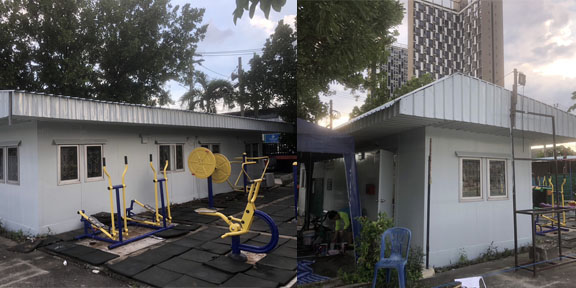

ดำเนินการปรับปรุงซ่อมแซมบ้านหนังสือชุมชนแสงอรุณเรียบร้อยแล้ว เนื้องานในการดำเนินการ - ทาสีทั้งอาคาร ดำเนินการแล้วเสร็จในวันที่ 23 สิงหาคม 2567
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-07-25 +30 วัน
0.00 ● เท่าเดิม
บ้านหนังสือในพื้นที่มีทั้งหมด จำนวน 2 แห่ง - ปรับปรุง จำนวน 1 แห่ง ได้แก่ 1. บ้านหนังสือชุมชนแสงอรุณ - เนื้องาน ทาสีทั้งอาคาร - ผู้รับจ้างเข้าดำเนินการวันที่ 10 สิงหาคม แล้วเสร็จภายใน 15 วัน
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-06-25 +29 วัน
0.00 ● เท่าเดิม
บ้านหนังสือในพื้นที่มีทั้งหมด จำนวน 2 แห่ง - ปรับปรุง จำนวน 1 แห่ง ได้แก่ 1. บ้านหนังสือชุมชนแสงอรุณ - เนื้องาน ทาสีทั้งอาคาร - ประมาณราคาเรียบร้อยแล้ว อยู่ระหว่างดำเนินการจ้างเหมา (คาดว่าแล้วเสร็จในเดือน กรกฎาคม)
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-05-27 +26 วัน
0.00 ● เท่าเดิม
บ้านหนังสือในพื้นที่มีทั้งหมด จำนวน 2 แห่ง - ปรับปรุง จำนวน 1 แห่ง 1. บ้านหนังสือชุมชนแสงอรุณ - ดำเนินการทาสีทั้งอาคาร ประมาณราคาเรียบร้อยแล้ว อยู่ระหว่างดำเนินการหาผู้รับจ้างเหมา (คาดว่าแล้วเสร็จในเดือน กรกฎาคม)
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-05-01 +37 วัน
0.00 ● เท่าเดิม
บ้านหนังสือในพื้นที่มีทั้งหมด จำนวน 2 แห่ง - ปรับปรุง จำนวน 1 แห่ง (บ้านหนังสือชุมชนแสงอรุณ) - ประมาณราคาเรียบร้อยแล้ว อยู่ระหว่างดำเนินการจ้างเหมา เนื้องานทาสีทั้งอาคารและเปลี่ยนระบบไฟฟ้าภายในอาคาร
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-03-25 +25 วัน
0.00 ● เท่าเดิม
บ้านหนังสือในพื้นที่มีทั้งหมด จำนวน 2 แห่ง - ปรับปรุง จำนวน 1 แห่ง (บ้านหนังสือชุมชนแสงอรุณ) - อยู่ระหว่างการประมาณราคา
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-02-29 +29 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างประมาณราคาเพื่อขอจัดสรรงบกลาง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2024-01-31 +34 วัน
0.00 ● เท่าเดิม
ฝ่ายโยธาอยู่ระหว่างประมาณราคา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2023-12-28 +29 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างประมาณราคา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2023-11-29 +29 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างประมาณราคา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่
2023-10-31
0.00
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.799402, 100.682136
🗺 ดูข้อมูลแผนที่

← กลับไปเลือกเขต
