โครงการ · กิจกรรม · ปีงบประมาณ 2567

รายการปรับปรุงซอยรามอินทรา 8 แยก 2-1 (ที่ดินแปลงที่เล็กที่สุด)

งบประมาณ 4,050,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตบางเขน 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

เพื่อแก้ไขปัญหาความเดือดร้อนของประชาชนและสร้างความปลอดภัยในการสัญจรให้แก่ประชาชน

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
4680

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
12

ข้อมูลอัปเดตล่าสุด 27-01-2025 16:36

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.19 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.19 · 11 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
97%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.1/เดือน
คาดว่าจะบรรลุเป้าหมาย
10 ส.ค. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 51 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 11 ครั้ง ตั้งแต่ 9 พ.ย. 66 ถึง 26 ก.ค. 67 (260 วัน) เฉลี่ยทุก 26 วัน
  • ค่าล่าสุด 0.18 จากเป้าหมาย 0.19 (97%) เมื่อ 26 ก.ค. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.1 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.29
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 10 ส.ค. 67 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.0 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 40 วัน (13 ธ.ค. 66 → 22 ม.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 794 วัน นับจากรายงานล่าสุด
  • ก้าวหน้ามากที่สุดในช่วง 24 มิ.ย. 67 → 26 ก.ค. 67 (+0.18 ใน 32 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (12 ครั้ง)

2024-07-26 +32 วัน
0.18 ▲ +0.18
ผู้รับเหมาดำเนินการส่งมอบแล้วเสร็จ
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-06-24 +34 วัน
0.00 ● เท่าเดิม

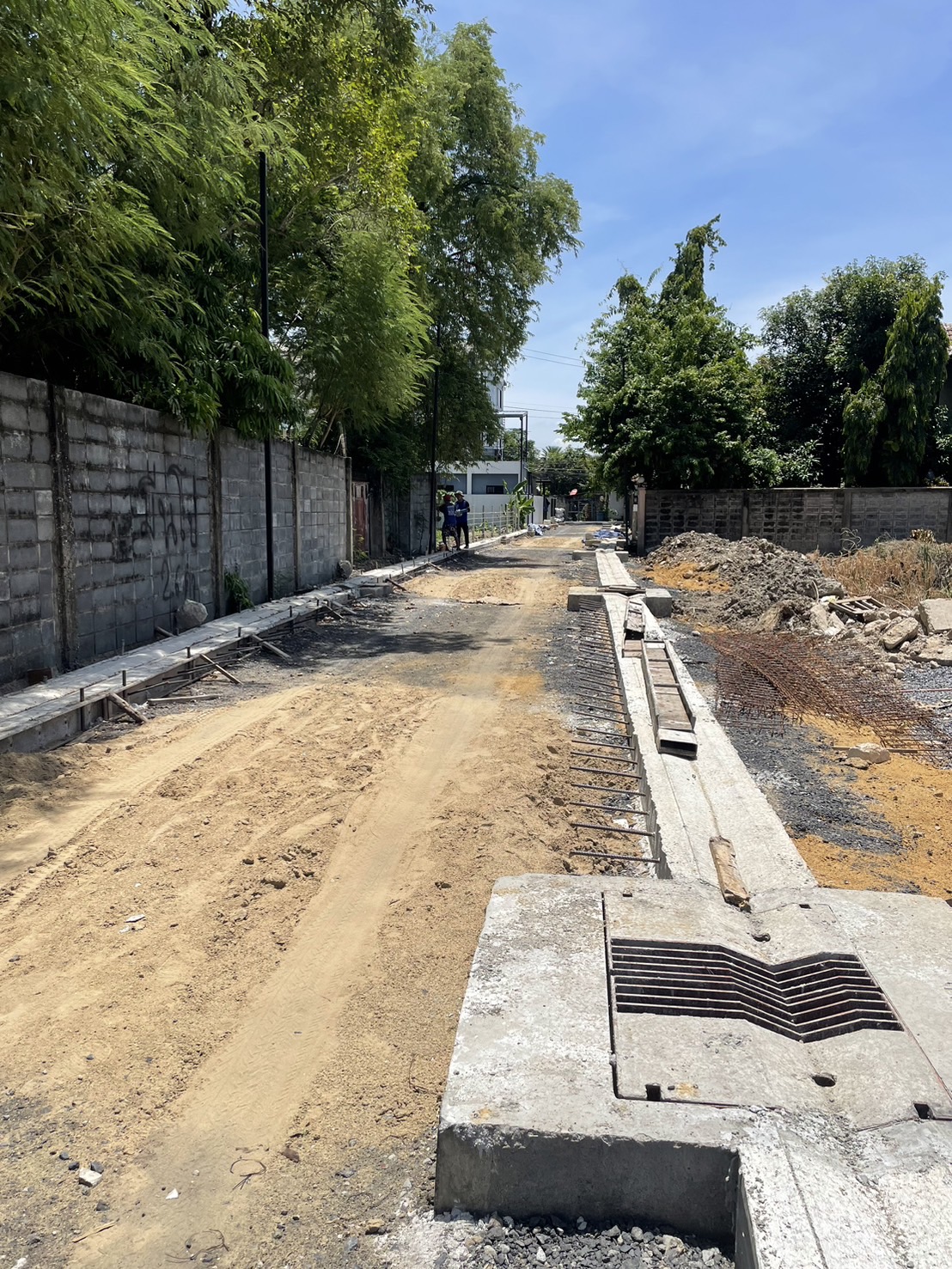

ผู้รับเหมาดำเนินการเทรางวี
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-05-21 +28 วัน
0.00 ● เท่าเดิม
ผู้รับเหมาดำเนินการ บนอัดหินคลุกพร้อมหล่อบ่อ
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-04-23 +29 วัน
0.00 ● เท่าเดิม
ผู้รับเหมาขนวัสดุเข้าหน้างาน เช่นท่อ และบ่อพัก
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-03-25 +19 วัน
0.00 ● เท่าเดิม
รอการประชาเชื่อมท่อชั่วคราว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-03-06 +16 วัน
0.00 ● เท่าเดิม
ลงนามสัญญารายการปรับปรุงซอยรามอินทรา 8 แยก 2-1 (ที่ดินแปลงที่เล็กที่สุด) 18 มกราคม 2567
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-02-19 +0 วัน
0.00 ● เท่าเดิม
ลงนามสัญญา 18 มกราคม 2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-02-19 +28 วัน
0.00 ● เท่าเดิม
ลงนามสัญญา 18 มกราคม 2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-01-22 +40 วัน
0.00 ● เท่าเดิม

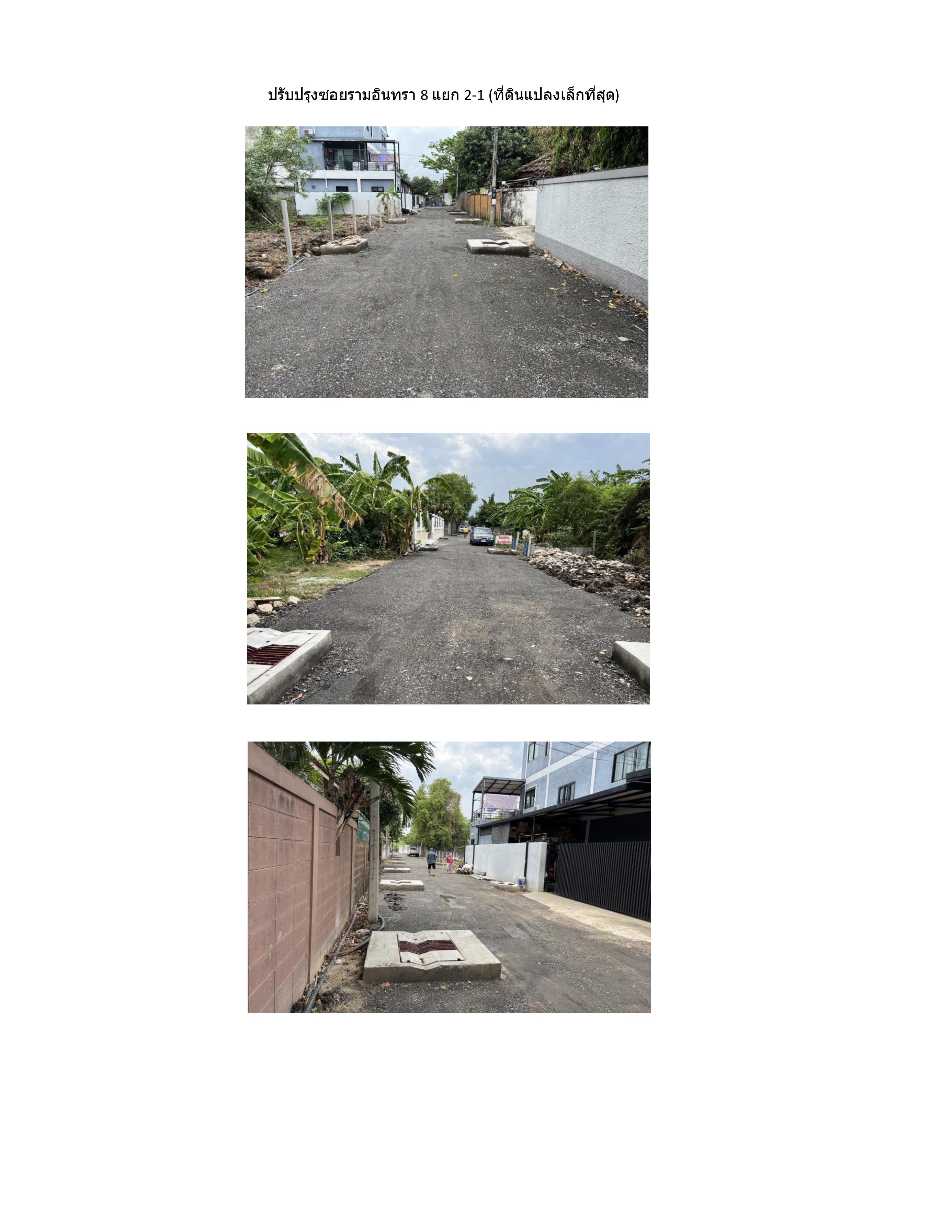

อยู่ระหว่างรอลงสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2023-12-13 +15 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างขออนุมัติจัดสรร
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2023-11-28 +19 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างจัดทำเอกสารขอเงินงวด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2023-11-09
0.00

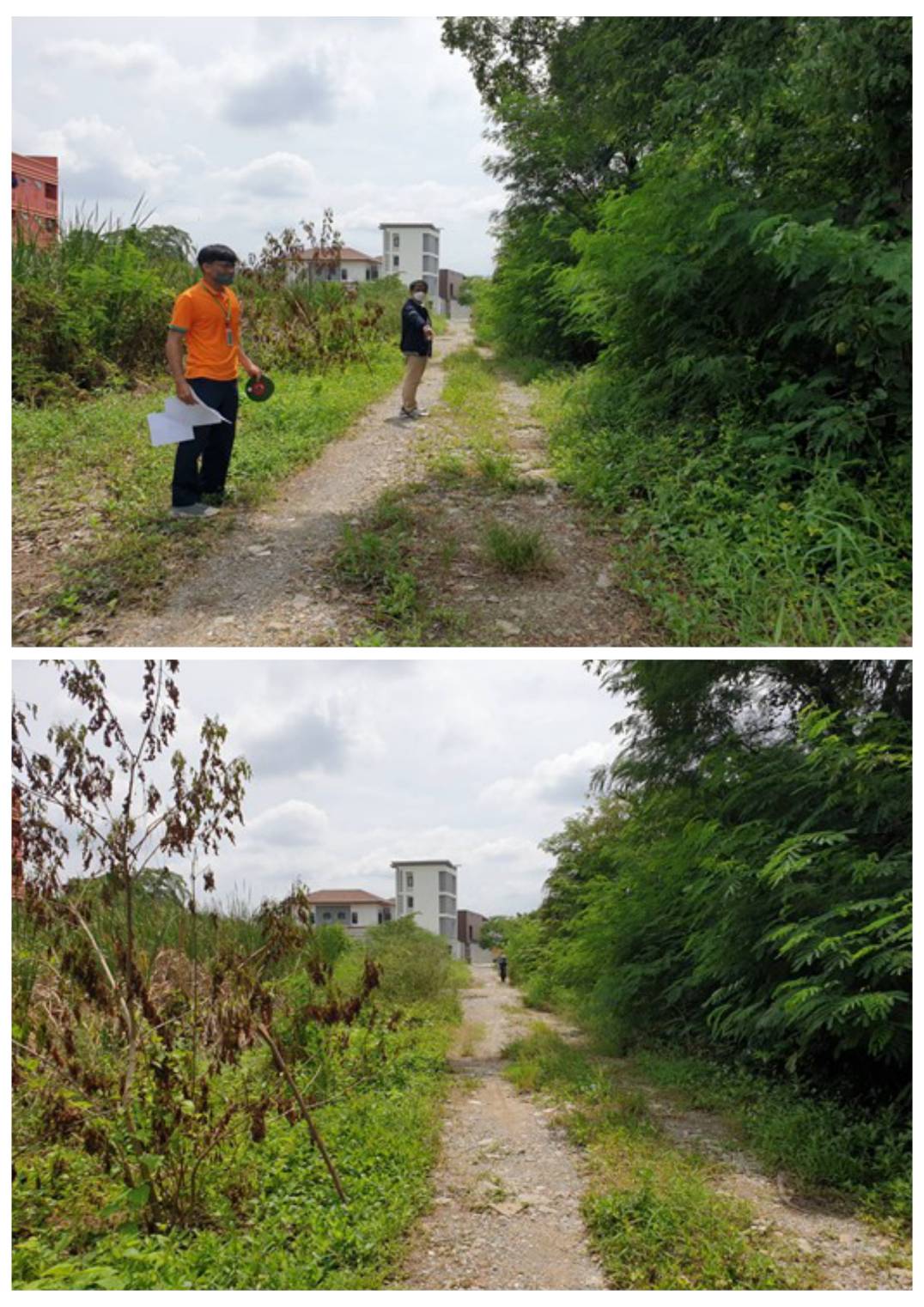

จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
