โครงการ · กิจกรรม · ปีงบประมาณ 2567

รายการปรับปรุงซอยรามอินทรา 65 แยก 26

งบประมาณ 2,388,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตบางเขน 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

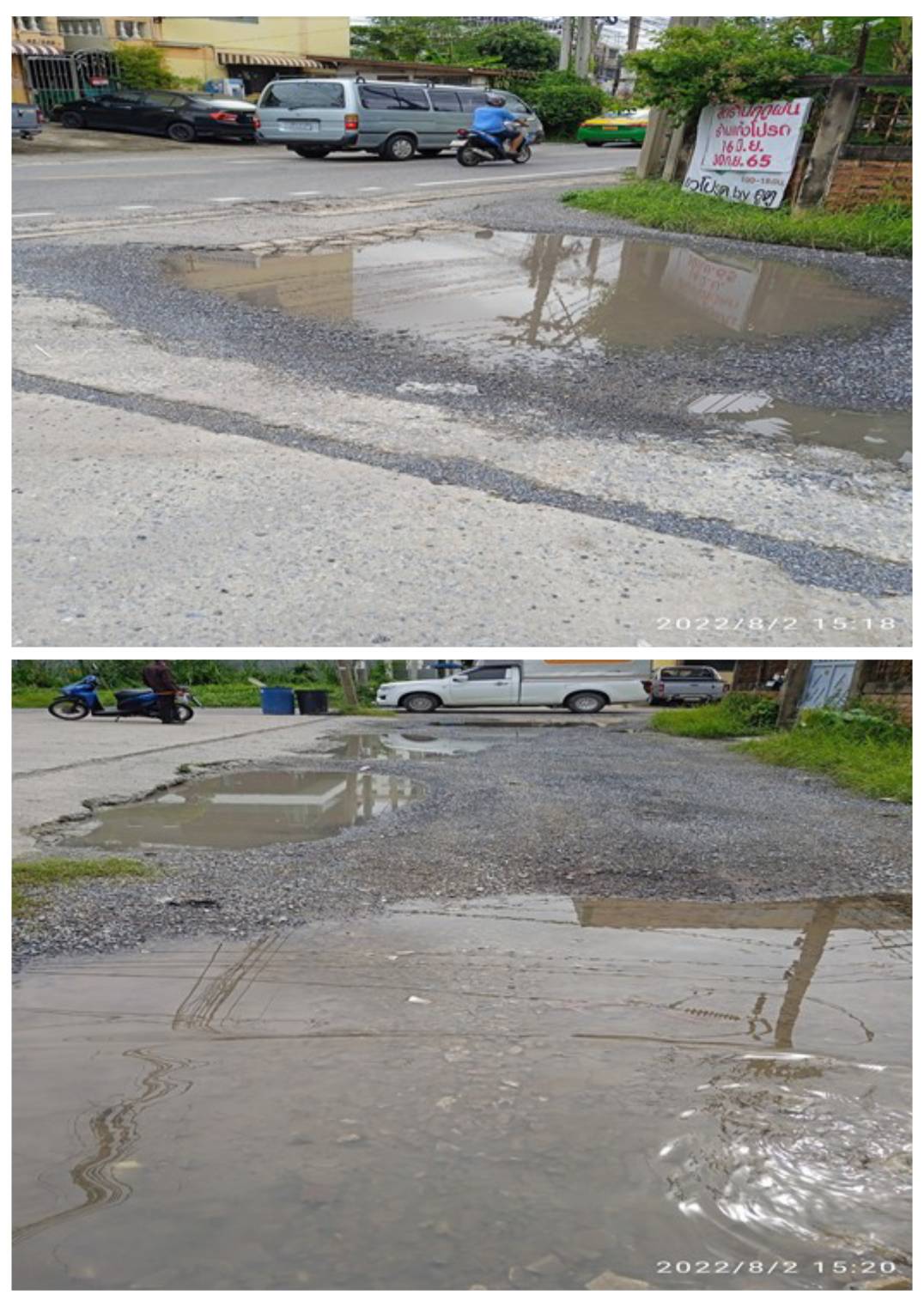

เพื่อแก้ไขปัญหาความเดือดร้อนของประชาชนและสร้างความปลอดภัยในการสัญจรให้แก่ประชาชน

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
4696

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
9

ข้อมูลอัปเดตล่าสุด 27-01-2025 16:36

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.10 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.10 · 9 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
98%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.1/เดือน
คาดว่าจะบรรลุเป้าหมาย
29 พ.ค. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 124 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 9 ครั้ง ตั้งแต่ 9 พ.ย. 66 ถึง 21 พ.ค. 67 (194 วัน) เฉลี่ยทุก 24 วัน
  • ค่าล่าสุด 0.10 จากเป้าหมาย 0.10 (98%) เมื่อ 21 พ.ค. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.1 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.31
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 29 พ.ค. 67 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.0 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 40 วัน (13 ธ.ค. 66 → 22 ม.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 857 วัน นับจากรายงานล่าสุด
  • ก้าวหน้ามากที่สุดในช่วง 24 เม.ย. 67 → 21 พ.ค. 67 (+0.10 ใน 27 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (9 ครั้ง)

2024-05-21 +27 วัน
0.10 ▲ +0.10
ดำเนินการปรับปรุงแล้วเสร็จ ตามสัญญา เลขที่ 3/2567 โดย บ.วรประสิทธิ์ก่อสร้าง จก. ส่งงานเมื่อวันที่ 10 เม.ย. 67
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-04-24 +30 วัน
0.00 ● เท่าเดิม
ผู้รับเหมาดำเนินการเก็บงานเพื่อเตรียมส่งมอบ
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-03-25 +19 วัน
0.00 ● เท่าเดิม

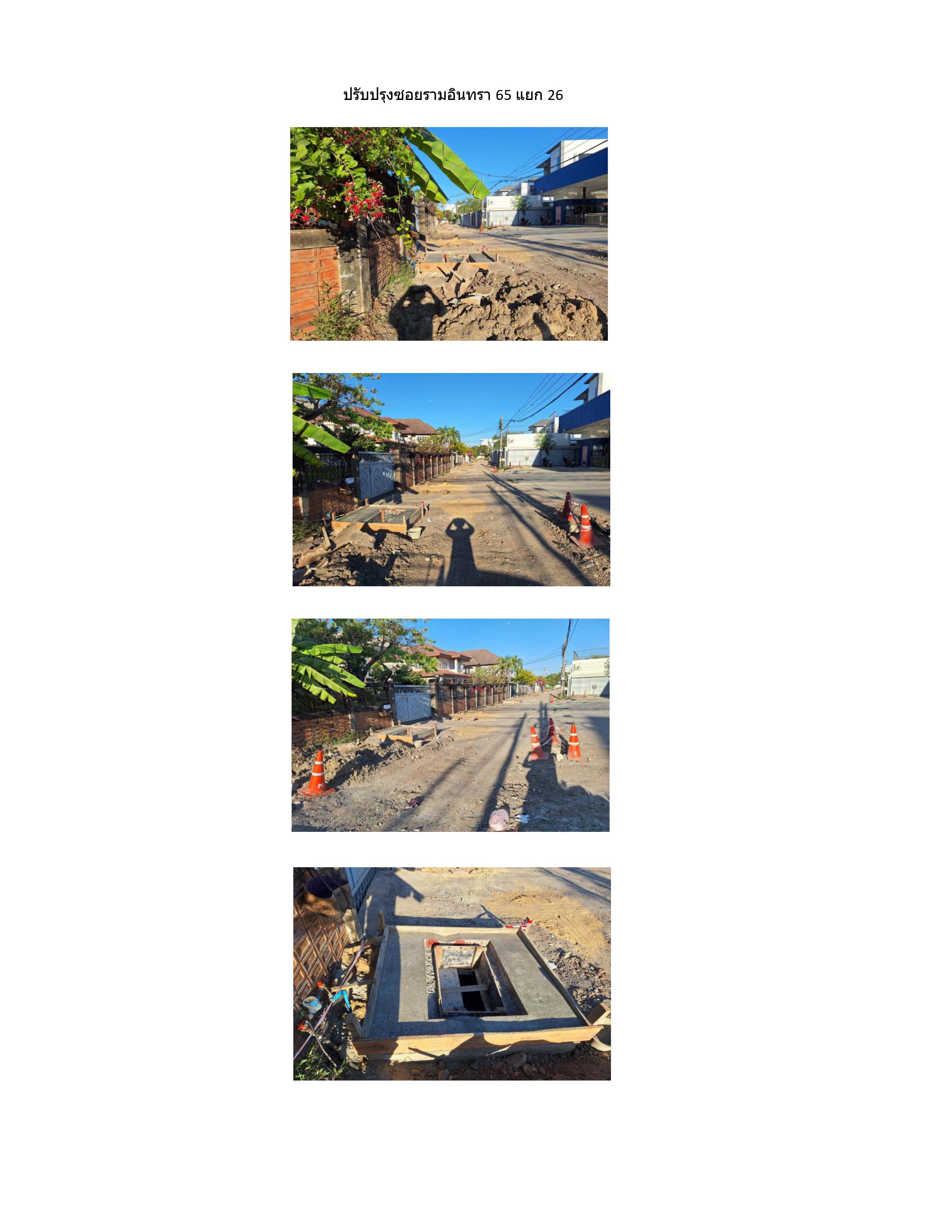

ดำเนินการวางท่อพร้อมฝังกลบและเทขอบบ่อท่อระบายน้ำ
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-03-06 +16 วัน
0.00 ● เท่าเดิม
ลงนามสัญญารายการปรับปรุงซอยรามอินทรา 65 แยก 26 เมื่อวันที่ 11 มกราคม 2567
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-02-19 +28 วัน
0.00 ● เท่าเดิม
ลงนามสัญญา 11 มกราคม 2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-01-22 +40 วัน
0.00 ● เท่าเดิม
ลงนามสัญญา 11 มกราคม 2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2023-12-13 +15 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างขออนุมัติจัดสรร
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2023-11-28 +19 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างประกาศผลผู้ชนะและรออุทธรณ์
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2023-11-09
0.00
จัดทำและเห็นชอบแผน/ประกาศแผนจัดซื้อจัดจ้าง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
