โครงการ · กิจกรรม · ปีงบประมาณ 2567

รายการปรับปรุงซอยรามอินทรา 34 แยก 11 (ซอยอยู่เย็น 6)

งบประมาณ 9,024,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตบางเขน 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

เพื่อแก้ไขปัญหาความเดือดร้อนของประชาชนและสร้างความปลอดภัยในการสัญจรให้แก่ประชาชน

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
4855

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
6

ข้อมูลอัปเดตล่าสุด 27-01-2025 16:38

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.39 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.39 · 6 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
99%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.1/เดือน
คาดว่าจะบรรลุเป้าหมาย
26 ก.ย. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 4 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 6 ครั้ง ตั้งแต่ 6 มี.ค. 67 ถึง 24 ก.ย. 67 (202 วัน) เฉลี่ยทุก 40 วัน
  • ค่าล่าสุด 0.39 จากเป้าหมาย 0.39 (99%) เมื่อ 24 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.1 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.58
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 26 ก.ย. 67 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.0 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 63 วัน (24 พ.ค. 67 → 26 ก.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 731 วัน นับจากรายงานล่าสุด
  • ก้าวหน้ามากที่สุดในช่วง 26 ก.ค. 67 → 24 ก.ย. 67 (+0.39 ใน 60 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (6 ครั้ง)

2024-09-24 +60 วัน
0.39 ▲ +0.39

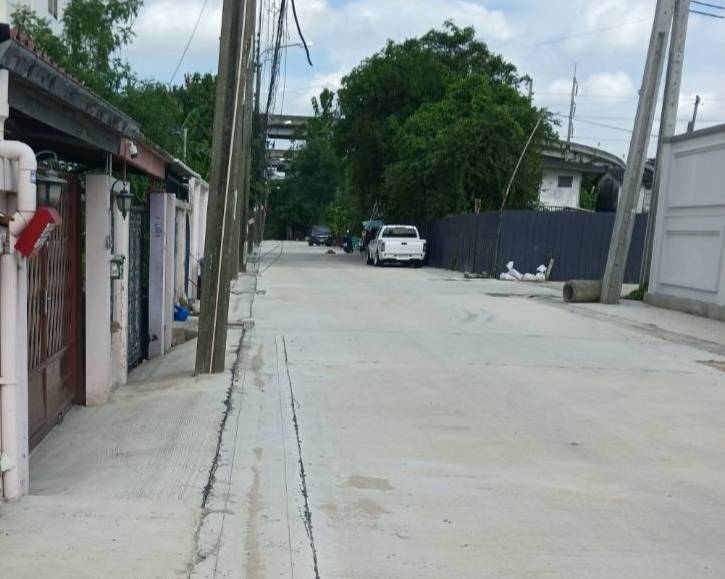

ผู้รับจ้างดำเนินการส่งมอบงานเรียบร้อยครับ
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-07-26 +63 วัน
0.00 ● เท่าเดิม

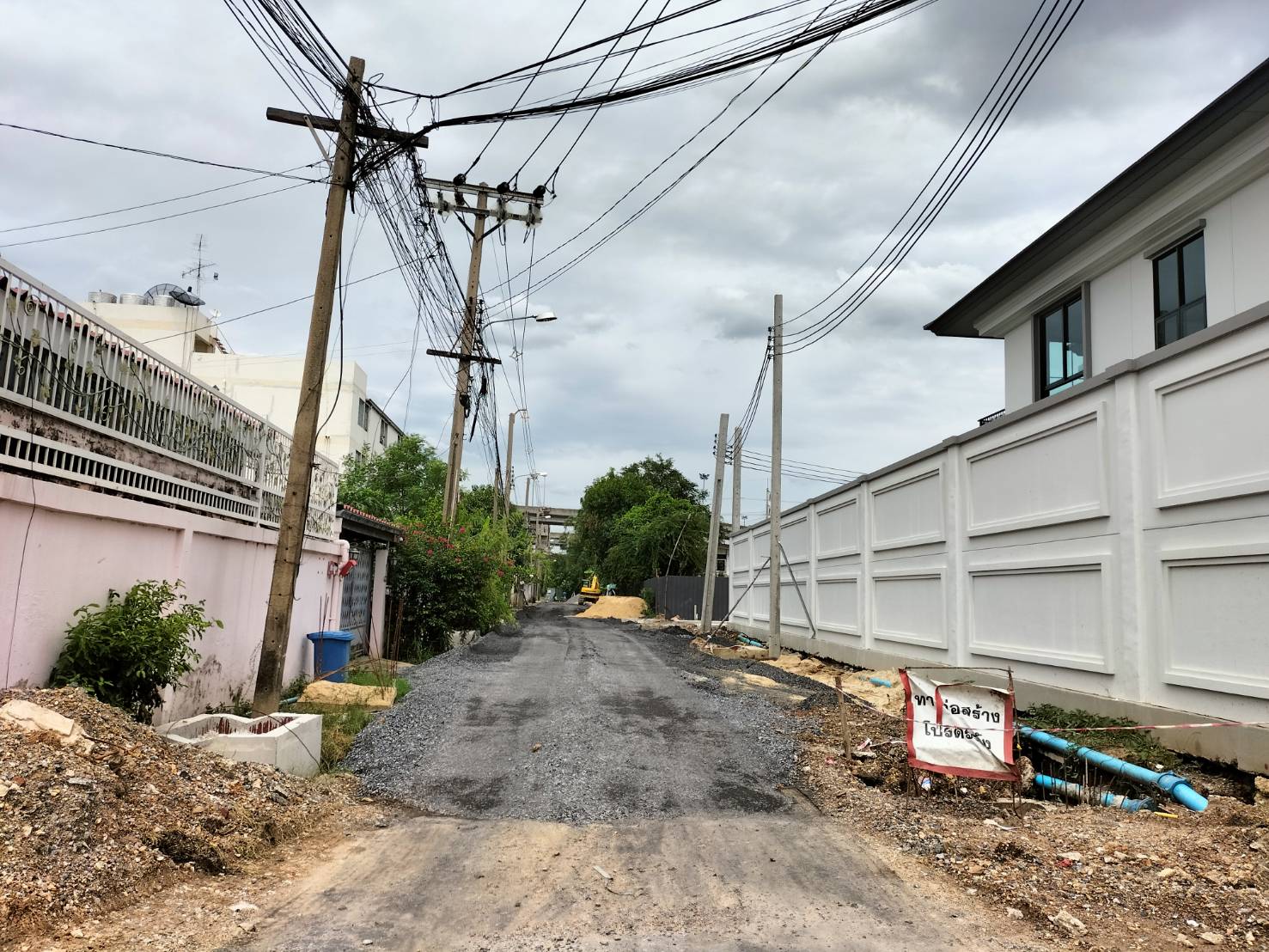

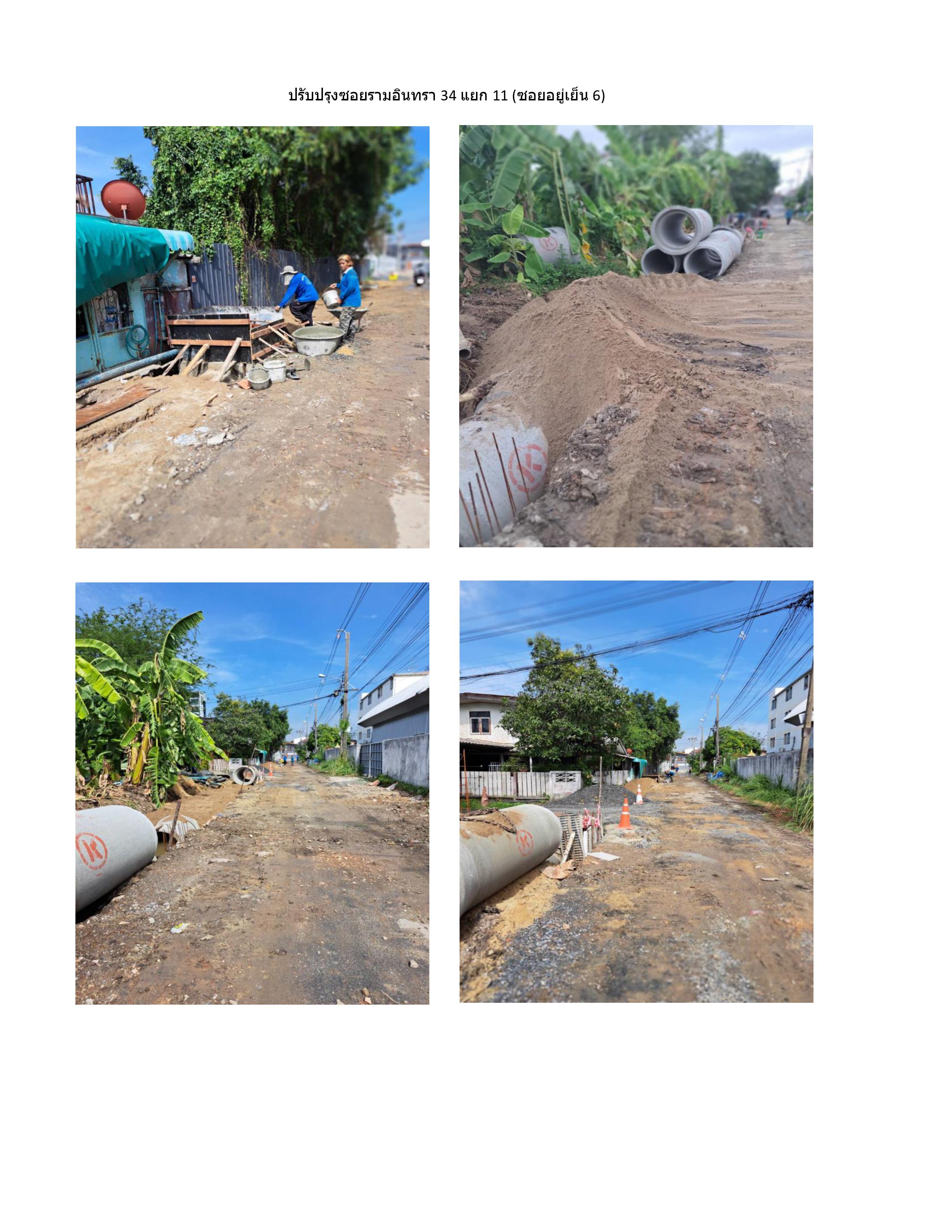

วางท่อระบายน้ำพร้อมบดอัดและเทขอบบ่อ
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-05-24 +25 วัน
0.00 ● เท่าเดิม

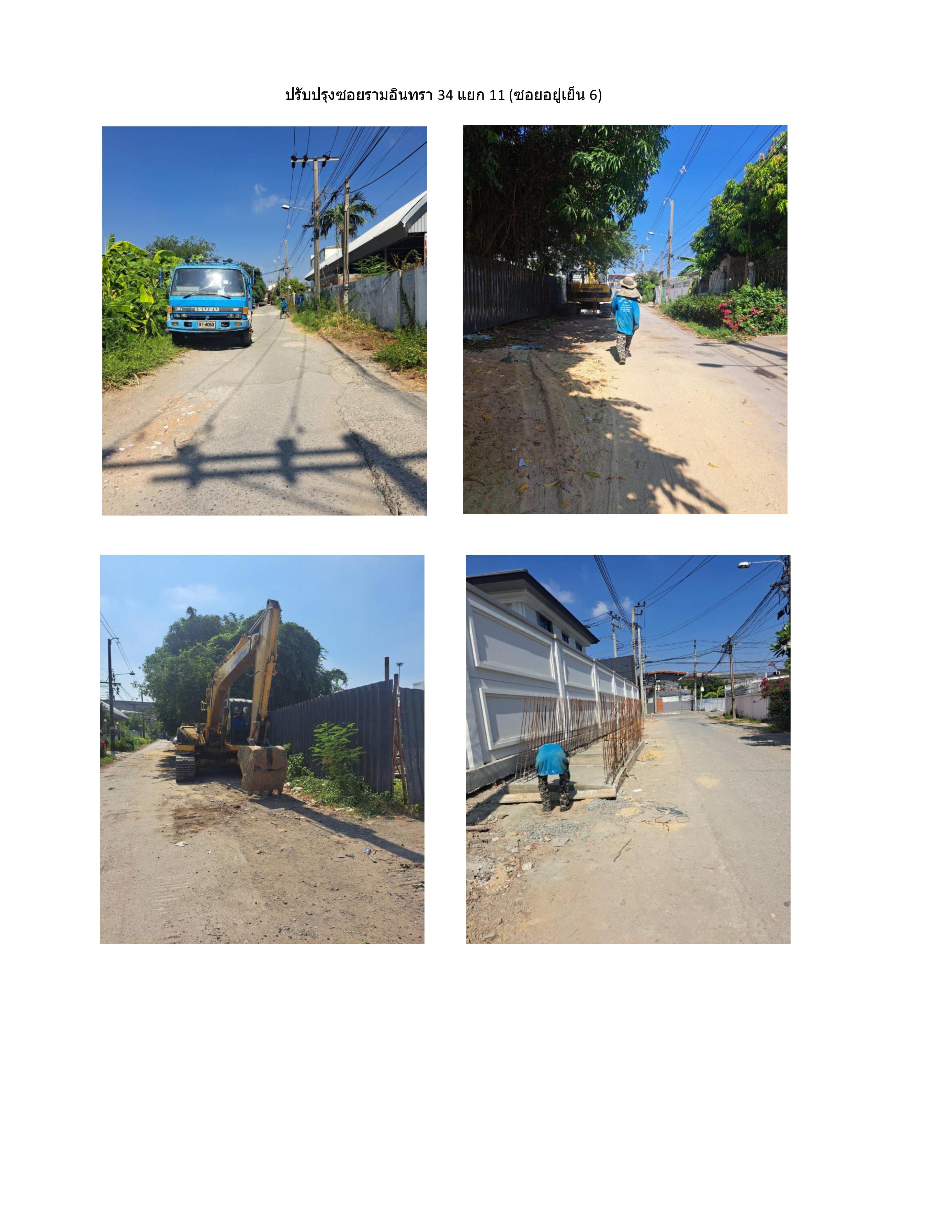

ผู้รับเหมาดำเนินการหล่อขอบบ่อพัก ขุดวางท่อระบายน้ำพร้อมฝังกลบ
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-04-29 +35 วัน
0.00 ● เท่าเดิม
ผู้รับเหมาดำเนินการหล่อบ่อพัก
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-03-25 +19 วัน
0.00 ● เท่าเดิม
รอทางการประปาดำเนินการเชื่อมท่อชั่วคราว
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-03-06
0.00
ลงนามสัญญาปรับปรุงซอยรามอินทรา 34 แยก 11 (ซอยอยู่เย็น 6) เมื่อวันที่ 31 มกราคม 2567
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
