โครงการ · กิจกรรม · ปีงบประมาณ 2567

รายการปรับปรุงซอยพหลโยธิน 48 แยก 41 (ซอยโรงไข่) จากต้นซอยถึงบ้านเลขที่ 101

งบประมาณ 6,611,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตบางเขน 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

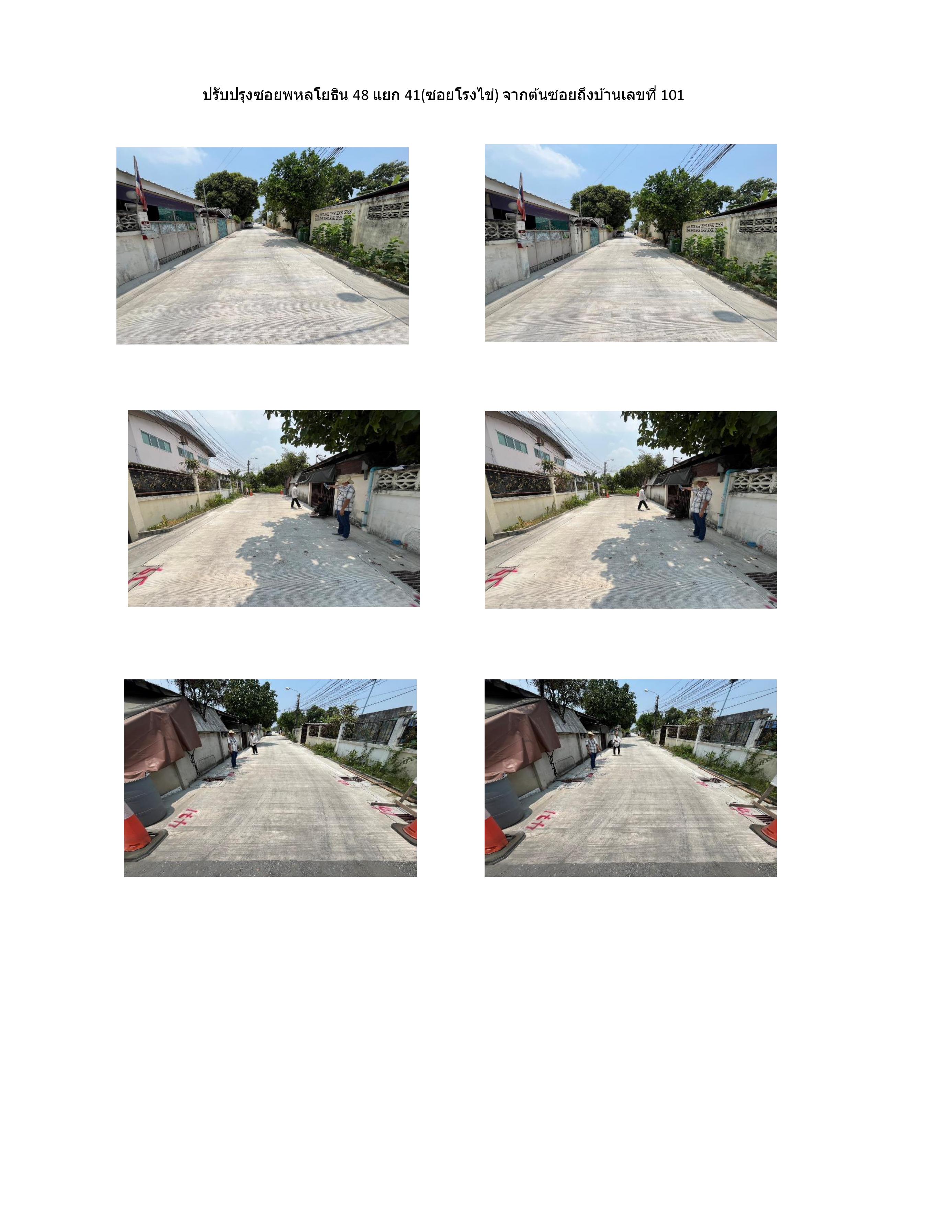

ปรับปรุงซอยพหลโยธิน 48 แยก 41 (ซอยโรงไข่) จากต้นซอยถึงบ้านเลขที่ 101 เพื่อแก้ไขปัญหาความเดือดร้อนของประชาชนและสร้างความปลอดภัยในการสัญจรให้แก่ประชาชน

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
4857

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
7

ข้อมูลอัปเดตล่าสุด 05-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.48 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.48 · 6 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
99%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด +0.2/เดือน
คาดว่าจะบรรลุเป้าหมาย
29 ก.ค. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 63 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 6 ครั้ง ตั้งแต่ 6 มี.ค. 67 ถึง 26 ก.ค. 67 (142 วัน) เฉลี่ยทุก 28 วัน
  • ค่าล่าสุด 0.47 จากเป้าหมาย 0.48 (99%) เมื่อ 26 ก.ค. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.2 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.47
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 29 ก.ค. 67 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.0 ต่อเดือน (อัตราปัจจุบัน 0.1 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 32 วัน (23 พ.ค. 67 → 24 มิ.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 791 วัน นับจากรายงานล่าสุด
  • ก้าวหน้ามากที่สุดในช่วง 24 มิ.ย. 67 → 26 ก.ค. 67 (+0.47 ใน 32 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (7 ครั้ง)

2024-07-26 +32 วัน
0.47 ▲ +0.47
ผู้รับเหมาดำเนินการส่งมอบแล้วเสร็จ
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-06-24 +32 วัน
0.00 ● เท่าเดิม
ผู้รับเหมาดำเนินการเทผิวช่วงด้านหน้าและทำ Flap Gate
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-05-23 +31 วัน
0.00 ● เท่าเดิม
ผู้รับเหมาดำเนินการเชื่อมท่อและเทคอนกรีตบริเวณหน้าปากซอย
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-04-22 +31 วัน
0.00 ● เท่าเดิม
ผู้รับเหมาดำเนินการ ขุดบ่อคอร์ส และเทคอนกรีตส่วนที่เหลือ
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-03-22 +16 วัน
0.00 ● เท่าเดิม
ผู้รับเหมาดำเนินการ หล่อรางวี ลงหินคลุกพร้อมบดอัด
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-03-06 +0 วัน
0.00 ● เท่าเดิม
ลงนามสัญญาเมื่อวันที่ 31 มกราคม 2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-03-06
0.00
อยู่ระหว่างลงนามสัญญาในปรับปรุงซอยพหลโยธิน 48 แยก 41 (ซอยโรงไข่) จากต้นซอยถึงบ้านเลขที่ 101
📍 ที่ตั้งหน่วยงาน: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
