หน้าแรก› เขตของฉัน› โครงการย้อนหลัง
โครงการ · ปีงบประมาณ 2567

ปรับปรุงซอยสุขสวัสดิ์ 35 และซอยราษฎร์บูรณะ 44 จากถนนสุขสวัสดิ์ ถึงถนนราษฎร์บูรณะ

งบประมาณ 6,133,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตราษฎร์บูรณะ 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

-รื้อรางวี ค.ส.ล. พร้อมขนทิ้ง ยาวประมาณ 1,680 ม. -รื้อไหล่ทาง ค.ส.ล. เดิมที่ชำรุด พร้อมขนทิ้ง เนื้อที่ประมาณ 1,500 ตร.ม. -เสริมปากบ่อพักท่อระบายน้ำ ตามแบบเลขที่ มนก.-01 จำนวน 170 แห่ง -เปลี่ยนฝาบ่อพักท่อระบายน้ำเฉพาะที่ชำรุด ตามแบบเลขที่ ท.30/29 จำนวน 36 แห่ง 72 ฝา -สร้างรางวี ค.ส.ล. หนา 0.20 ม. ตามแบบเลขที่ มนก.-01 ยาวประมาณ 1,680 ม. -สร้างไหล่ทาง ค.ส.ล. หนา 0.15 ม. เนื้อที่ประมาณ 1,500 ตร.ม. -PRIME COAT เนื้อที่ประมาณ 4,350 ตร.ม -สร้างผิวทางแอสฟัลต์คอนกรีต หนาเฉลี่ย 0.05 ม. ตามแบบ มทก.-04 เนื้อที่ประมาณ 4,350 ตร.ม.

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
4916

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
17

ข้อมูลอัปเดตล่าสุด 31-08-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
9. แก้ไขจุดเสี่ยงน้ำท่วม (จุด) : OKR 1.4.05
OKR #9 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.00 0.00 0%
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.95 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.00 · 10 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
15 มี.ค. 70
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 896 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 10 ครั้ง ตั้งแต่ 30 ต.ค. 66 ถึง 30 ก.ย. 67 (336 วัน) เฉลี่ยทุก 37 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 1.00 (0%) เมื่อ 30 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.18
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 15 มี.ค. 70 เทียบกับกำหนด 30 ก.ย. 67
  • ช่วงที่ไม่มีรายงานนานที่สุด 91 วัน (29 มี.ค. 67 → 28 มิ.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 725 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 31 ส.ค. 67 → 30 ก.ย. 67 เปลี่ยน -1.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 26 ก.ค. 67 → 31 ส.ค. 67 (+1.00 ใน 36 วัน)
เป้าหมาย 0.95 · 7 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด +0.5/เดือน
บรรลุเป้าหมายเมื่อ
31 ส.ค. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 30 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 7 ครั้ง ตั้งแต่ 28 ก.พ. 67 ถึง 31 ส.ค. 67 (185 วัน) เฉลี่ยทุก 31 วัน
  • ค่าล่าสุด 0.95 จากเป้าหมาย 0.95 (100%) เมื่อ 31 ส.ค. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.5 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.40
  • ถึงเป้าหมายครั้งแรกเมื่อ 31 ส.ค. 67 (ก่อนหรือตรงกำหนด 30 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 36 วัน (26 ก.ค. 67 → 31 ส.ค. 67)
  • ก้าวหน้ามากที่สุดในช่วง 26 ก.ค. 67 → 31 ส.ค. 67 (+0.95 ใน 36 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (17 ครั้ง)

2024-09-30 +30 วัน
ล้างทำความสะอาดท่อระบายน้ำ บริเวณซอยสุขสวัสดิ์ 35 (วัดสน) เรียบร้อยแล้ว
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-08-31 +36 วัน

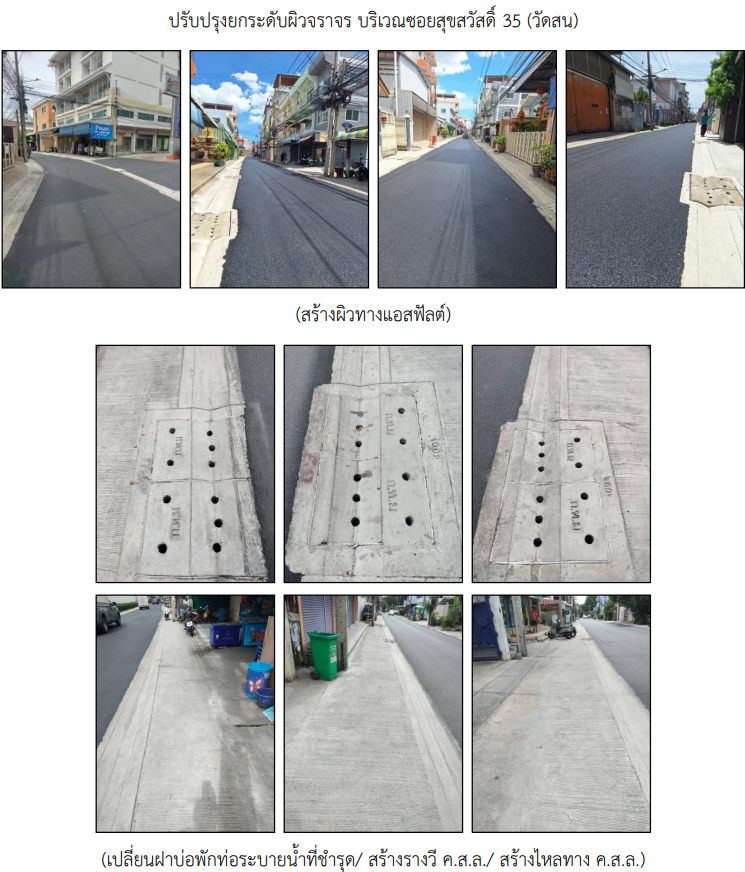

ปรับปรุงยกระดับผิวจราจร บริเวณซอยสุขสวัสดิ์ 35 (วัดสน) แล้วเสร็จ โดยมีการสร้างผิวทางแอสฟัลต์ เปลี่ยนฝาบ่อพักท่อระบายน้ำที่ชำรุด สร้างรางวี ค.ส.ล. และสร้างไหลทาง ค.ส.ล.
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-08-31 +36 วัน
ปรับปรุงยกระดับผิวจราจร บริเวณซอยสุขสวัสดิ์ 35 (วัดสน) แล้วเสร็จ โดยมีการสร้างผิวทางแอสฟัลต์ เปลี่ยนฝาบ่อพักท่อระบายน้ำที่ชำรุด สร้างรางวี ค.ส.ล. และสร้างไหลทาง ค.ส.ล.
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-07-26 +28 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)

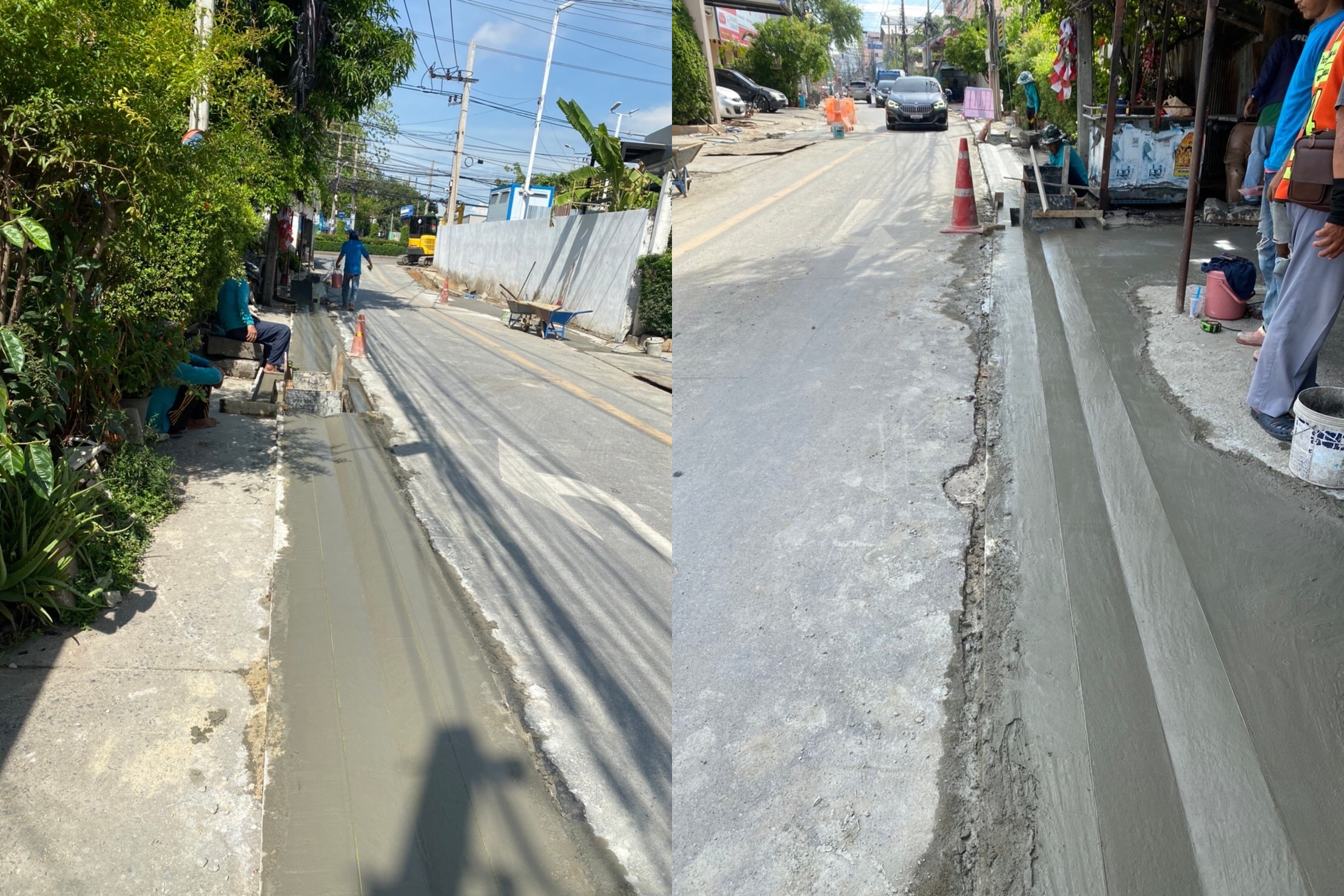

รื้อรางวี ค.ส.ล. เดิม พร้อมขนทิ้ง ยาว 1,200 ม. เสริมปากบ่อพักท่อระบายน้ำ จำนวน 170 แห่ง เปลี่ยนฝาบ่อพักท่อระบายน้ำเฉพาะที่ชำรุด จำนวน 30 แห่ง 60 ฝา สร้างรางวี ค.ส.ล. หนา 0.20 ม. ยาว 1,500 ม. สร้างไหล่ทาง ค.ส.ล. หนา 0.15 ม. เนื้อที่ 1,250 ตร.ม.
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-07-26 +28 วัน
รื้อรางวี ค.ส.ล. เดิม พร้อมขนทิ้ง ยาว 1,200 ม. เสริมปากบ่อพักท่อระบายน้ำ จำนวน 170 แห่ง เปลี่ยนฝาบ่อพักท่อระบายน้ำเฉพาะที่ชำรุด จำนวน 30 แห่ง 60 ฝา สร้างรางวี ค.ส.ล. หนา 0.20 ม. ยาว 1,500 ม. สร้างไหล่ทาง ค.ส.ล. หนา 0.15 ม. เนื้อที่ 1,250 ตร.ม.
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-06-28 +91 วัน

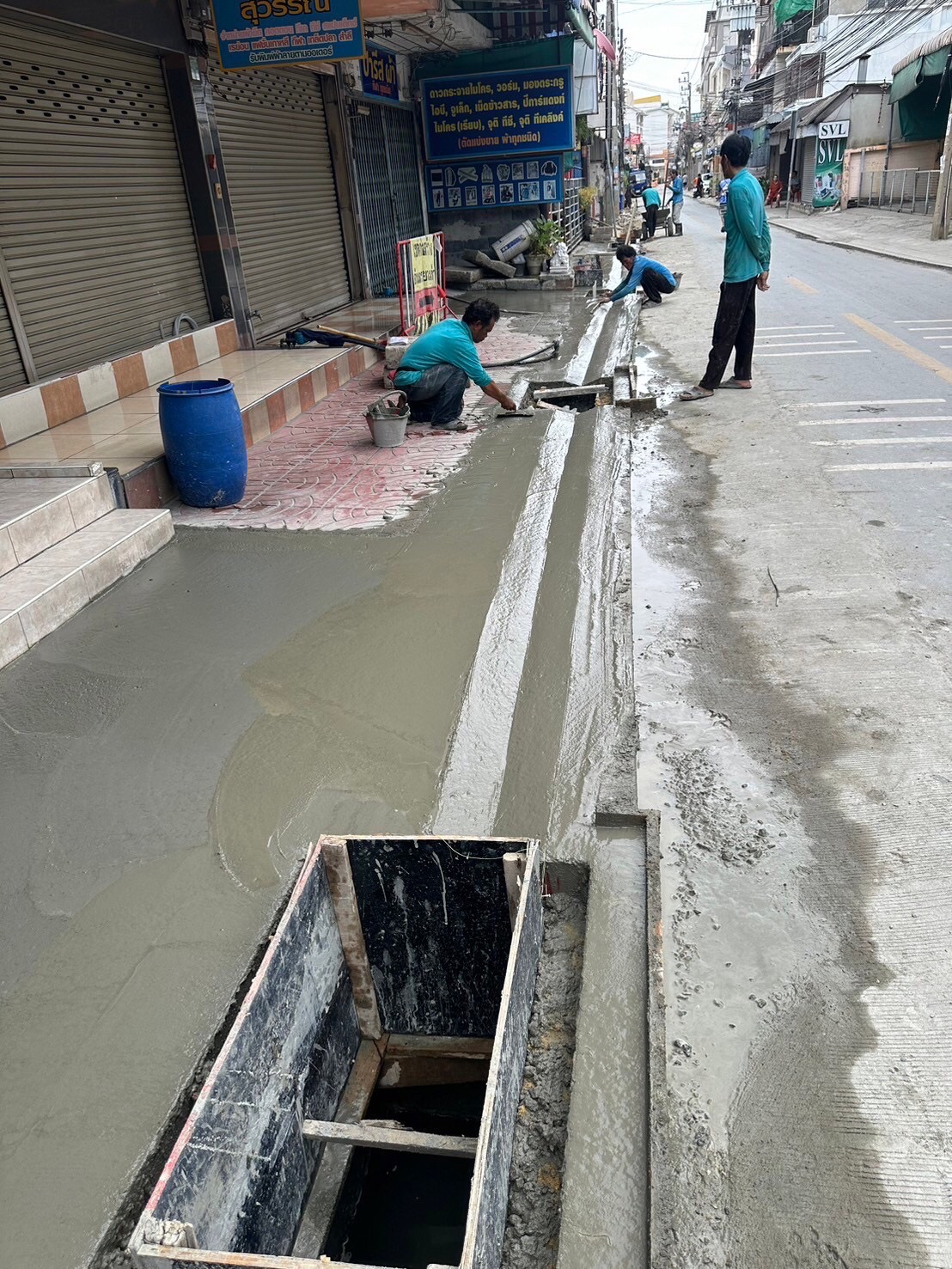

อยู่ระหว่างดำเนินการรื้อรางวี ค.ส.ล. เดิม พร้อมขนทิ้ง ยาว 900 ม. เสริมปากบ่อพักท่อระบายน้ำ จำนวน 90 แห่ง เปลี่ยนฝาบ่อพักท่อระบายน้ำเฉพาะที่ชำรุด จำนวน 20 แห่ง 40 ฝา สร้างรางวี ค.ส.ล. หนา 0.20 ม. ยาว 800 ม. สร้างไหล่ทาง ค.ส.ล. หนา 0.15 ม. เนื้อที่ 500 ตร.ม.
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-06-28 +35 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
อยู่ระหว่างดำเนินการรื้อรางวี ค.ส.ล. เดิม พร้อมขนทิ้ง ยาว 900 ม. เสริมปากบ่อพักท่อระบายน้ำ จำนวน 90 แห่ง เปลี่ยนฝาบ่อพักท่อระบายน้ำเฉพาะที่ชำรุด จำนวน 20 แห่ง 40 ฝา สร้างรางวี ค.ส.ล. หนา 0.20 ม. ยาว 800 ม. สร้างไหล่ทาง ค.ส.ล. หนา 0.15 ม. เนื้อที่ 500 ตร.ม.
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-05-24 +29 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
อยู่ระหว่างดำเนินการตามสัญญา รื้อรางวี ค.ส.ล. เดิม เสริมปากบ่อพักท่อระบายน้ำและสร้างรางวี ค.ส.ล.
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-04-25 +27 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-03-29 +30 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-03-29 +30 วัน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-02-28
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-02-28 +28 วัน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-01-31 +36 วัน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2023-12-26 +26 วัน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2023-11-30 +31 วัน
เบิกจ่ายเงินตามโครงการ ประจำเดือนพฤษจิกายน 2566
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.730543, 100.509240
🗺 ดูข้อมูลแผนที่
2023-10-30
ออกแบบ สำรวจ ประมาณราคา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่

← กลับไปเลือกเขต
