โครงการ · ปีงบประมาณ 2567

ปรับปรุงซอยสุขสวัสดิ์ 30 จากปากซอยถึงทางด่วนเฉลิมมหานคร

งบประมาณ 6,937,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตราษฎร์บูรณะ 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

-รื้อรางวี ค.ส.ล. พร้อมขนทิ้ง ยาวประมาณ 1,840 ม. -รื้อไหล่ทาง ค.ส.ล. เดิมที่ชำรุด พร้อมขนทิ้ง เนื้อที่ประมาณ 990 ตร.ม. -เสริมปากบ่อพักท่อระบายน้ำ ตามแบบเลขที่ มนก.-01 จำนวน 175 แห่ง -เปลี่ยนฝาบ่อพักท่อระบายน้ำเฉพาะที่ชำรุด ตามแบบเลขที่ ท.30/29 จำนวน 80 แห่ง 160 ฝา -สร้างราววี ค.ส.ล. หนา 0.20 ม. ตามแบบ มนก.-01 ยาวประมาณ 1,840 ม. -สร้างไหล่ทาง ค.ส.ล. หนา 0.15 ม. เนื้อที่ประมาณ 990 ม. -PRIME COAT เนื้อที่ประมาณ 6,000 ตร.ม. -สร้างผิวทางและไหล่ทางแอสฟัสต์คอนกรีต หนาเฉลี่ย 0.05 ม. ตามแบบ มทก.-04 เนื้อที่ประมาณ 6,000 ตร.ม. -สร้างเชิงลาดผิวทางแอสฟัสต์คอนกรีต เนื้อที่ประมาณ 140 ตร.ม. -

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
4919

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
20

ข้อมูลอัปเดตล่าสุด 30-08-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
อื่นๆ (ตัวชี้วัดงานประจำ)
OKR #99 · ปี 2568 · ดูรายละเอียดตัวชี้วัด →
100.00 0.00 0%
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.05 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 100 · 10 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
35%
ความเร็วเฉลี่ย (ต่อเดือน)
+1.4
ล่าสุด +11.2/เดือน
คาดว่าจะบรรลุเป้าหมาย
10 ส.ค. 71
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 1,410 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 10 ครั้ง ตั้งแต่ 30 ต.ค. 66 ถึง 1 ต.ค. 67 (337 วัน) เฉลี่ยทุก 37 วัน
  • ค่าล่าสุด 35.00 จากเป้าหมาย 100 (35%) เมื่อ 1 ต.ค. 67
  • ความคืบหน้าเฉลี่ย +1.4 ต่อเดือน (ช่วง 3 รายงานล่าสุด +11.2 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.35
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 10 ส.ค. 71 เทียบกับกำหนด 30 ก.ย. 67
  • ช่วงที่ไม่มีรายงานนานที่สุด 91 วัน (29 มี.ค. 67 → 28 มิ.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 724 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 2 ครั้ง (เช่น 30 ต.ค. 66 → 29 พ.ย. 66 เปลี่ยน -5.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 30 ส.ค. 67 → 1 ต.ค. 67 (+25.00 ใน 32 วัน)
เป้าหมาย 1.05 · 8 รายงาน
บรรลุเป้าหมายแล้ว แต่ช้ากว่ากำหนด 1 วัน
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด +0.5/เดือน
บรรลุเป้าหมายเมื่อ
1 ต.ค. 67
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 1 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 8 ครั้ง ตั้งแต่ 28 ก.พ. 67 ถึง 1 ต.ค. 67 (216 วัน) เฉลี่ยทุก 31 วัน
  • ค่าล่าสุด 1.05 จากเป้าหมาย 1.05 (100%) เมื่อ 1 ต.ค. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.5 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.35
  • ถึงเป้าหมายครั้งแรกเมื่อ 1 ต.ค. 67 (ช้ากว่ากำหนด 1 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 35 วัน (24 พ.ค. 67 → 28 มิ.ย. 67)
  • ก้าวหน้ามากที่สุดในช่วง 30 ส.ค. 67 → 1 ต.ค. 67 (+1.05 ใน 32 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (20 ครั้ง)

2024-10-01 +0 วัน
1.05 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
ปรับปรุงซอยสุขสวัสดิ์ 30 จากปากซอยถึงทางด่วนเฉลิมมหานคร แล้วเสร็จ
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-10-01 +0 วัน
ปรับปรุงซอยสุขสวัสดิ์ 30 จากปากซอยถึงทางด่วนเฉลิมมหานคร แล้วเสร็จ
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-10-01 +32 วัน
ปรับปรุงซอยสุขสวัสดิ์ 30 จากปากซอยถึงทางด่วนเฉลิมมหานคร แล้วเสร็จ
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-10-01 +32 วัน
ปรับปรุงซอยสุขสวัสดิ์ 30 จากปากซอยถึงทางด่วนเฉลิมมหานคร แล้วเสร็จ
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-08-30 +35 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
ส่งมอบงานเมื่อวันที่ 22 สิงหาคม 2567 อยู่ระหว่างดำเนินการตรวจรับการจ้าง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-08-30 +35 วัน
ส่งมอบงานเมื่อวันที่ 22 สิงหาคม 2567 อยู่ระหว่างดำเนินการตรวจรับการจ้าง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่

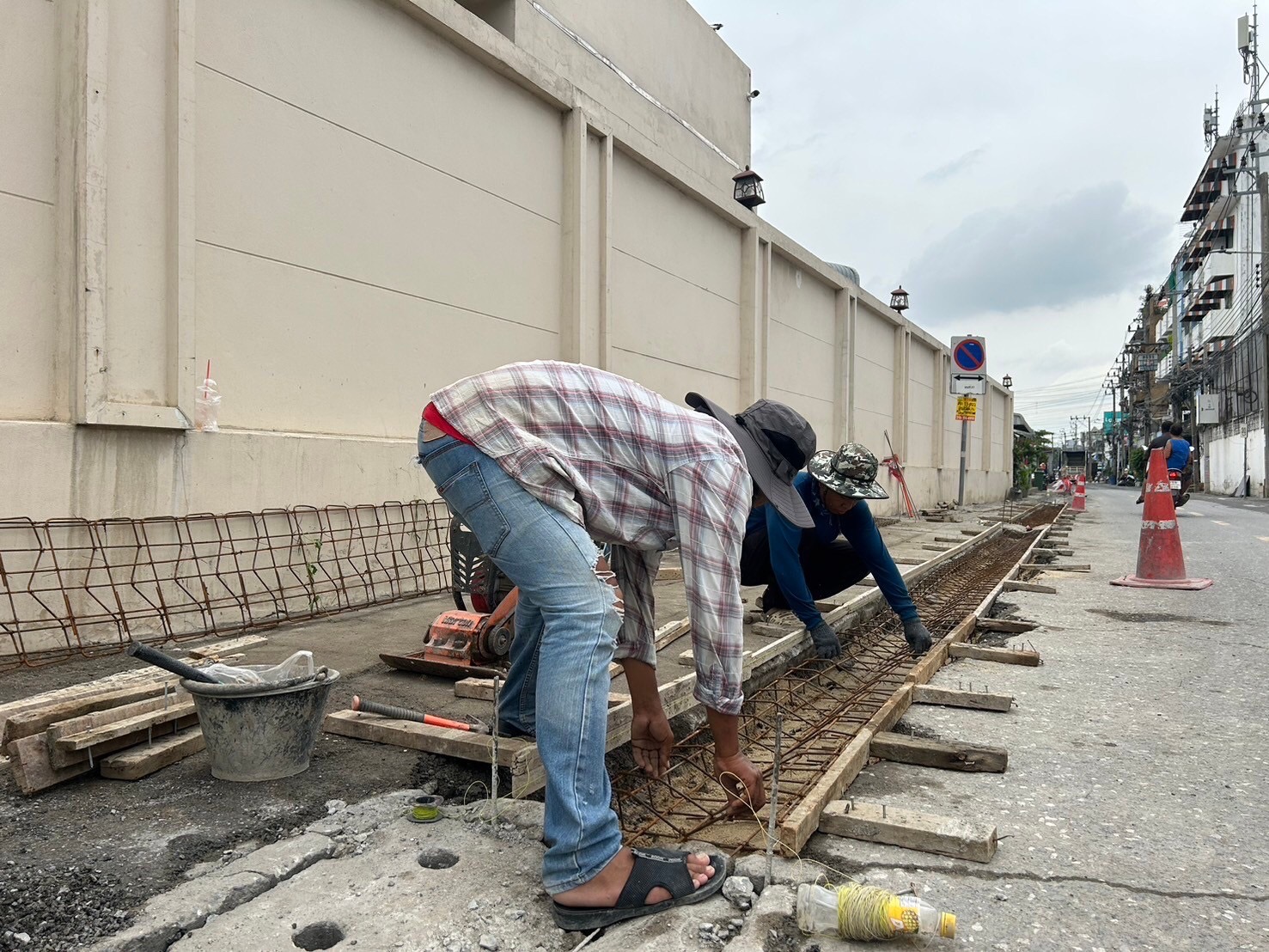

2024-07-26 +28 วัน
รื้อรางวี ค.ส.ล. เดิม พร้อมขนทิ้ง ยาวประมาณ 1,060 ม. รื้อไหล่ทาง ค.ส.ล. เดิมที่ชำรุด พร้อมขนทิ้ง เนื้อที่ประมาณ 500 ตร.ม. เสริมปากบ่อพักท่อระบายน้ำ ตามแบบเลขที่ มนก.-01 จำนวน 105 แห่ง สร้างรางวี ค.ส.ล. หนา 0.20 ม. ตามแบบ มนก.-01 ยาวประมาณ 900 ม.
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-07-26 +28 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
รื้อรางวี ค.ส.ล. เดิม พร้อมขนทิ้ง ยาวประมาณ 1,060 ม. รื้อไหล่ทาง ค.ส.ล. เดิมที่ชำรุด พร้อมขนทิ้ง เนื้อที่ประมาณ 500 ตร.ม. เสริมปากบ่อพักท่อระบายน้ำ ตามแบบเลขที่ มนก.-01 จำนวน 105 แห่ง สร้างรางวี ค.ส.ล. หนา 0.20 ม. ตามแบบ มนก.-01 ยาวประมาณ 900 ม.
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-06-28 +91 วัน
อยู่ระหว่างรื้อรางวี ค.ส.ล. เดิม พร้อมขนทิ้ง ยาว 500 ม. เสริมปากบ่อพักท่อระบายน้ำ จำนวน 75 แห่ง เปลี่ยนฝาบ่อพักท่อระบายน้ำเฉพาะที่ชำรุด จำนวน 30 แห่ง 60 ฝา สร้างรางวี ค.ส.ล. หนา 0.20 ม. ยาว 400 ม.
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-06-28 +35 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
อยู่ระหว่างรื้อรางวี ค.ส.ล. เดิม พร้อมขนทิ้ง ยาว 500 ม. เสริมปากบ่อพักท่อระบายน้ำ จำนวน 75 แห่ง เปลี่ยนฝาบ่อพักท่อระบายน้ำเฉพาะที่ชำรุด จำนวน 30 แห่ง 60 ฝา สร้างรางวี ค.ส.ล. หนา 0.20 ม. ยาว 400 ม.
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-05-24 +29 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
อยู่ระหว่างดำเนินการตามสัญญา ผู้รับจ้างจัดเตรียมวัสดุ เครื่องมือ อุปกรณ์ แรงงาน เพื่อเข้าดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-04-25 +27 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-03-29 +30 วัน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-03-29 +30 วัน
0.00 ● เท่าเดิม 4.3 ปรับปรุงซอย (กม.)
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-02-28 +29 วัน
รายงานผลการพิจารณาและขออนุมัติสั่งจ้าง วันที่ 16 กุมภาพันธ์ 2567 และจัดส่งเอกสารขออนุมัติเงินประจำงวด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-02-28
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2024-01-30 +34 วัน
ประกาศประกวดราคาด้วยวิธีประกวดราคาอิเล็กทรอนิกส์ (e-bidding) วันที่ 8 มกราคม 2567 ยื่นเอกสารตั้งแต่วันที่ 9-22 มกราคม 2567 เสนอราคาวันที่ 23 มกราคม 2567 พิจารณาผลวันที่ 24 มกราคม 2567 ไม่มีผู้เสนอราคา ยกเลิกประกาศ วันที่ 29 มกราคม 2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2023-12-27 +28 วัน
จัดทำและเห็นชอบรายงานขอจ้างและการจัดทำประกาศพร้อมเอกสารประกวดราคา (e-bidding) ประกาศร่างพิจารณ์วันที่ 28 ธันวาคม 2566 เริ่มพิจารณ์วันที่ 2-4 มกราคม 2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2023-11-29 +30 วัน
อยู่ระหว่างจัดทำราคาในระบบ egp
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
2023-10-30
ออกแบบ สำรวจ ประมาณราคา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.682314, 100.505723
🗺 ดูข้อมูลแผนที่
