โครงการ · กิจกรรม · ปีงบประมาณ 2567

ติดตั้ง/ซ่อม ไฟฟ้าส่องสว่าง (ดวง)

งบประมาณ - ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตบางเขน 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
4993

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
13

ข้อมูลอัปเดตล่าสุด 27-01-2025 16:40

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
5. ติดตั้ง/ซ่อม ไฟฟ้าส่องสว่าง (ดวง) : OKR 2.1.20
OKR #5 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
220.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 220 · 13 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
1%
ความเร็วเฉลี่ย (ต่อเดือน)
-1.5
ล่าสุด +0.5/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 13 ครั้ง ตั้งแต่ 29 ต.ค. 66 ถึง 23 ก.ย. 67 (330 วัน) เฉลี่ยทุก 28 วัน
  • ค่าล่าสุด 3.00 จากเป้าหมาย 220 (1%) เมื่อ 23 ก.ย. 67
  • ความคืบหน้าเฉลี่ย -1.5 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.5 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.04
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 943.6 ต่อเดือน (อัตราปัจจุบัน 1.5 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 36 วัน (26 ธ.ค. 66 → 31 ม.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 735 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 5 ครั้ง (เช่น 26 ธ.ค. 66 → 31 ม.ค. 67 เปลี่ยน -75.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 28 พ.ย. 66 → 26 ธ.ค. 66 (+83.00 ใน 28 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (13 ครั้ง)

2024-09-23 +28 วัน
3.00 ▲ +1.00
เดือนกันยายน 67 ติดตั้ง 1 ดวง ที่ชุมชนเฉลิมสุขนิเวศน์ , ซ่อมแซม 2 ดวง ที่ ซอยรามอินทรา 16 และซอยรามอินทรา 39 แยก 6
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-08-26 +33 วัน
2.00 ● เท่าเดิม
เดือน ส.ค. 67 ดำเนินการซ่อมแซมแล้ว 2 ซอย รามอินทรา 61 แยก 4 จำนวน 1 ดวง , รามอินทรา 13 แยก 8 จำนวน 1 ดวง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-07-24 +35 วัน
2.00 ▼ -7.00
เดือน ก.ค. 67 ดำเนินการซ่อมแซมแล้ว 2 ซอยจำนวน 2 ดวง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-06-19 +29 วัน
9.00 ▼ -31.00
เดือนพฤษภาคม ซ่อมแซมไฟฟ้า - ปากซอยกาญจนาภิเษก (หมู่บ้านคาซ่าวิลล์)จำนวน 3 ดวง - เกาะกลางถนนตั้งแต่ห้ารงบิ๊คซีไปถึงหน้าตลาดยิ่งเจริญจำนวน 5 ดวง - ซอยพหลโยธิน 48 แยก 17/1 จำนวน 1 ดวง รวม 9 ดวง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-05-21 +28 วัน
40.00 ▲ +38.00
เดือนพฤษภาคม ติดตั้งไฟฟ้าที่ซอยรามอินทรา 14 แยก 17 จนวน 21 ดวง ซ่อมแซม ซอยพหลโยธิน 49/2 จำนวน 1 ดวง ถนนวัชรพล แยกเพิ่มสิน จำนวน 8 ดวง ซอยรามอินทรา 16 จำนวน 1 ดวง ซอยพหลโยธิน 48 แยก 53 จำนวน 2 ดวง ซอยแจ้งวัฒนะ 4 แยก 7-9 จำนวน 1 ดวง ซอยพหลโยธิน 48 แยก 2,8,8/1,8/2 และแยก 14
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-04-23 +29 วัน
2.00 ▲ +1.00
เดือนเมษายน ติดตั้ง 0 ซ่อมแซม 2 จุด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-03-25 +18 วัน
1.00 ▼ -2.00
ดำเนินการซ่อมแซมไฟฟ้าแล้วจำนวน 1 ซอย
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-03-07 +8 วัน
3.00 ▼ -5.00

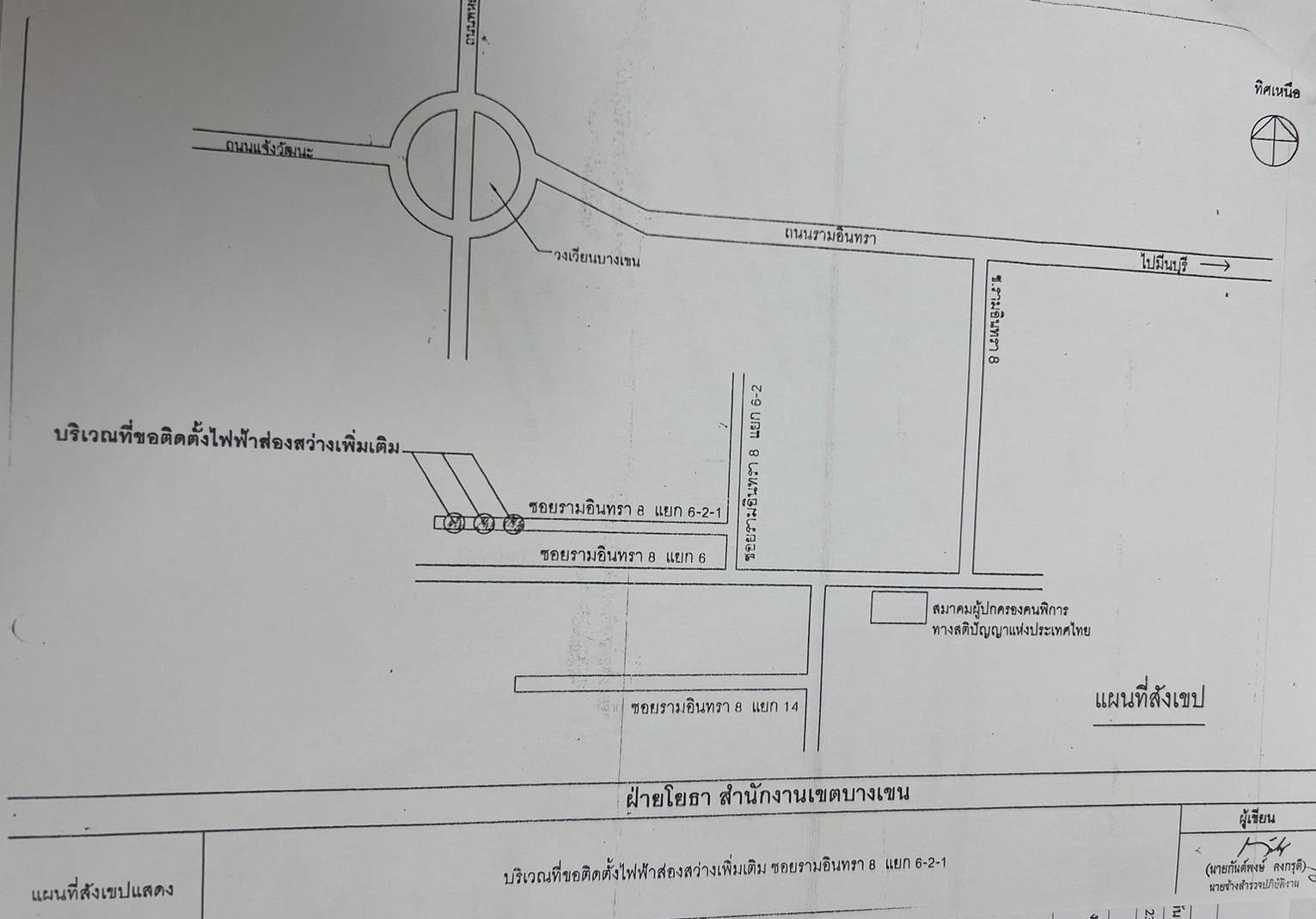

มีการดำเนินการติดตั้งไฟฟ้าส่องสว่างบริเวณซอยรามอินทราอินทรา 8 แยก 6-2-1 จำนวน 3 ดวง
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-02-28 +28 วัน
8.00 ● เท่าเดิม
เดือน ก.พ. 67 ดำเนินการซ่อมแซมแล้ว 3 ซอยจำนวน 8 ดวง
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2024-01-31 +36 วัน
8.00 ▼ -75.00
เดือน ม.ค 67 ดำเนินการซ่อมแซมแล้ว 3 ซอยจำนวน 8 ดวง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2023-12-26 +28 วัน
83.00 ▲ +83.00
ดำเนินการซ่อมแซมแล้วจำนวน 83 ดวง ตั้งแต่เดือน ต.ค.-ธ.ค. 66
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2023-11-28 +30 วัน
0.00 ● เท่าเดิม
จัดทำหนังสือประสานงานการไฟฟ้า เพื่อดำเนินการซ่อมแซมและติดตั้ง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
2023-10-29
0.00
ดำเนินการจัดทำแผน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.873369, 100.596076
🗺 ดูข้อมูลแผนที่
