โครงการ · กิจกรรม · ปีงบประมาณ 2567

การปรับปรุงโรงเรียนวัดสวนพลู

งบประมาณ 702,700 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตบางรัก 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

ปรับปรุงอาคารเรียนชั้น 2 และชั้น 3

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5094

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
4

ข้อมูลอัปเดตล่าสุด 23-08-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
15. ปรับปรุงกายภาพโรงเรียน (แห่ง) : OKR 6.3.32
OKR #16 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.00 · 4 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
-0.1
ล่าสุด -0.2/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 4 ครั้ง ตั้งแต่ 20 มี.ค. 67 ถึง 26 ก.ย. 67 (190 วัน) เฉลี่ยทุก 63 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 1.00 (0%) เมื่อ 26 ก.ย. 67
  • ความคืบหน้าเฉลี่ย -0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด -0.2 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.15
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 7.6 ต่อเดือน (อัตราปัจจุบัน 0.1 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 92 วัน (30 เม.ย. 67 → 31 ก.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 729 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 30 เม.ย. 67 → 31 ก.ค. 67 เปลี่ยน -1.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 20 มี.ค. 67 → 30 เม.ย. 67 (+1.00 ใน 41 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (4 ครั้ง)

2024-09-26 +57 วัน
0.00 ● เท่าเดิม

มีรายงานผลการดำเนินงาน ปัญหา อุปสรรคในการดำเนินงานให้ผู้บริหารกรุงเทพมหานครทราบ
📍 ที่ตั้งหน่วยงาน: 13.730685, 100.523681
🗺 ดูข้อมูลแผนที่
2024-07-31 +92 วัน
0.00 ▼ -1.00
ดำเนินการเบิกจ่ายเรียบร้อยแล้ว
📍 ที่ตั้งหน่วยงาน: 13.730685, 100.523681
🗺 ดูข้อมูลแผนที่
2024-04-30 +41 วัน
1.00 ▲ +1.00

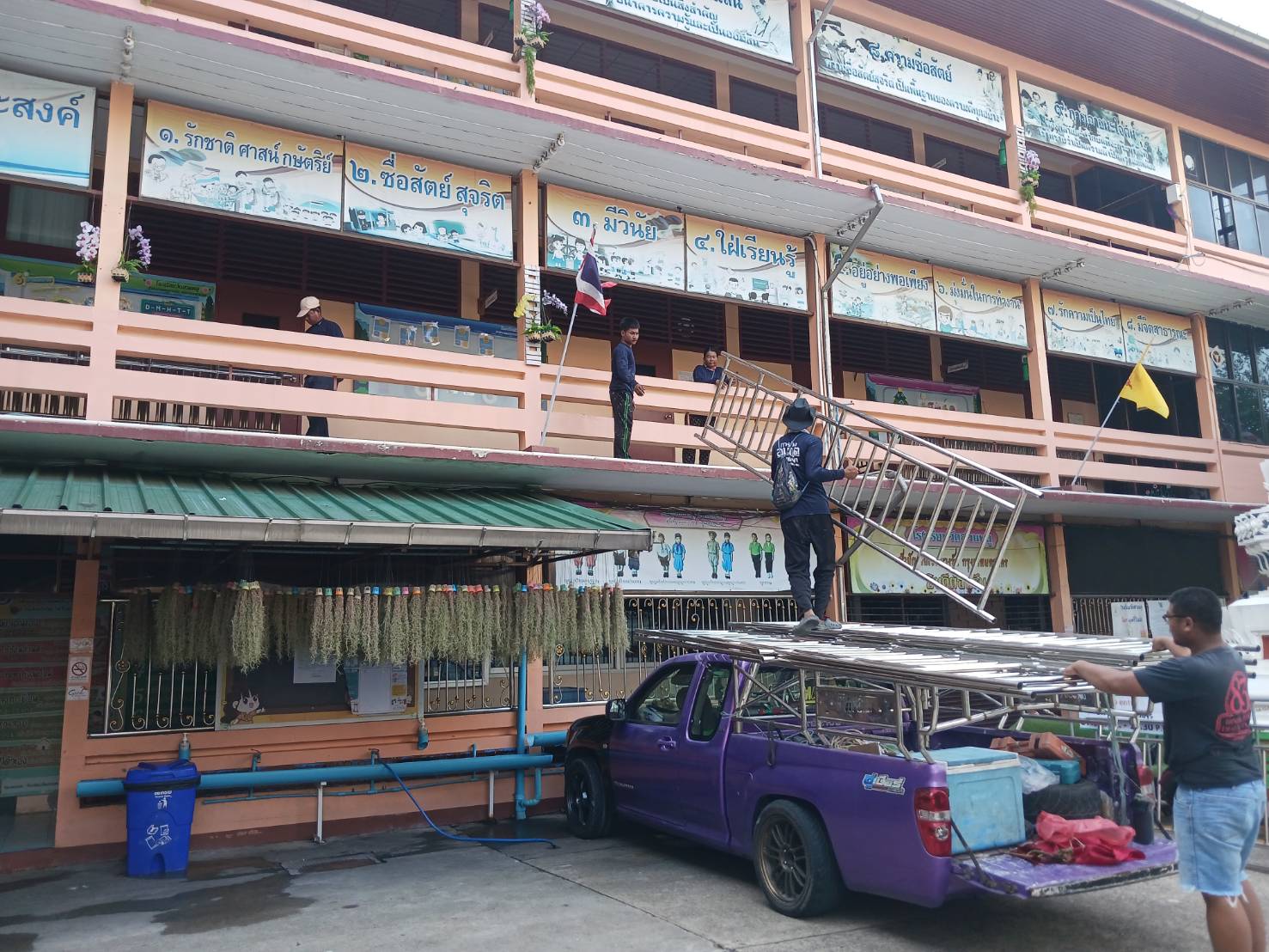

ดำเนินงานปรับปรุงกาพภาพโรงเรียนวัดสวนพลูตามแผนฯ เรียบร้อยแล้ว ดังนี้ สร้างลูกกรงสแตนเลส สร้างลูกกรงเหล็กรูปพรรณ (เหล็กแบน) อาคารเรียนชั้น 2 และชั้น 3 ขัดพื้นไม้ ทาน้ำยาเคลือบแข็ง และทาน้ำยากันปลวก (ห้องเรียน ป.4) ระหว่างการการรวบรวมเอกสารส่งฝ่ายการคลังตรวจสอบก่อนทำการเบิกจ่าย
📍 ที่ตั้งหน่วยงาน: 13.730685, 100.523681
🗺 ดูข้อมูลแผนที่
2024-03-20
0.00
บริษัทกำลังเข้าดำเนินการปรับปรุงอาคารเรียน
📍 ที่ตั้งหน่วยงาน: 13.730685, 100.523681
🗺 ดูข้อมูลแผนที่

← กลับไปเลือกเขต
