โครงการ · กิจกรรม · ปีงบประมาณ 2567

ปรับปรุง/พัฒนา ศูนย์เด็กเล็ก (แห่ง)

งบประมาณ - ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตประเวศ 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เขตที่ดำเนินโครงการ
สำนักงานเขตประเวศ
เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
512

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
10

ข้อมูลอัปเดตล่าสุด 28-08-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
14. ปรับปรุง/พัฒนา ศูนย์เด็กเล็ก (แห่ง) : OKR 6.1.06
OKR #15 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
3.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 3.00 · 10 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.1
ล่าสุด -1.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
12 ก.พ. 72
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 1,596 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 10 ครั้ง ตั้งแต่ 29 พ.ย. 66 ถึง 23 ส.ค. 67 (268 วัน) เฉลี่ยทุก 30 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 3.00 (0%) เมื่อ 23 ส.ค. 67
  • ความคืบหน้าเฉลี่ย +0.1 ต่อเดือน (ช่วง 3 รายงานล่าสุด -1.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.06
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 12 ก.พ. 72 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 2.4 ต่อเดือน (อัตราปัจจุบัน 0.1 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 33 วัน (21 ก.พ. 67 → 25 มี.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 764 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 2 ครั้ง (เช่น 25 มี.ค. 67 → 24 เม.ย. 67 เปลี่ยน -1.00) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 24 พ.ค. 67 → 25 มิ.ย. 67 (+2.00 ใน 32 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (10 ครั้ง)

2024-08-23 +29 วัน
0.00 ● เท่าเดิม
ปรับปรุงกายภาพศูนย์พัฒนาเด็กก่อนวัยเรียน ครบทั้ง 3 ศูนย์ คือ 1.ศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนอ่อนนุช 40 ไร่ 2.ศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนเกาะมุสลิม 3.ศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนร่วมใจพัฒนา รวบรวมแบบประเมินความพึงพอใจของทั้ง 3ศูนย์
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.717013, 100.694655
🗺 ดูข้อมูลแผนที่
2024-07-25 +30 วัน
0.00 ▼ -2.00
ปรับปรุงกายภาพศูนย์พัฒนาเด็กก่อนวัยเรียน ครบทั้ง 3 ศูนย์ คือ 1.ศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนอ่อนนุช 40 ไร่ 2.ศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนเกาะมุสลิม 3.ศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนร่วมใจพัฒนา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.717013, 100.694655
🗺 ดูข้อมูลแผนที่
2024-06-25 +32 วัน
2.00 ▲ +2.00
-ปรับปรุงกายภาพศูนย์พัฒนาเด็กก่อนวัยเรียนร่วมใจพัฒนา ตั้งแต่วันที่ 25 พฤษภาคม 2567 โดยเอกชนสนับสนุนงบประมาณ ดำเนินการ ดังนี้ 1. ติดกันสาดด้านหน้าศูนย์ฯ 2. ปรับปรุงเสาธงหน้าศูนย์ฯ 3.ปรับปรุงรั้วประตู /ทาสีประตูทางเข้าใหม่ 4. ซ่อมเครืองกรองน้ำ - มอบบ้านเด็กเล่นให้ศูนย์พัฒนาเด็กก่อนวัยเรียนร่ว
📍 พิกัดโครงการ: 13.717013, 100.694655
🗺 ดูข้อมูลแผนที่
2024-05-24 +30 วัน
0.00 ● เท่าเดิม
-การปรับปรุงสนามเด็กเล่นโดยติดตั้งหลังคาและเทพื้นของศูนย์พัฒนาเด็กก่อนวัยเรียน ชุมชนเกาะมุสลิมติดปัญหาเรื่องหน่วยงานในการของบประมาณ เนื่องจากอาคารเป็นของสำนักสิ่งแวดล้อม อยู่ระหว่างของบสนับสนุนจากเอกชน -การปรับปรุงศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนร่วมใจพัฒนา อาคารก่อสร้างโดยมูลนิธิดวงประทีป สำนักสิ่
📍 พิกัดโครงการ: 13.717013, 100.694655
🗺 ดูข้อมูลแผนที่
2024-04-24 +30 วัน
0.00 ▼ -1.00

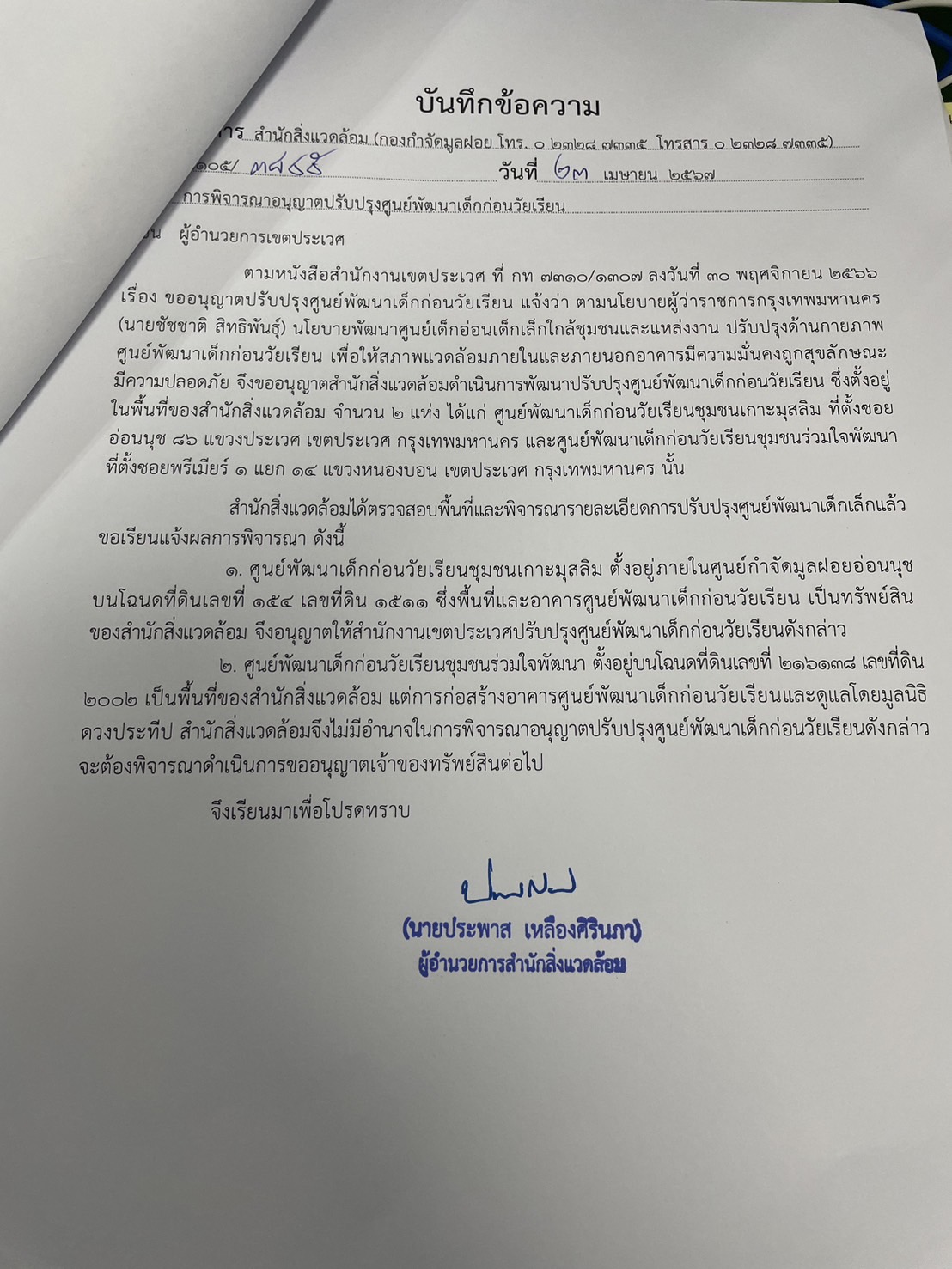

ได้รับหนังสือจากสำนักสิ่งแวดล้อม เรื่องการพิจารณาอนุญาตปรับปรุงศูนย์พัฒนาเด็กก่อนวัยเรียน ชุมชนเกาะมุสลิมได้รับอนุญาตให้ปรับปรุงศูนย์พัฒนาเด็ก่อนวัยเรียน ส่วนศูนย์ชุมชนร่วมใจพัฒนา อาคารก่อสร้างโดยมูลนิธิดวงประทีป สำนักสิ่งแวดล้อมไม่มีอำนาจในการพิจารณาอนุญาตปรับปรุง ตามหนังสือสำนักสิ่งแวดล้อมที่ กท71
📍 พิกัดโครงการ: 13.717013, 100.694655
🗺 ดูข้อมูลแผนที่
2024-03-25 +33 วัน
1.00 ▲ +1.00
ปรับปรุงสนามเด็กเล่นโดยติดตั้งหลังคาและเทพื้นของศูนย์พัฒนาเด็กก่อนวัยเรียนเกาะมุสลิม โดยไม่ใช้งบประมาณ
📍 พิกัดโครงการ: 13.717013, 100.694655
🗺 ดูข้อมูลแผนที่
2024-02-21 +29 วัน
0.00 ● เท่าเดิม
จัดทำเอกสารใบประมาณราคาเพื่อขอรับงบประมาณ 3,139,000.บาท ดังนี้ 1. ศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนอ่อนนุช 40 ไร่ เป็นเงิน 700,000.-บาท 2.ศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนบ้านเกาะมุสลิม เป็นเงิน 1,759,000.-บาท 3.ศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนร่วมใจพัฒนา เป็นเงิน 680,000.-บาท
📍 พิกัดโครงการ: 13.717013, 100.694655
🗺 ดูข้อมูลแผนที่
2024-01-23 +31 วัน
0.00 ● เท่าเดิม
ฝ่ายโยธาทำใบประมาณราคา เพื่อขอจัดสรรงบประมาณปรับปรุง ศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนอ่อนนุช 40 ไร่ ศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนเกาะมุสลิม และศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนร่วมใจพัฒนา
📍 พิกัดโครงการ: 13.717013, 100.694655
🗺 ดูข้อมูลแผนที่
2023-12-23 +24 วัน
0.00 ● เท่าเดิม
ทำหนังสือขออนุญาตปรับปรุงที่ดินศูนย์พัฒนาเด็กก่อนวัยเรียนชุมชนเกาะมุสลิมและชุมชนร่วมใจพัฒนาถึงสำนักสิ่งแวดล้อม ฝ่ายโยธาทำใบประมาณราคา และการเคหะแห่งชาติได้มีหนังสือแจ้งอนุญาตให้เข้าดำเนินการปรับปรุง ศูนย์พัฒนาเด็กก่อนวัยเรียน ชุมชนอ่อนนุช 40 ไร่
📍 พิกัดโครงการ: 13.717013, 100.694655
🗺 ดูข้อมูลแผนที่
2023-11-29
0.00
ฝ่ายโยธาสำรวจและประมาณราคาศูนย์พัฒนาเด็กก่อนวัยเรียนที่จะปรับปรุงทั้ง 3 แห่งคือ ศูนย์พัฒนาฯชุมชนอ่อนนุช 40 ไร่ ศูนย์พัฒนาฯชุมชนบ้านเกาะมุสลิมและศูนย์พัฒนาฯชุมชนร่วมใจพัฒนา จัดทำเอกสารเพื่อขอรับงบประมาณ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.717013, 100.694655
🗺 ดูข้อมูลแผนที่
