โครงการ · ปีงบประมาณ 2567

โครงการพัฒนาศูนย์เด็กก่อนวัยเรียนชุมชนจันทราสุข

งบประมาณ 188,800 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตวังทองหลาง 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

ดำเนินการติดตั้งเครื่องปรับอากาศ แบบแยกส่วน แบบตั้งพื้นหรือแบบแขวน(ระบบ Inverter) ขนาด 30,000 บีทียู จำนวน 4 เครื่อง

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5190

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
2

ข้อมูลอัปเดตล่าสุด 27-02-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
14. ปรับปรุง/พัฒนา ศูนย์เด็กเล็ก (แห่ง) : OKR 6.1.06
OKR #15 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.00 · 2 รายงาน
บรรลุเป้าหมายแล้ว ทันตามกำหนด
ความสำเร็จเทียบเป้าหมาย
100%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.3
บรรลุเป้าหมายเมื่อ
6 ก.พ. 67
กำหนดเสร็จ
30 ก.ย. 67
ก่อน/ตรงกำหนด 237 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 2 ครั้ง ตั้งแต่ 31 ต.ค. 66 ถึง 6 ก.พ. 67 (98 วัน) เฉลี่ยทุก 98 วัน
  • ค่าล่าสุด 1.00 จากเป้าหมาย 1.00 (100%) เมื่อ 6 ก.พ. 67
  • ความคืบหน้าเฉลี่ย +0.3 ต่อเดือน ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • ถึงเป้าหมายครั้งแรกเมื่อ 6 ก.พ. 67 (ก่อนหรือตรงกำหนด 237 วัน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 98 วัน (31 ต.ค. 66 → 6 ก.พ. 67)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (2 ครั้ง)

2024-02-06 +98 วัน
1.00 ▲ +1.00

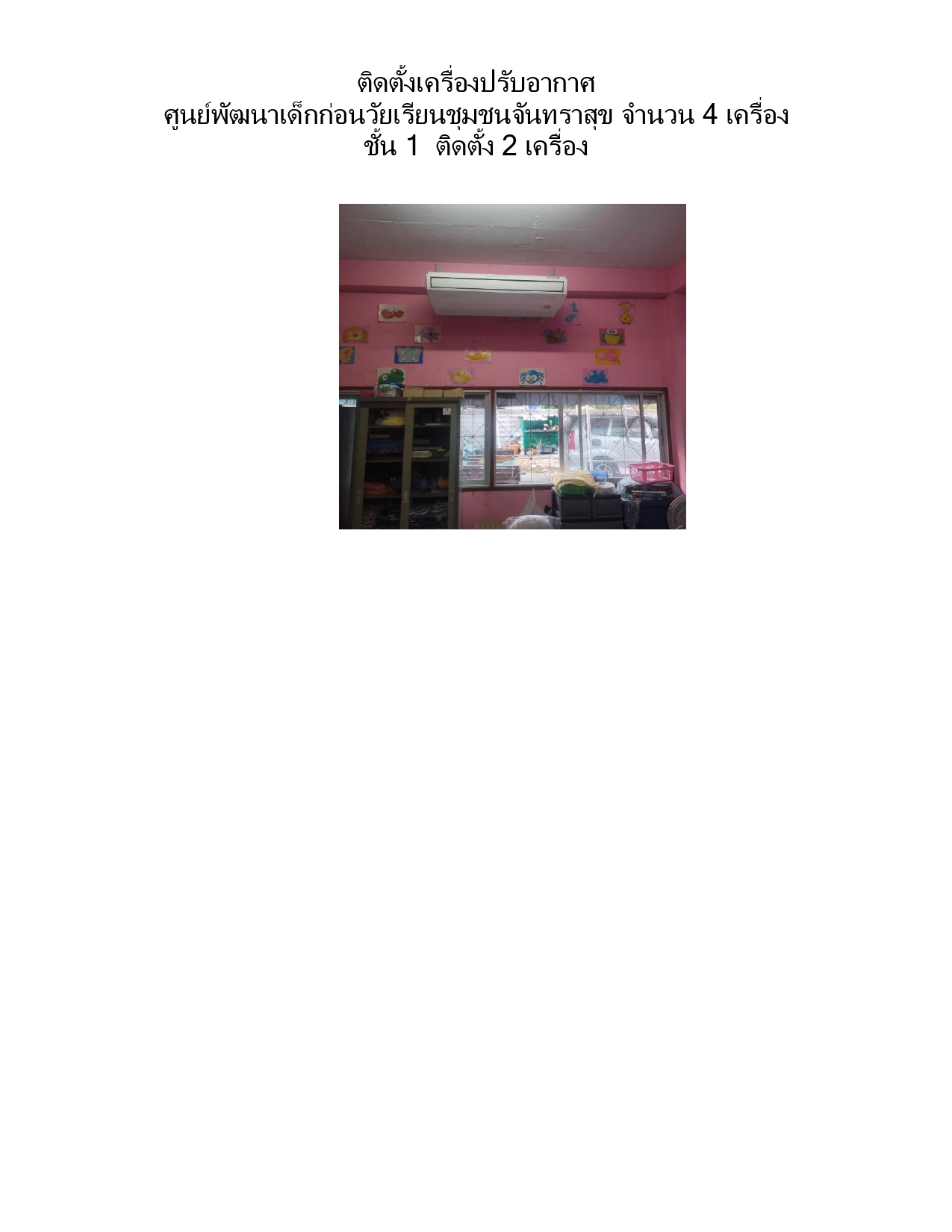

ดำเนินการปรับปรุงโดยการติดตั้งเครื่องปรับอากาศ ขนาด 30,000 BTU จำนวน 4 เครื่อง ภายในศูนย์พัฒนาเด็กก่อนวัยเรียนขุมชนจันทราสุข เรียบร้อยแล้ว
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2023-10-31
0.00
อยู่ระหว่างกำหนดแนวทางการดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
