โครงการ · ปีงบประมาณ 2567

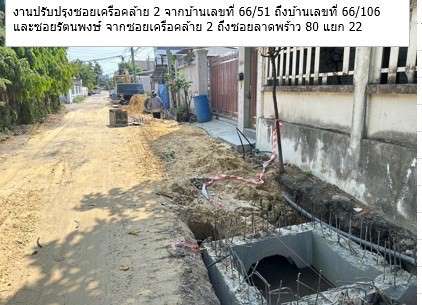

(1) ปรับปรุงซอยเครือคล้าย 2 จากบ้านเลขที่ 66/51 ถึงบ้านเลขที่ 66 /106 และซอยรัตนพงษ์ จากซอยเครือคล้าย 2 ถึงซอยลาดพร้าว 80 แยก 22

งบประมาณ 21,170,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตวังทองหลาง 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

เพื่อแก้ไขปัญหาน้ำท่วมขังและปรับปรุงเส้นทางสัญจรของประชาชน

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5244

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
11

ข้อมูลอัปเดตล่าสุด 30-08-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.75 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.75 · 10 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
5%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด 0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
25 พ.ค. 74
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 2,428 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 10 ครั้ง ตั้งแต่ 28 ต.ค. 66 ถึง 30 ส.ค. 67 (307 วัน) เฉลี่ยทุก 34 วัน
  • ค่าล่าสุด 0.04 จากเป้าหมาย 0.75 (5%) เมื่อ 30 ส.ค. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด 0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.10
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 25 พ.ค. 74 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.7 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 78 วัน (29 พ.ย. 66 → 15 ก.พ. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 756 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 2 ครั้ง (เช่น 25 มี.ค. 67 → 22 เม.ย. 67 เปลี่ยน -0.20) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 11 มี.ค. 67 → 25 มี.ค. 67 (+0.29 ใน 14 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (11 ครั้ง)

2024-08-30 +30 วัน
0.04 ▼ -0.06
ผุ้รับจ้างดำเนินการเรียบร้อยตามสัญญา
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-07-31 +33 วัน
0.10 ● เท่าเดิม

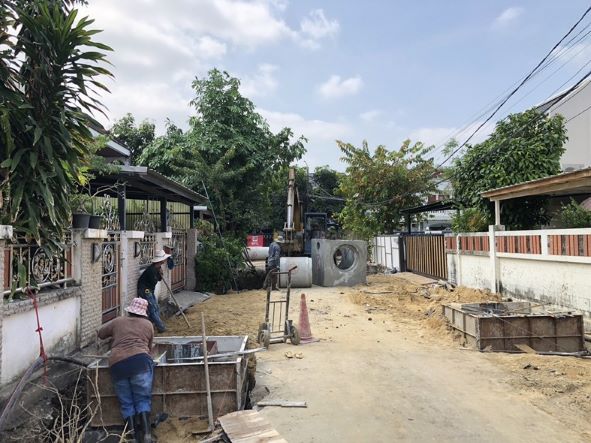

อยุ่ระหว่างผู้รับจ้างดำเนินการขุดวางท่อเทคอนกรีตบ่อพัก
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-06-28 +31 วัน
0.10 ● เท่าเดิม
อยู่ระหว่างผุ้รับจ้างหล่อบ่อพัก และปรับพื้น เทวางวี
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-05-28 +36 วัน
0.10 ● เท่าเดิม

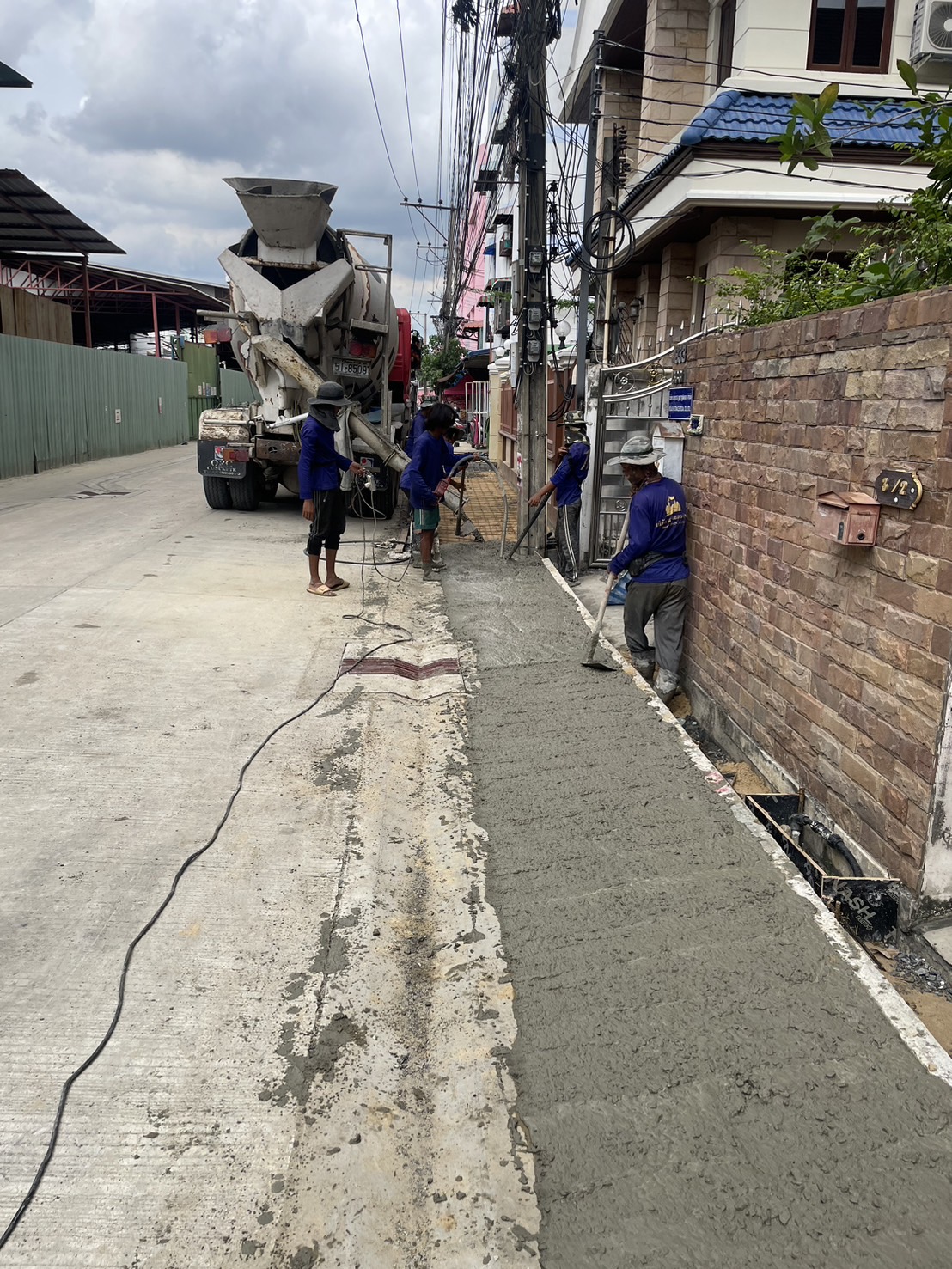

ผู้รับจ้างดำเนินการหล่อฝาบ่อพักท่อระบายน้ำ และดำเนินการเสริมขอบบ่อ
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-04-22 +28 วัน
0.10 ▼ -0.20

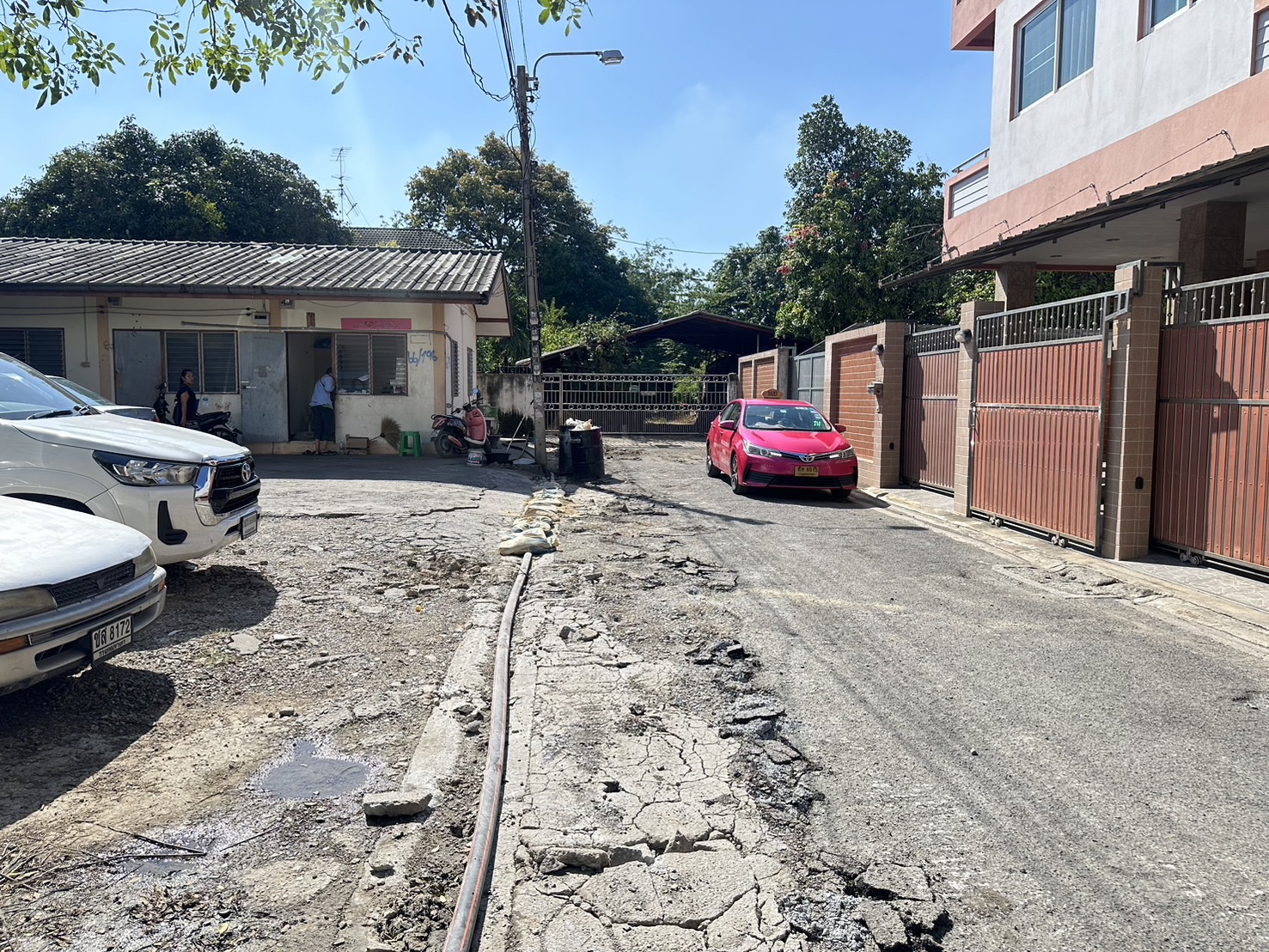

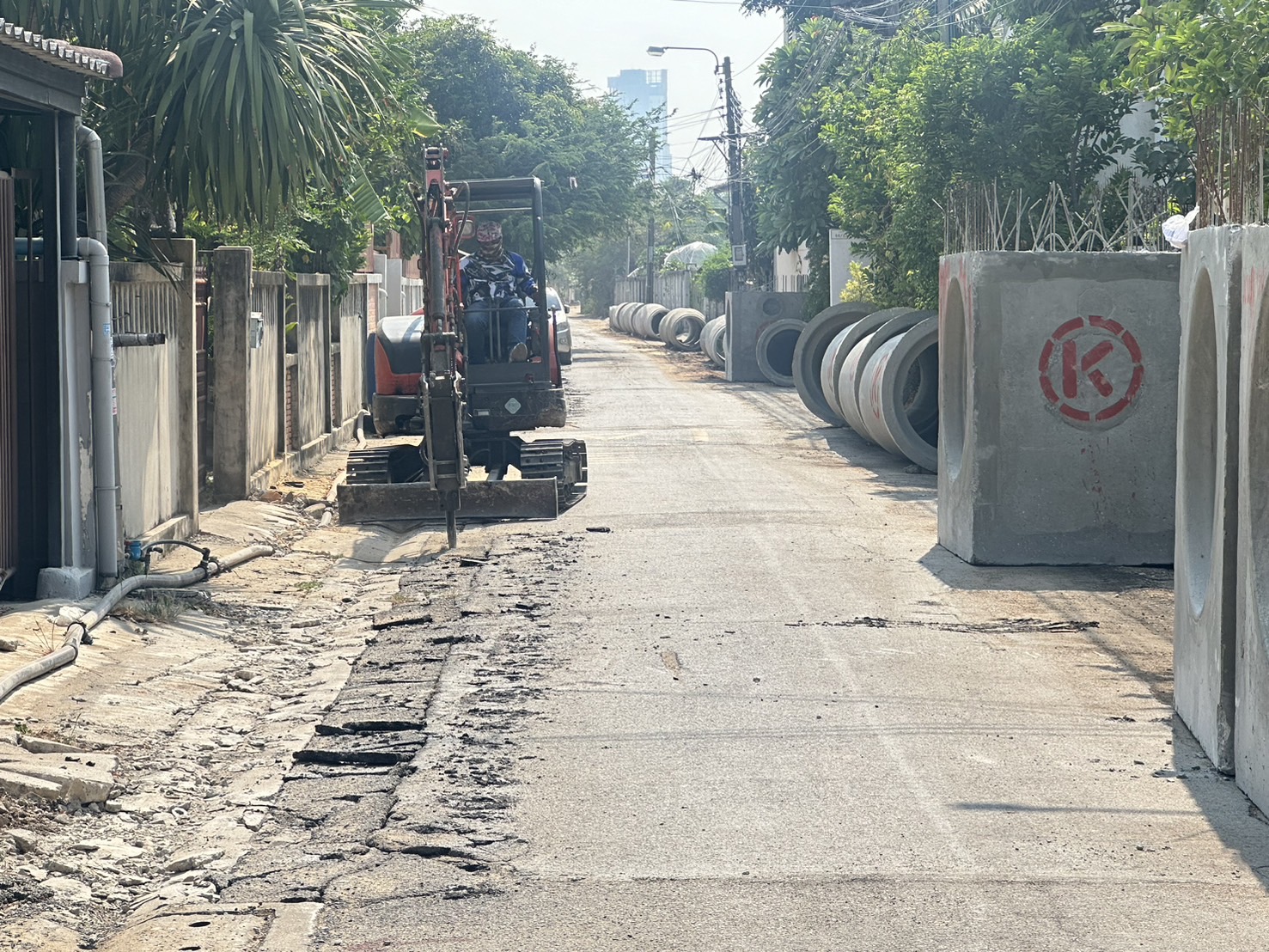

ขุดเจาะถนนเพื่อวางท่อระบายน้ำ
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-03-25 +0 วัน
0.30 ▲ +0.30
ผู้รับจ้างวางท่อระบายน้ำ พร้อมสร้างบ่อพัก
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-03-25 +14 วัน
0.00 ▼ -0.01
ผู้รับจ้างวางท่อระบายน้ำ พร้อมสร้างบ่อพัก
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-03-11 +25 วัน
0.01 ▲ +0.01
ผู้รับจ้างวางท่อระบายน้ำ พร้อมสร้างบ่อพักท่อระบายน้ำ
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-02-15 +78 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างผู้รับจ้างดำเนินการ
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2023-11-29 +32 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างผู้รับจ้างดำเนินการ
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2023-10-28
0.00
อยู่ระหว่างกำหนดแนวทางการดำเนินโครงการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
