โครงการ · ปีงบประมาณ 2567

(7) ปรับปรุงซอยแยกซอยลาดพร้าว 122 แยก 26 จากซอยบุญมา 2 ถึงคลองแสนแสบ และซอยแยกซอยลาดพร้าว 122 แยก 16 จากร้านบ้านนกฮูกคาเฟ่ ถึงบ้านเลขที่ 124/6

งบประมาณ 2,181,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตวังทองหลาง 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

เพื่อแก้ไขปัญหาน้ำท่วมขังและปรับปรุงเส้นทางสัญจรของประชาชน

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5272

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
6

ข้อมูลอัปเดตล่าสุด 28-05-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.28 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.28 · 6 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
60%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
25 พ.ย. 67
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 56 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 6 ครั้ง ตั้งแต่ 28 ต.ค. 66 ถึง 28 พ.ค. 67 (213 วัน) เฉลี่ยทุก 43 วัน
  • ค่าล่าสุด 0.17 จากเป้าหมาย 0.28 (60%) เมื่อ 28 พ.ค. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.41
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 25 พ.ย. 67 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.0 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 110 วัน (28 ต.ค. 66 → 15 ก.พ. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 850 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 25 มี.ค. 67 → 22 เม.ย. 67 เปลี่ยน -0.08) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 22 เม.ย. 67 → 28 พ.ค. 67 (+0.15 ใน 36 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (6 ครั้ง)

2024-05-28 +36 วัน
0.17 ▲ +0.15

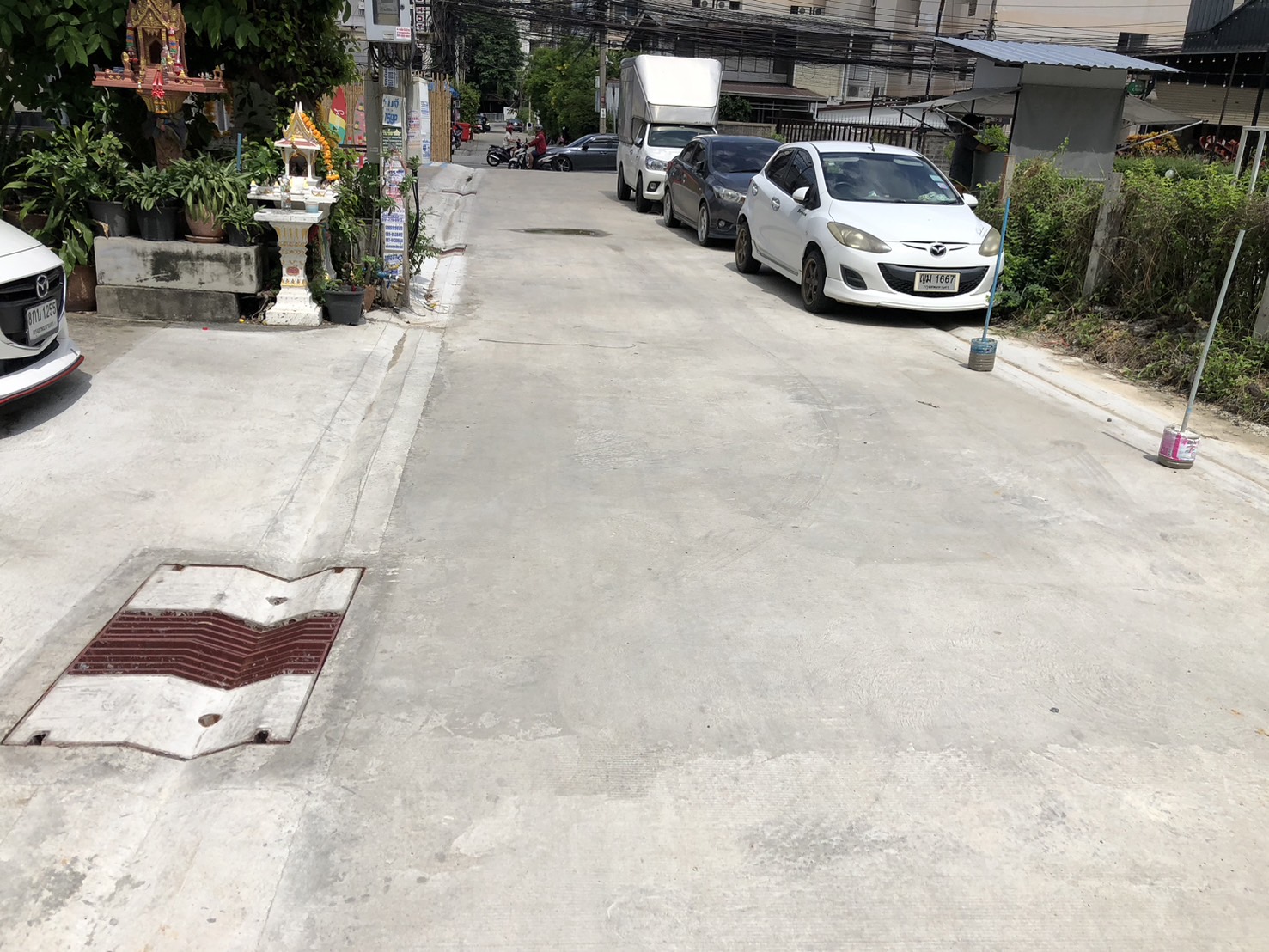

ผู้รับจ้างดำเนินการเรียบร้อยแล้ว
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-04-22 +28 วัน
0.02 ▼ -0.08

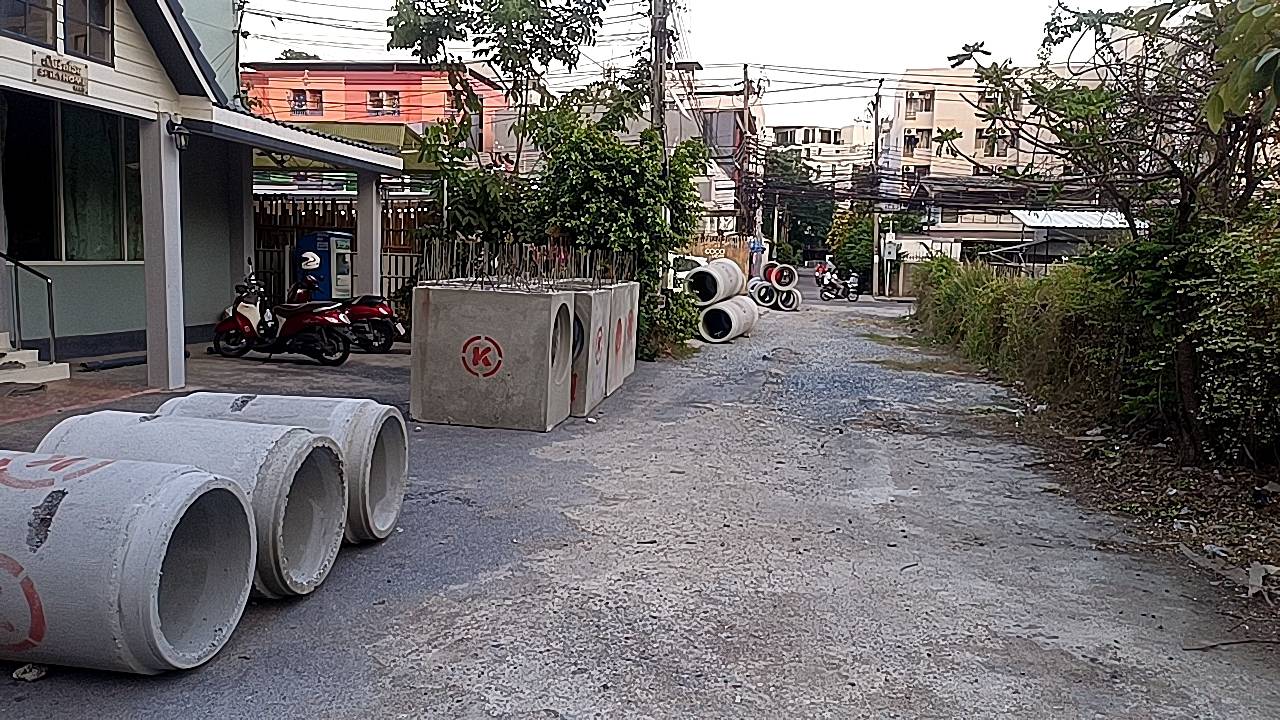

อยู่ระหว่างผู้รับจ้างก่อสร้างแบบรางวี
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-03-25 +14 วัน
0.10 ▲ +0.10
ผู้รับจ้างเครียพื้นที่บริเวณสถานที่ปรับปรุง และจัดเตรียมขุดวางท่อระบายน้ำ ประกอบกับติดอุปสรรคประปา
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-03-11 +25 วัน
0.00 ● เท่าเดิม
ผู้รับจ้างสำรวจสถานที่ เพื่อดำเนินการ
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-02-15 +110 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างผู้รับจ้างดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2023-10-28
0.00
อยู่ระหว่างกำหนดแนวทางการดำเนินโครงการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
