โครงการ · ปีงบประมาณ 2567

(3) ปรับปรุงซอยรามคำแหง 21 จากถนนศรีวราถึงคลองแสนแสบ

งบประมาณ 8,000,000 บาท ความคืบหน้าล่าสุด 90% หน่วยงาน สำนักงานเขตวังทองหลาง 4เริ่มดำเนินการแล้ว

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

เพื่อแก้ไขปัญหาน้ำท่วมขังและปรับปรุงเส้นทางสัญจรของประชาชน

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5288

02ความคืบหน้า

ความคืบหน้าโครงการ
90%
จำนวนรายงานทั้งหมด
8

ข้อมูลอัปเดตล่าสุด 28-11-2023 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
2.10 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 2.10 · 8 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
7%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 8 ครั้ง ตั้งแต่ 11 มี.ค. 67 ถึง 7 ม.ค. 68 (302 วัน) เฉลี่ยทุก 43 วัน
  • ค่าล่าสุด 0.15 จากเป้าหมาย 2.10 (7%) เมื่อ 7 ม.ค. 68
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.63
  • ช่วงที่ไม่มีรายงานนานที่สุด 130 วัน (30 ส.ค. 67 → 7 ม.ค. 68)
  • ยังไม่มีรายงานใหม่มาแล้ว 627 วัน นับจากรายงานล่าสุด
  • ก้าวหน้ามากที่สุดในช่วง 30 ส.ค. 67 → 7 ม.ค. 68 (+0.15 ใน 130 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (8 ครั้ง)

2025-01-07 +130 วัน
0.15 ▲ +0.15
ดำเนินการปรับปรุงซอยรามคำแหง 21 แยก 8 ระยะทาง 150 เมตร แล้วเสร็จ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-08-30 +30 วัน
0.00 ● เท่าเดิม
ผู้รับจ้างดำเนินการตาม
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-07-31 +33 วัน
0.00 ● เท่าเดิม
ลงนามสัญญาแล้ว วันที่ 31 กค. 67
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-06-28 +31 วัน
0.00 ● เท่าเดิม
รอสภาอนุมัติขยายโครงการ เพื่อลงนามสัญญาต่อไป
📍 ที่ตั้งหน่วยงาน: 13.887405, 100.579204
🗺 ดูข้อมูลแผนที่
2024-05-28 +36 วัน
0.00 ● เท่าเดิม
รอสภาอนุมัติขยายโครงการ เมื่อได้รับอนุมัติให้ขยายโครงการแล้ว ค่อยลงนามสัญญาได้
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-04-22 +28 วัน
0.00 ● เท่าเดิม

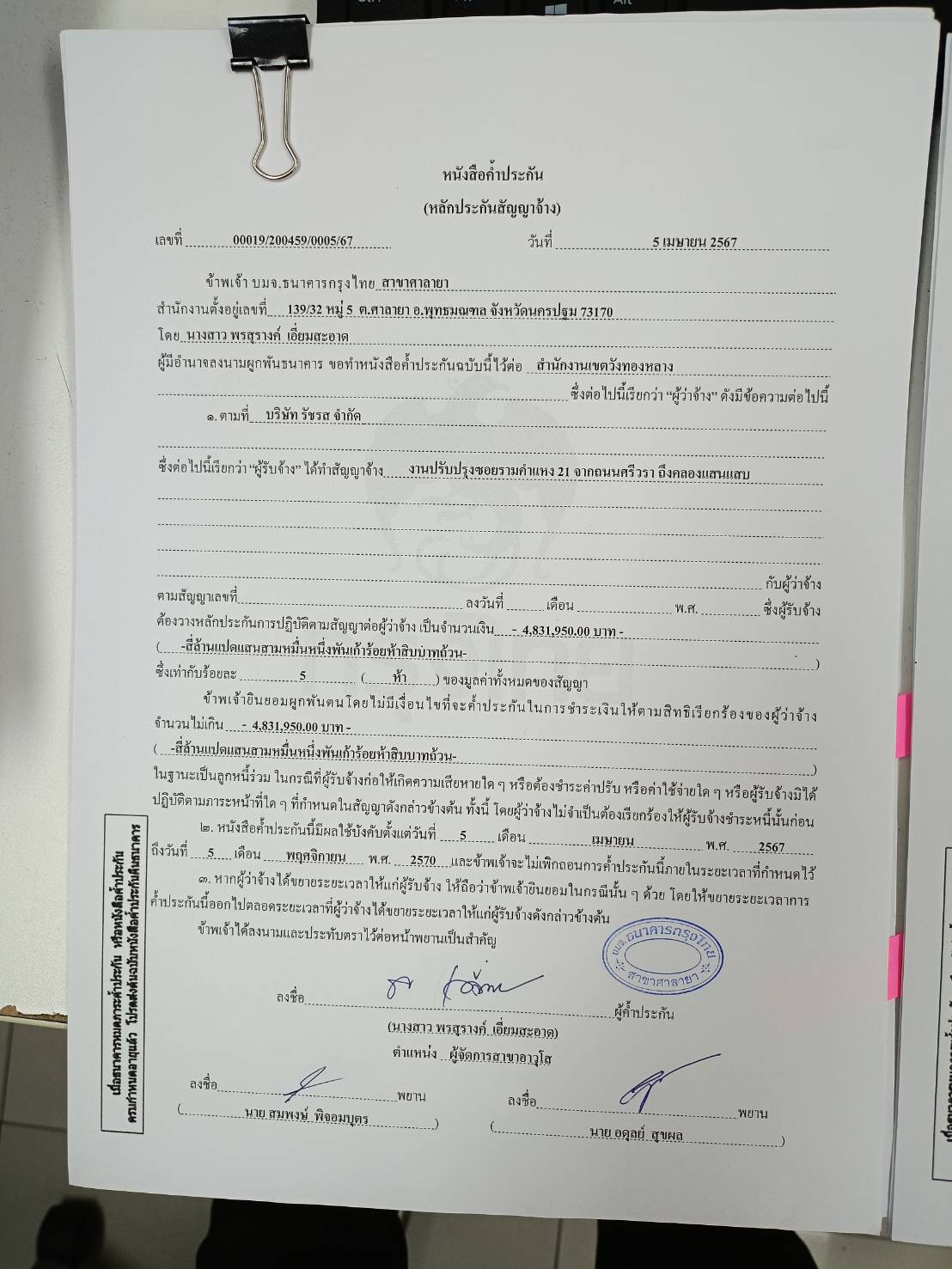

อยุ่ระหว่างตรวจสอบหนังสือค้ำประกันสัญญาของบริษัทฯ คาดว่าจะลงนามสัญญาวันที่ 25 เมย.67
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-03-25 +14 วัน
0.00 ● เท่าเดิม
แจ้งผู้รับจ้างวางค้ำประกันสัญญา
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-03-11
0.00
อยู่ระหว่างขออนุมัติเงินประจำงวด
📍 ที่ตั้งหน่วยงาน: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
