โครงการ · กิจกรรม · ปีงบประมาณ 2567

พัฒนาถนนสวย

งบประมาณ - ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตสะพานสูง 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5465

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
27

ข้อมูลอัปเดตล่าสุด 05-09-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
1. พัฒนาถนนสวย (กม.) : OKR 4.1.10
OKR #1 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
6.80 0.00 0%

04ขั้นตอนการดำเนินงาน

3 ขั้นตอน · ผลงานรวม 0 จาก 90
ขั้นตอน
ต.ค. 66 พ.ย. 66 ธ.ค. 66 ม.ค. 67 ก.พ. 67 มี.ค. 67 เม.ย. 67 พ.ค. 67 มิ.ย. 67 ก.ค. 67 ส.ค. 67 ก.ย. 67
2 ดำเนินการปรับปรุงพัฒนาถนนสวย ด้านกายภาพ ด้านการใช้งาน และด้านสิ่งแวดล้อม
0%
3 สำรวจความพึงพอใจของประชาชน และสรุปผลความพึงพอใจฯ
4 รายงานผลการดำเนินงาน ปัญหา อุปสรรคในการดำเนินงานให้ผู้บริหารกรุงเทพมหานครทราบ
ดำเนินการครบ ดำเนินการบางส่วน เลยกำหนดแต่ยังไม่ครบ ยังไม่มีผลงาน วันนี้
ขั้นตอนรายละเอียดเริ่มสิ้นสุด สัดส่วน (%)ผลงานที่ทำได้รายงานล่าสุดหมายเหตุ
2 ดำเนินการปรับปรุงพัฒนาถนนสวย ด้านกายภาพ ด้านการใช้งาน และด้านสิ่งแวดล้อม 2023-10-01 2024-08-31 80.00 -
3 สำรวจความพึงพอใจของประชาชน และสรุปผลความพึงพอใจฯ 2024-09-01 2024-09-30 5.00 -
4 รายงานผลการดำเนินงาน ปัญหา อุปสรรคในการดำเนินงานให้ผู้บริหารกรุงเทพมหานครทราบ 2024-09-01 2024-09-30 5.00 -
รวม 90.00 0.00

05รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 6.80 · 20 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด -2.8/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 20 ครั้ง ตั้งแต่ 30 พ.ย. 66 ถึง 10 ก.ย. 67 (285 วัน) เฉลี่ยทุก 15 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 6.80 (0%) เมื่อ 10 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด -2.8 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.09
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 10.3 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 38 วัน (23 เม.ย. 67 → 31 พ.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 746 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 6 ครั้ง (เช่น 23 ม.ค. 67 → 31 ม.ค. 67 เปลี่ยน -0.05) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 24 ก.ค. 67 → 21 ส.ค. 67 (+1.20 ใน 28 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (27 ครั้ง)

2024-09-10 +0 วัน
0.00 ● เท่าเดิม
นายณรงค์ เรืองศรี รองปลัดกรุงเทพมหานครปฏิบัติราชการแทนปลัดกรุงเทพมหานคร รับทราบ ณ วันที่ 4 กันยายน 2567
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-09-10 +5 วัน
0.00 ● เท่าเดิม

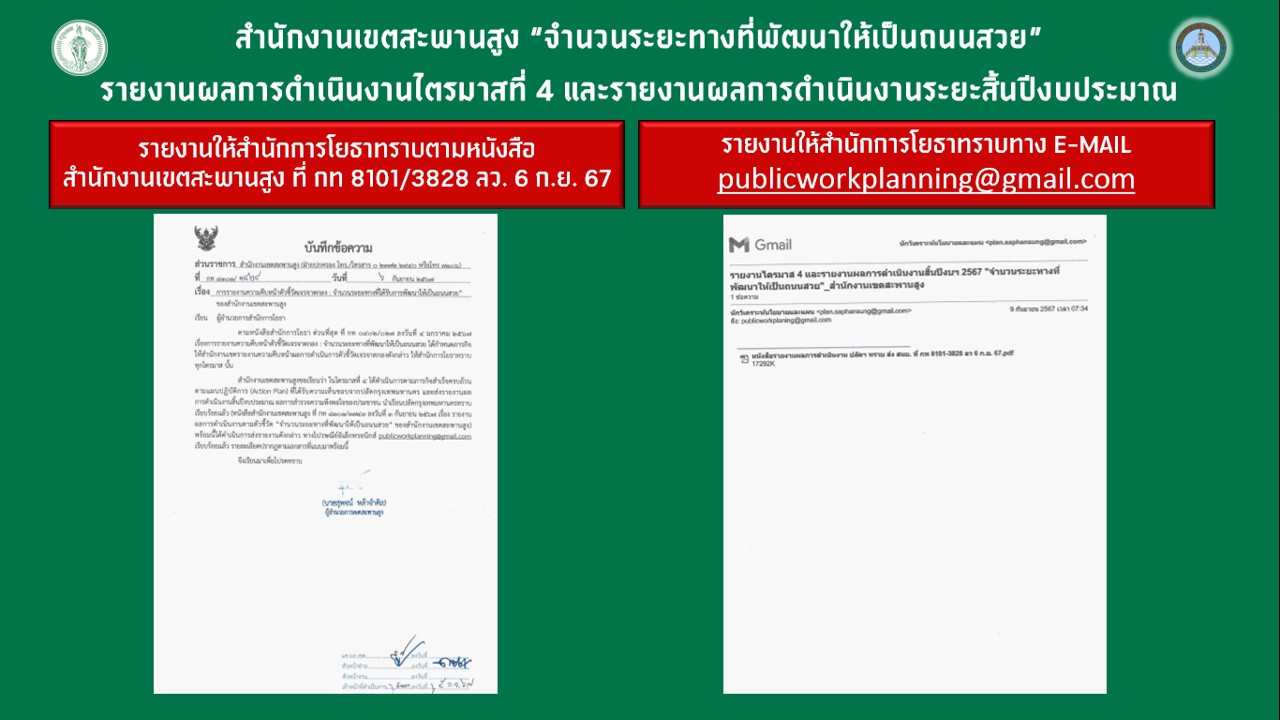

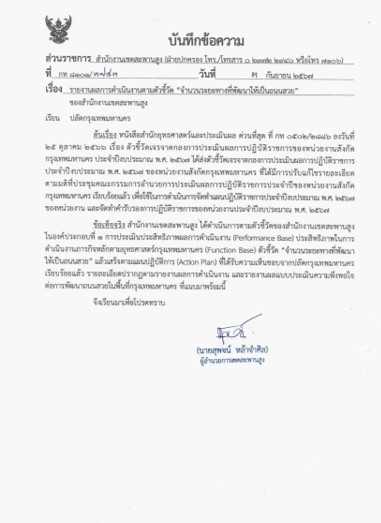

สำนักงานเขตสะพานสูง รายงานความคืบหน้าตัวชี้วัดเจรจาตกลง : จำนวนระยะทางที่ได้รับการพัฒนาให้เป็นถนนสวย” ของสำนักงานเขตสะพานสูง ไตรมาสที่ 4 และรายงานผลการดำเนินงานสิ้นปีงบประมาณ ที่ปลัดกรุงเทพมหานคร (นายณงค์ เรืองศรี รองปลัดกรุงเทพมหานครปฏิบัติราชการแทนปลัดกรุงเทพมหาคร) รับทราบให้สำนักการโยธาทางไปรษณีย
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-09-05 +0 วัน
0.00 ● เท่าเดิม
สำนักงานเขตสะพานสูง ดำเนินการสำรวจความพีงพอใจต่อการพัฒนาถนนสวยในพื้นที่กรุงเทพมหานคร ของสำนักงานเขตสะพานสูง จำนวน 300 ชุด โดยทอดแบบสำรวจความพึงพอใจฯ จำนวน 3 ถนน ถนนละ 100 ชุด ดังนี้ 1. ถนนศรีนครินทร์-ร่มเกล้า ประชาชนมีความพึงพอใจร้อยละ 99.03 2. ถนนราษฎร์พัฒนา ประชาชนมีความพึงพอใจร้อยละ 98.43 3. ถนนเ
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-09-05 +15 วัน
0.00 ▼ -1.70

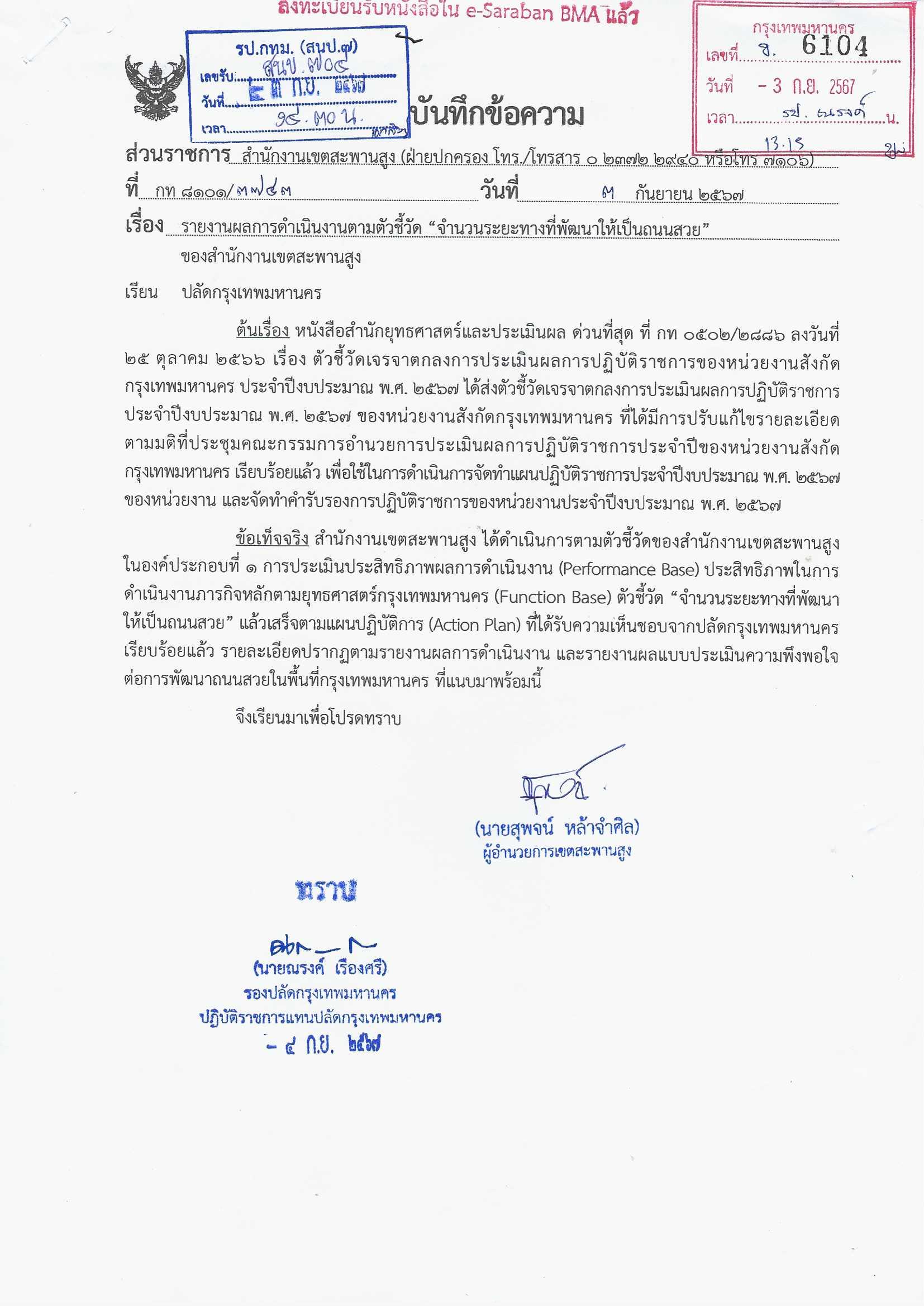

สำนักงานเขตสะพานสูง จัดทำหนังสือรายงานผลการดำเนินงานตามตัวชี้วัด "จำนวนระยะทางที่พัฒนาให้เป็นถนนสวย" นำเรียนปลัดกรุงเทพมหานคร ตามหนังสือ ที่ กท 8101/3743 ลว. 3 กันยายน 2567
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-08-21 +0 วัน
1.70 ▲ +1.70
คณะตรวจประเมินโครงการพัฒนาถนนสวย ประกอบด้วยผู้แทนจากสำนักยุทธศาสตร์และประเมินผล ผู้แทนจากสำนักการโยธา และผู้แทนประธานกลุ่มเขตกรุงเทพตะวันออก พร้อมนำคณะฯ ลงพื้นที่ตรวจประเมินโครงการพัฒนาถนนสวย ประจำปี 2567 บริเวณถนนศรีนครินทร์ - ร่มเกล้า และถนนราษฎร์พัฒนา - เคหะร่มเกล้า
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-08-21 +28 วัน
0.00 ▼ -0.50
นายสุพจน์ หล้าจำศิล ผู้อำนวยการเขตสะพานสูง ลงพื้นที่ตรวจความเรียบร้อยการปรับปรุงแก้ไขซ่อมแซมทางเท้า ถนนราษฎร์พัฒนา - ถนนเคหะร่มเกล้า ทั้งนี้เพื่อพัฒนาปรับปรุงถนนตลอดทั้งสายให้มีความสะอาด สวยงาม เป็นระเบียบเรียบร้อย และมีความปลอดภัยต่อผู้ใช้ทางสัญจรไปมา
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-07-24 +0 วัน
0.50 ▼ -0.90
ผู้อำนวยการเขตสะพานสูง นำคณะผู้บริหารเขตฯ และนักเรียนโรงเรียนสุเหร่าลาดบัวขาว ทาสี ลบข้อความไม่เหมาะสม ในพื้นที่สาธารณะบริเวณถนนเคหะร่มเกล้า - ราษฎร์พัฒนา
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-07-24 +26 วัน
1.40 ▲ +1.40
ผู้อำนวยการเขตสะพานสูง นำเจ้าหน้าที่ฝ่ายโยธา ทาสี ลบข้อความไม่เหมาะสม ในพื้นที่สาธารณะบริเวณถนนศรีนครินทร์ - ร่มเกล้า
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-06-28 +28 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-05-31 +0 วัน
0.00 ▼ -1.20
อยู่ระหว่างดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-05-31 +38 วัน
1.20 ▲ +1.20
พัฒนาถนนสวย บริเวณถนนราษฎร์พัฒนา - เคหะร่มเกล้า (ถนนในความรับผิดชอบของสำนักงานเขต) 1. ฝ่ายโยธา ดำเนินการปรับปรุงทางเท้าที่ชำรุดเรียบร้อยแล้ว 2. ฝ่ายเทศกิจ ไม่พบผู้ค้า หาบเร่ - แผงลอย 3. ฝ่ายรักษาฯ ดูแลความสะอาดสวยงามของถนน
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-04-23 +21 วัน
0.00 ▼ -0.05
อยู่ระหว่างประมาณราคา เพื่อจัดสรรงบประมาณเข้าดำเนินการซ่อมแซมต่อไป
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-04-02 +5 วัน
0.05 ▼ -0.15

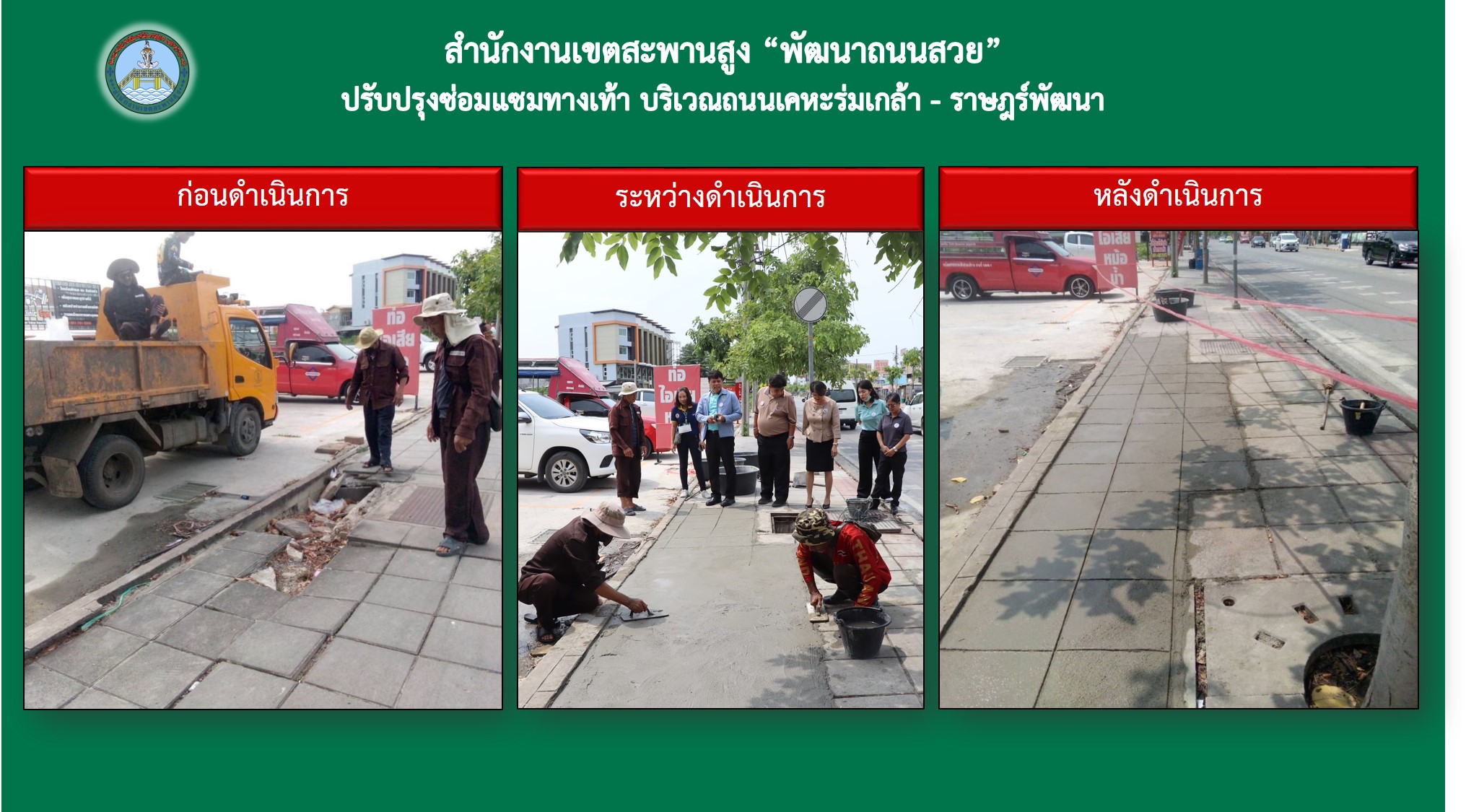

พัฒนาถนนสวย บริเวณถนนราษฎร์พัฒนา - เคหะร่มเกล้า (ถนนในความรับผิดชอบของสำนักงานเขต) 1. ฝ่ายโยธา ดำเนินการปรับปรุงทางเท้าที่ชำรุดเรียบร้อยแล้ว 2. ฝ่ายเทศกิจ ไม่พบผู้ค้า หาบเร่ - แผงลอย 3. ฝ่ายรักษาฯ ดูแลความสะอาดของถนนเรียบร้อย
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-03-28 +7 วัน
0.20 ▲ +0.20

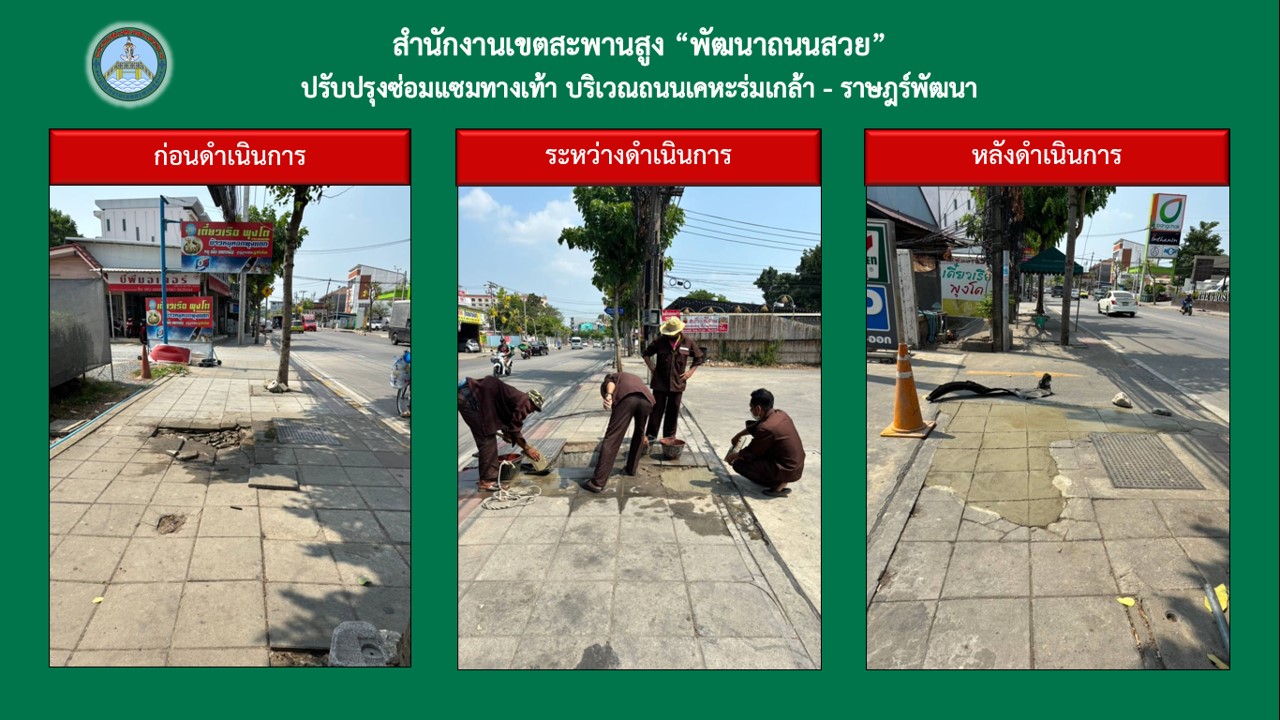

ผู้อำนวยการเขตสะพานสูง นำคณะผู้บริหารพร้อมเจ้าหน้าที่ พัฒนาถนนสวย บริเวณถนนเคหะร่มเกล้า - ราษฎร์พัฒนา (ถนนในความรับผิดชอบของสำนักงานเขตสะพานสูง ตามตัวชี้วัดเจรจาตกลง) 1. ฝ่ายโยธา ดำเนินการปรับปรุงซ่อมแซมทางเท้าที่ชำรุดเรียบร้อยแล้ว 2. ฝ่ายเทศกิจ ไม่พบผู้ค้า หาบเร่ - แผงลอย 3. ฝ่ายรักษาฯ ดูแลความสะอา
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-03-21 +0 วัน
0.00 ● เท่าเดิม
ผู้อำนวยการเขตสะพานสูง นำคณะผู้บริหารตรวจความเป็นระเบียบเรียบร้อย ถนนศรีนครินทร์ - ร่มเกล้า
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-03-21 +3 วัน
0.00 ▼ -0.50

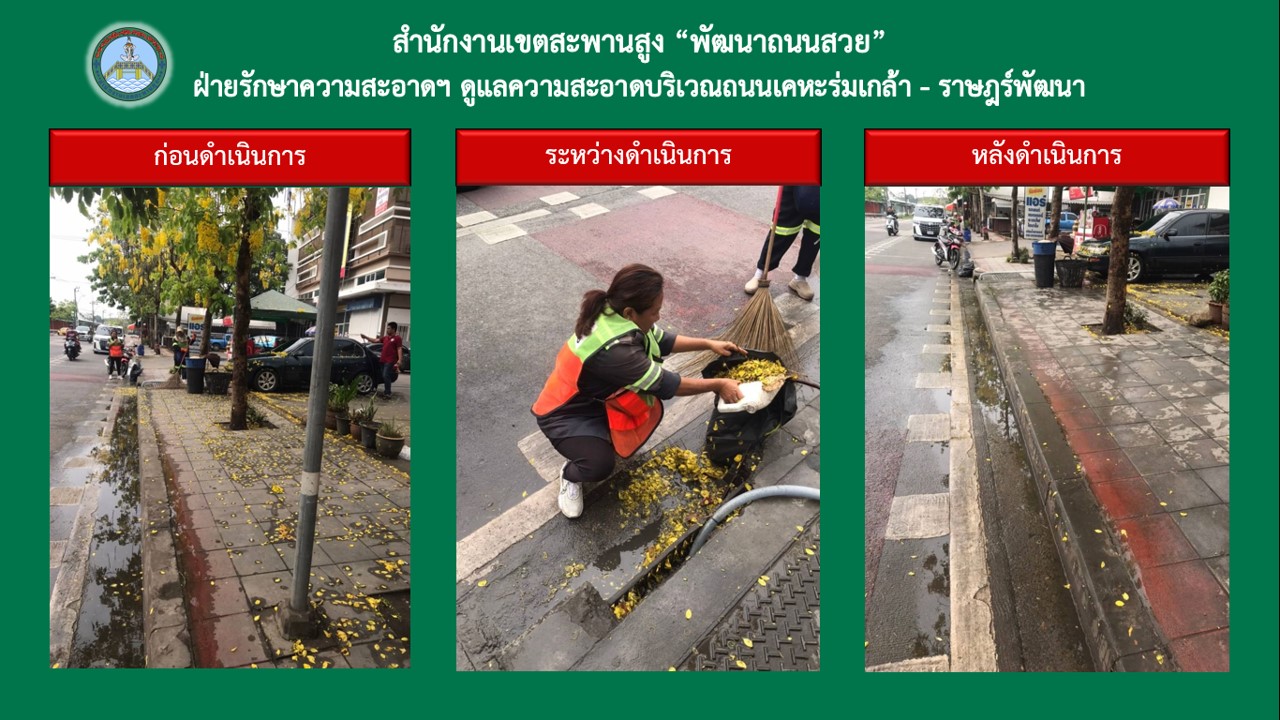

ฝ่ายรักษาความสะอาดฯ ดูแลความสะอาดบริเวณถนนศรีนครรินทร์ - ร่มเกล้า
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-03-18 +4 วัน
0.50 ▲ +0.30
พัฒนาถนนสวย บริเวณถนนราษฎร์พัฒนา - เคหะร่มเกล้า (ถนนในความรับผิดชอบของสำนักงานเขต) 1. ฝ่ายโยธา ดำเนินการปรับปรุงทางเท้าที่ชำรุดเรียบร้อยแล้ว 2. ฝ่ายเทศกิจ ไม่พบผู้ค้า หาบเร่ - แผงลอย 3. ฝ่ายรักษาฯ ดูแลความสะอาดของถนนเรียบร้อย
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-03-14 +1 วัน
0.20 ▲ +0.20
ผู้อำนวยการเขตสะพานสูง นำคณะผู้บริหารลงพื้นที่ปรับปรุงผิวจราจร ดูแลความเป็นระเบียบเรียบร้อย ตัดต้นไม้ กวดขันผู้ค้า ถนนราษฎร์พัฒนา - เคหะร่มเกล้า (ถนนในความรับผิดชอบของสำนักงานเขตสะพานสูง ตามตัวชี้วัดเจรจาตกลง)
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-03-13 +7 วัน
0.00 ● เท่าเดิม
ผู้อำนวยการเขตสะพานสูง นำคณะผู้บริหารเขตพร้อมเจ้าหน้าที่ ลงพื้นที่ตรวจตราความเป็นระเบียบเรียบร้อย ถนนเคหะร่มเกล้า - ราษฎร์พัฒนา ตามนโยบายผู้ว่าราชการกรุงเทพมหานคร "พัฒนาถนนสวย"
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-03-06 +2 วัน
0.00 ● เท่าเดิม
ผู้อำนวยการเขตสะพานสูง นำคณะผู้บริหารเขต ลงพื้นที่เดินเท้าสำรวจและดำเนินการปรับปรุงแก้ไขซ่อมแซมถนน ตามโครงการพัฒนาถนนสวย ประจำปี 2567 ถนนเคหะร่มเกล้า - ราษฎร์พัฒนา
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-03-04 +4 วัน
0.00 ▼ -1.00
ผู้บริหาร พร้อมเจ้าหน้าที่เขตสะพานสูง ลงพื้นที่เดินเท้าสำรวจ และดำเนินการปรับปรุงแก้ไขซ่อมแซมถนน โดยเริ่มเดินเท้าสำรวจตั้งแต่แยกมิสทีน ถึงแยกแว๊กซี่ ระยะทาง 2.1 กิโลเมตร
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-02-29 +29 วัน
1.00 ▲ +1.00

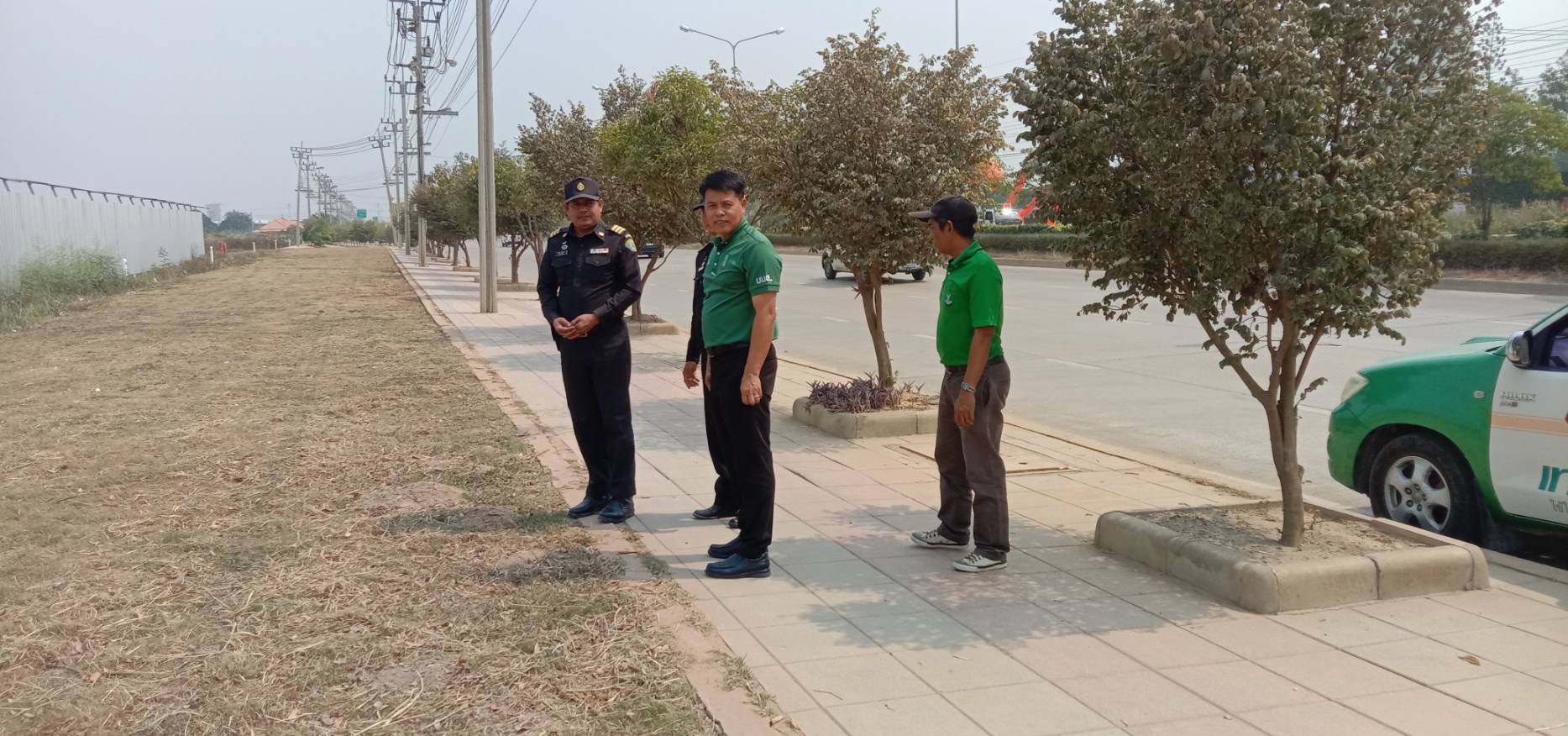

ตรวจตราความเป็นระเบียบเรียบร้อย
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-01-31 +0 วัน
0.00 ● เท่าเดิม
ผู้อำนวยการเขตสะพานสูง ตรวจพื้นที่ปลูกต้นไม้ และตรวจตราความเป็นระเบียบเรียบร้อย ถนนศรีนครินทร์-ร่มเกล้า
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-01-31 +8 วัน
0.00 ▼ -0.05
ทำความสะอาดถนนดูแลต้นไม้ทางเท้าและเกาะกลางถนน ถนน ศรีนครินทร์-ร่มเกล้า จาก คลองวังใหญ่ – คลองแม่จัน ไม่มีผู้ค้าหาบเร่แผงลอย
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-01-23 +28 วัน
0.05 ▲ +0.05
พัฒนาถนนสวย บริเวณถนนราษฎร์พัฒนา - เคหะร่มเกล้า (ถนนในความรับผิดชอบของสำนักงานเขต) 1. ฝ่ายโยธา ดำเนินการปรับปรุงผิวจราจรที่ชำรุดเรียบร้อยแล้ว 2. ฝ่ายเทศกิจ ไม่พบผู้ค้า หาบเร่ - แผงลอย 3. ฝ่ายรักษาฯ ดูแลความสะอาดของถนนเรียบร้อย
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2023-12-26 +26 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2023-11-30
0.00
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่

← กลับไปเลือกเขต
