โครงการ · ปีงบประมาณ 2567

ปรับปรุงผิวจราจรซอยนวมินทร์ 163 แยก 15

งบประมาณ 4,997,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตบึงกุ่ม 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5683

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
6

ข้อมูลอัปเดตล่าสุด 19-10-2023 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.44 0.00 0%

04ขั้นตอนการดำเนินงาน

1 ขั้นตอน · ผลงานรวม 0 จาก 10
ขั้นตอน
พ.ค. 67
3 ส่งมอบงาน
ดำเนินการครบ ดำเนินการบางส่วน เลยกำหนดแต่ยังไม่ครบ ยังไม่มีผลงาน วันนี้
ขั้นตอนรายละเอียดเริ่มสิ้นสุด สัดส่วน (%)ผลงานที่ทำได้รายงานล่าสุดหมายเหตุ
3 ส่งมอบงาน 2024-05-31 2024-05-31 10.00 -
รวม 10.00 0.00

05รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.44 · 2 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 2 ครั้ง ตั้งแต่ 5 มี.ค. 67 ถึง 12 มิ.ย. 67 (99 วัน) เฉลี่ยทุก 99 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 1.44 (0%) เมื่อ 12 มิ.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.4 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 99 วัน (5 มี.ค. 67 → 12 มิ.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 835 วัน นับจากรายงานล่าสุด

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (6 ครั้ง)

2024-06-12 +0 วัน
0.00 ▼ -1.44
สร้างพิวจราจรด้วยแอสฟัตล์คอนกรีต
📍 ที่ตั้งหน่วยงาน: 13.785106, 100.669855
🗺 ดูข้อมูลแผนที่
2024-06-12 +0 วัน
1.44 ▲ +1.44

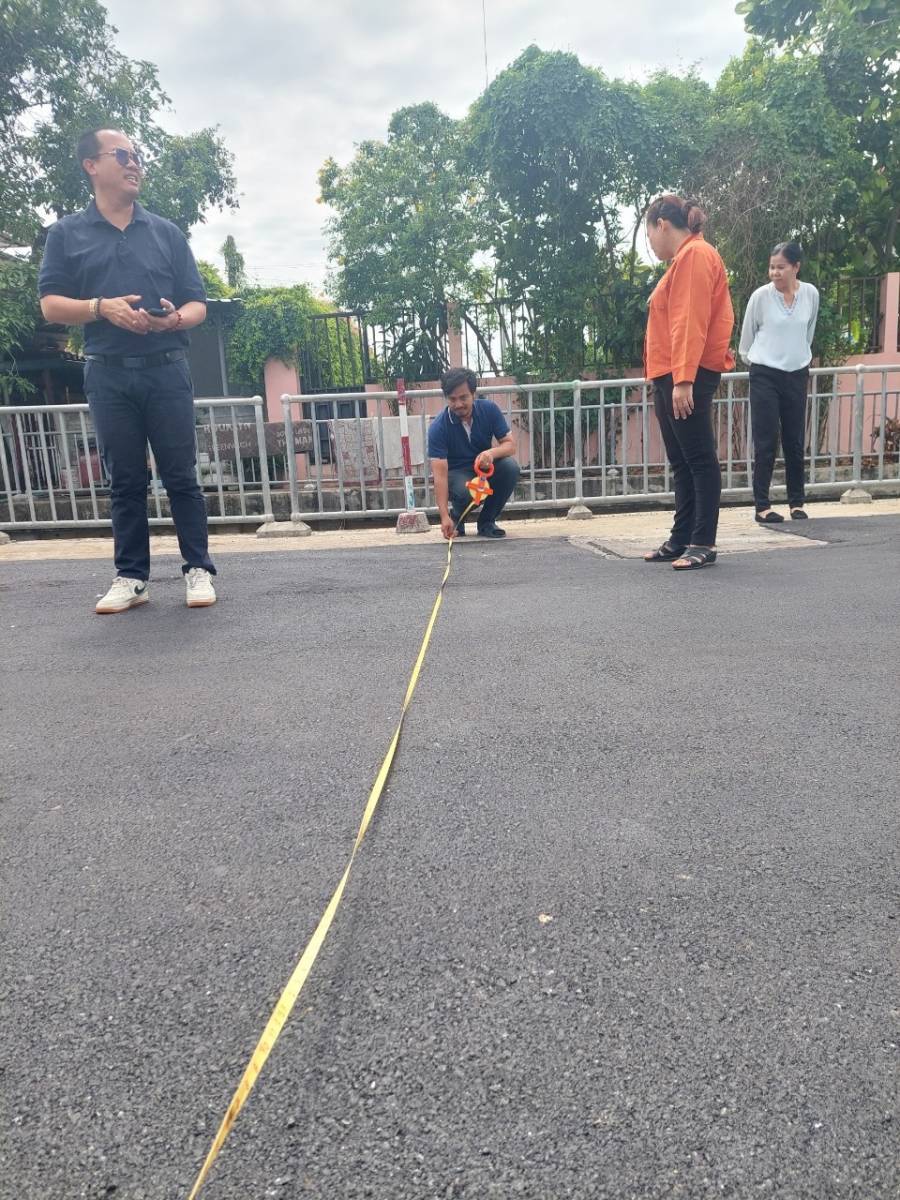

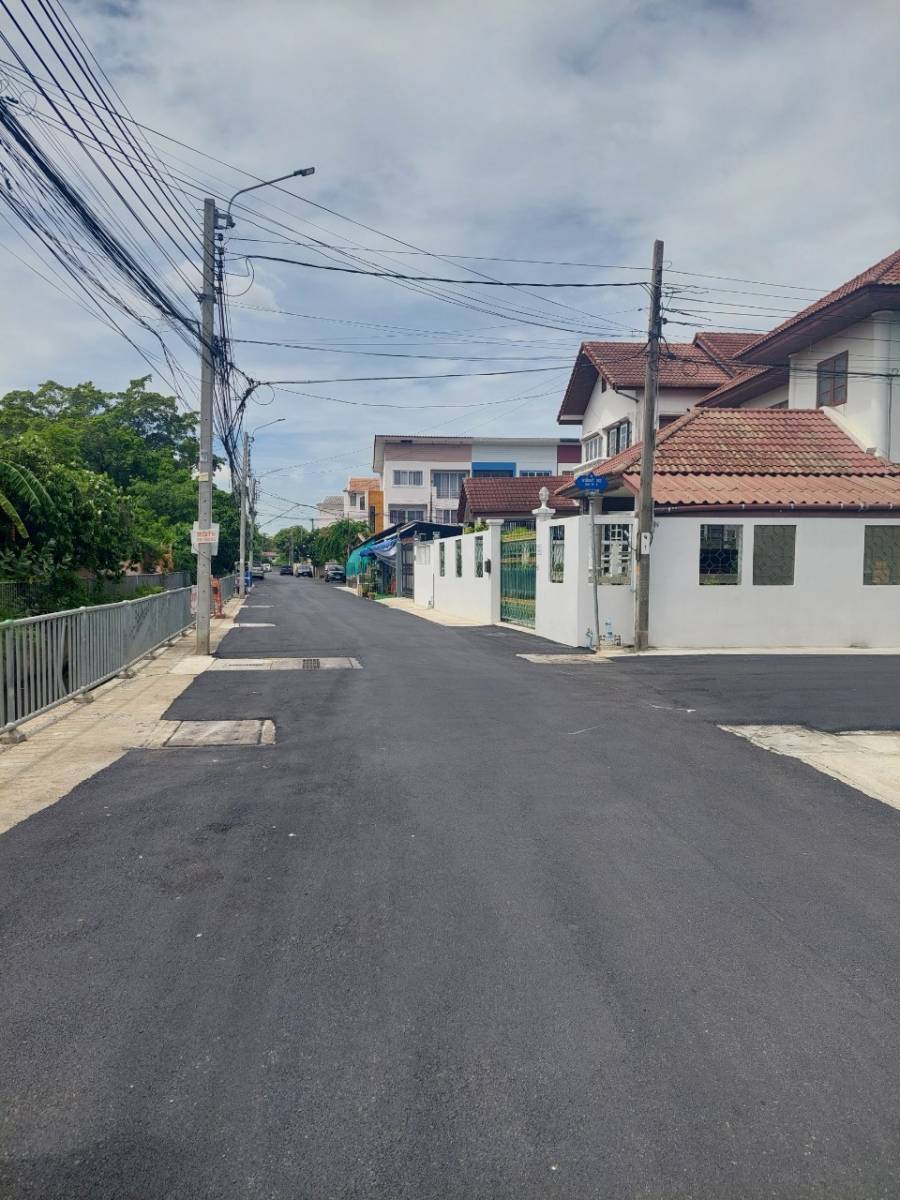

ดำเนินการปรับปรุงผิวจราจรซอยนวมินทร์ 163 แยก 15 ระยะทาง 1.44 กิโลเมตร
📍 ที่ตั้งหน่วยงาน: 13.785106, 100.669855
🗺 ดูข้อมูลแผนที่
2024-06-12 +0 วัน
0.00 ● เท่าเดิม
สร้างพิวจราจรด้วยแอสฟัตล์คอนกรีต
📍 ที่ตั้งหน่วยงาน: 13.785106, 100.669855
🗺 ดูข้อมูลแผนที่
2024-06-12 +0 วัน
0.00 ● เท่าเดิม
สร้างพิวจราจรด้วยแอสฟัตล์คอนกรีต
📍 ที่ตั้งหน่วยงาน: 13.785106, 100.669855
🗺 ดูข้อมูลแผนที่
2024-06-12 +99 วัน
0.00 ● เท่าเดิม
สร้างพิวจราจรด้วยแอสฟัตล์คอนกรีต
📍 ที่ตั้งหน่วยงาน: 13.785106, 100.669855
🗺 ดูข้อมูลแผนที่
2024-03-05
0.00
อยู่ระหว่างขั้นตอนการตรวจร่างสัญญา คาดว่าจะลงนามสัญญาจ้าง ในวันที่ 15 มีนาคม 2567
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.785106, 100.669855
🗺 ดูข้อมูลแผนที่

← กลับไปเลือกเขต
