โครงการ · ปีงบประมาณ 2567

ปรับปรุงผิวจราจรซอยประเสริฐมนูกิจ 39

งบประมาณ 1,530,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตบึงกุ่ม 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5694

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
11

ข้อมูลอัปเดตล่าสุด 08-12-2023 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.52 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.52 · 4 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 4 ครั้ง ตั้งแต่ 5 มี.ค. 67 ถึง 12 มิ.ย. 67 (99 วัน) เฉลี่ยทุก 33 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 0.52 (0%) เมื่อ 12 มิ.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 0.1 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 48 วัน (25 เม.ย. 67 → 12 มิ.ย. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 836 วัน นับจากรายงานล่าสุด
  • ค่าเท่าเดิมติดต่อกัน 4 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (11 ครั้ง)

2024-06-12 +0 วัน
0.00 ● เท่าเดิม
สร้างพิวจราจรด้วยแอสฟัตล์คอนกรีต
📍 ที่ตั้งหน่วยงาน: 13.785106, 100.669855
🗺 ดูข้อมูลแผนที่
2024-06-12 +0 วัน
0.00 ● เท่าเดิม
สร้างพิวจราจรด้วยแอสฟัตล์คอนกรีต
📍 ที่ตั้งหน่วยงาน: 13.785106, 100.669855
🗺 ดูข้อมูลแผนที่
2024-06-12 +0 วัน
0.00 ● เท่าเดิม
สร้างพิวจราจรด้วยแอสฟัตล์คอนกรีต
📍 ที่ตั้งหน่วยงาน: 13.785106, 100.669855
🗺 ดูข้อมูลแผนที่
2024-06-12 +0 วัน
0.00 ▼ -0.52
สร้างพิวจราจรด้วยแอสฟัตล์คอนกรีต
📍 ที่ตั้งหน่วยงาน: 13.785106, 100.669855
🗺 ดูข้อมูลแผนที่
2024-06-12 +0 วัน
0.52 ▲ +0.52

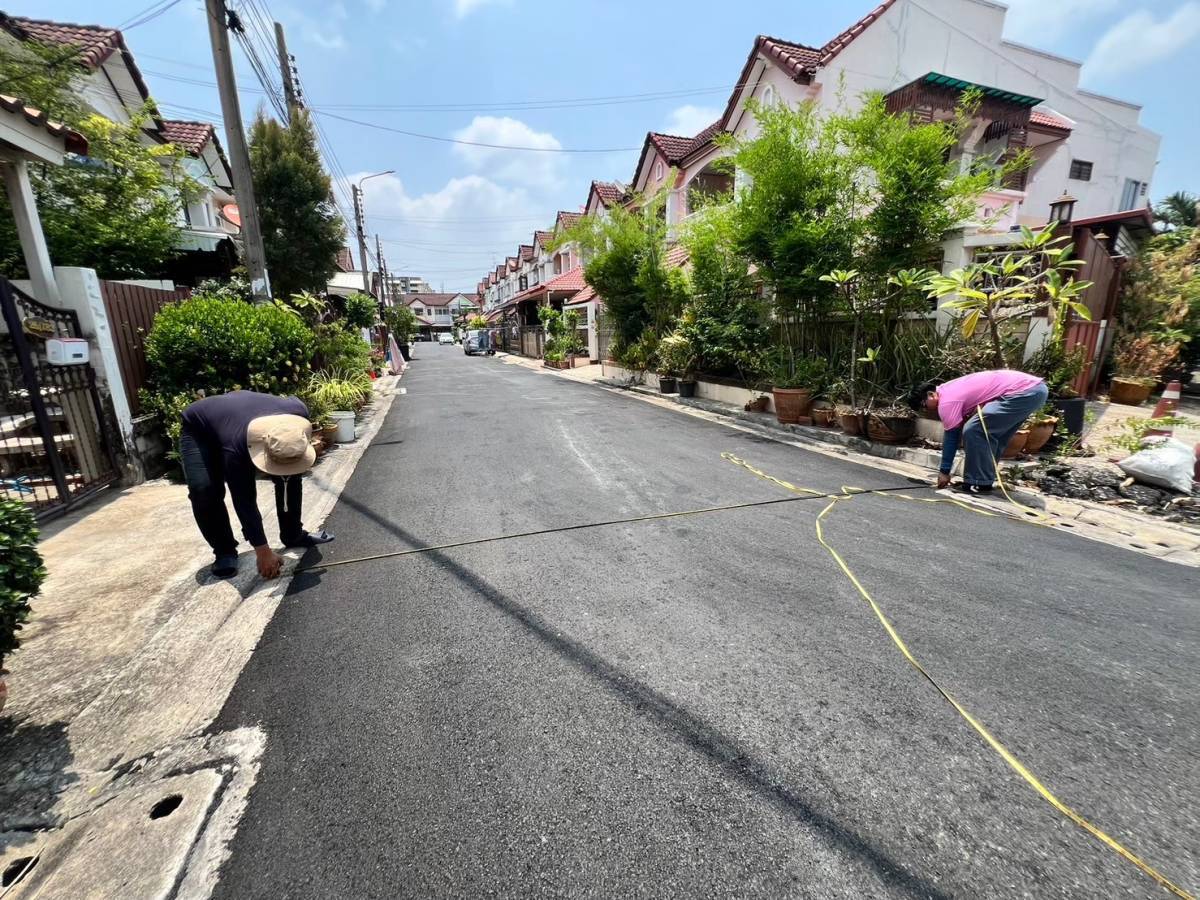

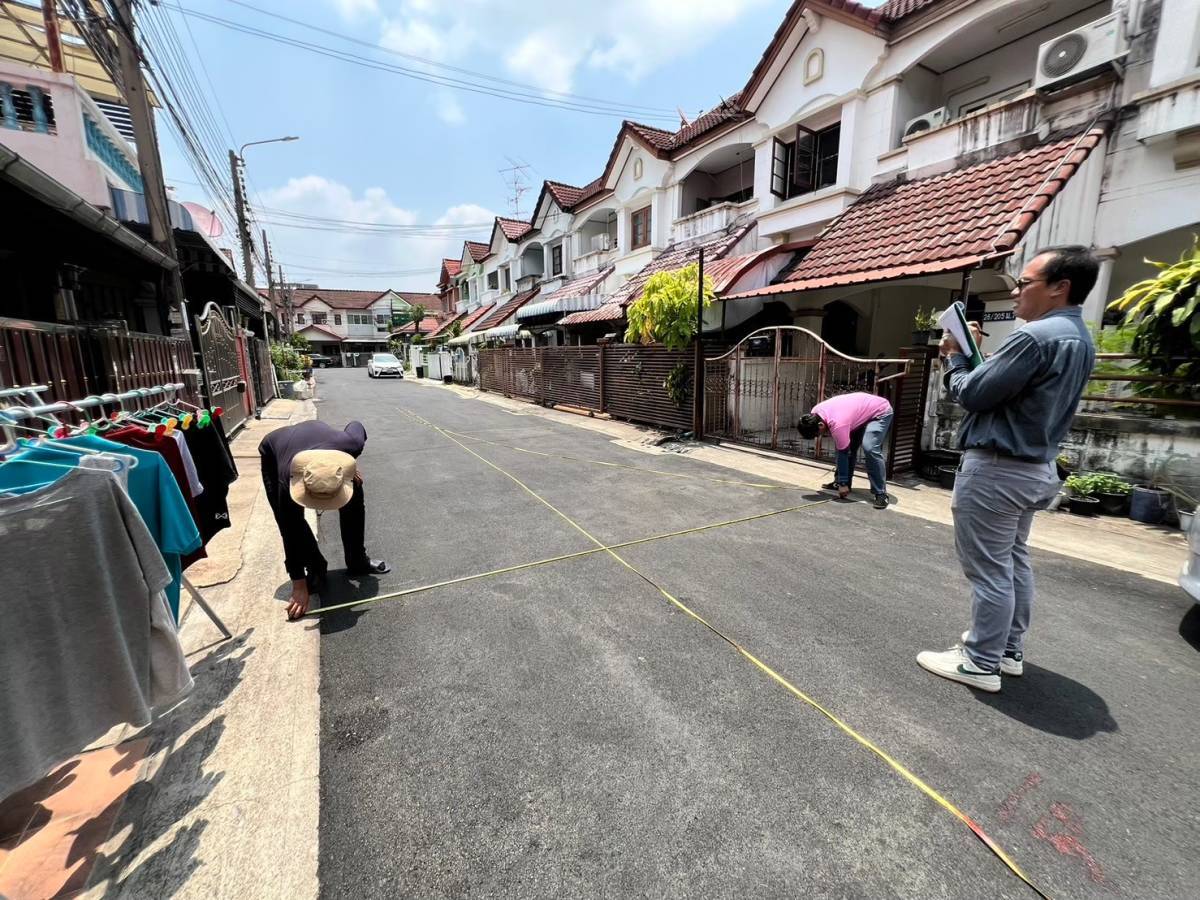

ดำเนินการปรับปรุงผิวจราจรซอยประเสริฐมนูกิจ 39 ระยะทาง 0.51 กิโลเมตร
📍 ที่ตั้งหน่วยงาน: 13.785106, 100.669855
🗺 ดูข้อมูลแผนที่
2024-06-12 +0 วัน
0.00 ● เท่าเดิม
สร้างพิวจราจรด้วยแอสฟัตล์คอนกรีต
📍 ที่ตั้งหน่วยงาน: 13.785106, 100.669855
🗺 ดูข้อมูลแผนที่
2024-06-12 +48 วัน

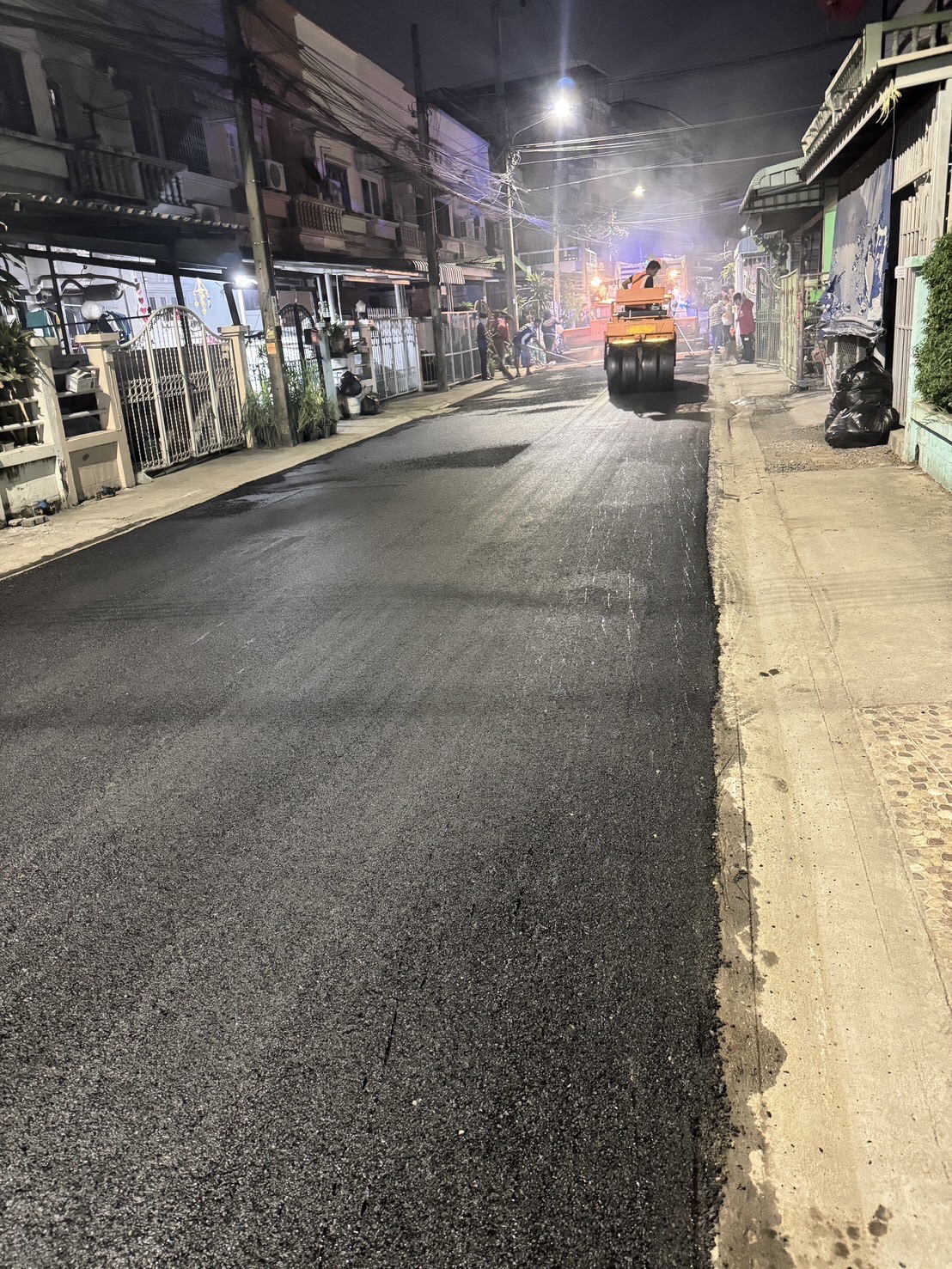

0.00 ● เท่าเดิม
สร้างพิวจราจรด้วยแอสฟัตล์คอนกรีต
📍 ที่ตั้งหน่วยงาน: 13.785106, 100.669855
🗺 ดูข้อมูลแผนที่
2024-04-25 +15 วัน
0.00 ● เท่าเดิม
บดอัดแอสฟัลต์
📍 ที่ตั้งหน่วยงาน: 13.785106, 100.669855
🗺 ดูข้อมูลแผนที่
2024-04-10 +0 วัน
0.00 ● เท่าเดิม

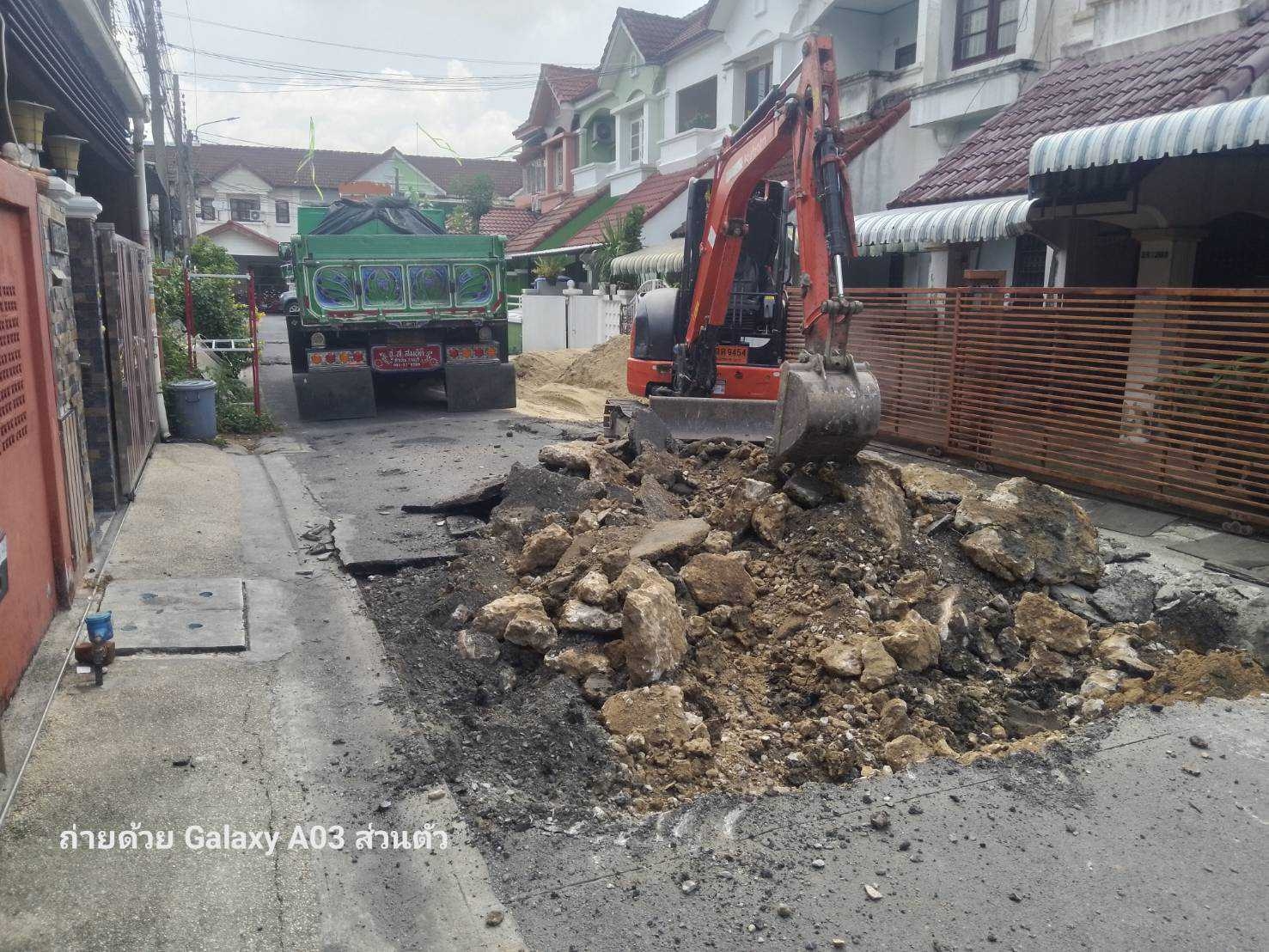

ความคืบหน้าปรับปรุงผิวจราจรซอยประเสริฐมนูกิจ 39 - รื้อผิวทางแอสฟัลต์คอนกรีต พร้อมขนทิ้ง (ตามแนวท่อลอด) บดอัดพื้นเดิม ได้เนื้อที่ 220 ตรม.
📍 ที่ตั้งหน่วยงาน: 13.785106, 100.669855
🗺 ดูข้อมูลแผนที่
2024-04-10 +36 วัน
0.00 ● เท่าเดิม

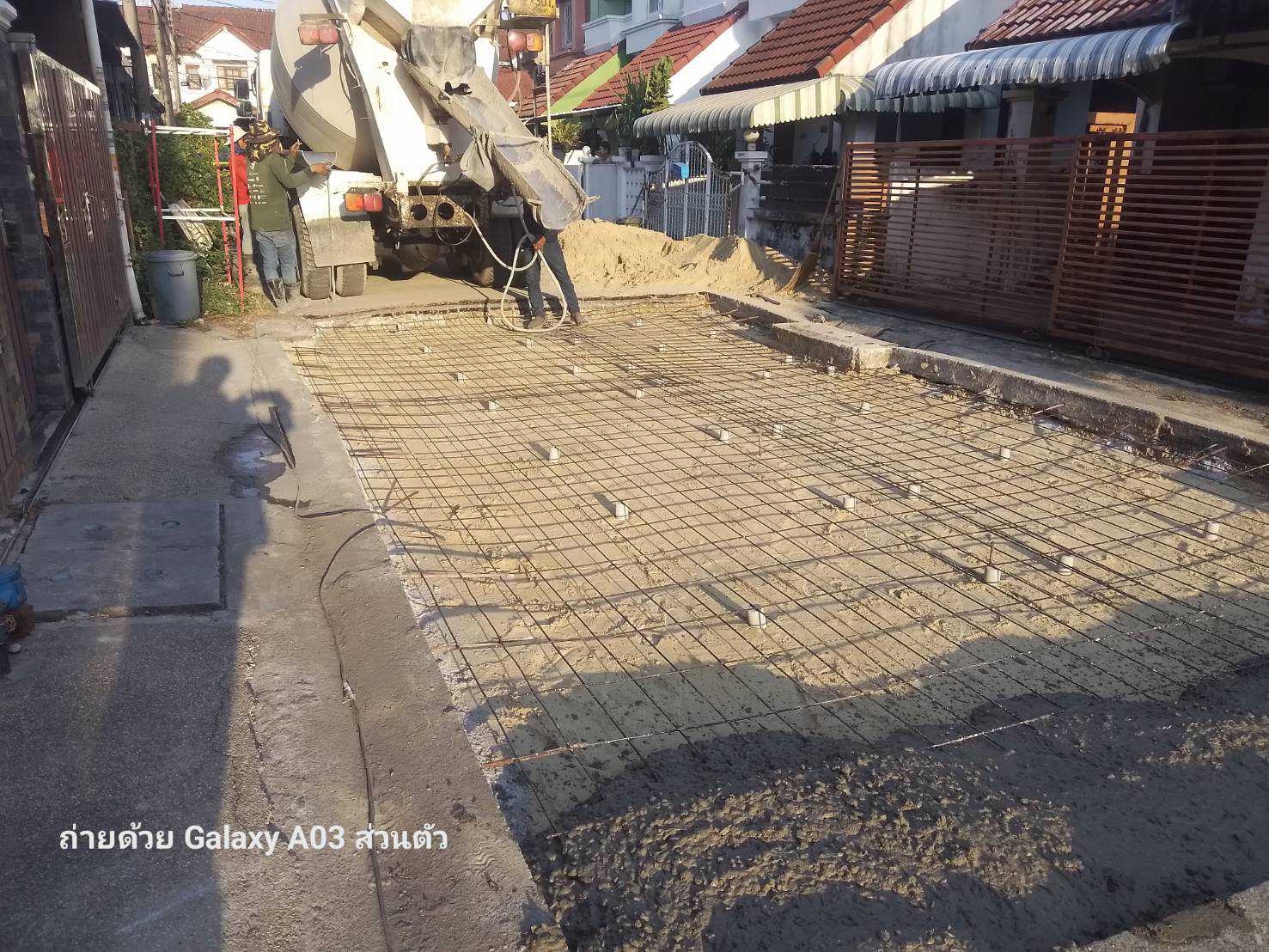

วามคืบหน้าปรับปรุงผิวจราจรซอยประเสริฐมนูกิจ 39 - สร้างผิวทาง ค.ส.ล. หนา 0.15 ม. ตามแบบ มท.-01 (ตามแนวท่อลอด) ได้เนื้อที่ 220 ตรม.
📍 ที่ตั้งหน่วยงาน: 13.785106, 100.669855
🗺 ดูข้อมูลแผนที่
2024-03-05
0.00
ดำเนินการเซ็นต์สัญญาจ้างเรียบร้อยแล้ว เมื่อวันที่ 27 กุมภาพันธ์ 2567 เริ่มวันที่ 28 กุมภาพันธ์ 2567 สิ้นสุดวันที่ 27 เมษายน 2567 อายุสัญญา 60 วัน
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.785106, 100.669855
🗺 ดูข้อมูลแผนที่
