กิจกรรมติดตั้ง/ซ่อม ไฟฟ้าส่องสว่างในพื้นที่สาธารณะเขตวังทองหลาง

งบประมาณ 4,000,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตวังทองหลาง 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

อ่านรายละเอียดโครงการฉบับเต็ม▸

ดำเนินการติดตั้งและซ่อมแซมไฟฟ้าสาธารณะ จำนวน 160 ดวง

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5759

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
9

ข้อมูลอัปเดตล่าสุด 30-08-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
5. ติดตั้ง/ซ่อม ไฟฟ้าส่องสว่าง (ดวง) : OKR 2.1.20
OKR #5 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
160.00 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 160 · 9 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
-4.6
ล่าสุด -12.9/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 9 ครั้ง ตั้งแต่ 28 ต.ค. 66 ถึง 30 ส.ค. 67 (307 วัน) เฉลี่ยทุก 38 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 160 (0%) เมื่อ 30 ส.ค. 67
  • ความคืบหน้าเฉลี่ย -4.6 ต่อเดือน (ช่วง 3 รายงานล่าสุด -12.9 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.04
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 157.1 ต่อเดือน (อัตราปัจจุบัน 4.6 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 110 วัน (28 ต.ค. 66 → 15 ก.พ. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 760 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 5 ครั้ง (เช่น 15 ก.พ. 67 → 11 มี.ค. 67 เปลี่ยน -126) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 11 มี.ค. 67 → 25 มี.ค. 67 (+199 ใน 14 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (9 ครั้ง)

2024-08-30 +30 วัน
0.00 ▼ -20.00
ได้ดำเนินการตามแผนที่กำหนด
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 พิกัดโครงการ: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-07-31 +33 วัน
20.00 ▼ -7.00
ได้ดำเนินการติดตั้งไฟฟ้าสาธารณะ ไม่มี และซ่อมแซมไฟฟ้าได้จำนวน 20 ดวง
📍 พิกัดโครงการ: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-06-28 +31 วัน
27.00 ▲ +15.00
ได้ดำเนินการติดตั้งไฟฟ้าสาธารณะ ได้จำนวน 7 ดวง และซ่อมแซมไฟฟ้าได้จำนวน 20 ดวง
📍 พิกัดโครงการ: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-05-28 +39 วัน
12.00 ▼ -32.00
ได้ดำเนินการติดตั้ง/ซ่อมไฟฟ้าประจำเดือนพฤษภาคม 2567
📍 พิกัดโครงการ: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-04-19 +25 วัน
44.00 ▼ -155
ได้ดำเนินการซ่อมแซม/ติดตั้งไฟฟ้าสาธารณะ ประจำเดือนเมษายน ได้จำนวน 44 ดวง
📍 พิกัดโครงการ: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-03-25 +14 วัน
199.00 ▲ +199

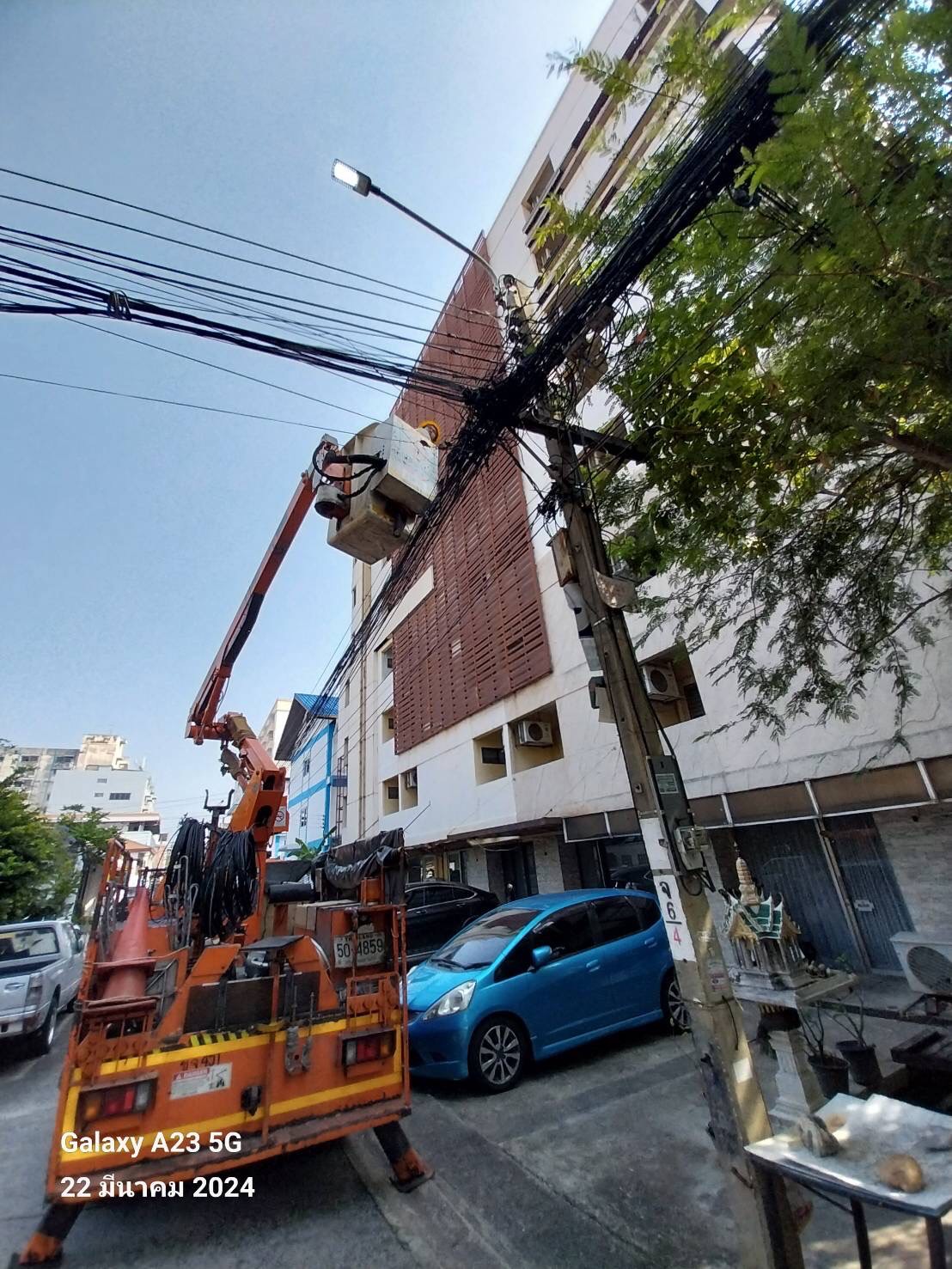

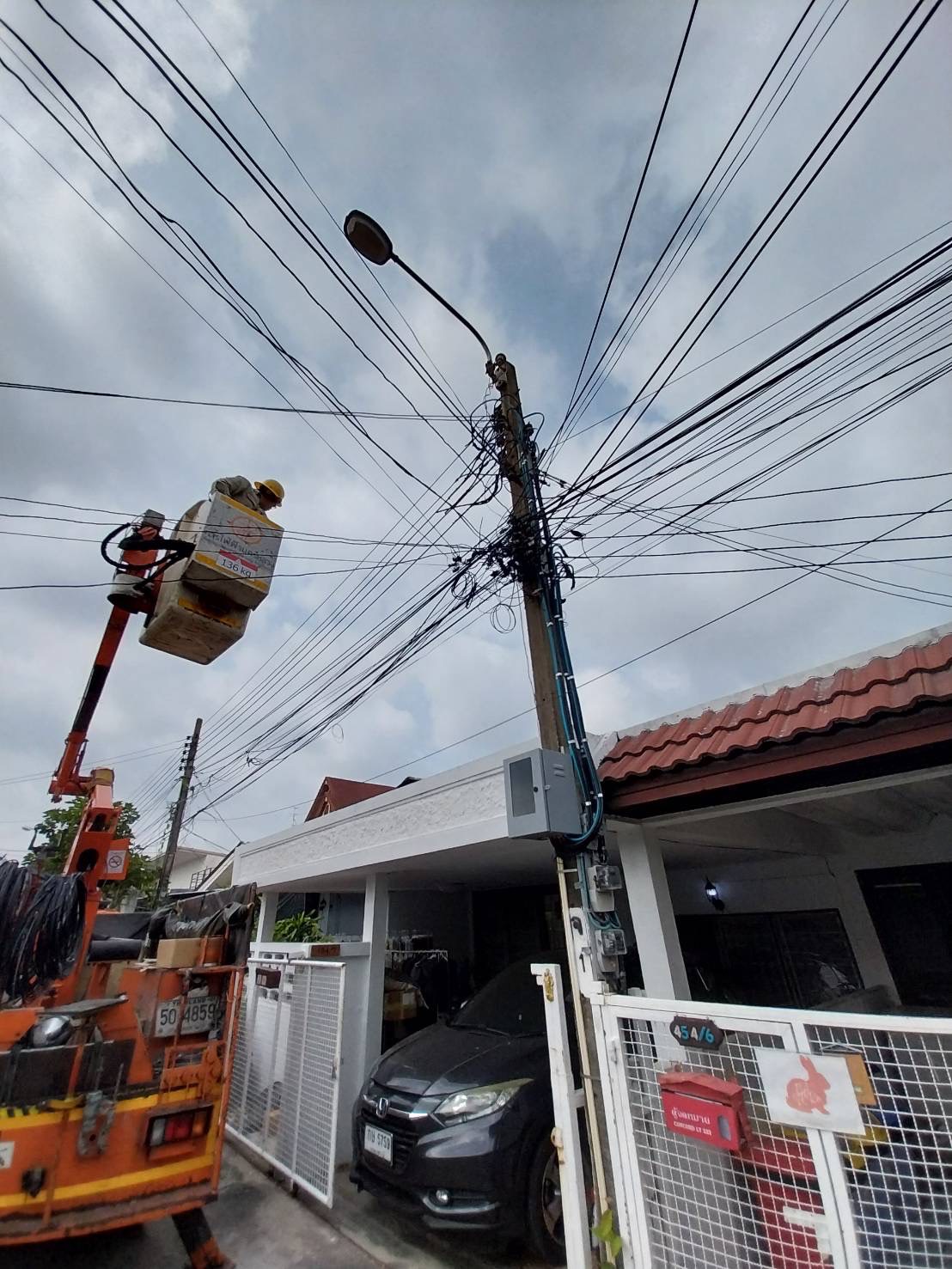

การไฟฟ้าดำเนินการติดตั้ง/ซ่อมไฟฟ้าในพื้นที่ ประจำเดือนมีนาคม 199 ดวง
📍 พิกัดโครงการ: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-03-11 +25 วัน
0.00 ▼ -126
ดำเนินการติดตั้งใหม่
📍 พิกัดโครงการ: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2024-02-15 +110 วัน
126.00 ▲ +126
ไฟฟ้าดำเนินการซ่อม
📍 พิกัดโครงการ: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่
2023-10-28
0.00
อยู่ระหว่างกำหนดแนวทางการดำเนินโครงการ
📍 พิกัดโครงการ: 13.764386, 100.605634
🗺 ดูข้อมูลแผนที่

05แผนที่โครงการ

หมุดสีเขียว: พิกัดโครงการ (13.764386, 100.605634)
