โครงการ · ปีงบประมาณ 2567

ปรับปรุงซอยกาญจนาภิเษก 25 แยก 5

งบประมาณ 9,291,000 บาท ความคืบหน้าล่าสุด 10% หน่วยงาน สำนักงานเขตสะพานสูง 4เริ่มดำเนินการแล้ว

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5816

02ความคืบหน้า

ความคืบหน้าโครงการ
10%
จำนวนรายงานทั้งหมด
9

ข้อมูลอัปเดตล่าสุด 25-12-2024 13:48

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
0.44 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 0.44 · 8 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
0%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.0/เดือน
คาดว่าจะบรรลุเป้าหมาย
-
กำหนดเสร็จ
30 ก.ย. 67
วันสิ้นสุดโครงการ (FINISH_DATE)
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 8 ครั้ง ตั้งแต่ 29 ก.พ. 67 ถึง 25 ธ.ค. 67 (300 วัน) เฉลี่ยทุก 43 วัน
  • ค่าล่าสุด 0.00 จากเป้าหมาย 0.44 (0%) เมื่อ 25 ธ.ค. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.0 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 1.00
  • ช่วงที่ไม่มีรายงานนานที่สุด 152 วัน (26 ก.ค. 67 → 25 ธ.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 640 วัน นับจากรายงานล่าสุด
  • ค่าเท่าเดิมติดต่อกัน 8 รายงานล่าสุด (ความคืบหน้าหยุดนิ่ง)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (9 ครั้ง)

2024-12-25 +0 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการ แล้วเสร็จ 95%
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-12-25 +152 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการ แล้วเสร็จ 95%
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-07-26 +29 วัน
0.00 ● เท่าเดิม

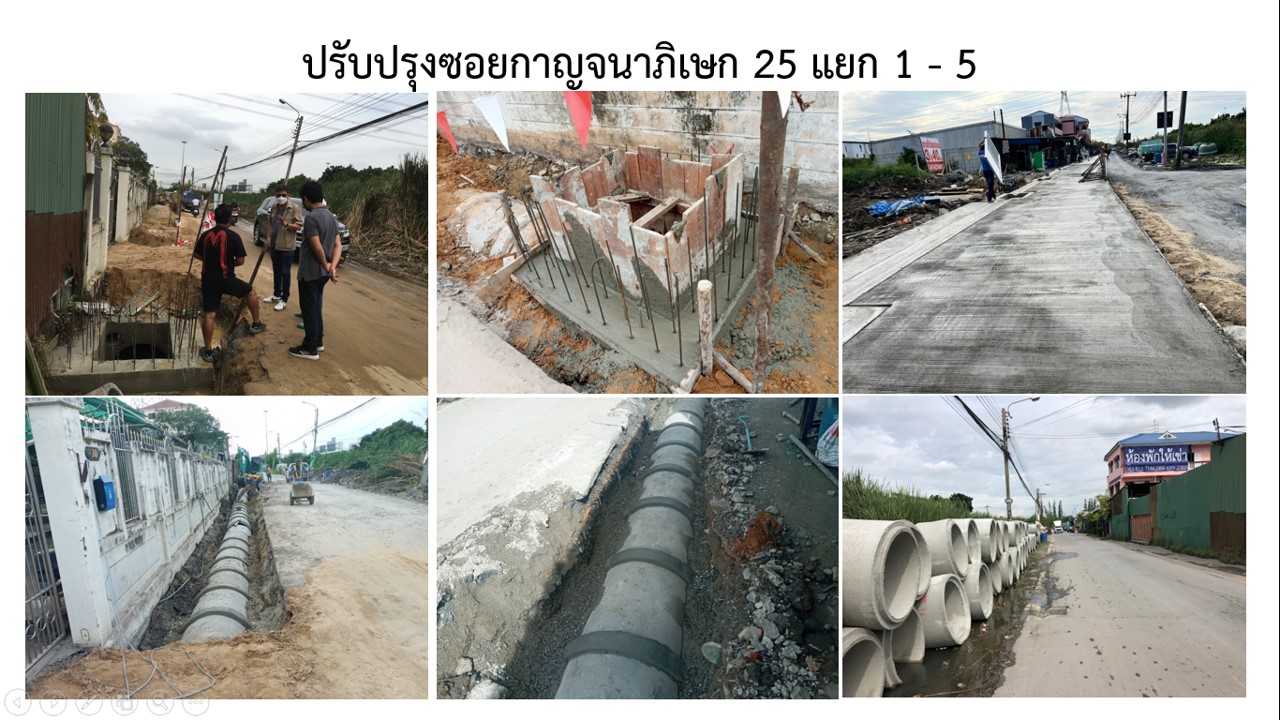

อยู่ระหว่างขุดวางท่อและบ่อพักใกล้แล้วเสร็จ (70%)
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-06-27 +31 วัน
0.00 ● เท่าเดิม

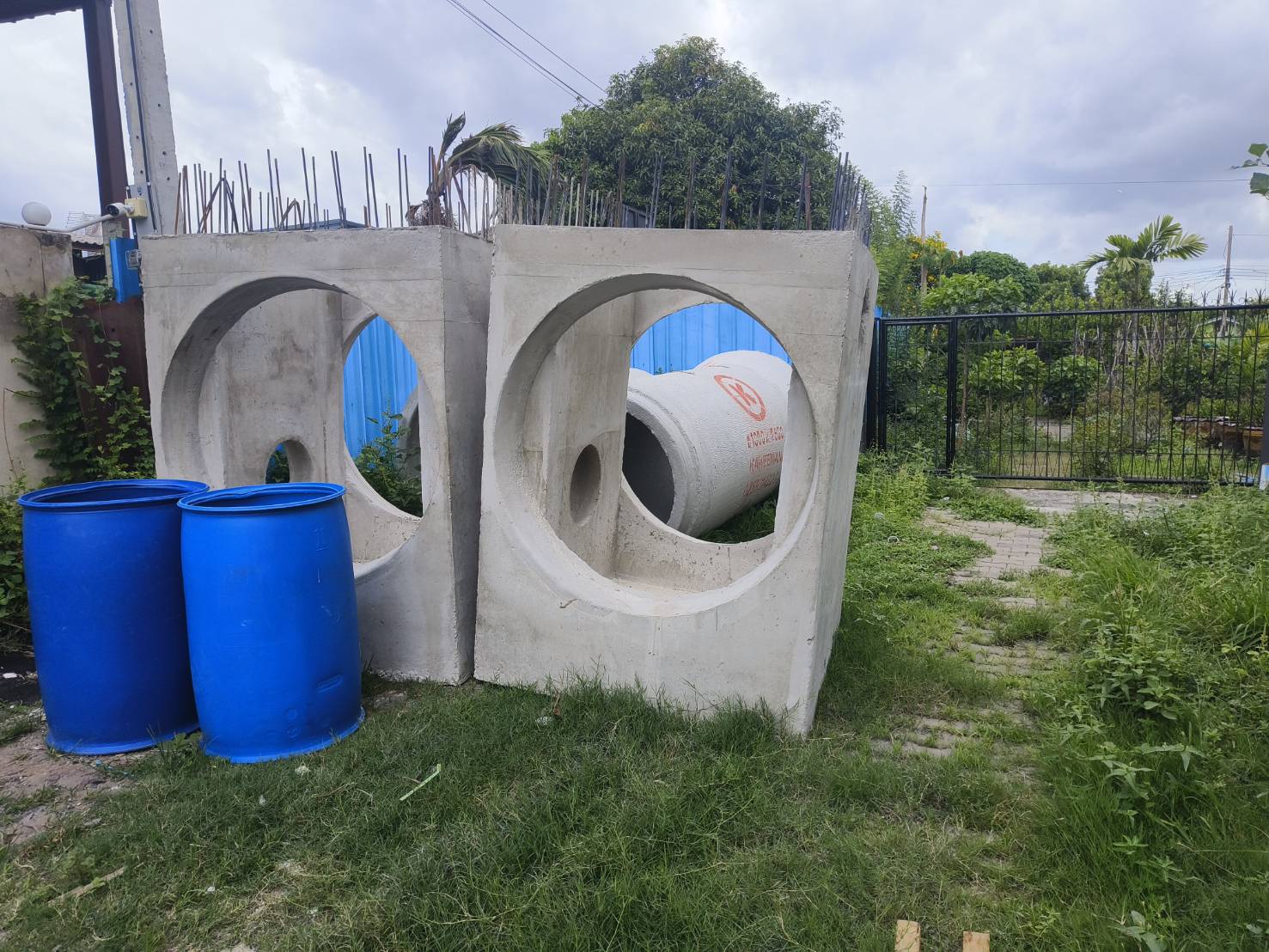

ผู้รับจ้างหล่อบ่อพักท่อระบายน้ำ และบ่อพักท่อลอด พร้อมนำท่อระบายน้ำ คสล. เข้าบริเวณพื้นที่ที่ปรับปรุง
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-05-27 +34 วัน
0.00 ● เท่าเดิม
ผู้รับจ้างอยู่ระหว่างหล่อฝาบ่อพักท่อระบายน้ำ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-04-23 +27 วัน
0.00 ● เท่าเดิม
สำนักงานเขตสะพานสูง เชิญประชุมเร่งรัดเข้าดำเนินการ
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-03-27 +23 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างดำเนินการปรับปรุง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-03-04 +4 วัน
0.00 ● เท่าเดิม
ผู้รับจ้างเข้าเซ็นสัญญา เมื่อวันที่ 29 ก.พ. 2567 ปัจจุบันอยู่ระหว่างเข้าดำเนินการปรับปรุงซอย
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-02-29
0.00
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
