ปรับปรุงซอยรามคำแหง 118 แยก 48-1, 48-3, 48-5, 48-7, 48-9, 48-11, 48-13 และซอยแยก

งบประมาณ 34,975,000 บาท ความคืบหน้าล่าสุด 100% หน่วยงาน สำนักงานเขตสะพานสูง 5ดำเนินการแล้วเสร็จ

01รายละเอียดโครงการ

เริ่ม
2023-10-01
สิ้นสุด
2024-09-30
รหัสโครงการ
5819

02ความคืบหน้า

ความคืบหน้าโครงการ
100%
จำนวนรายงานทั้งหมด
13

ข้อมูลอัปเดตล่าสุด 11-04-2024 00:00

03ตัวชี้วัดโครงการ (KPI)

ตัวชี้วัดคำนิยามเป้าหมายผลการดำเนินงานความคืบหน้า
4.3 ปรับปรุงซอย (กม.)
OKR #1526 · ปี 2567 · ดูรายละเอียดตัวชี้วัด →
1.44 0.00 0%

04รายงานความคืบหน้าตามช่วงเวลา และวิเคราะห์แนวโน้มการบรรลุเป้าหมาย

เป้าหมาย 1.44 · 10 รายงาน
เลยกำหนดแล้ว แต่ยังไม่บรรลุเป้าหมาย
ความสำเร็จเทียบเป้าหมาย
21%
ความเร็วเฉลี่ย (ต่อเดือน)
+0.0
ล่าสุด +0.2/เดือน
คาดว่าจะบรรลุเป้าหมาย
29 ก.ค. 70
กำหนดเสร็จ
30 ก.ย. 67
ช้ากว่ากำหนด 1,032 วัน
แนวโน้มการบรรลุเป้าหมาย (Trend)
ความก้าวหน้าที่เปลี่ยนไปในแต่ละช่วงรายงาน
  • รายงานทั้งหมด 10 ครั้ง ตั้งแต่ 29 ก.พ. 67 ถึง 26 ก.ย. 67 (210 วัน) เฉลี่ยทุก 23 วัน
  • ค่าล่าสุด 0.30 จากเป้าหมาย 1.44 (21%) เมื่อ 26 ก.ย. 67
  • ความคืบหน้าเฉลี่ย +0.0 ต่อเดือน (ช่วง 3 รายงานล่าสุด +0.2 ต่อเดือน) ความเหมาะสมของเส้นแนวโน้ม R² = 0.65
  • ถ้าคงอัตราเดิม คาดว่าจะถึงเป้าหมายประมาณ 29 ก.ค. 70 เทียบกับกำหนด 30 ก.ย. 67
  • เพื่อให้ทันกำหนด ต้องเร่งให้ได้ 8.6 ต่อเดือน (อัตราปัจจุบัน 0.0 ต่อเดือน)
  • ช่วงที่ไม่มีรายงานนานที่สุด 60 วัน (27 พ.ค. 67 → 26 ก.ค. 67)
  • ยังไม่มีรายงานใหม่มาแล้ว 730 วัน นับจากรายงานล่าสุด
  • พบค่าที่ถอยหลังจากรายงานก่อนหน้า 1 ครั้ง (เช่น 13 ก.ย. 67 → 17 ก.ย. 67 เปลี่ยน -0.14) ควรตรวจสอบความถูกต้องของข้อมูล
  • ก้าวหน้ามากที่สุดในช่วง 26 ก.ค. 67 → 11 ก.ย. 67 (+0.20 ใน 47 วัน)

วิเคราะห์จากรายงานที่บันทึกไว้จริงด้วยการถดถอยเชิงเส้น (least squares) เป็นการคาดการณ์เบื้องต้นเพื่อประกอบการติดตาม ไม่ใช่ตัวเลขทางการ · กำหนดเสร็จอ้างอิงจาก: วันสิ้นสุดโครงการ (FINISH_DATE)

ไทม์ไลน์การรายงาน (13 ครั้ง)

2024-09-26 +9 วัน
0.30 ▲ +0.20

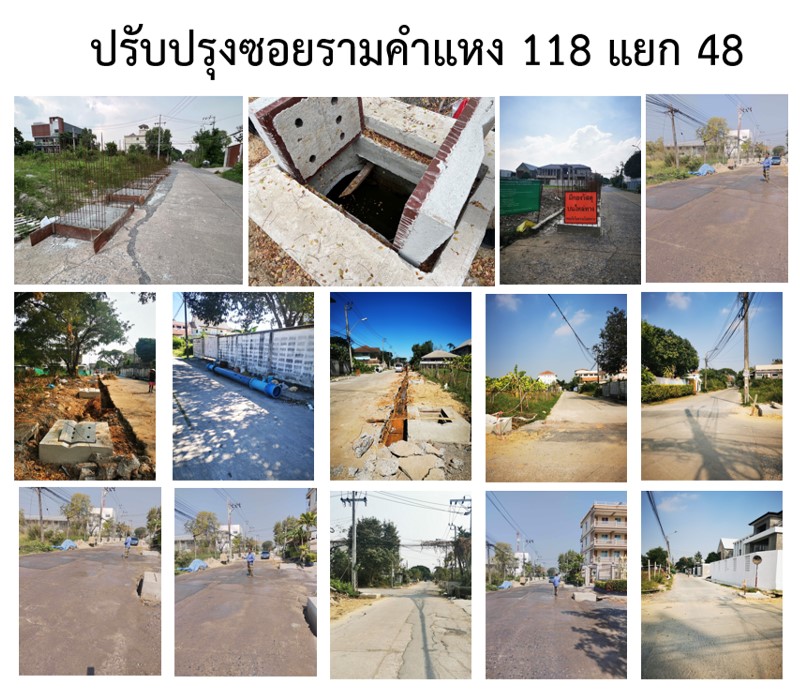

ปรับปรุงซอยรามคำแหง 118 แยก 48-1 เสร็จเรียบร้อยแล้ว
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-09-17 +4 วัน
0.10 ▼ -0.14
ปรับปรุงซอยรามคำแหง 118 แยก 48-3 แส้วเสร็จ 100 เมตร
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-09-13 +0 วัน
0.24 ▲ +0.04
ปรับปรุงซอยรามคำแหง 118 แยก 48-13 เรียบร้อยแล้ว
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-09-13 +0 วัน
0.20 ● เท่าเดิม
ปรับปรุงซอยรามคำแหง 118 แยก 48-11 แล้วเสร็จ
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-09-13 +0 วัน
0.20 ● เท่าเดิม

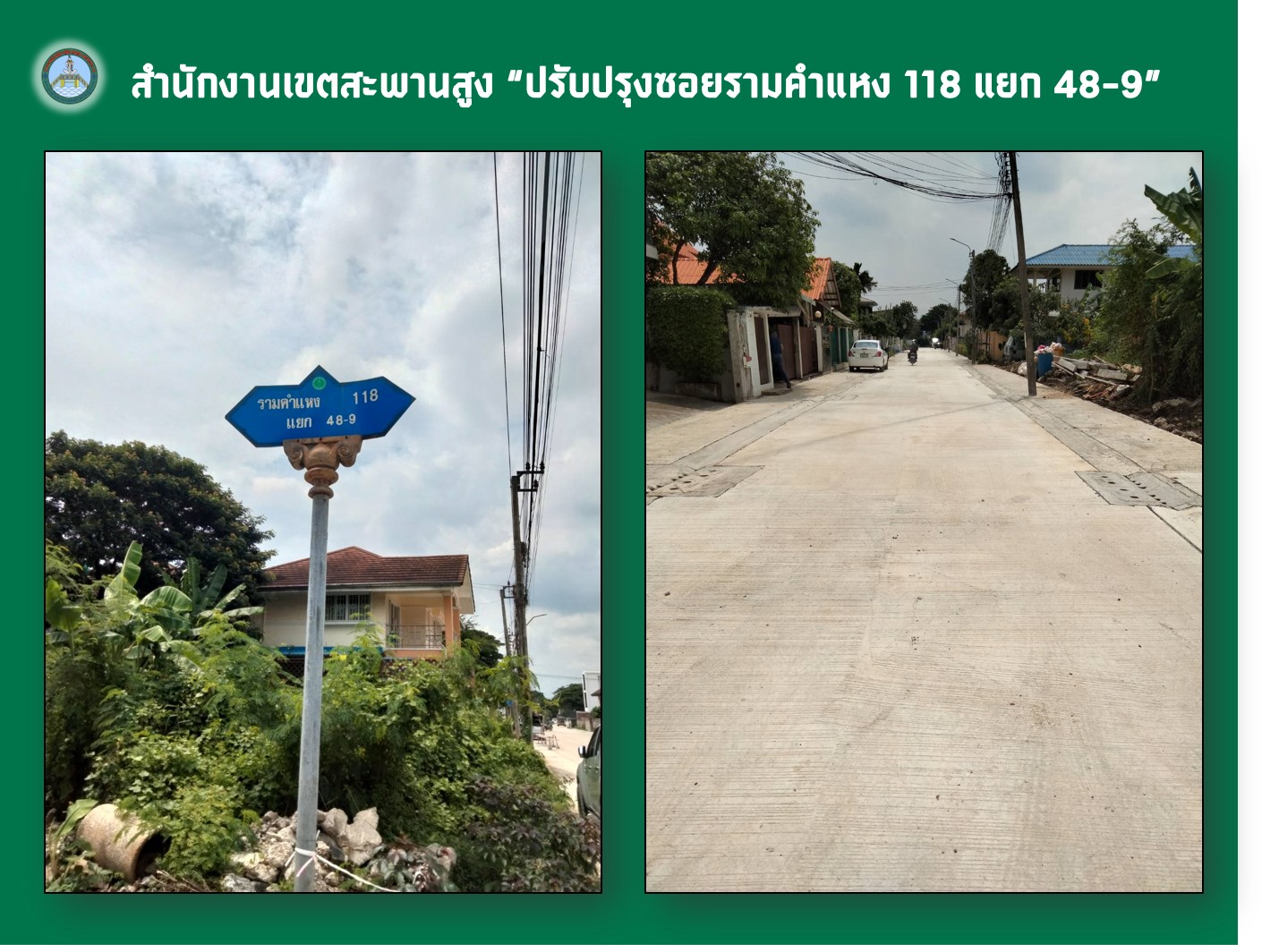

ปรับปรุงซอยรามคำแหง 118 แยก 48-9 แล้วเสร็จ
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-09-13 +2 วัน
0.20 ● เท่าเดิม
ปรับปรุงซอยรามคำแหง 118 แยก 48-7 แล้วเสร็จ
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-09-11 +47 วัน
0.20 ▲ +0.20

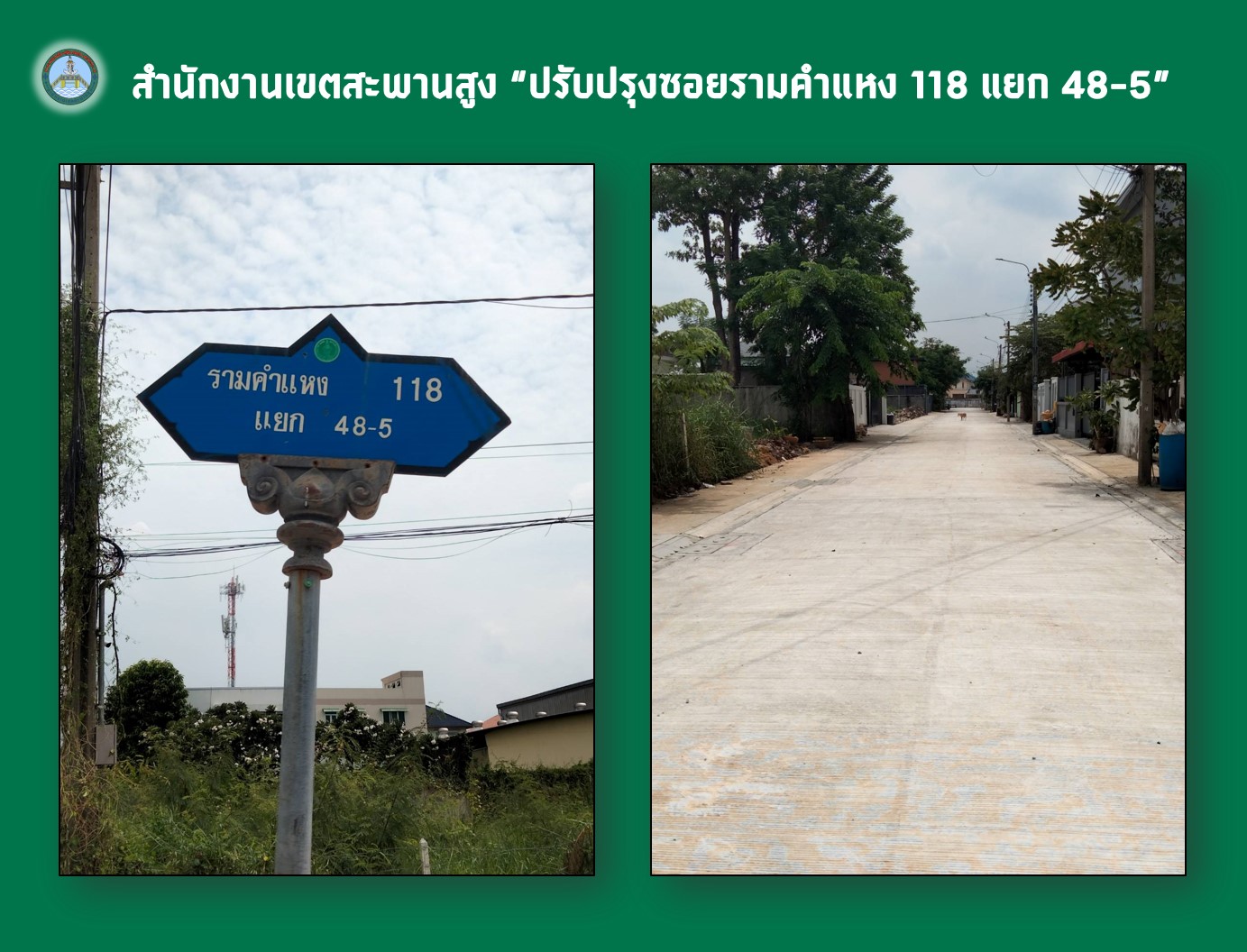

ปรับปรุงซอยรามคำแหง 118 แยก 48-5 แล้วเสร็จ
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-07-26 +60 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างขุดวางท่อและบ่อพัก
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-05-27 +34 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างรอลงนามสัญญาจ้าง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-04-23 +27 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างลงนามในสัญญาจ้าง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-03-27 +23 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างขออนุมัติจ้าง
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-03-04 +4 วัน
0.00 ● เท่าเดิม
อยู่ระหว่างทำประชาพิจารณ์
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
2024-02-29
0.00
ไม่มีรูปภาพหรือลิงก์ประกอบการรายงาน
📍 ที่ตั้งหน่วยงาน: 13.768747, 100.685468
🗺 ดูข้อมูลแผนที่
